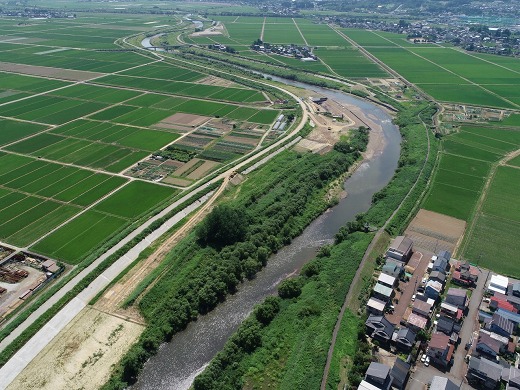

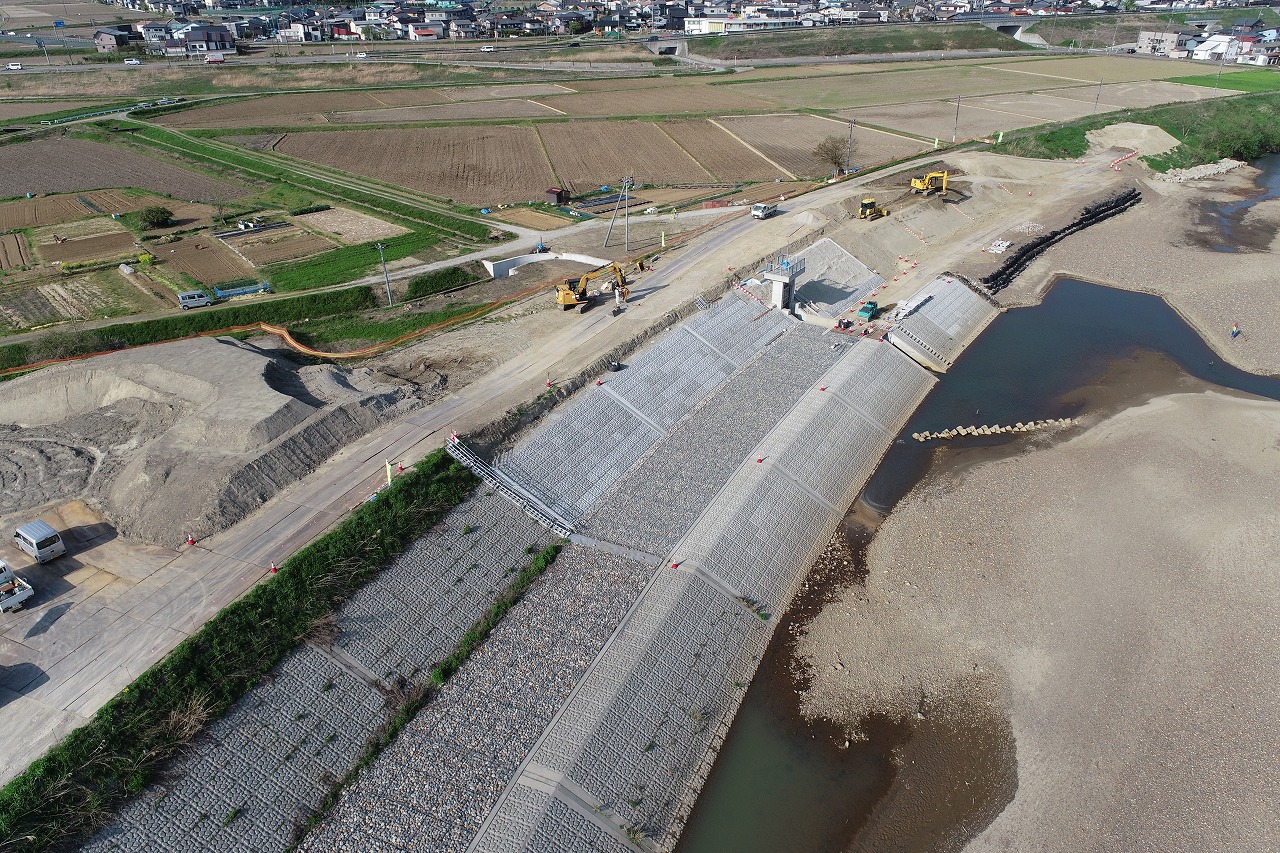

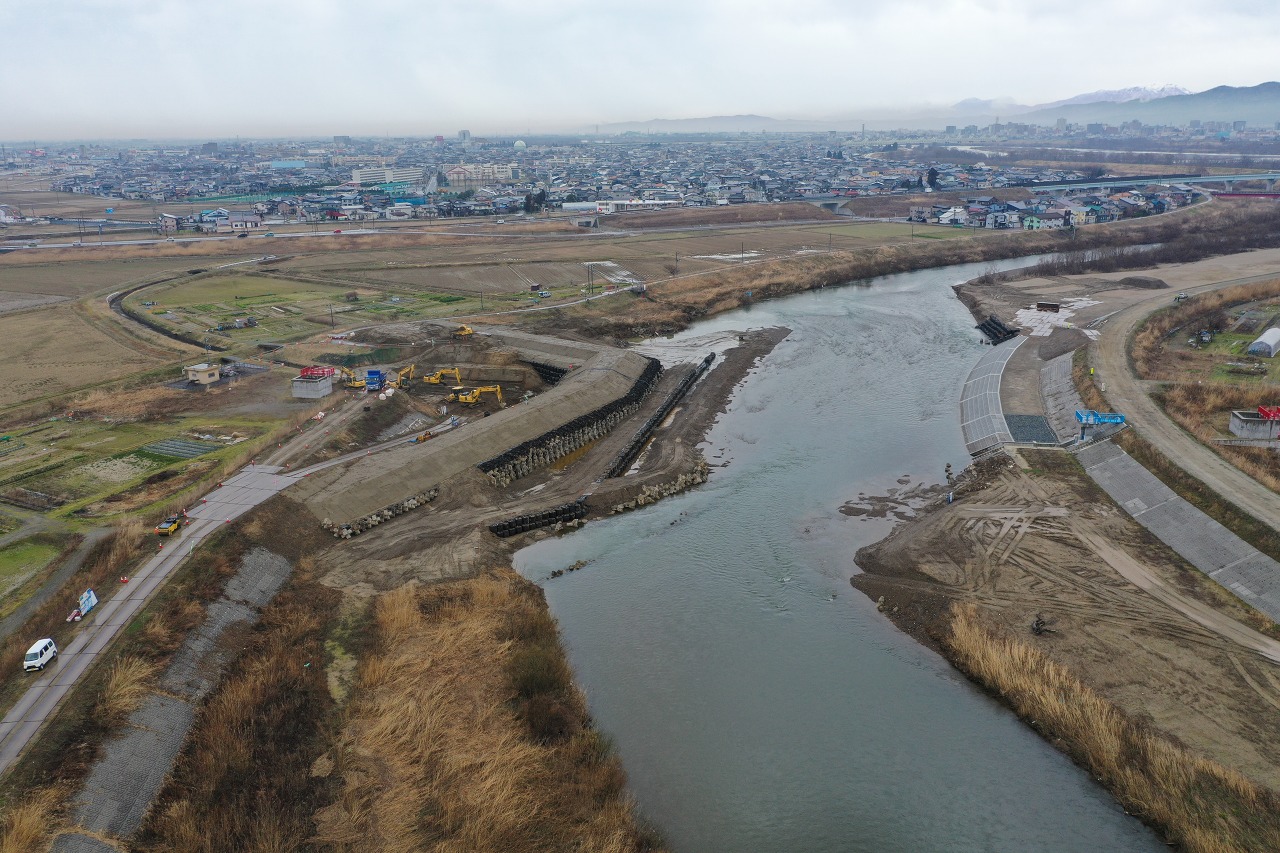

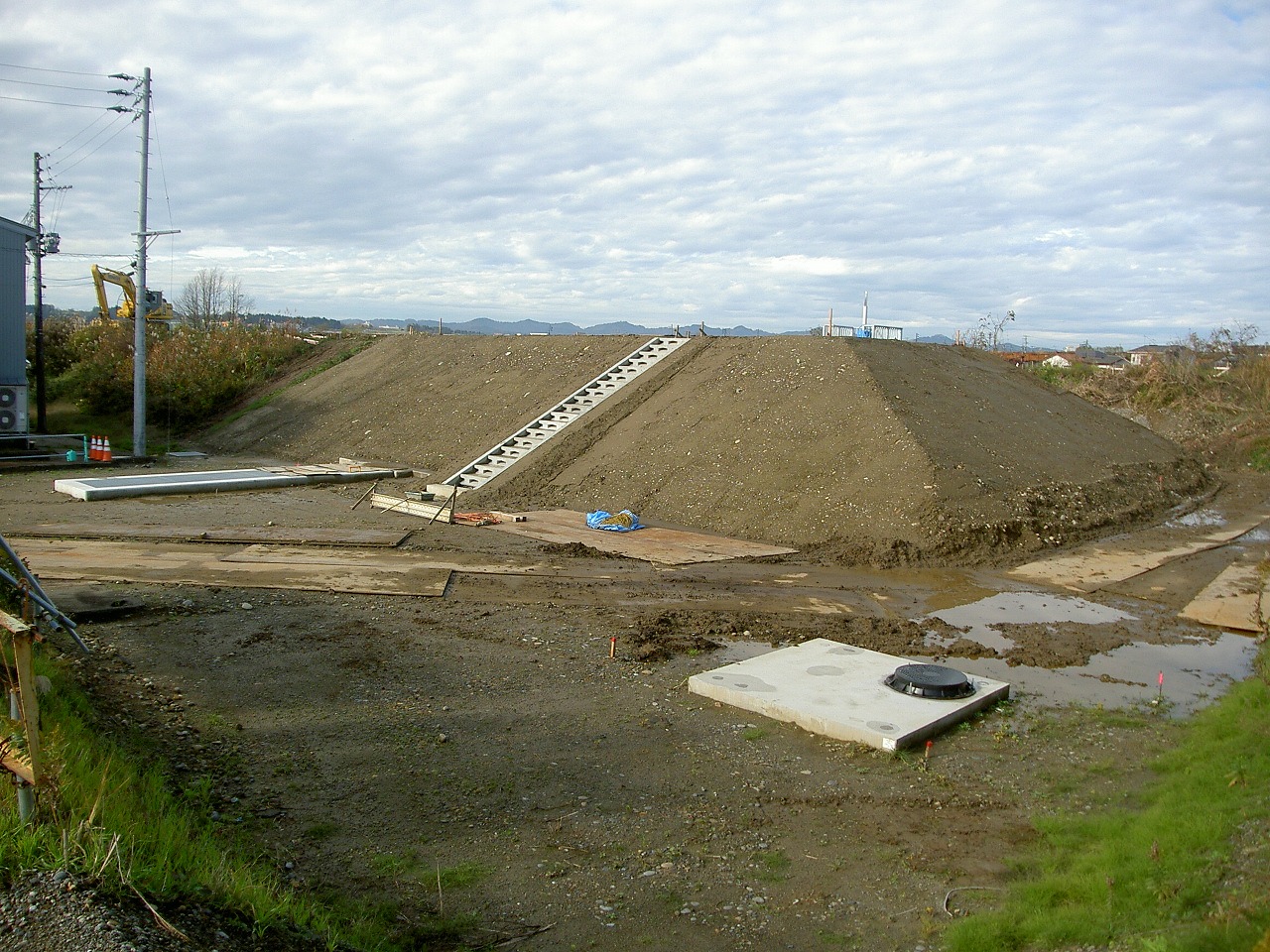

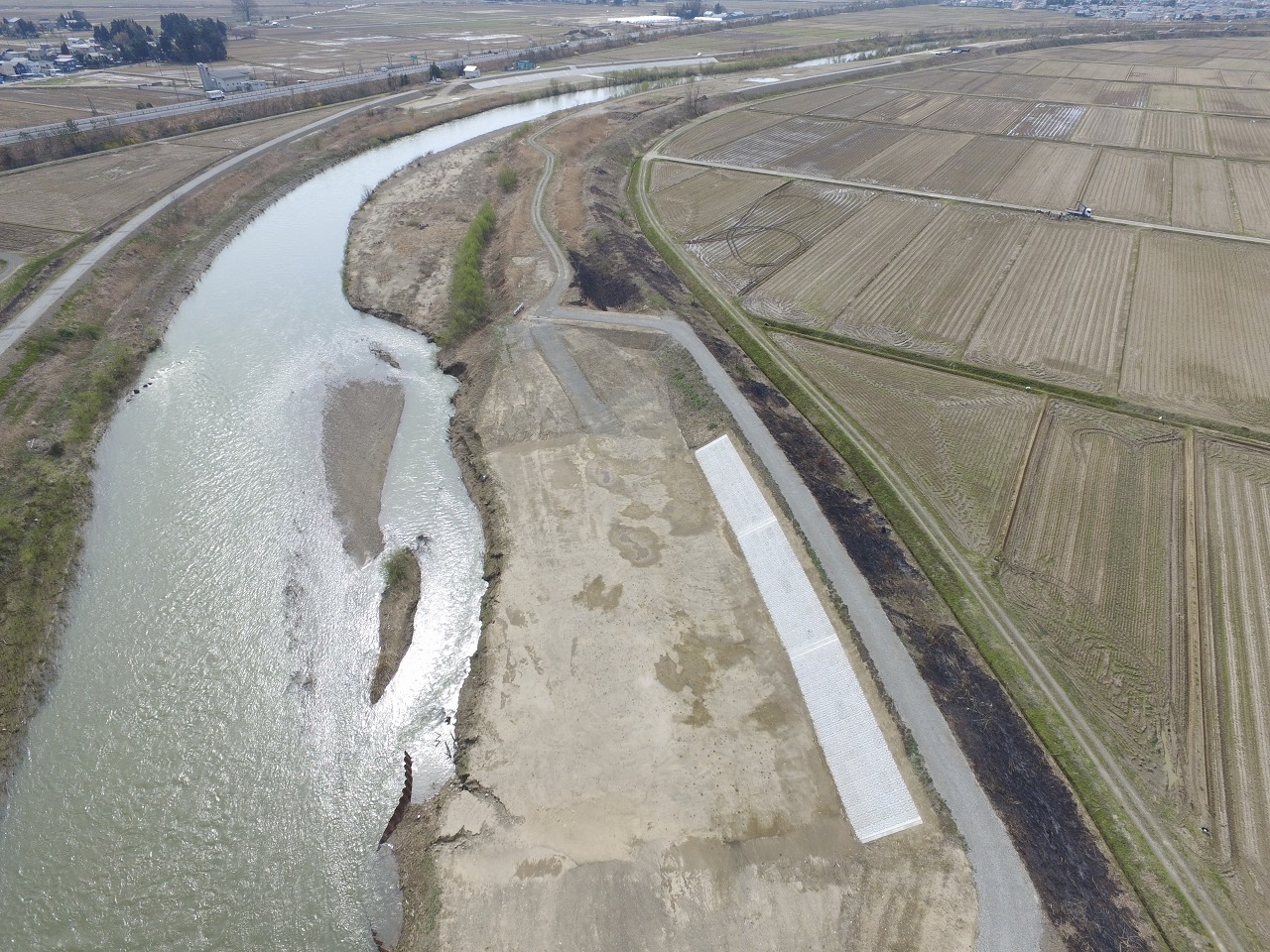

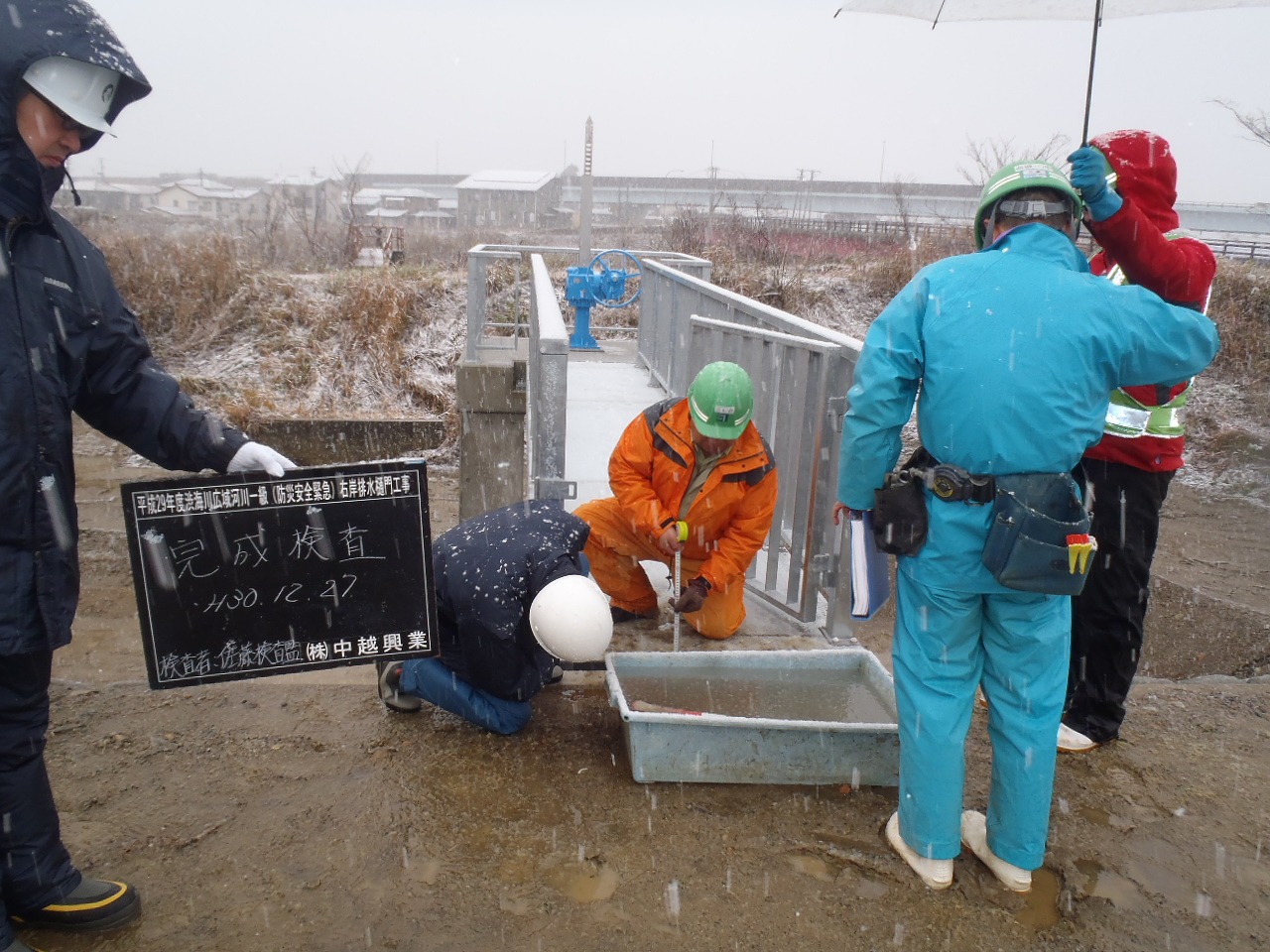

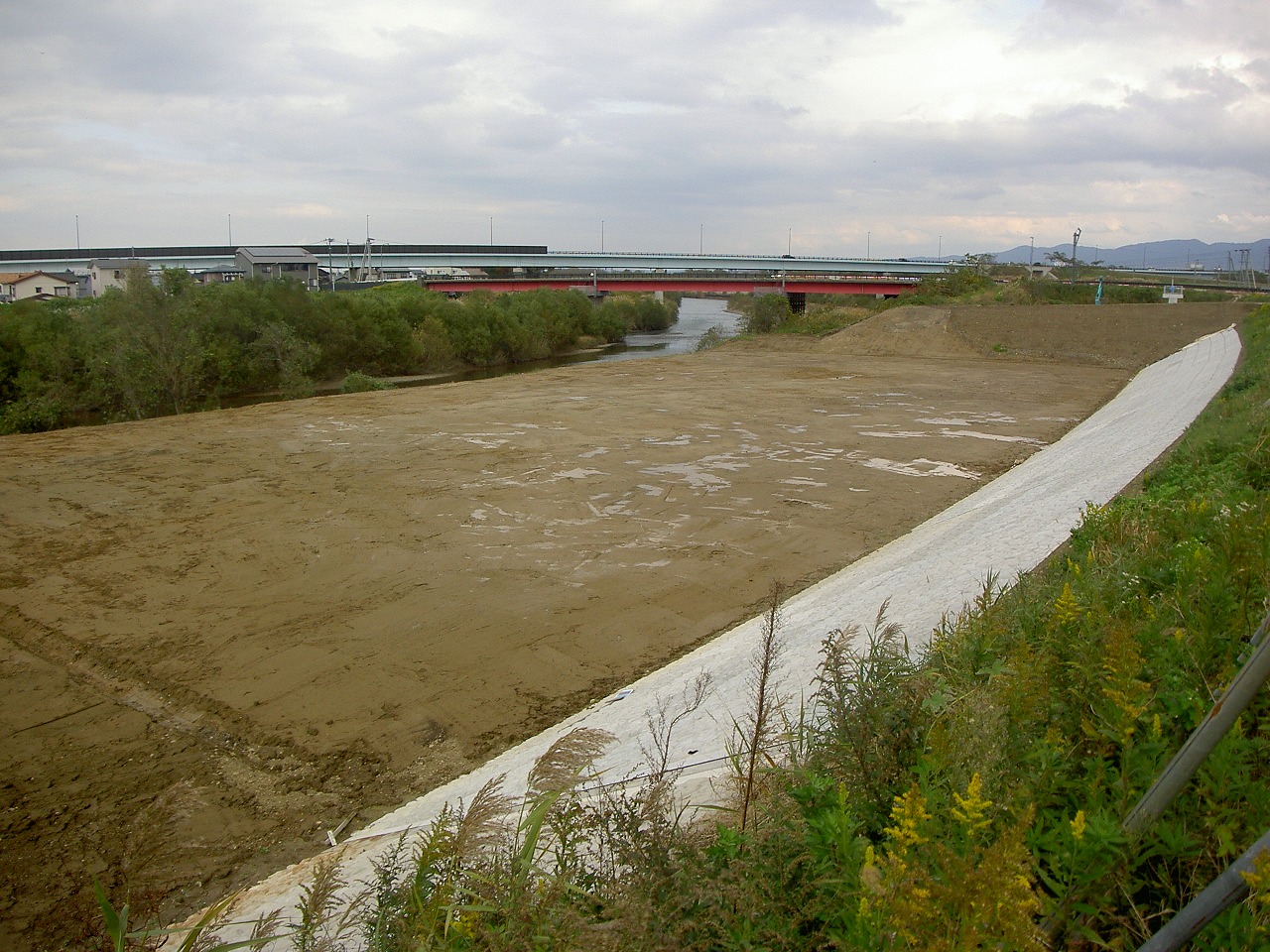

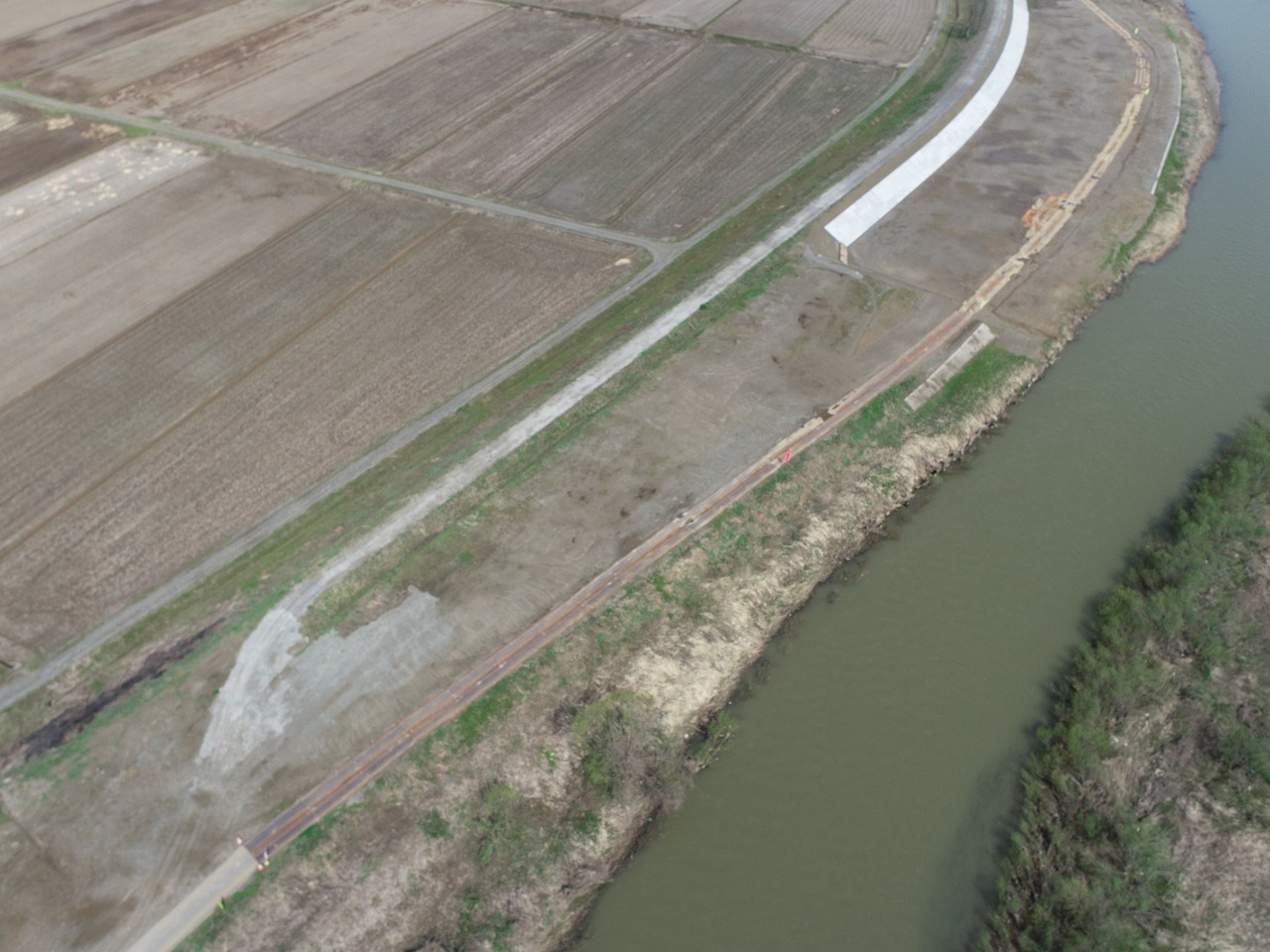

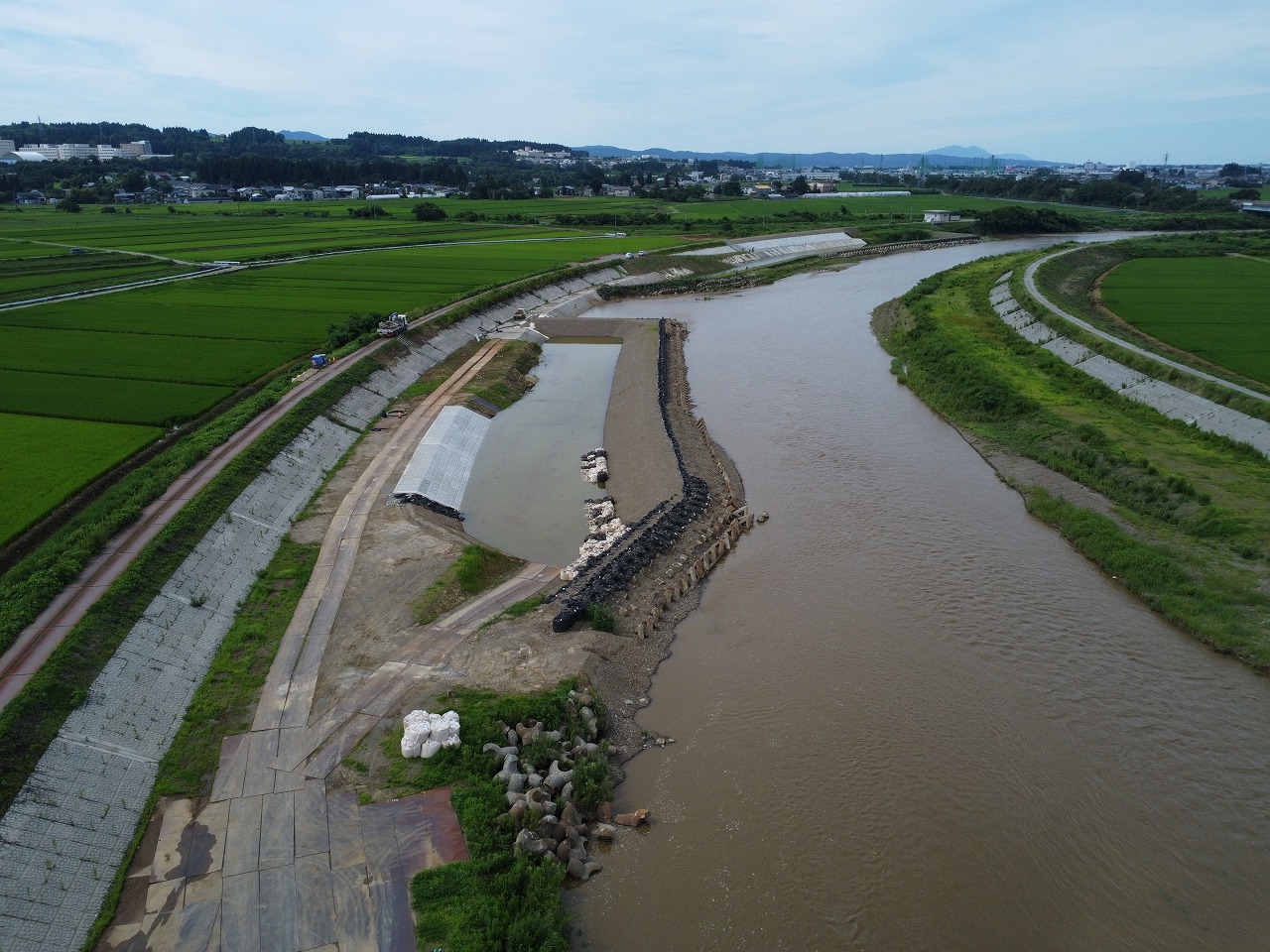

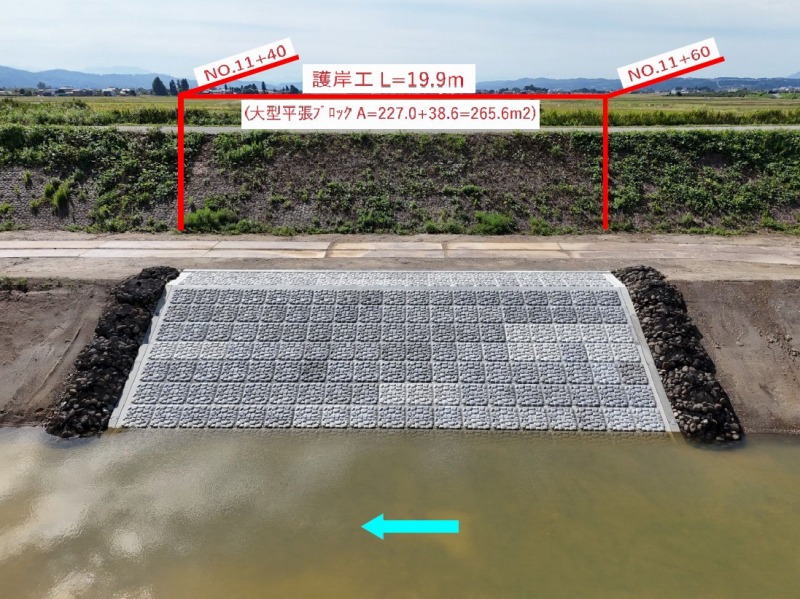

本文へスキップ

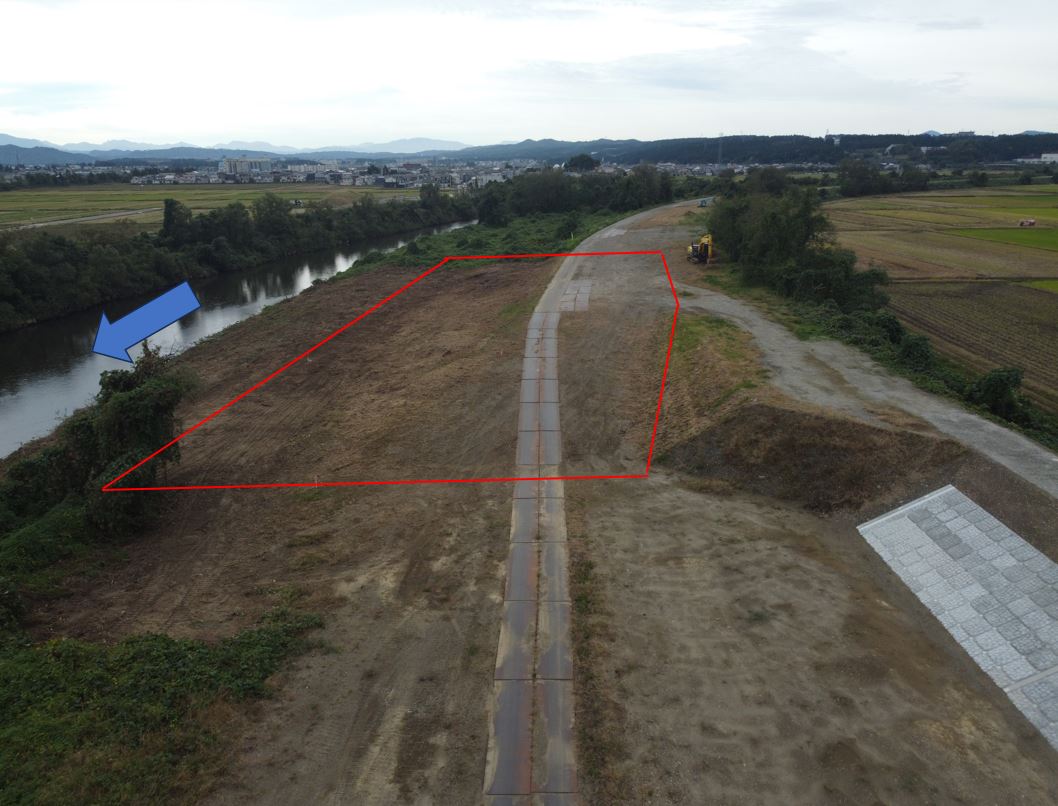

一級河川渋海川越路地区工事連絡会

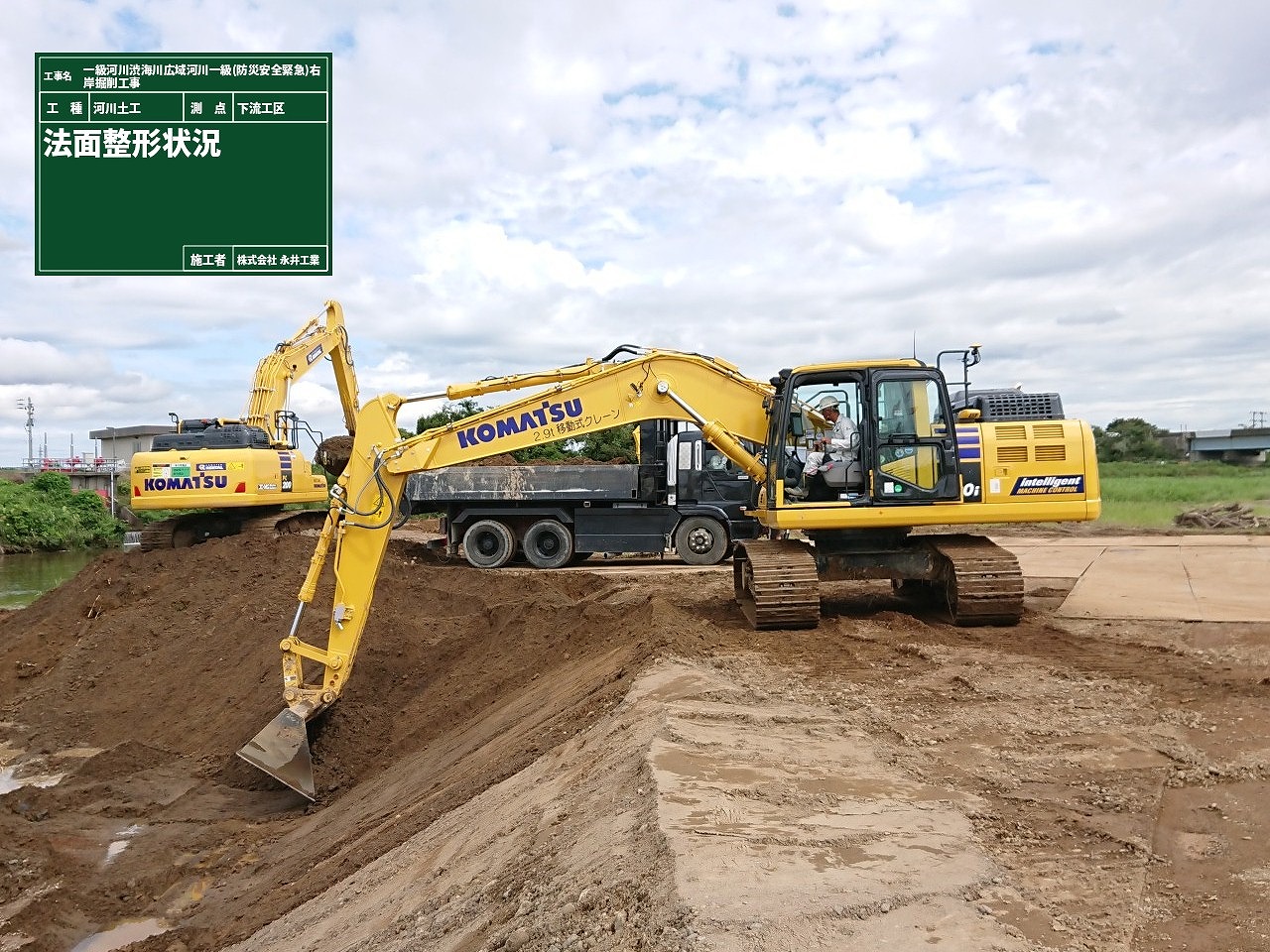

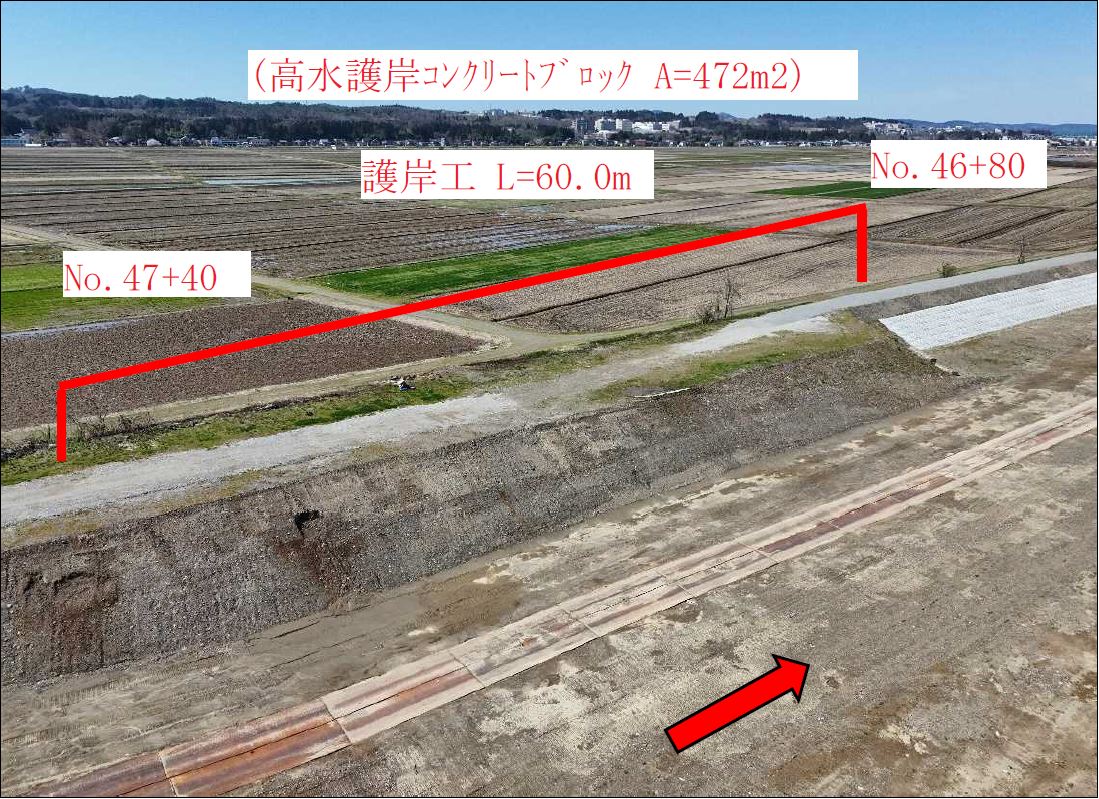

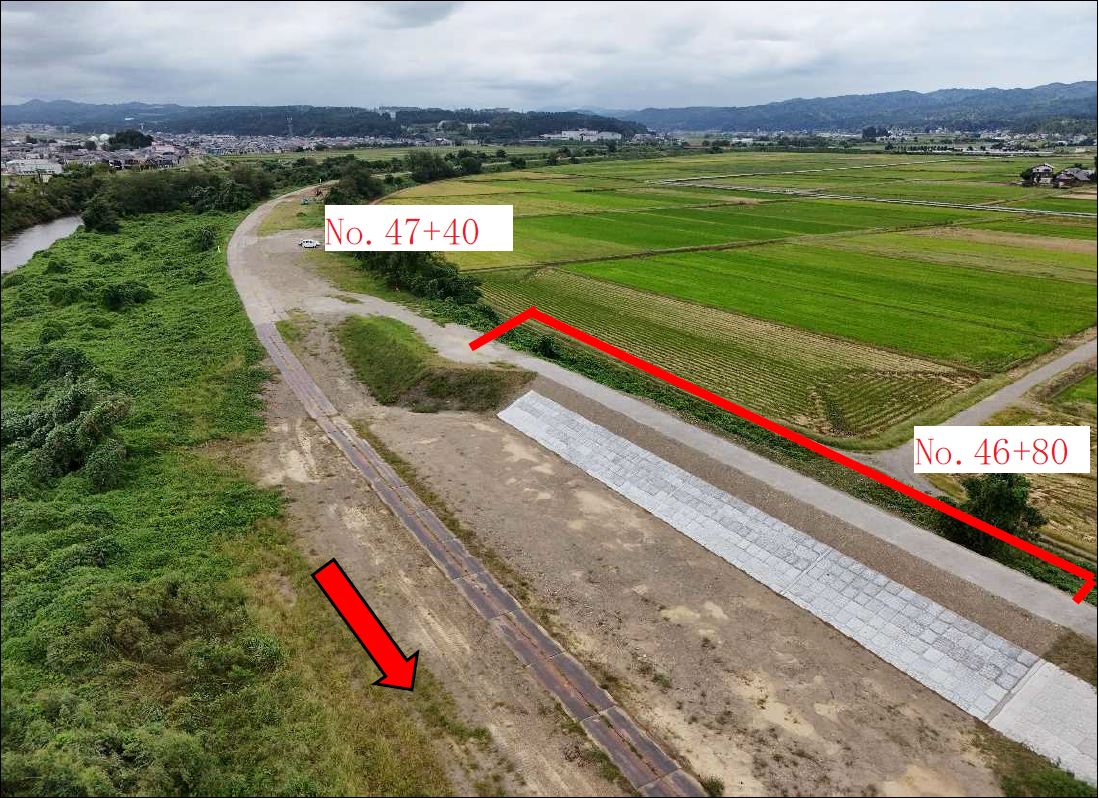

進捗の経緯Program

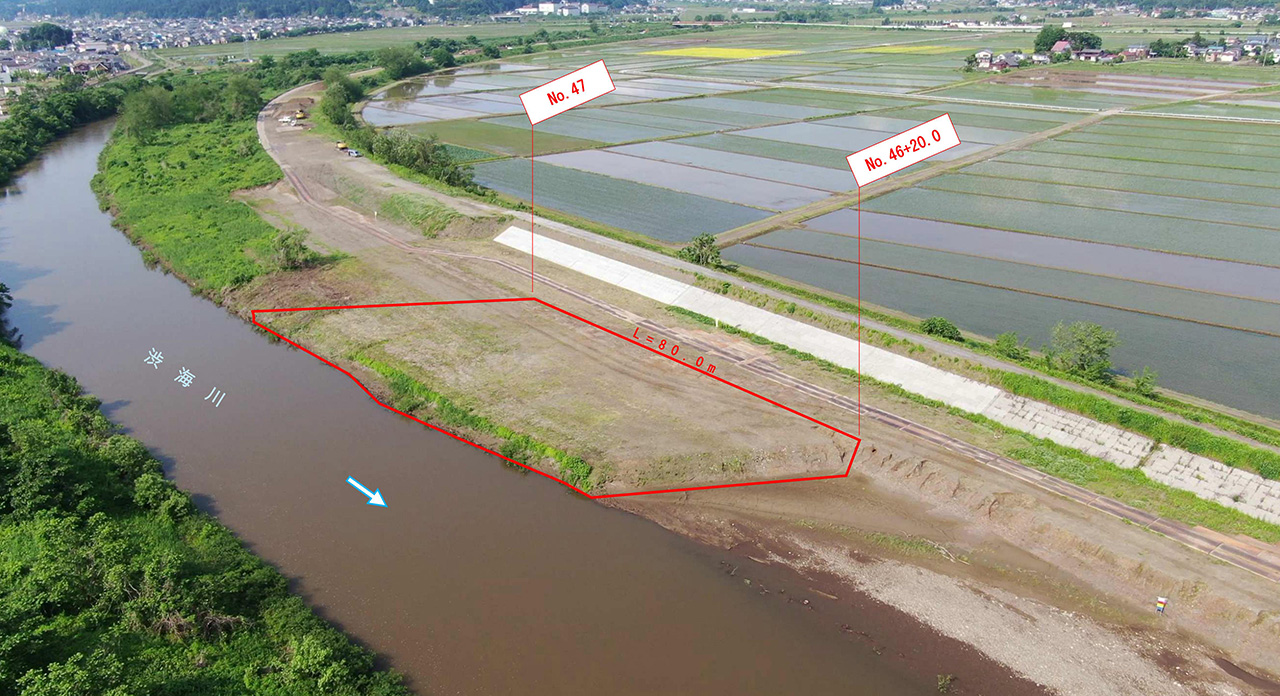

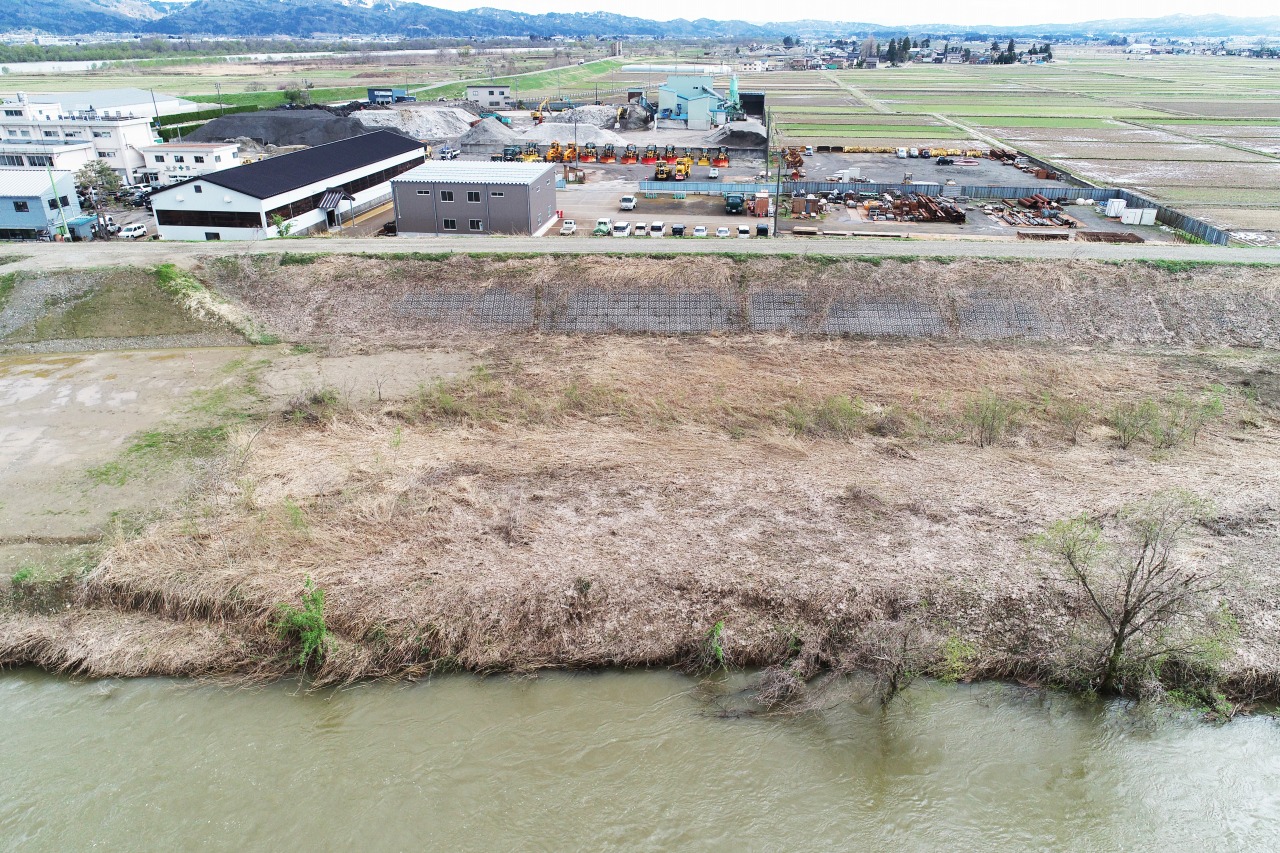

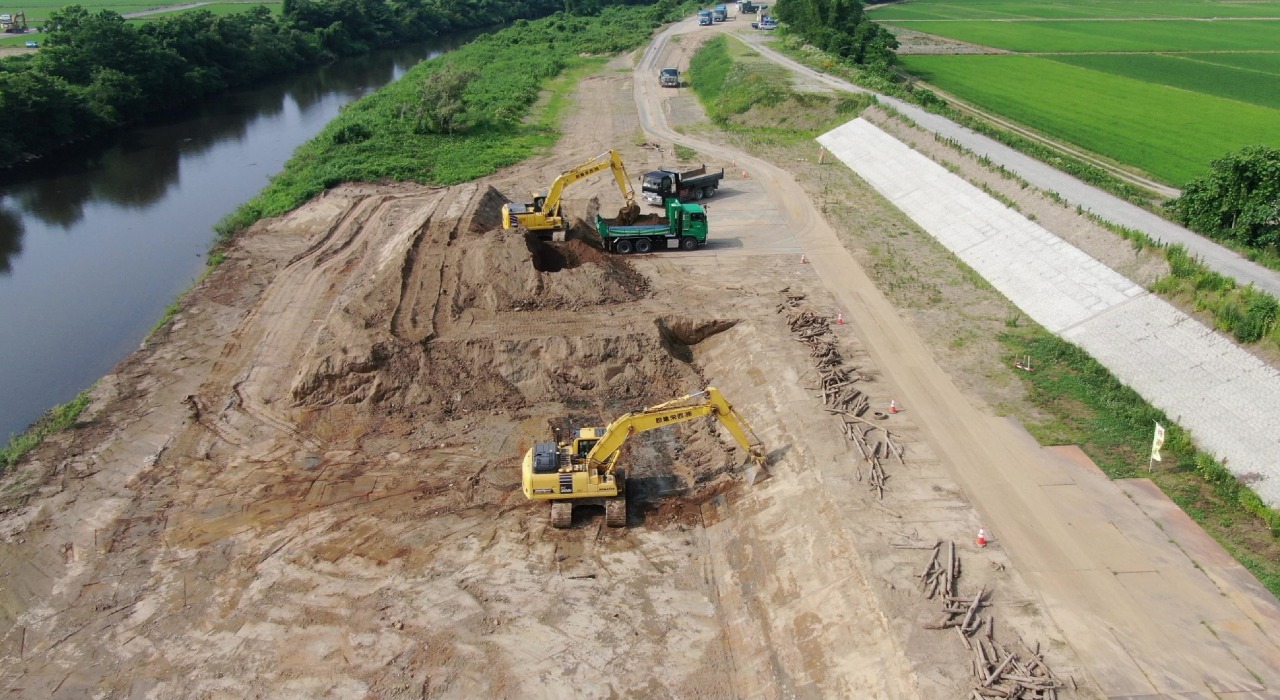

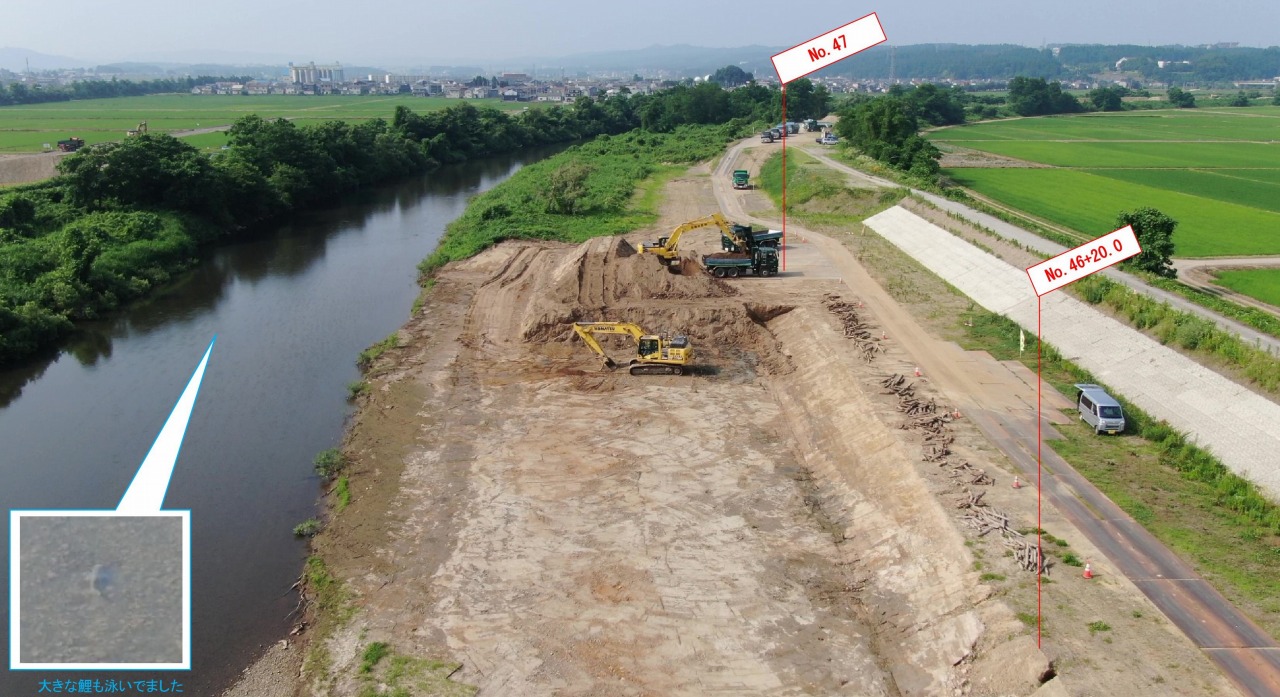

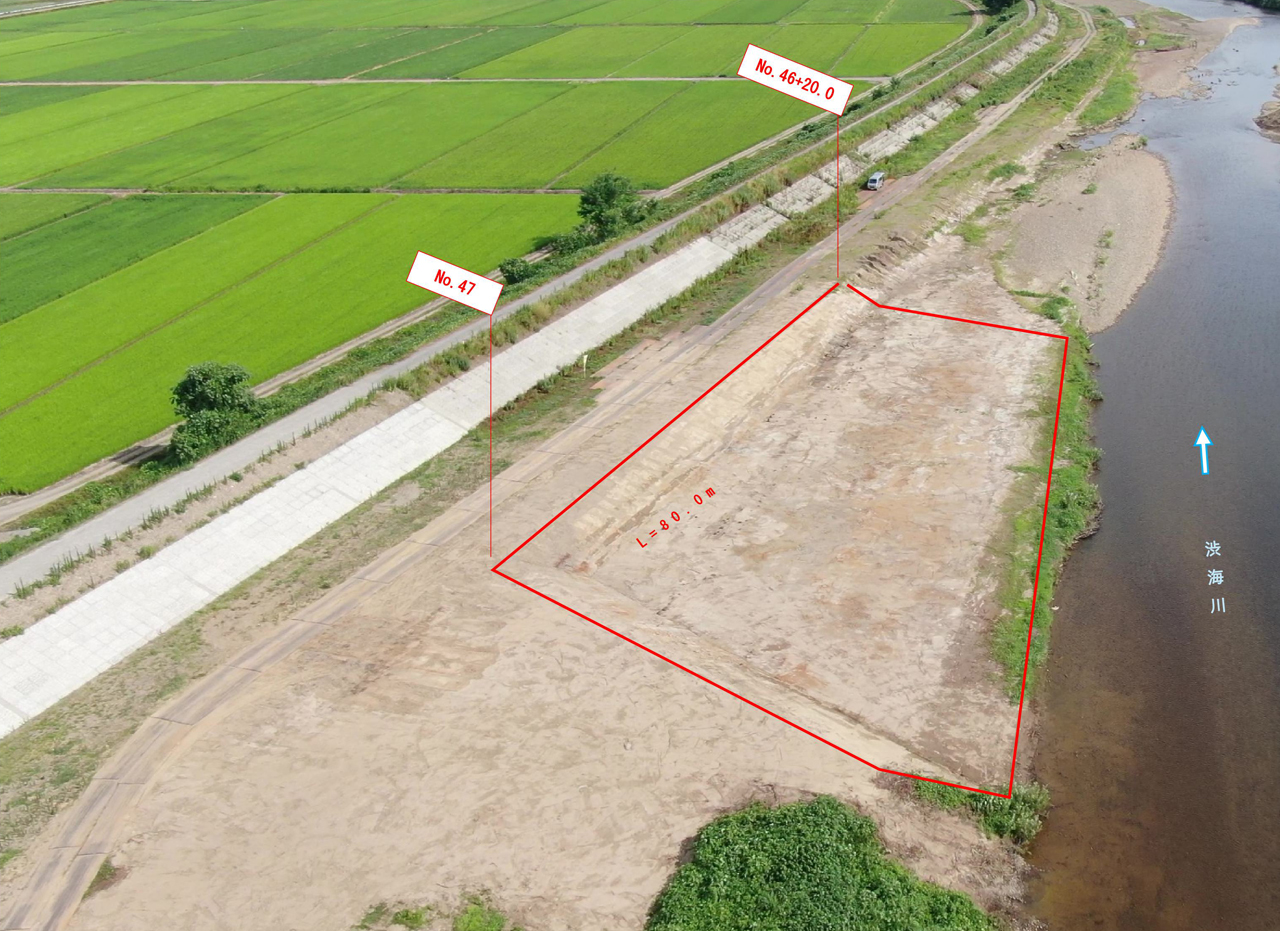

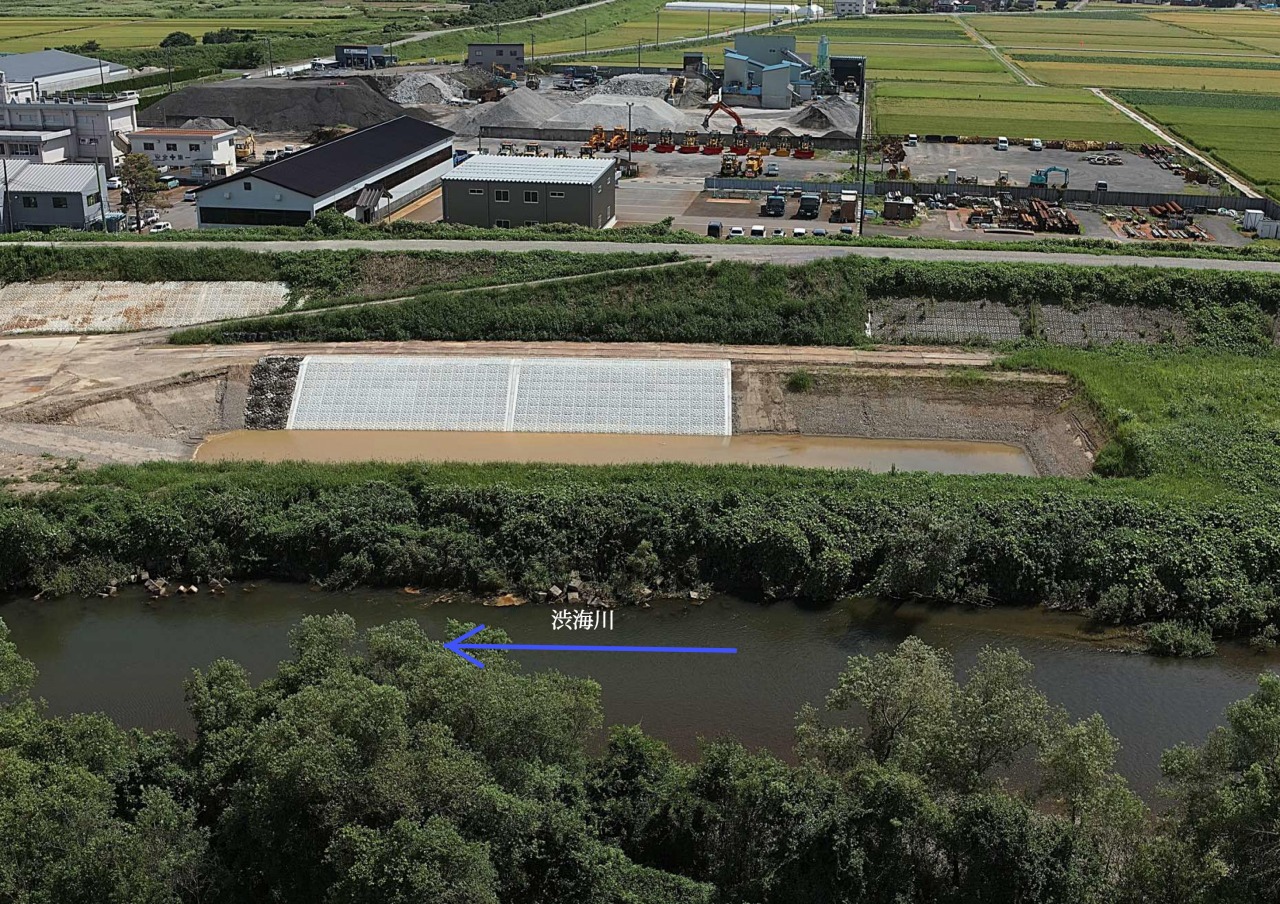

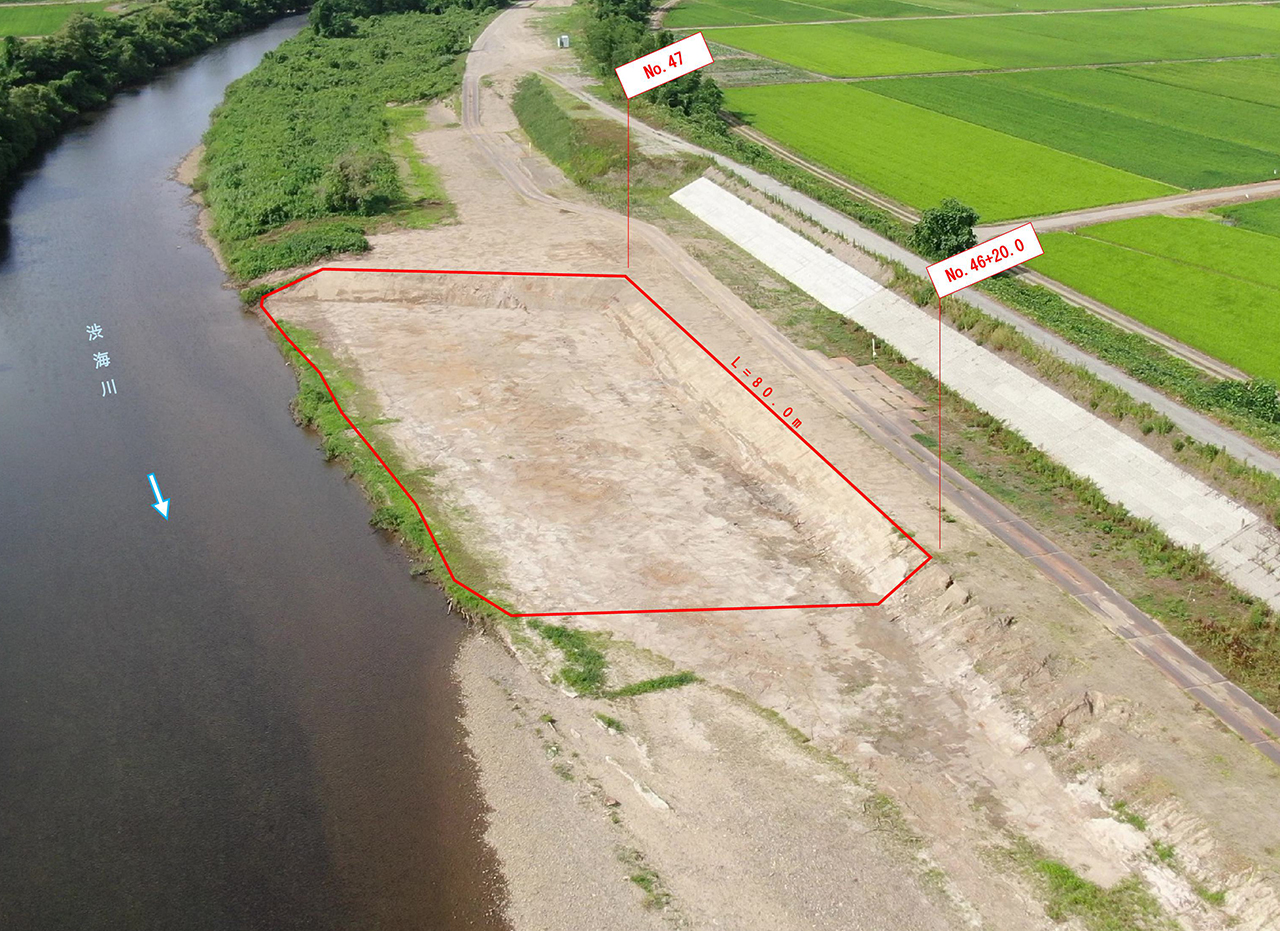

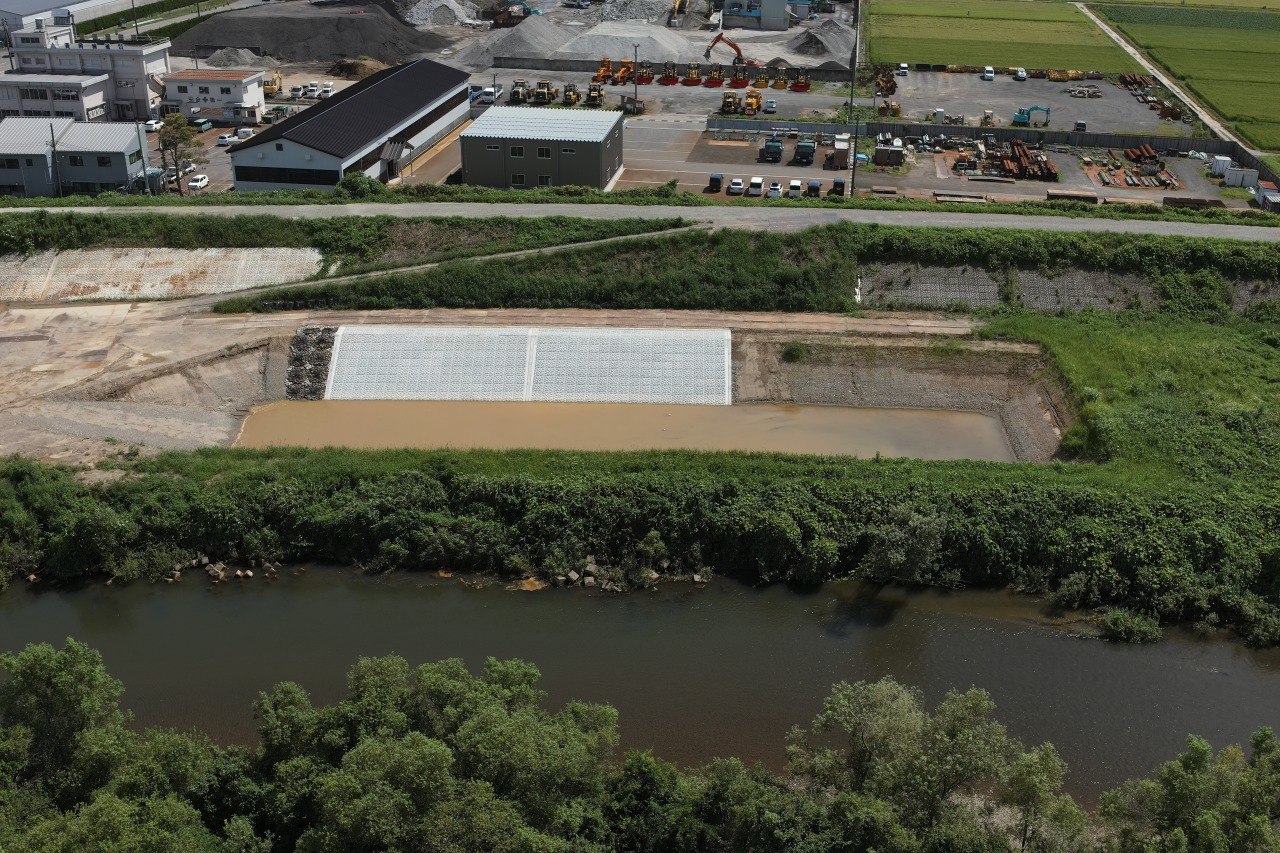

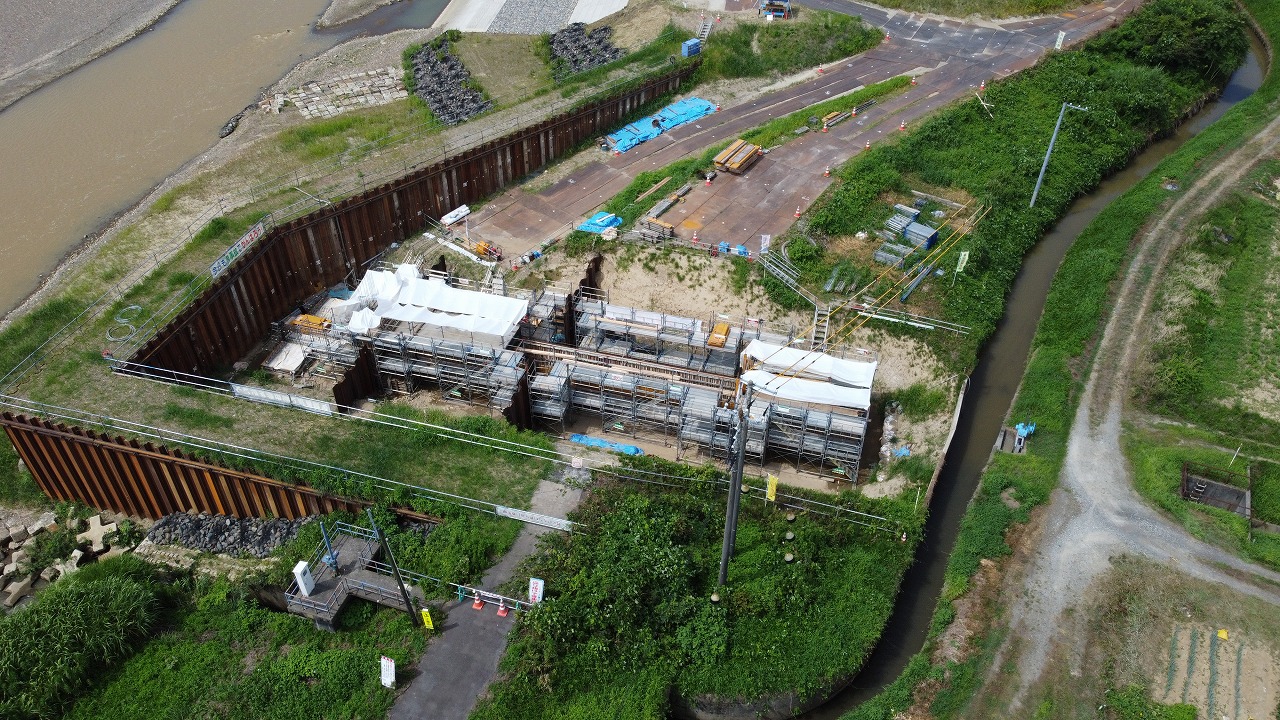

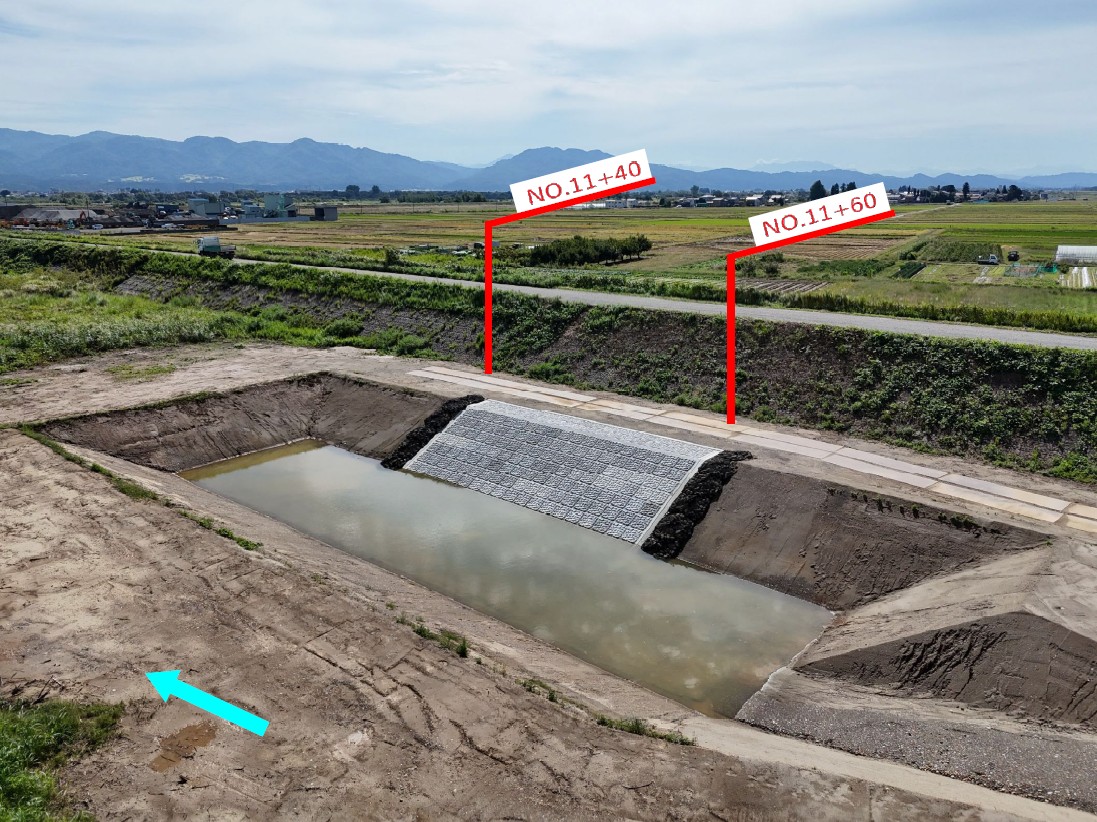

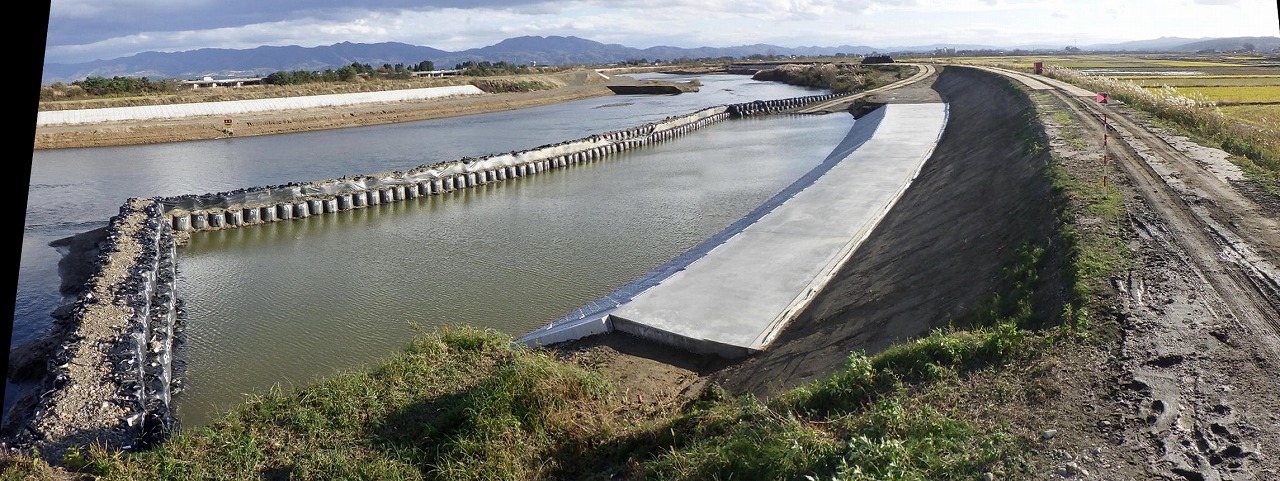

一級河川渋海川広域河川一級(防災安全・補正)左岸低水護岸その2工事 株式会社中越興業

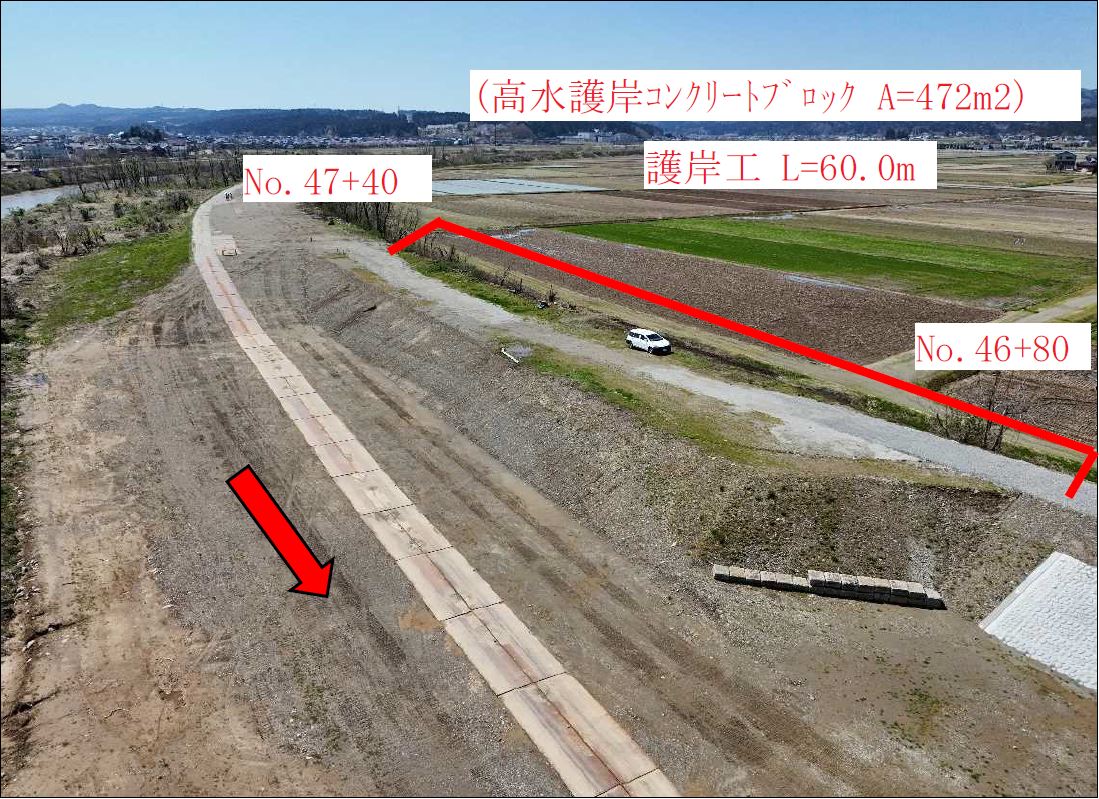

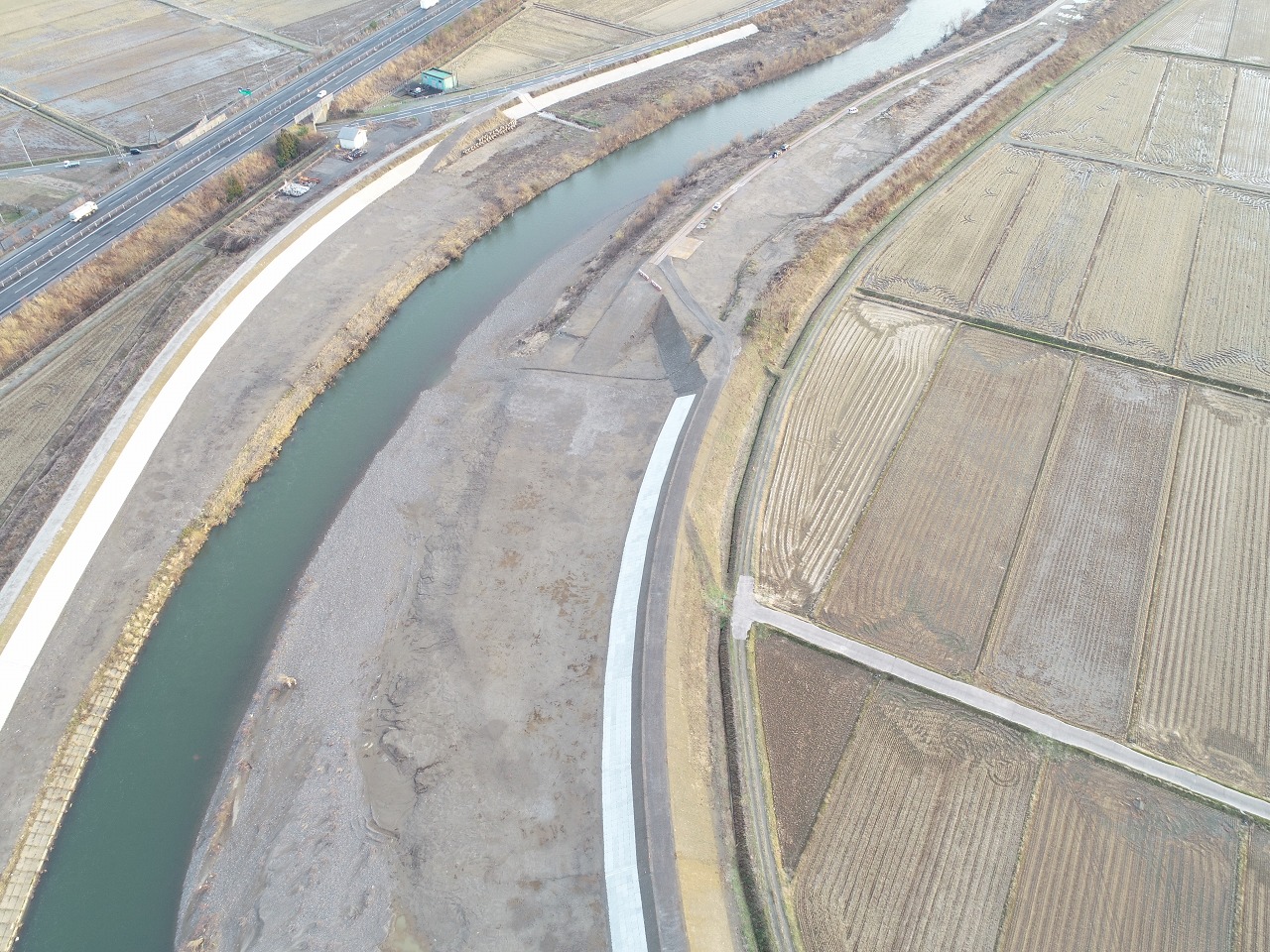

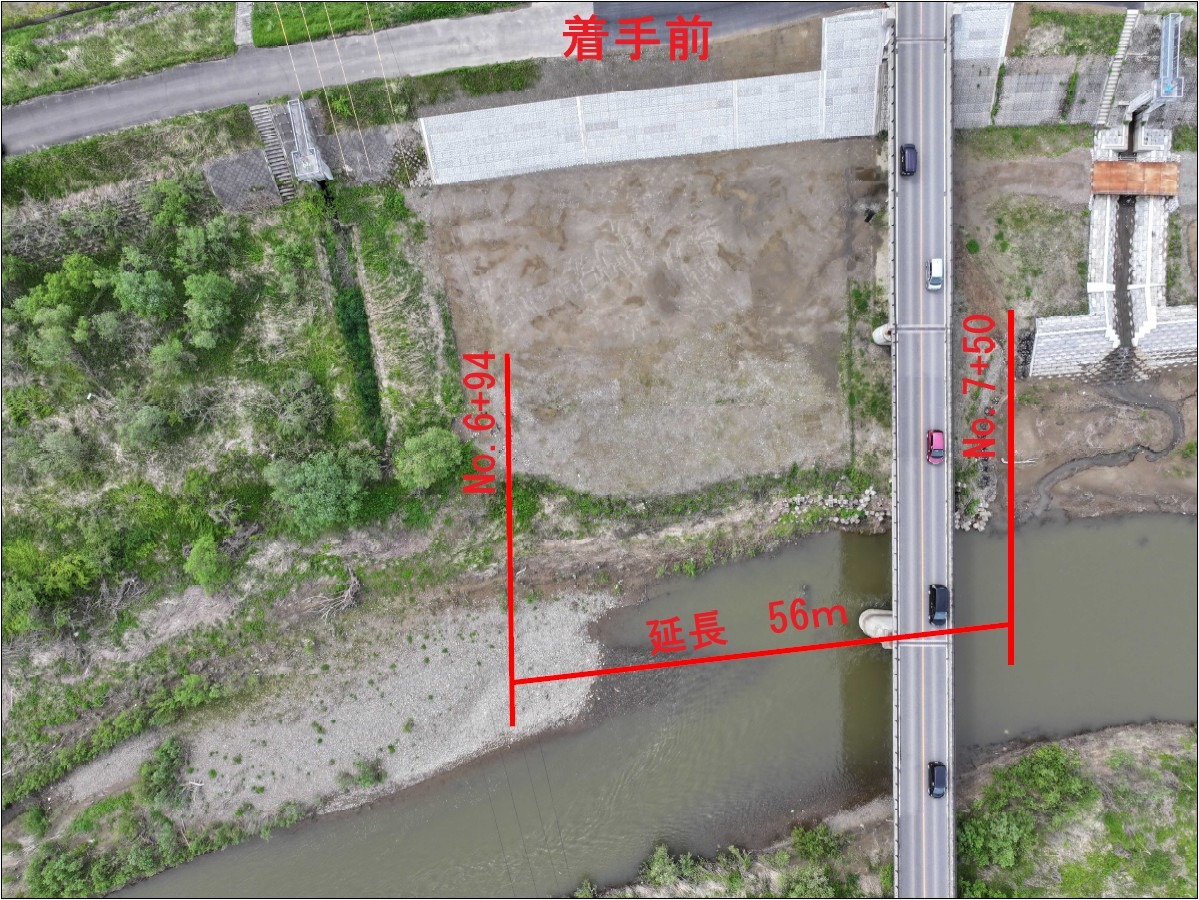

着手前

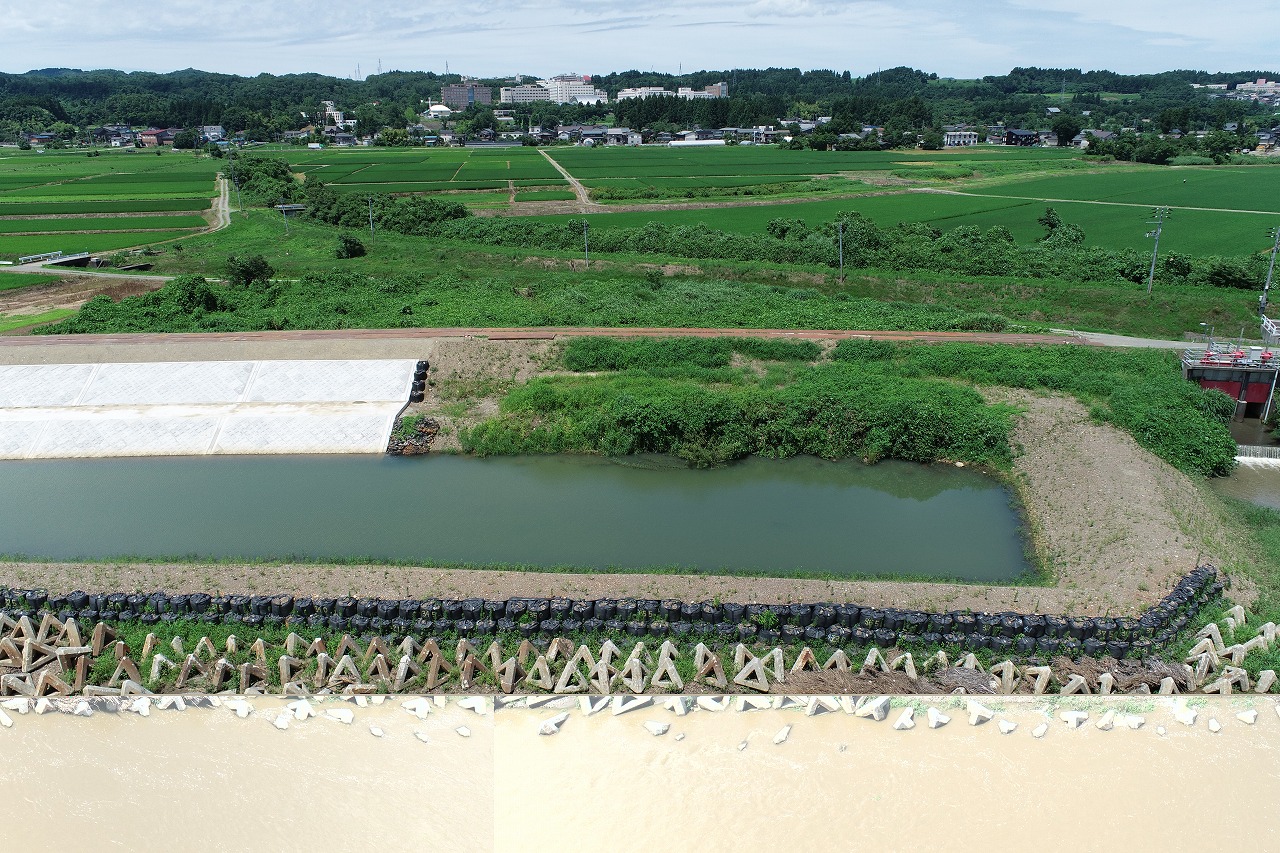

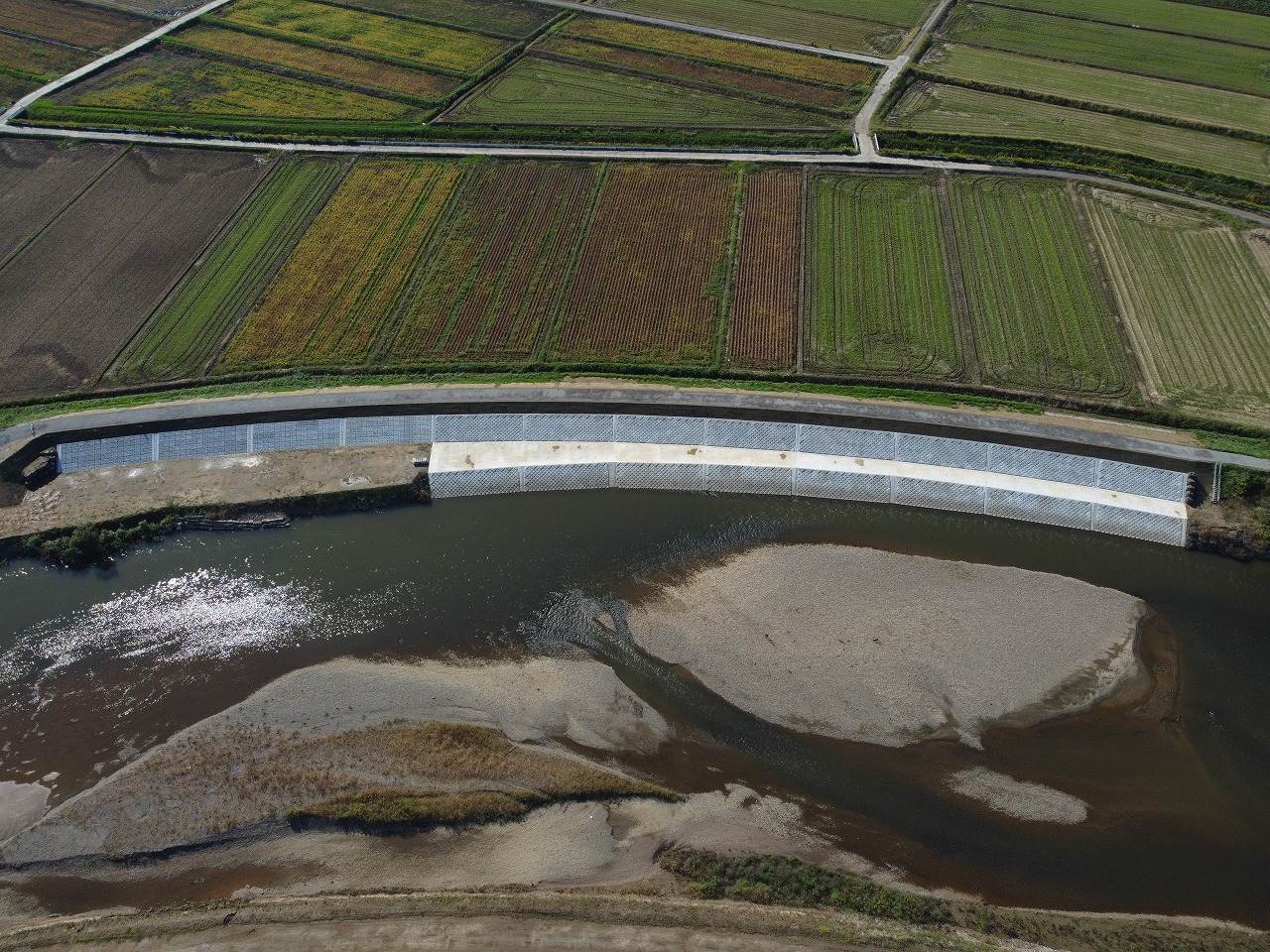

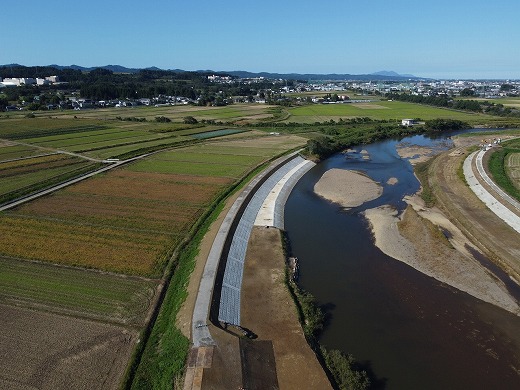

一級河川渋海川広域河川一級(防災安全)左岸低水護岸その2工事 株式会社大石組

工事完成

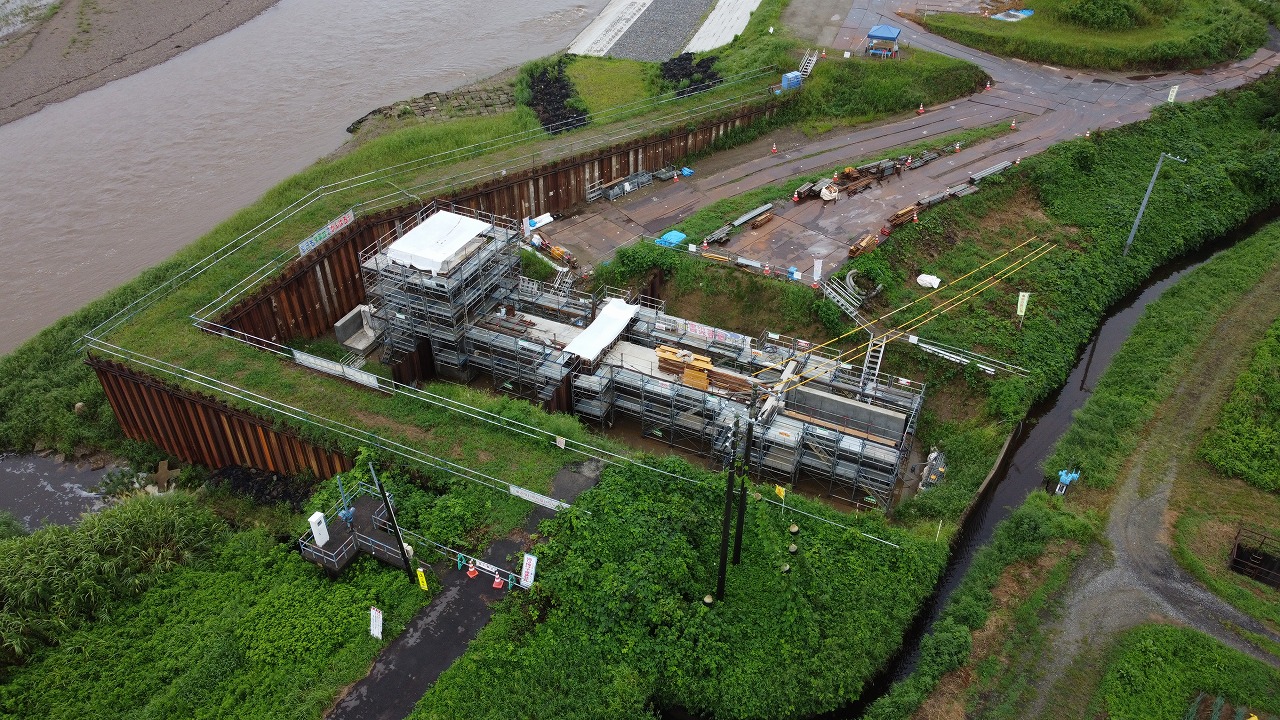

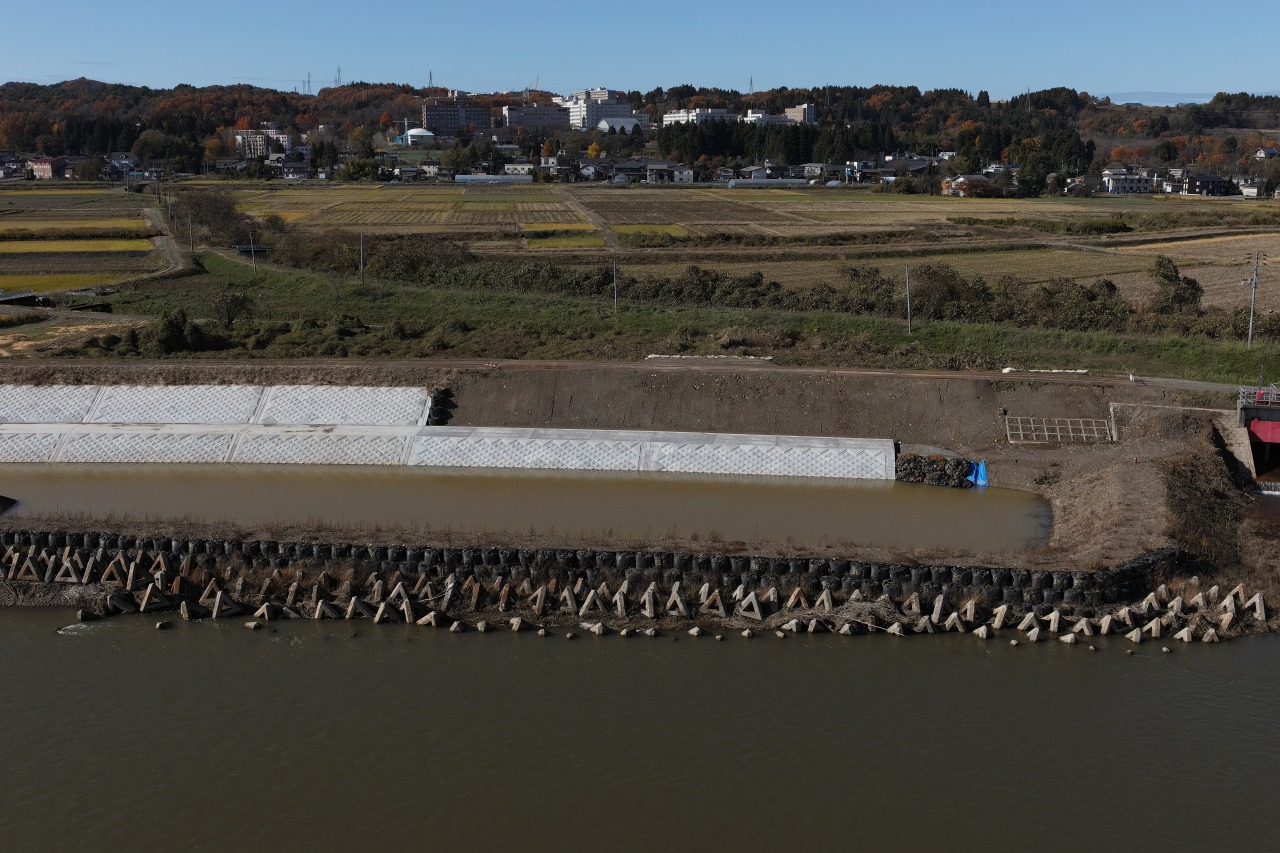

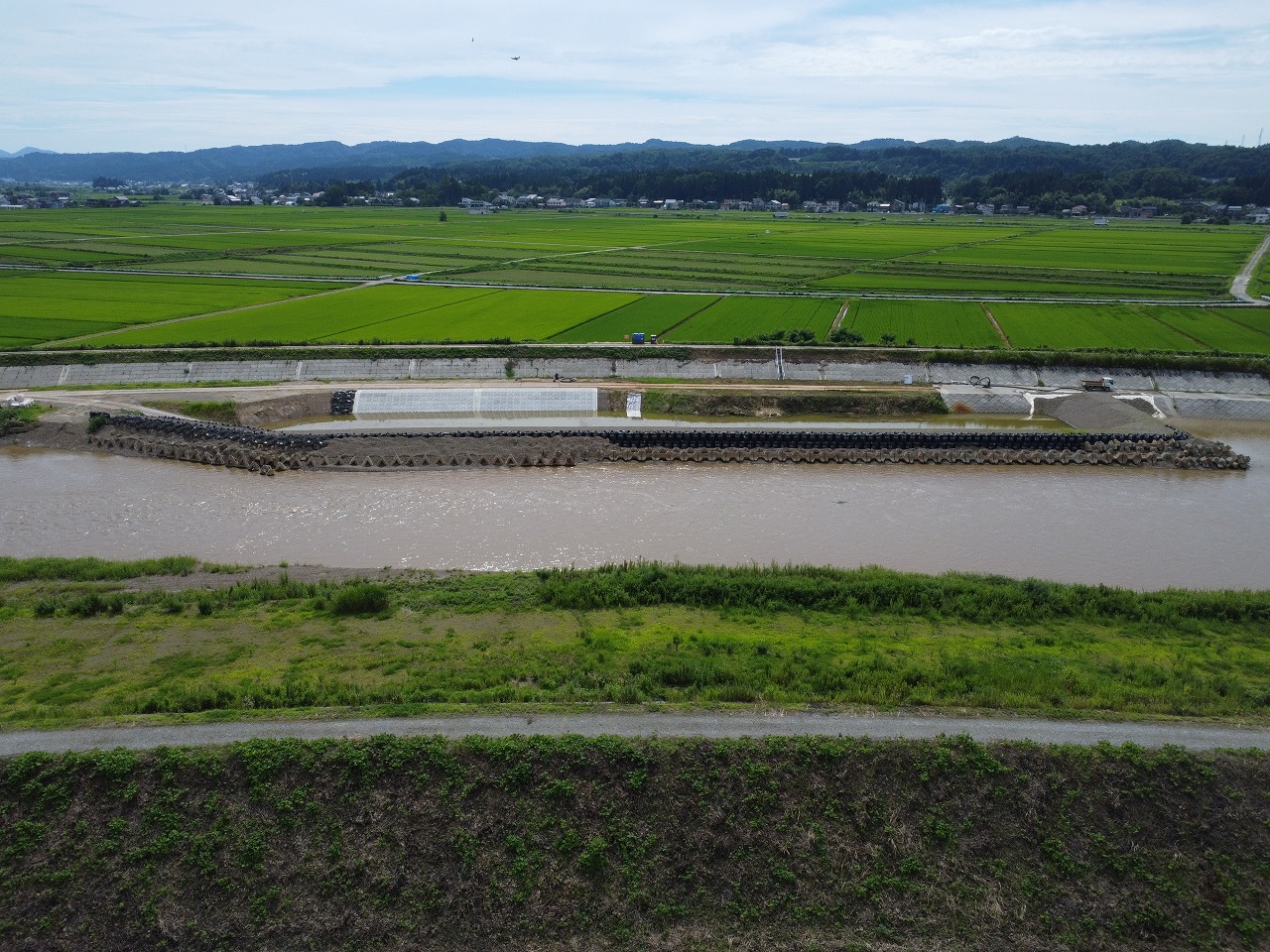

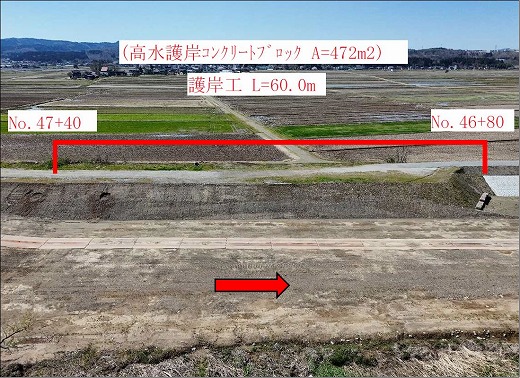

着手前

渋海川広域河川一級(防災安全・補正)左岸低水護岸その1工事 株式会社大石組

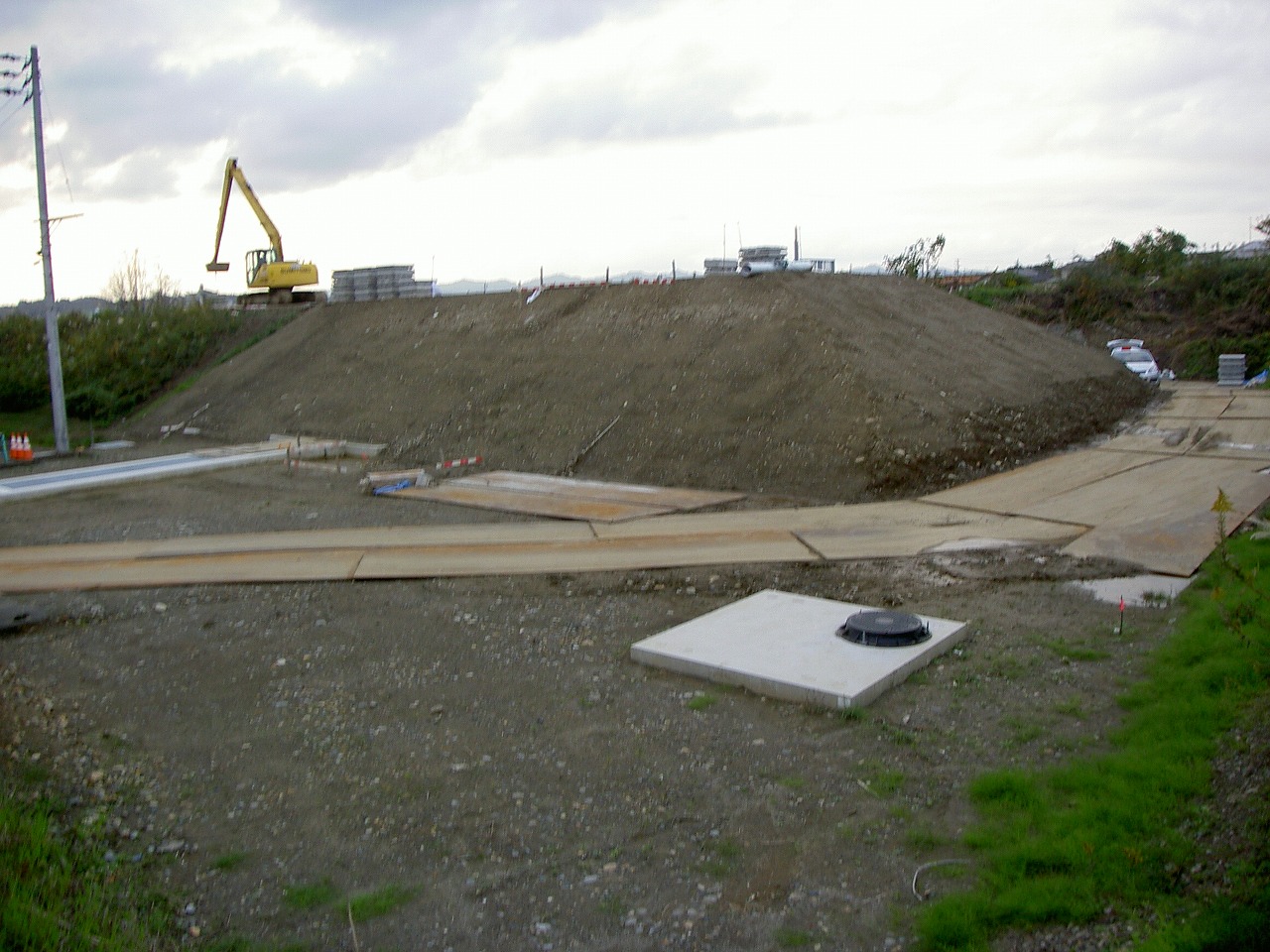

着手前

上流より望む

下流より望む

対岸より望む

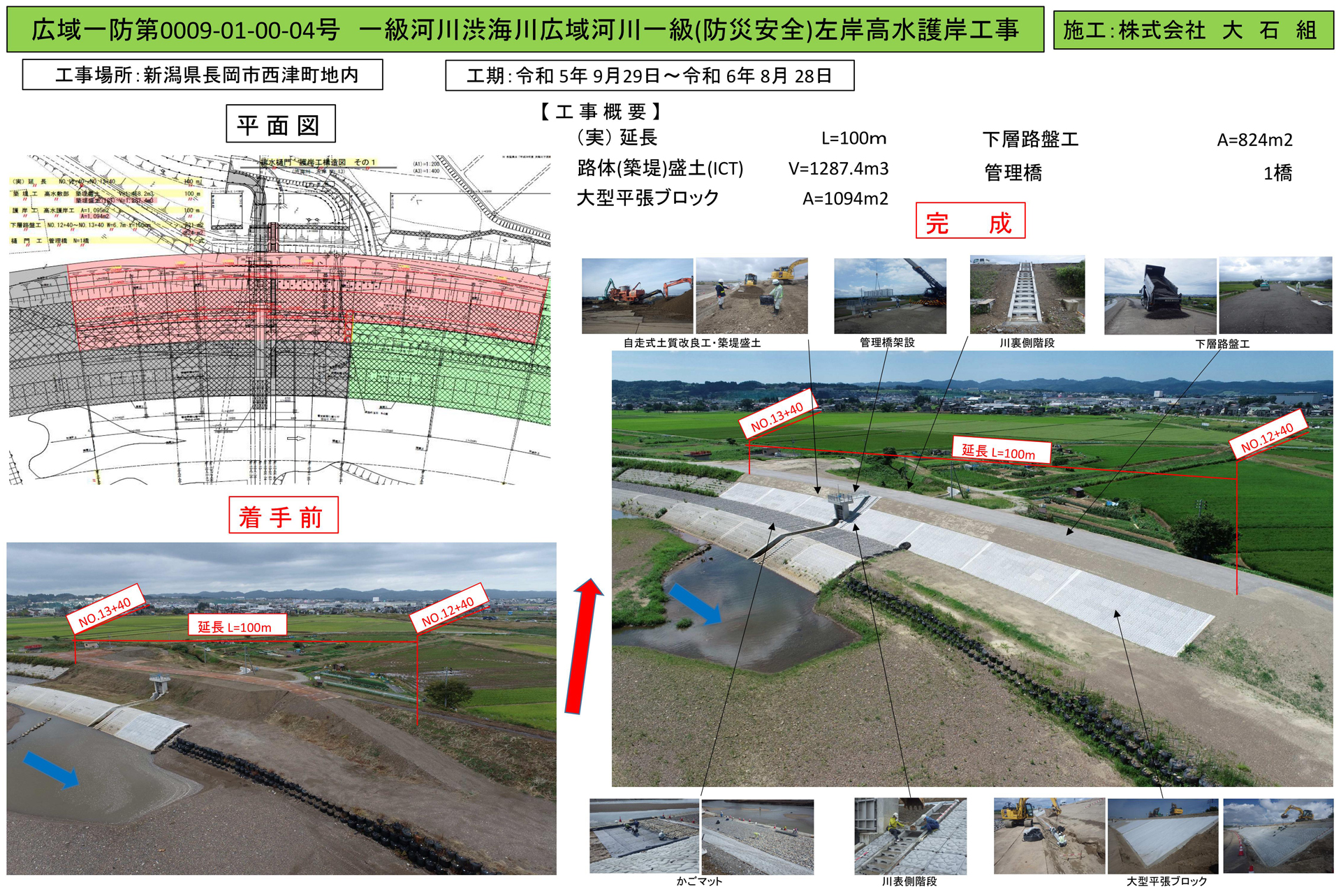

一級河川渋海川 広域河川一級(防災安全)左岸高水護岸工事 株式会社大石組

着手前

起点側から終点側を望む

終点側から起点側を望む

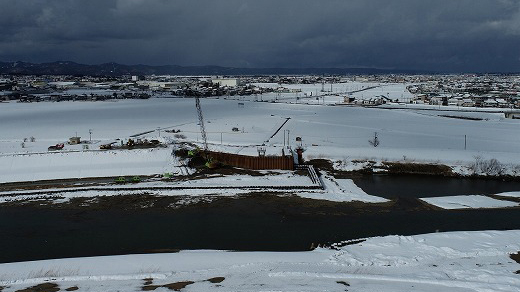

2024年2月

起点側から終点側を望む

終点側から起点側を望む

2024年8月 工事完成

起点側から終点側を望む

終点側から起点側を望む

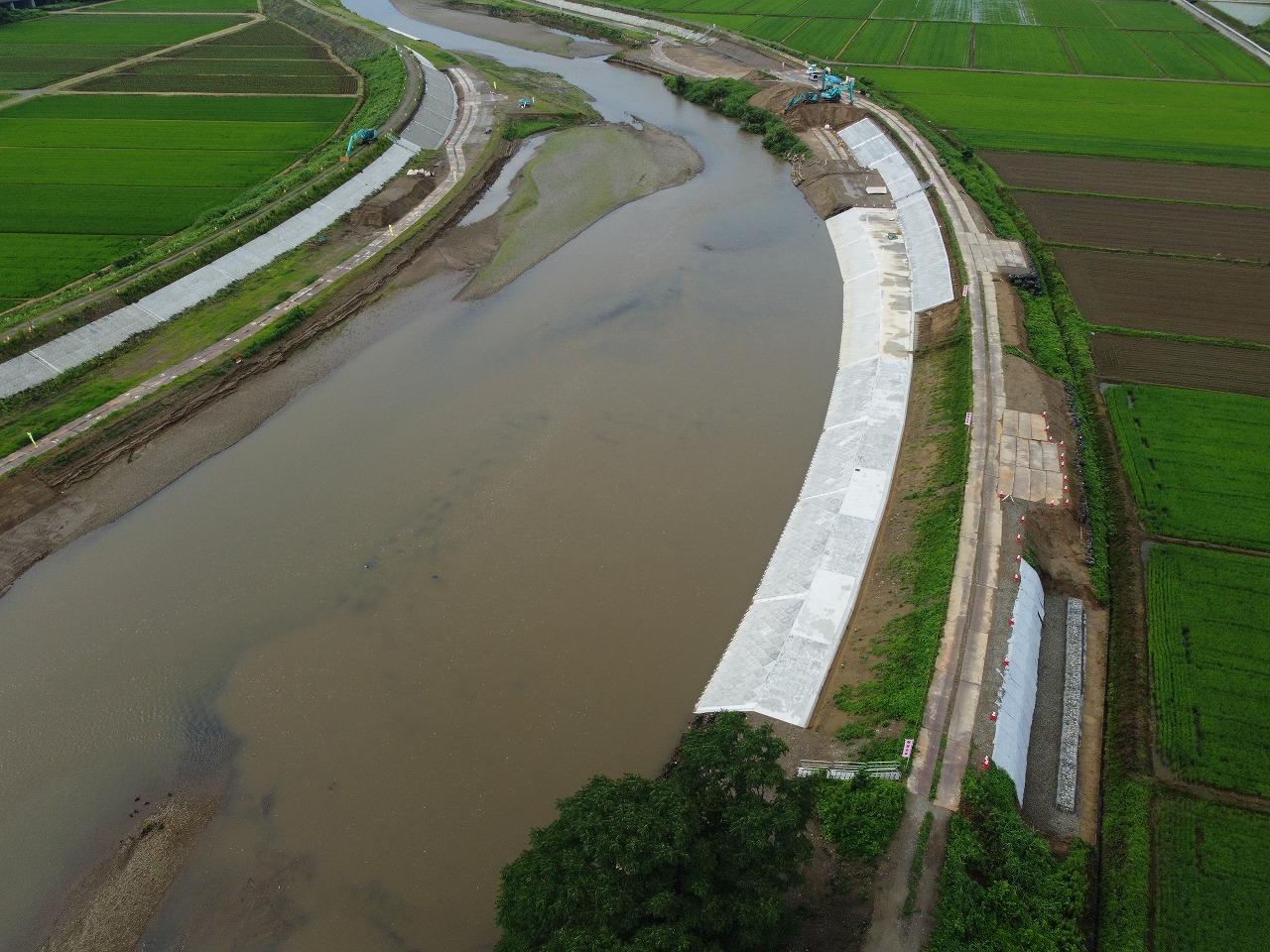

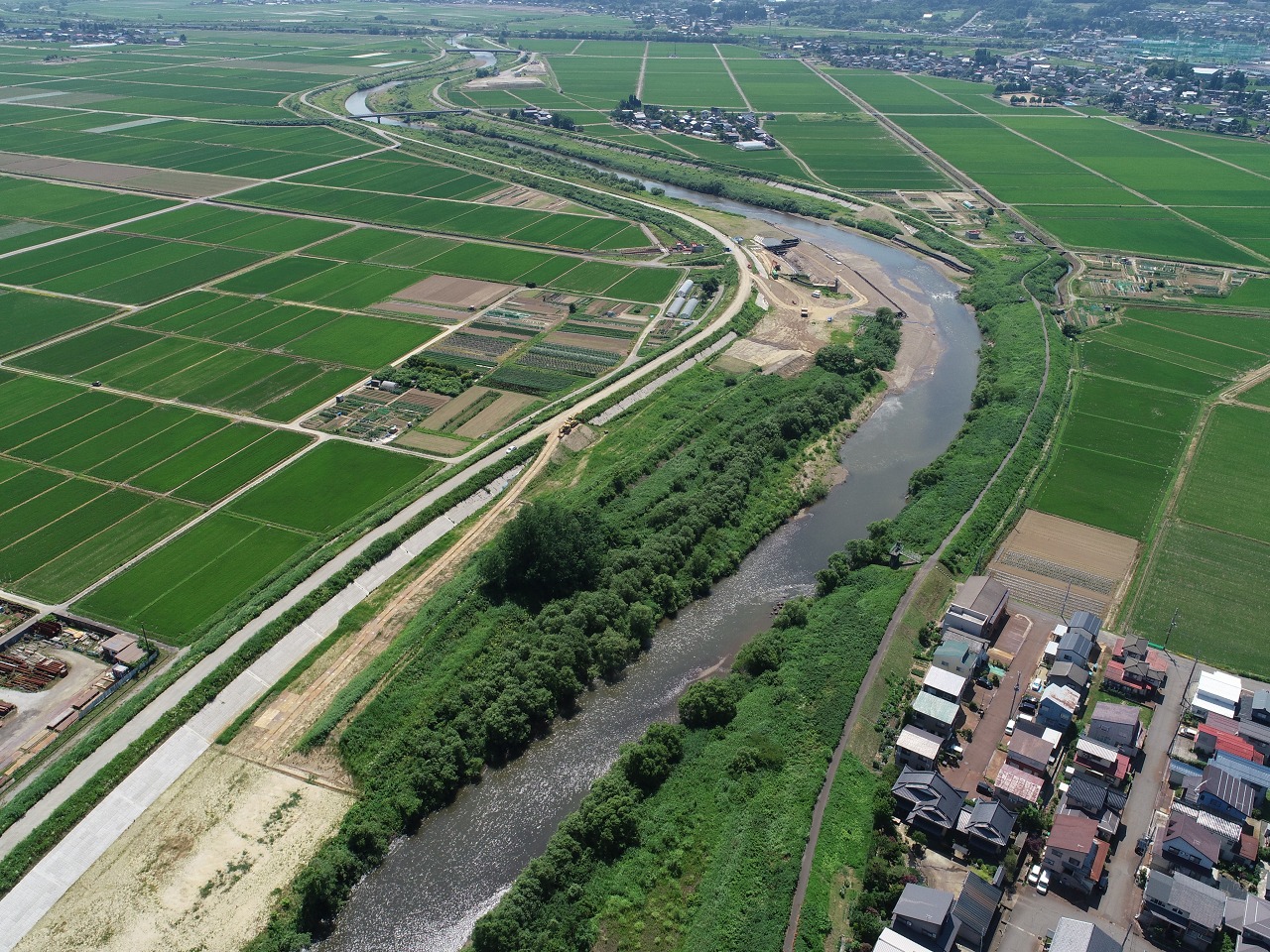

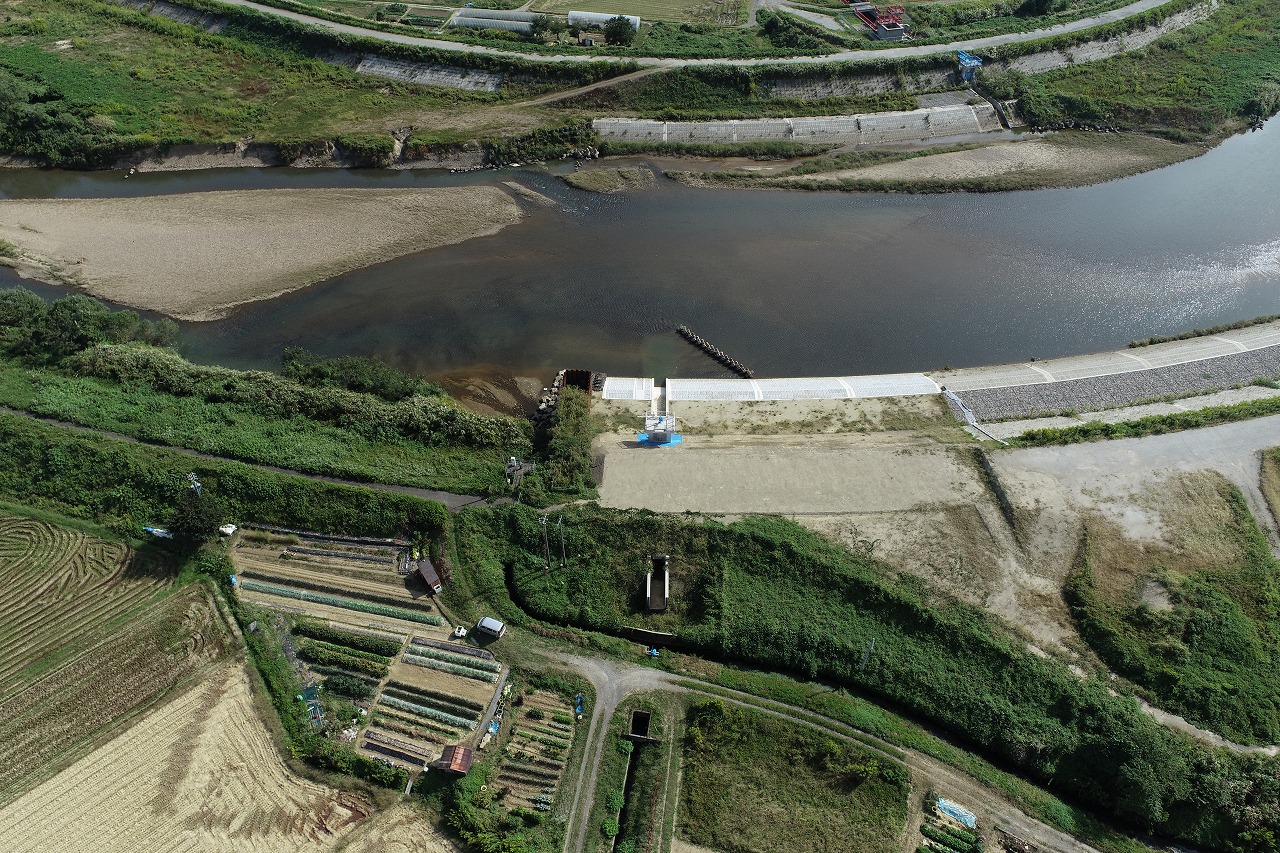

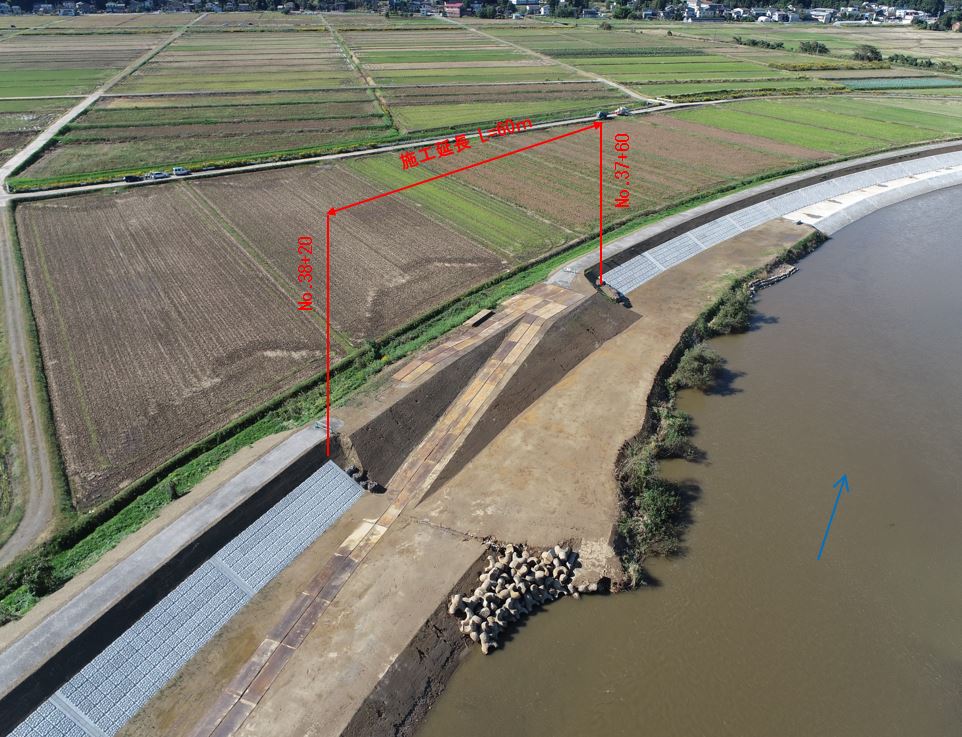

一級河川渋海川広域河川一級(防災安全)左岸高水護岸その2工事 株式会社永井工業

2024年9月 工事完成

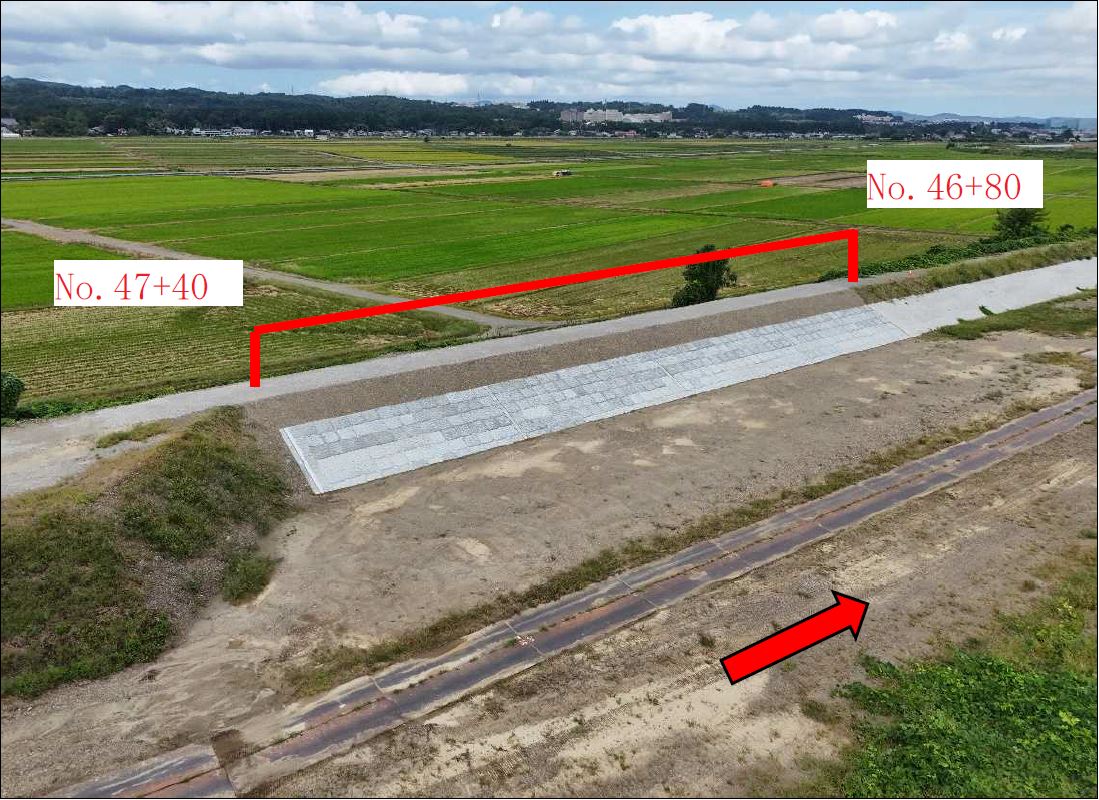

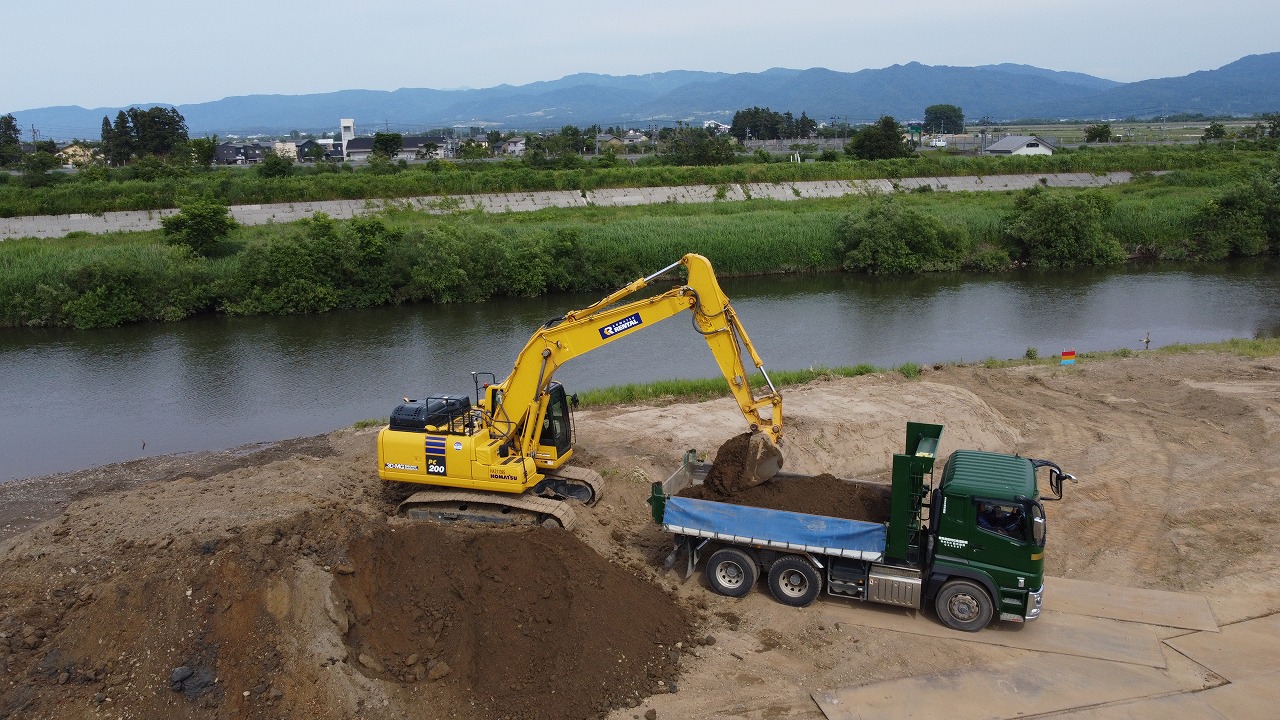

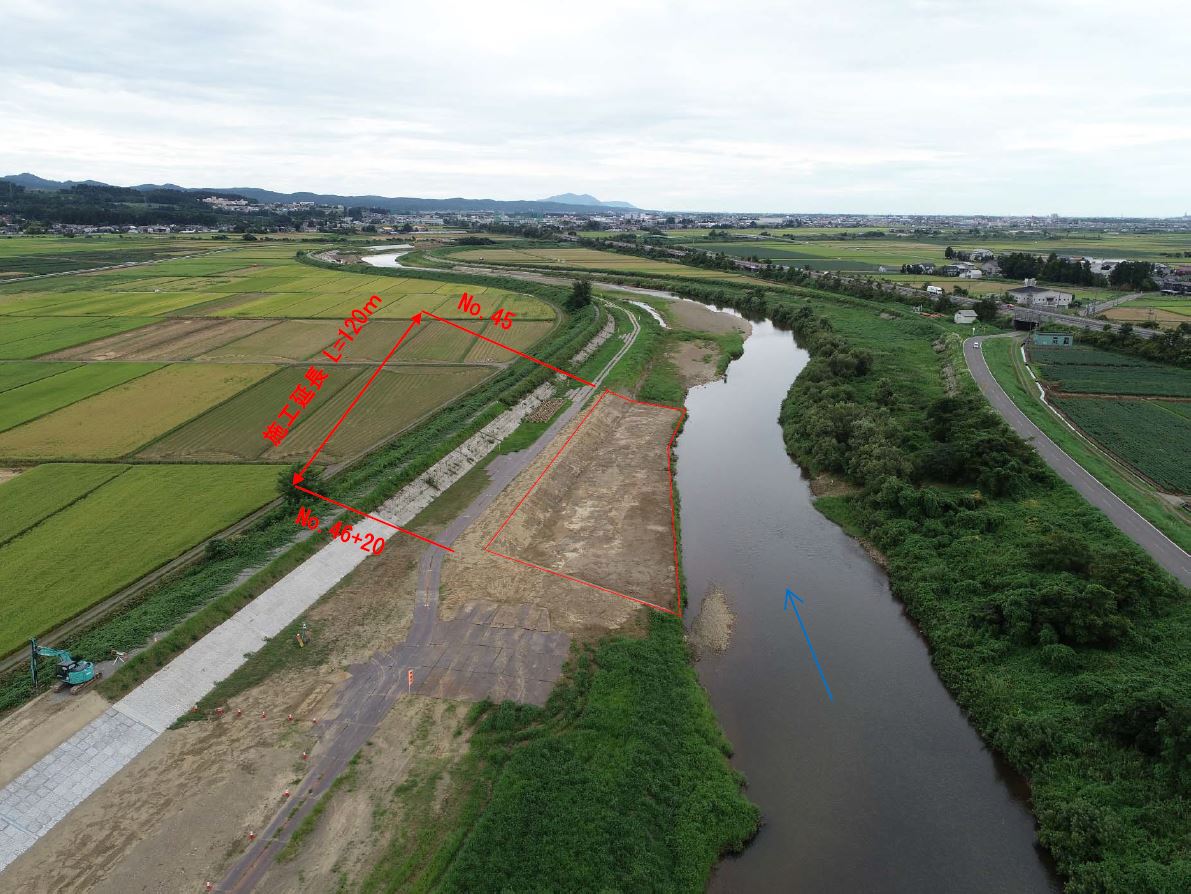

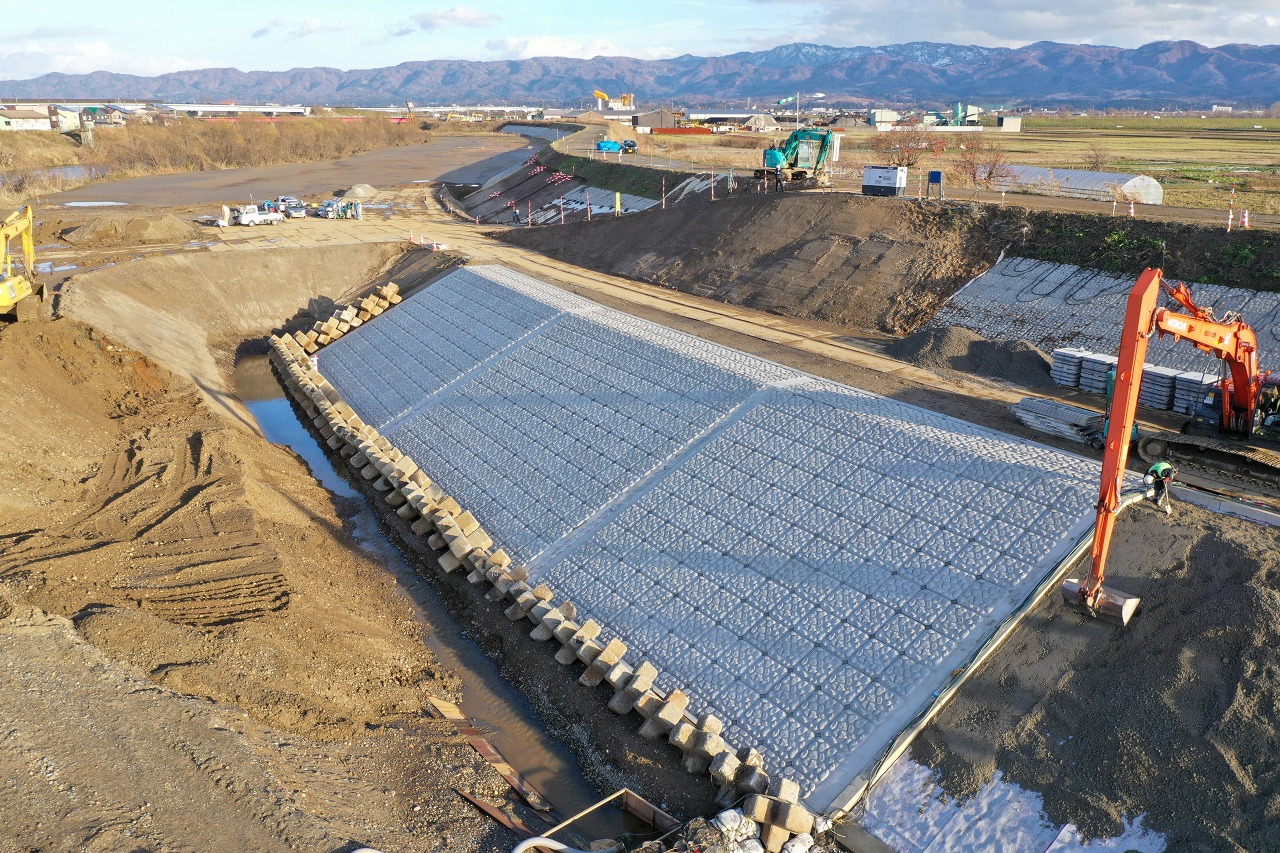

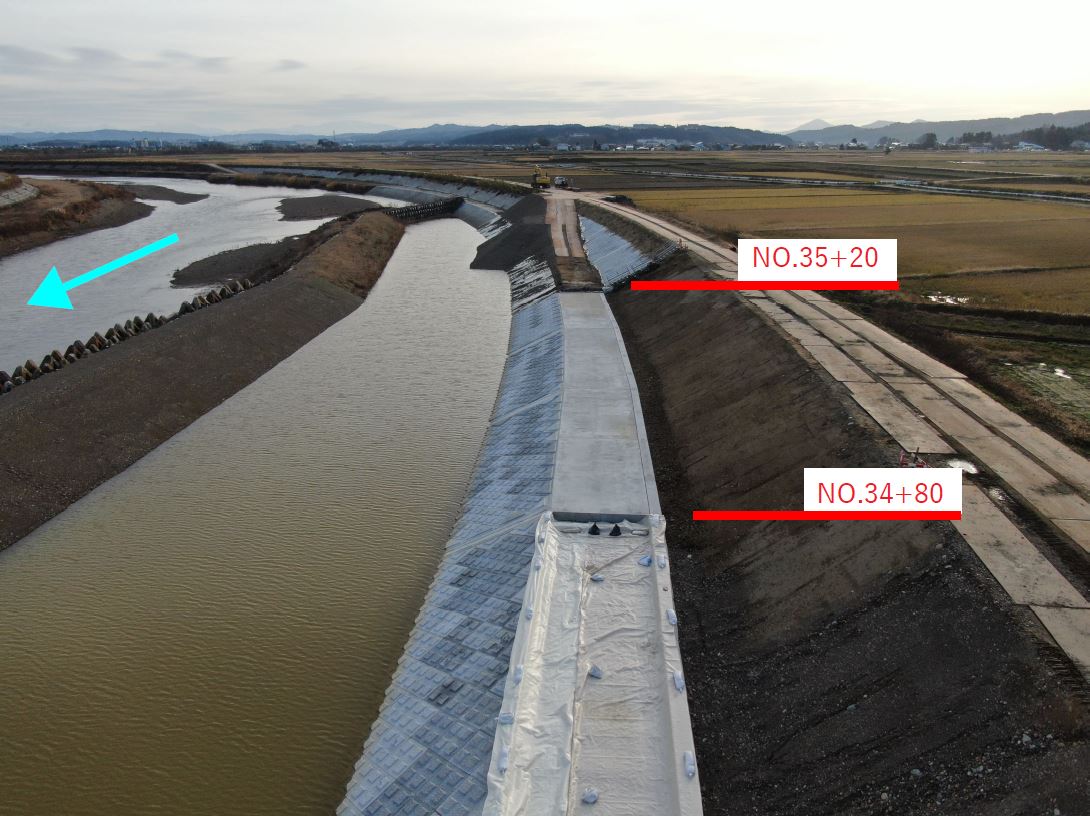

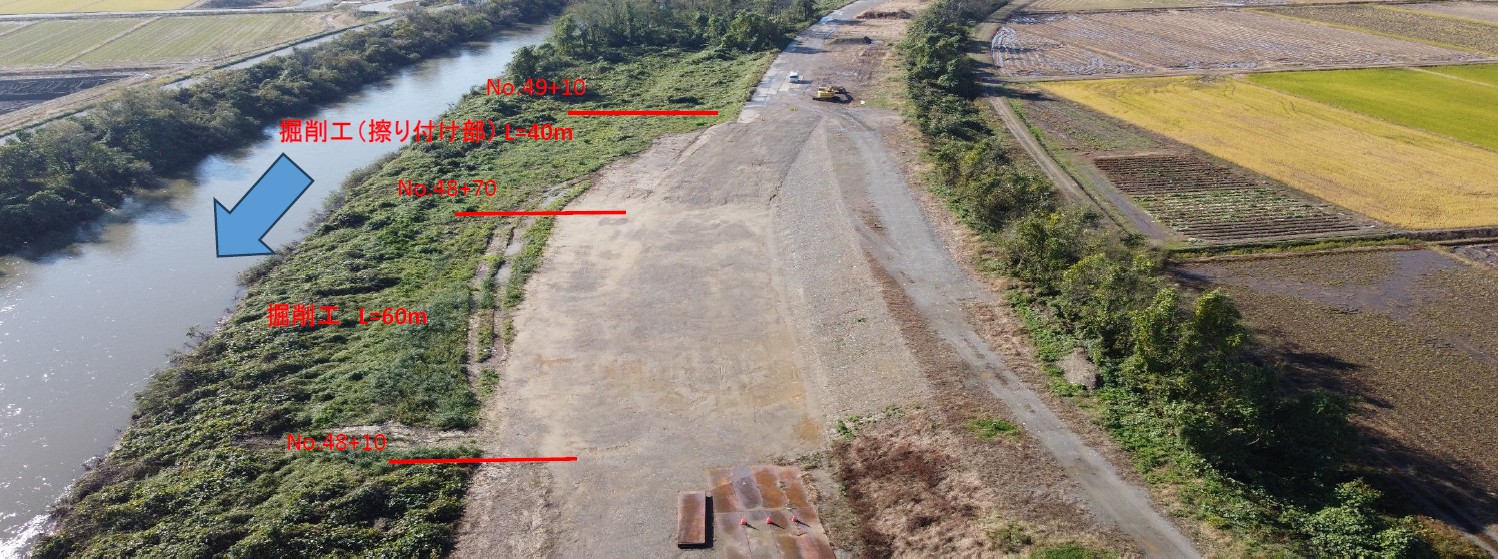

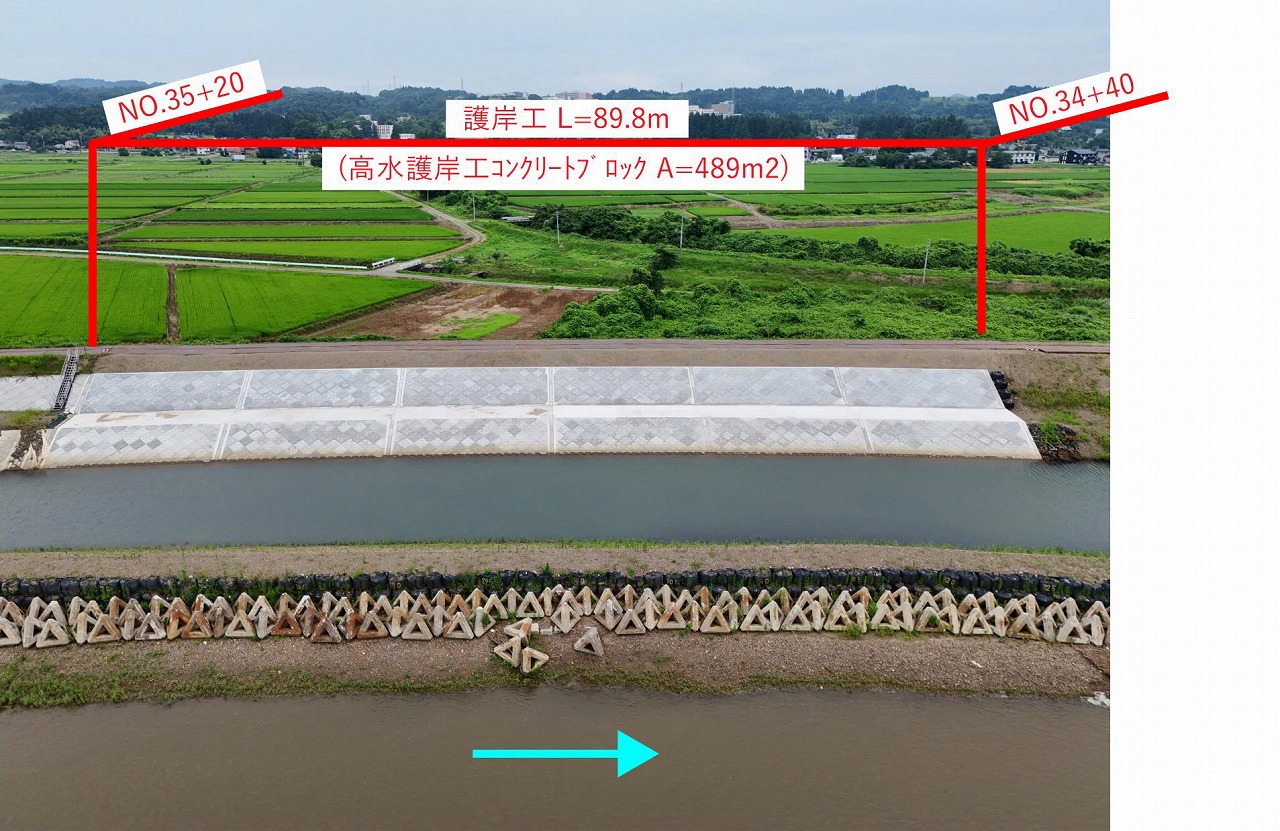

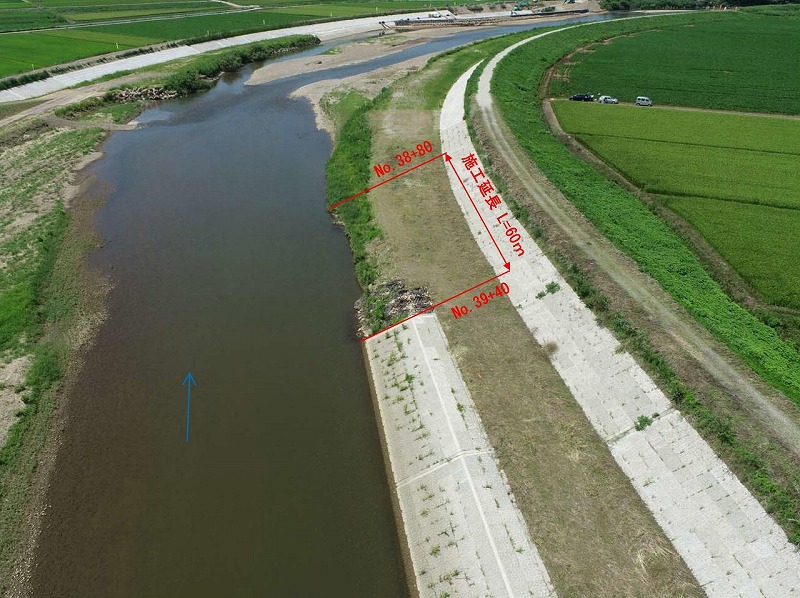

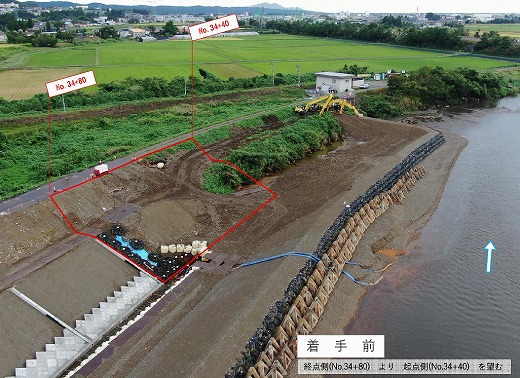

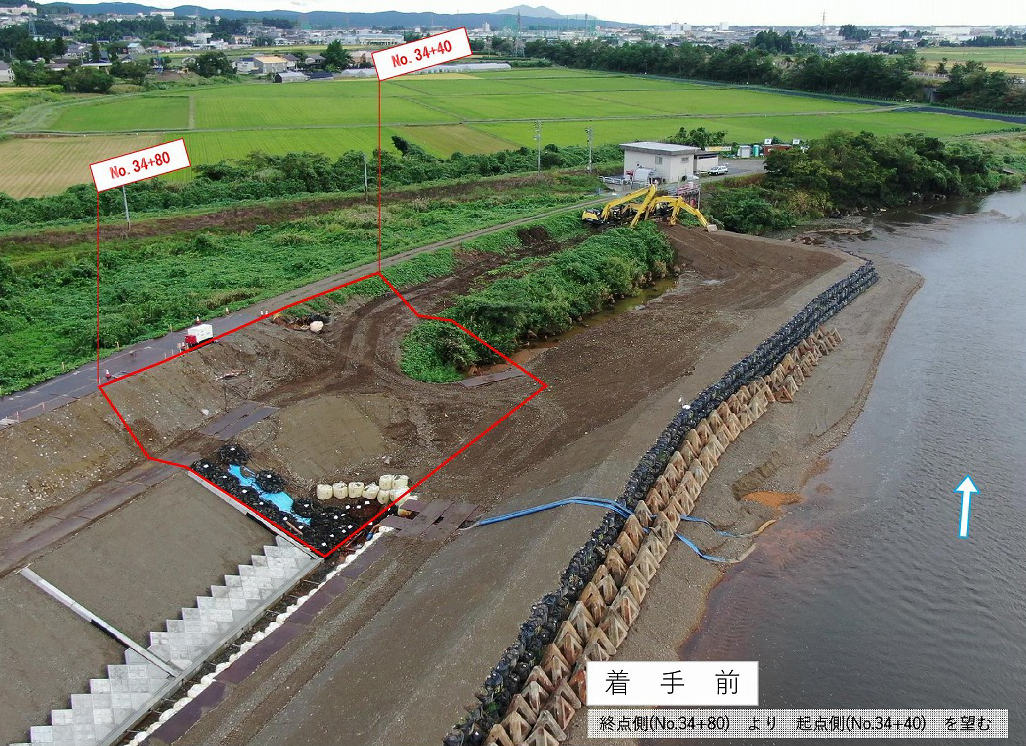

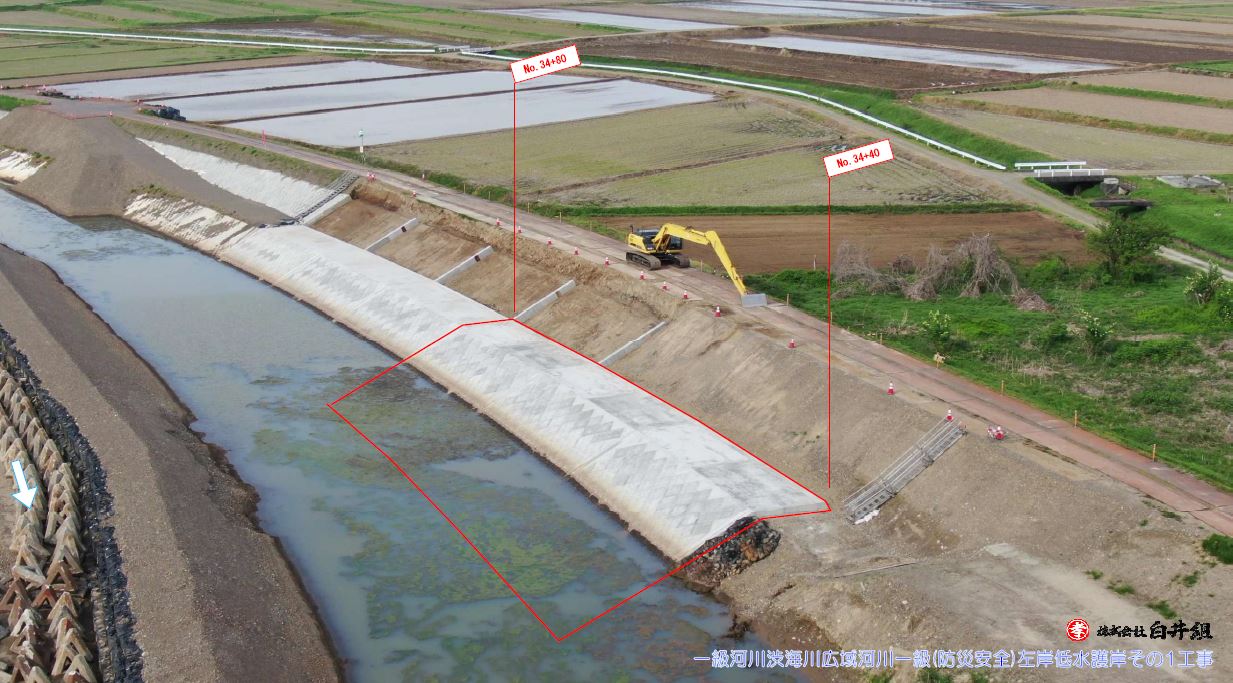

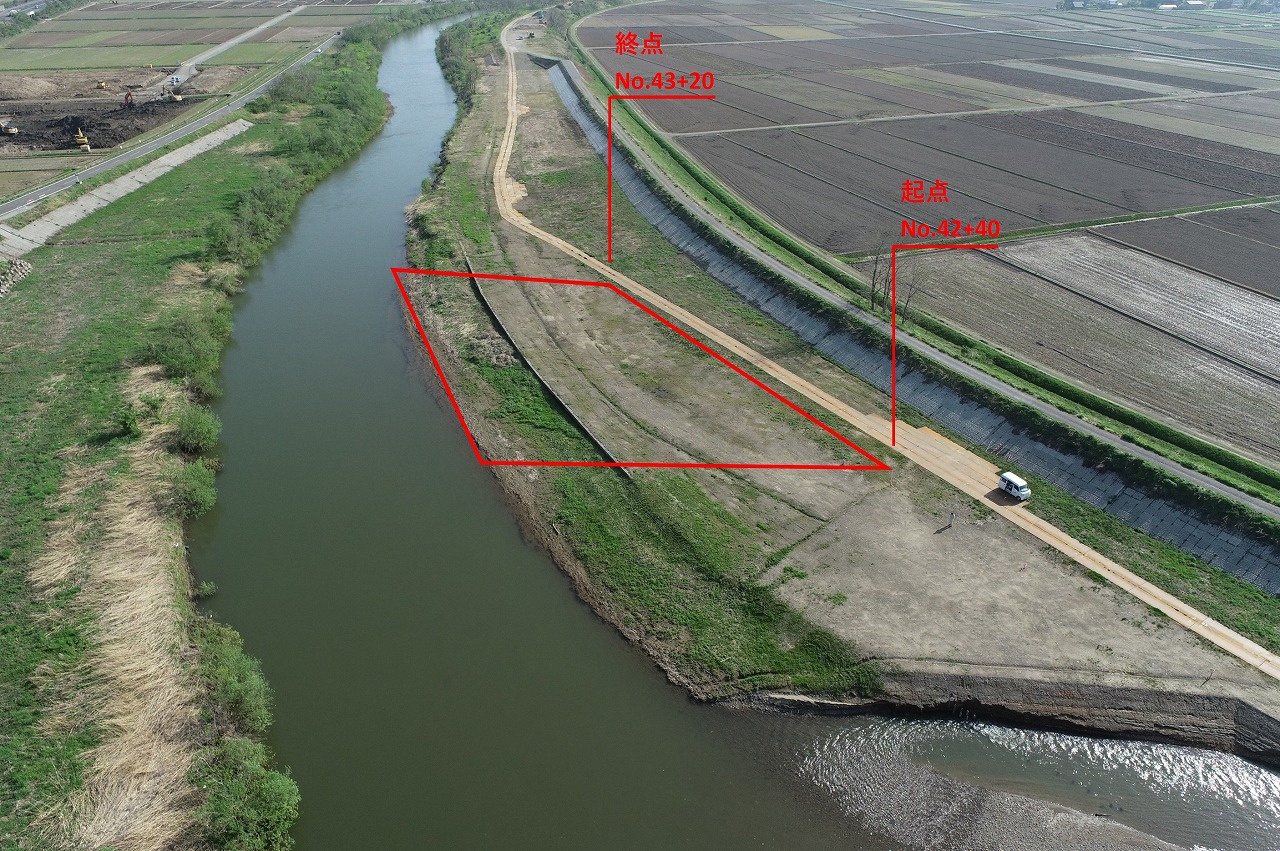

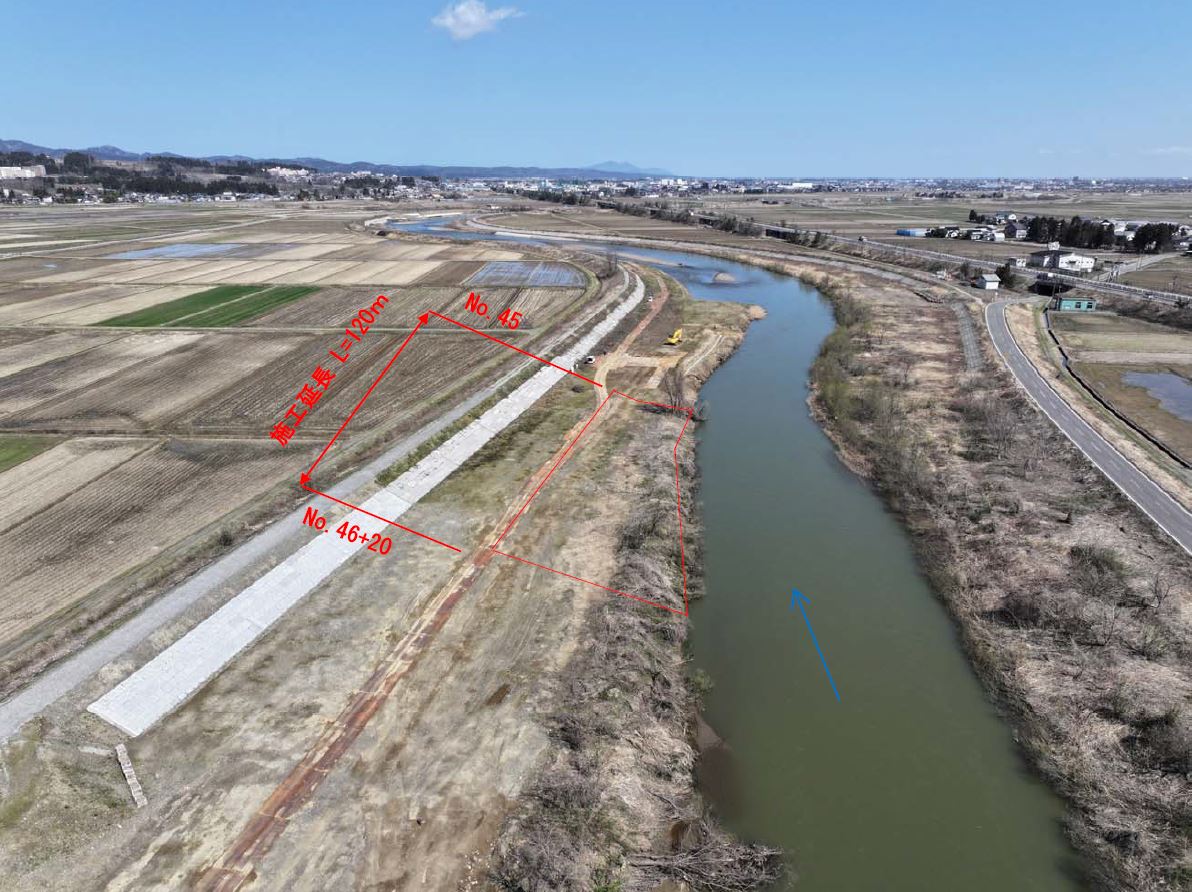

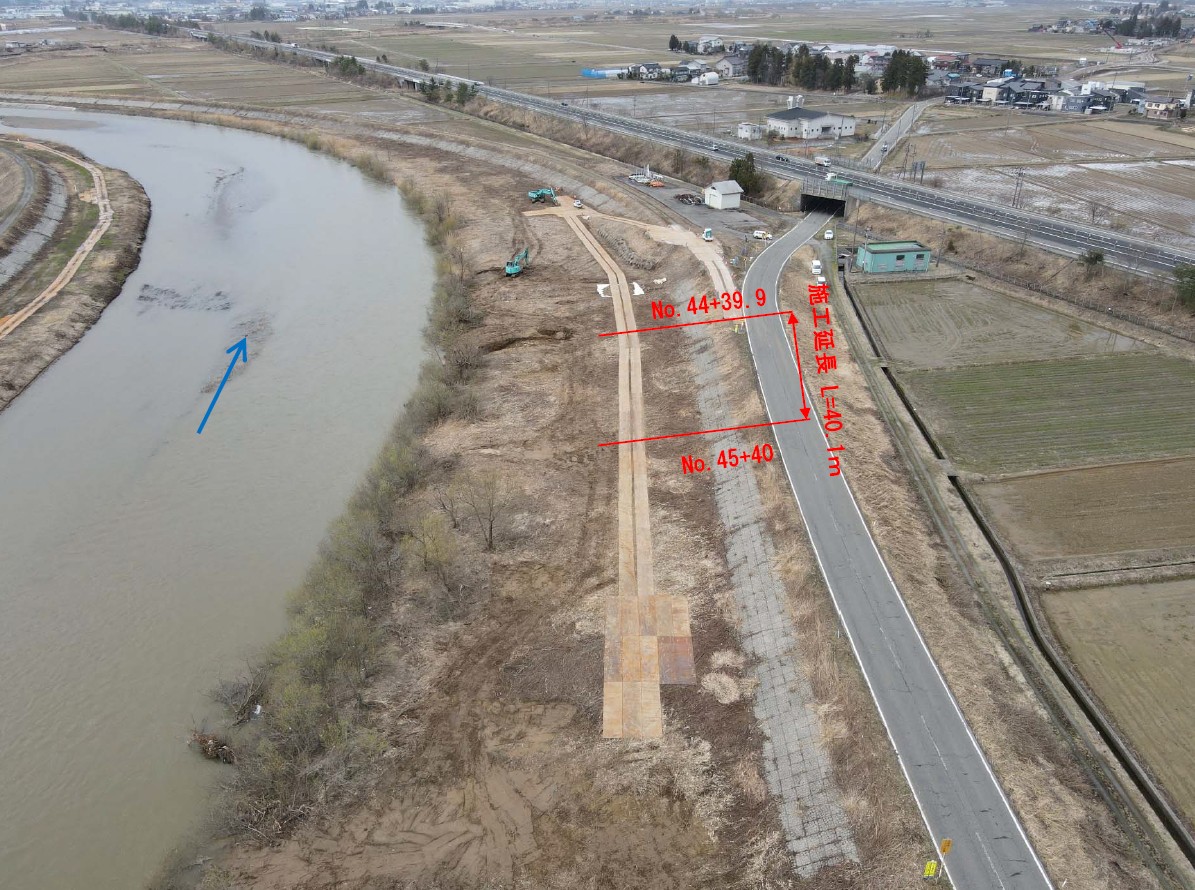

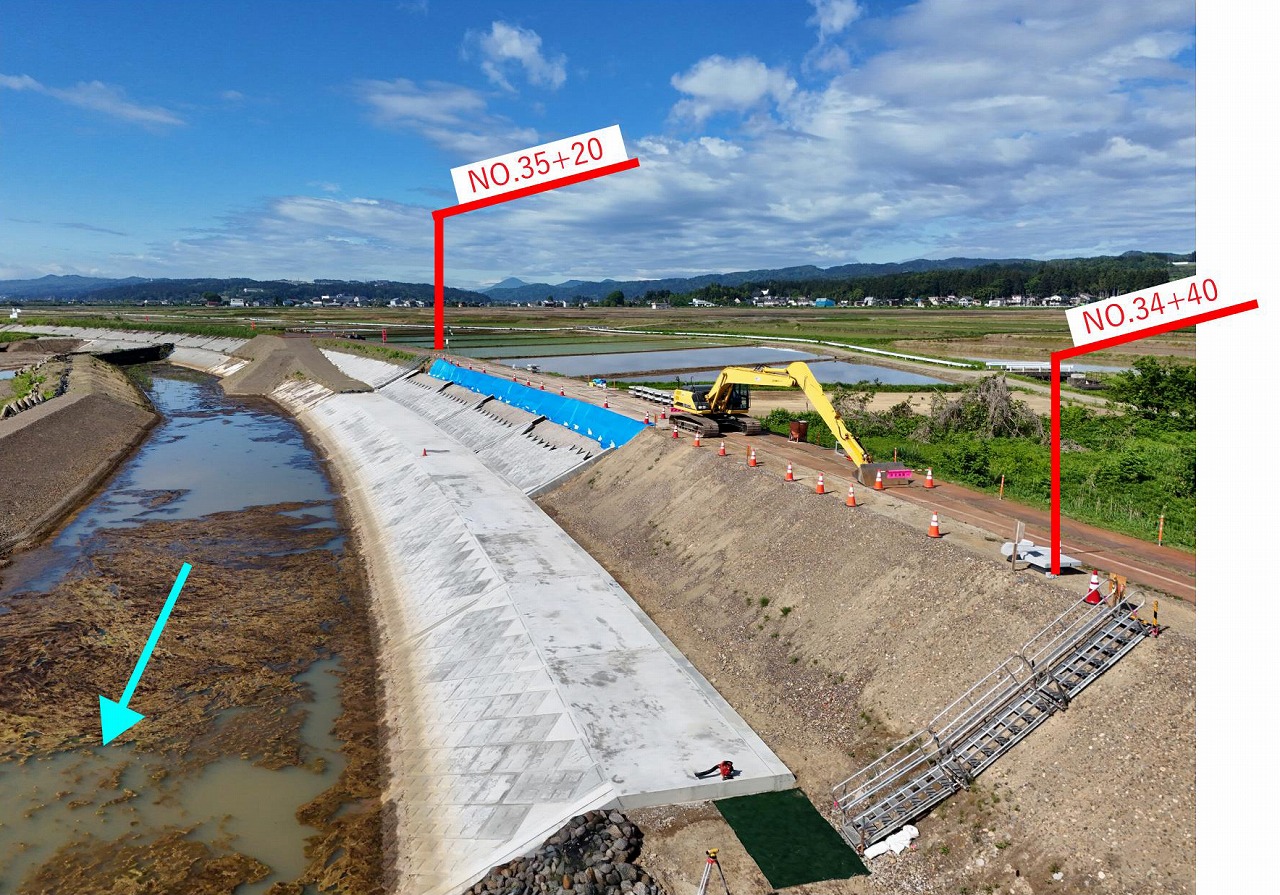

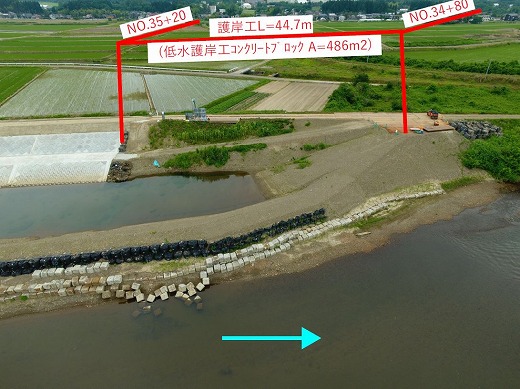

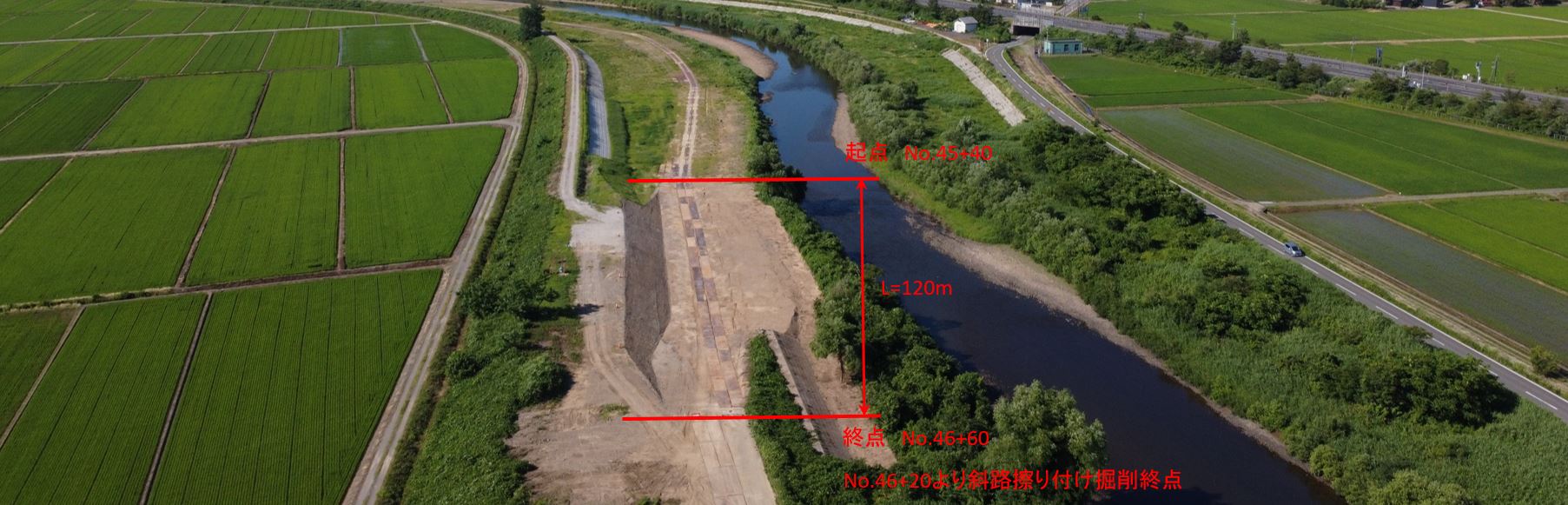

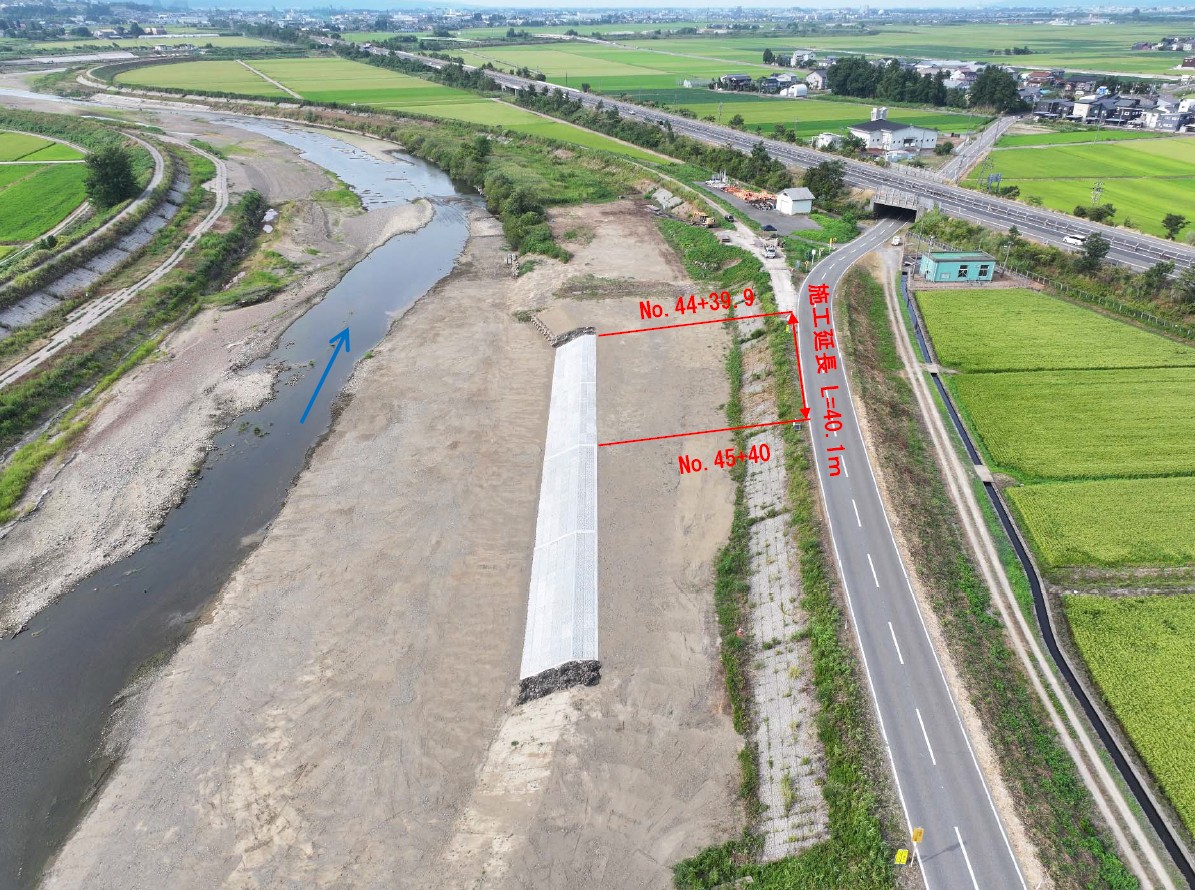

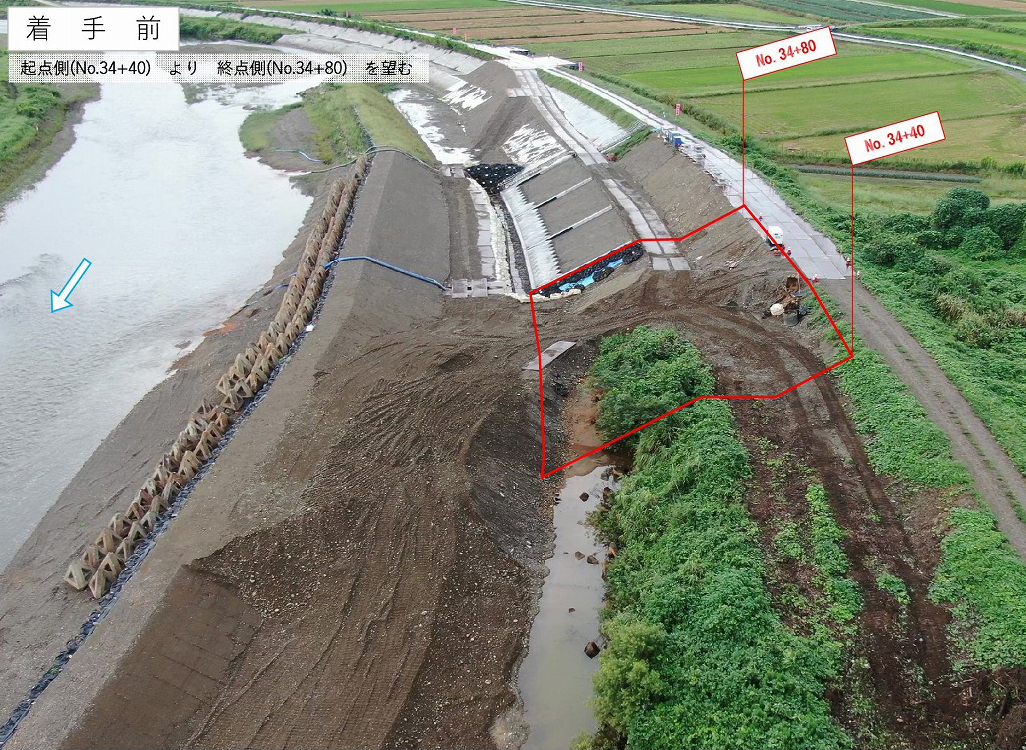

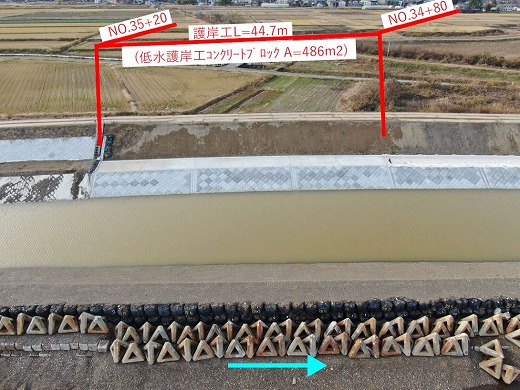

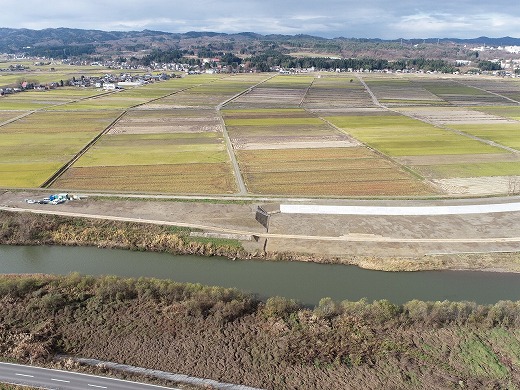

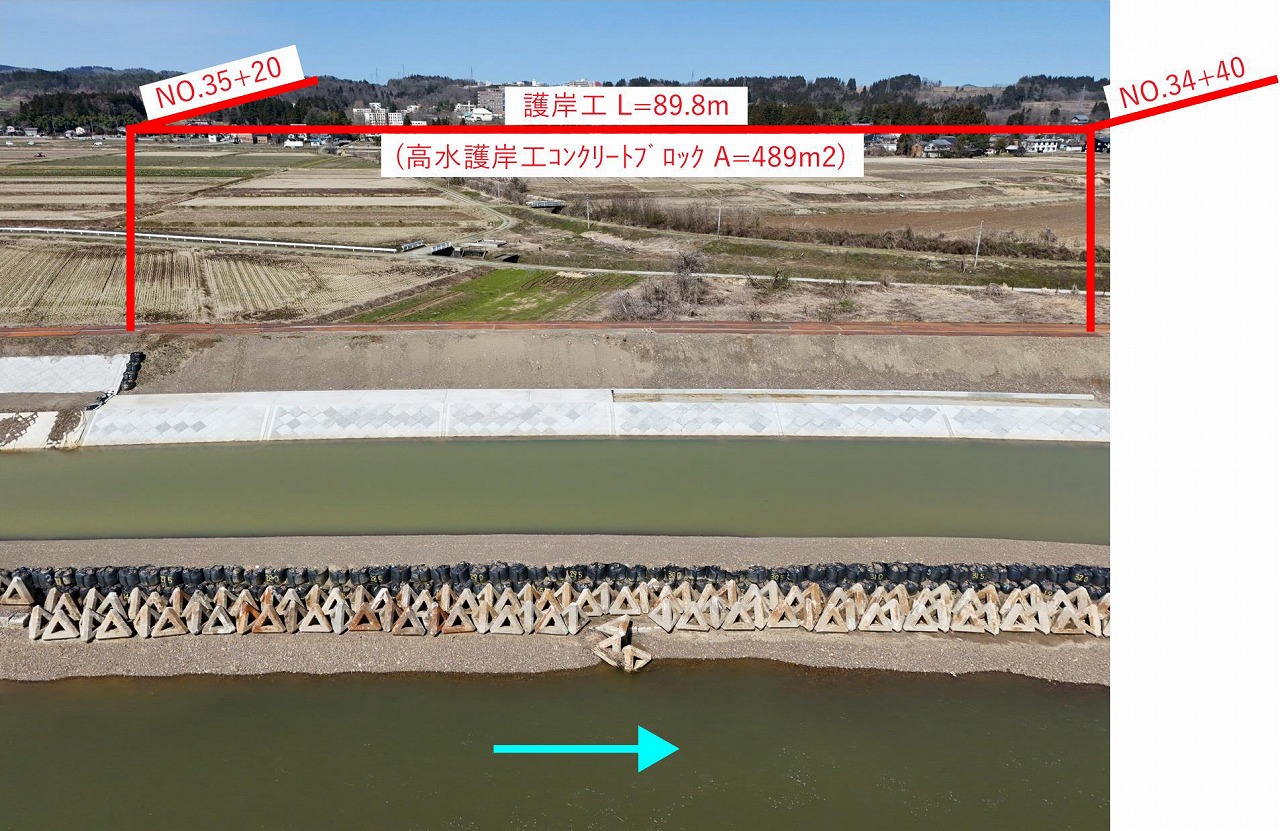

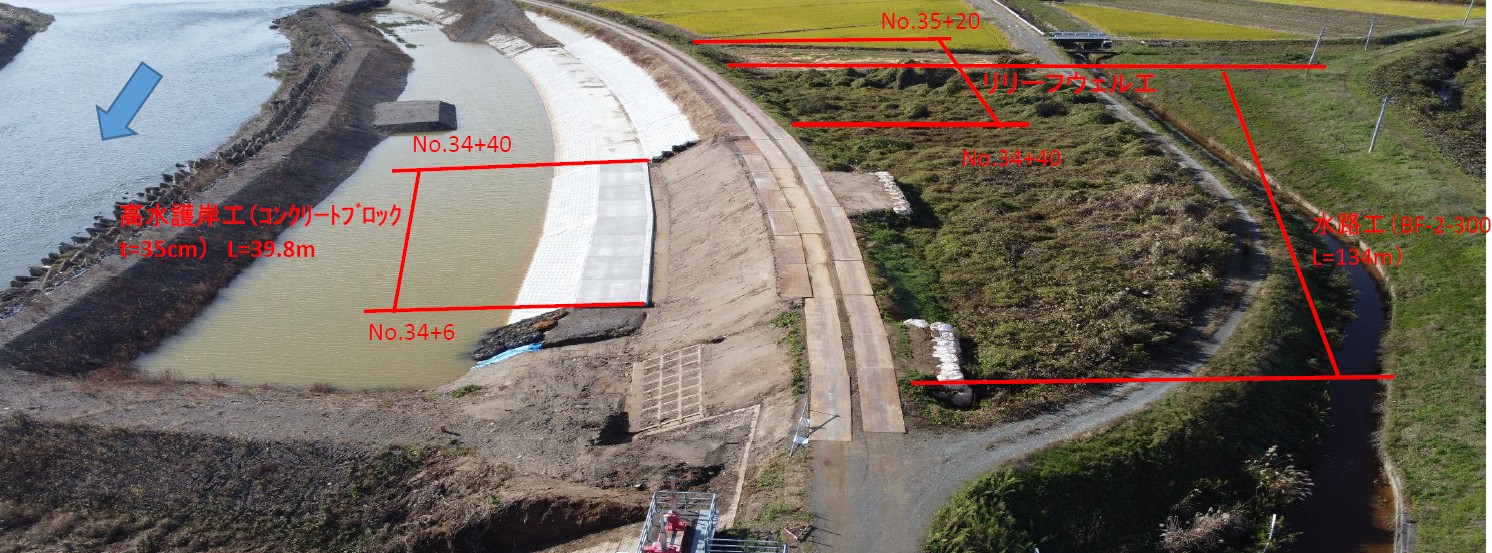

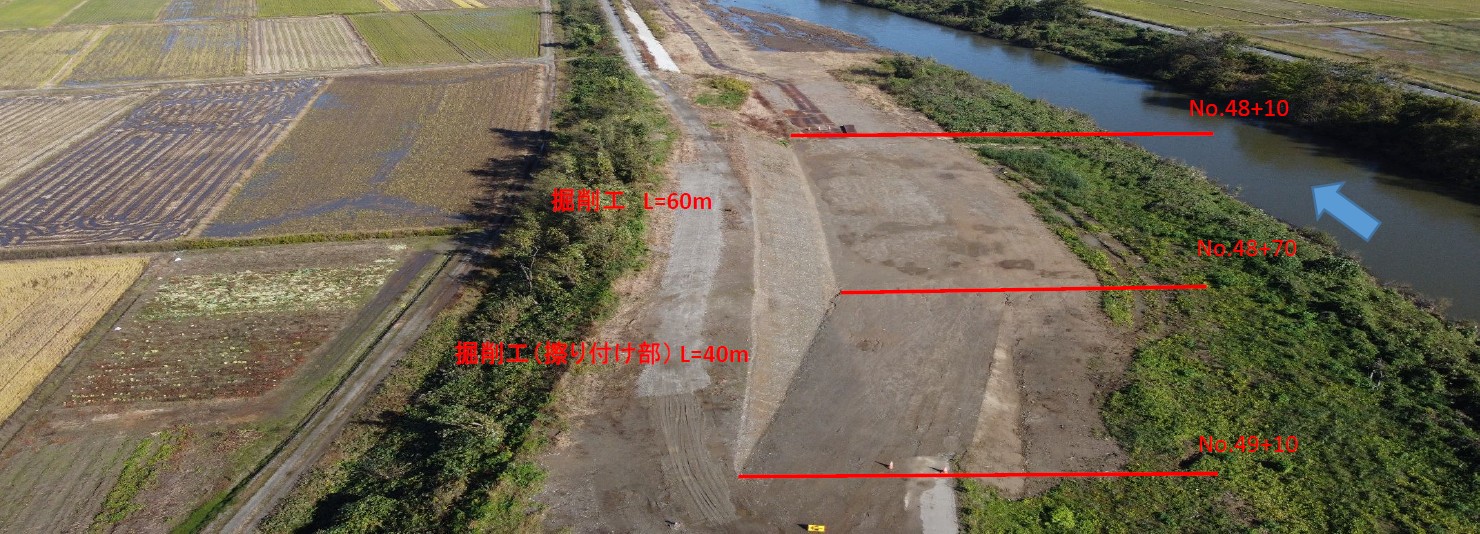

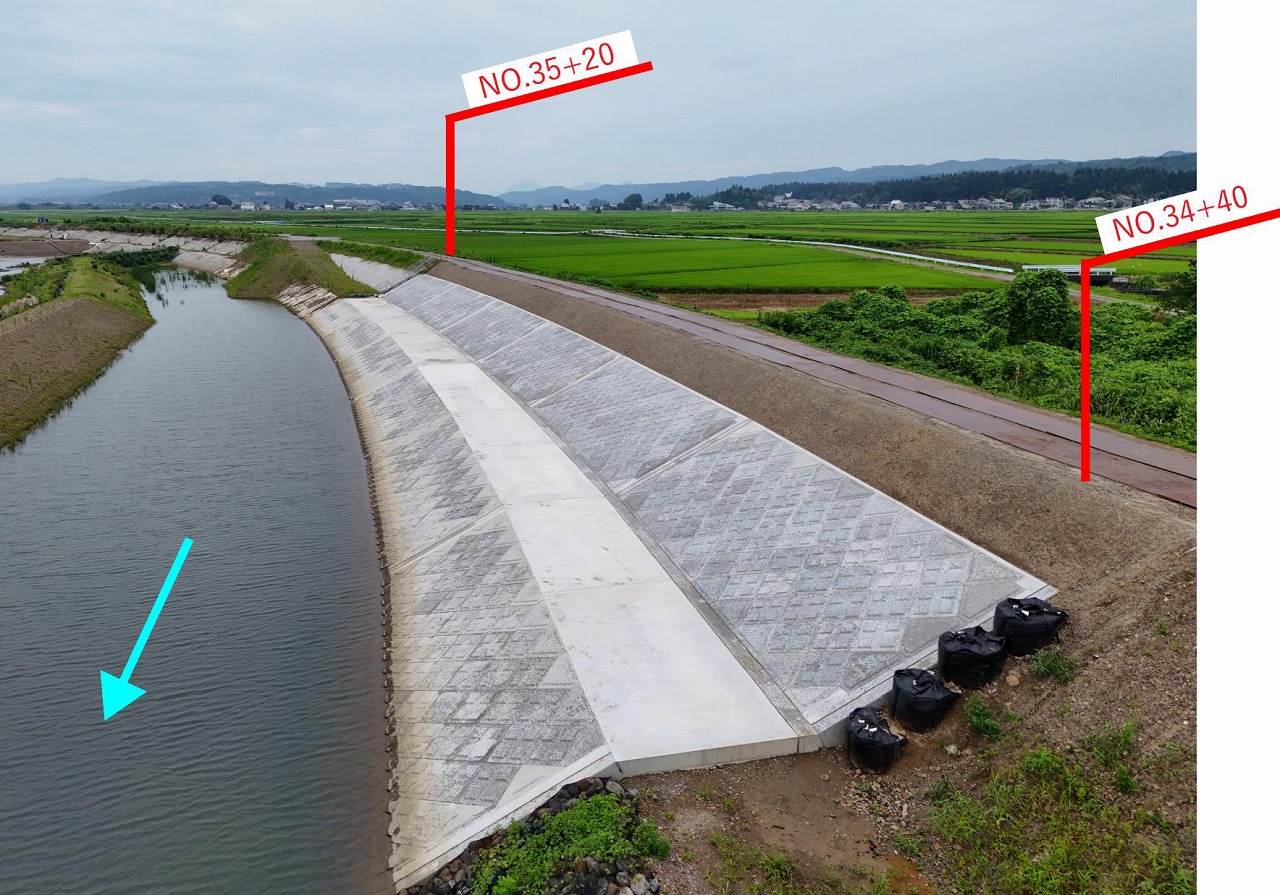

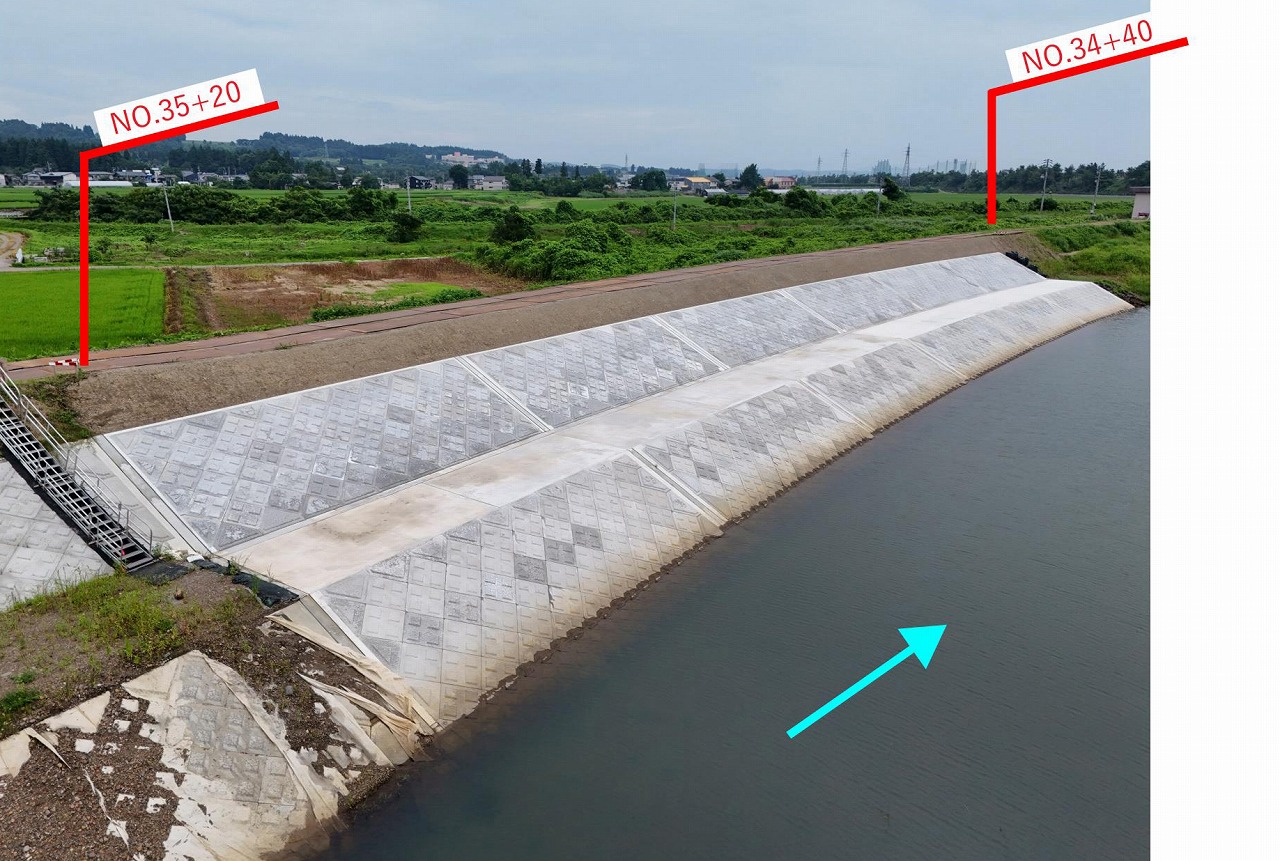

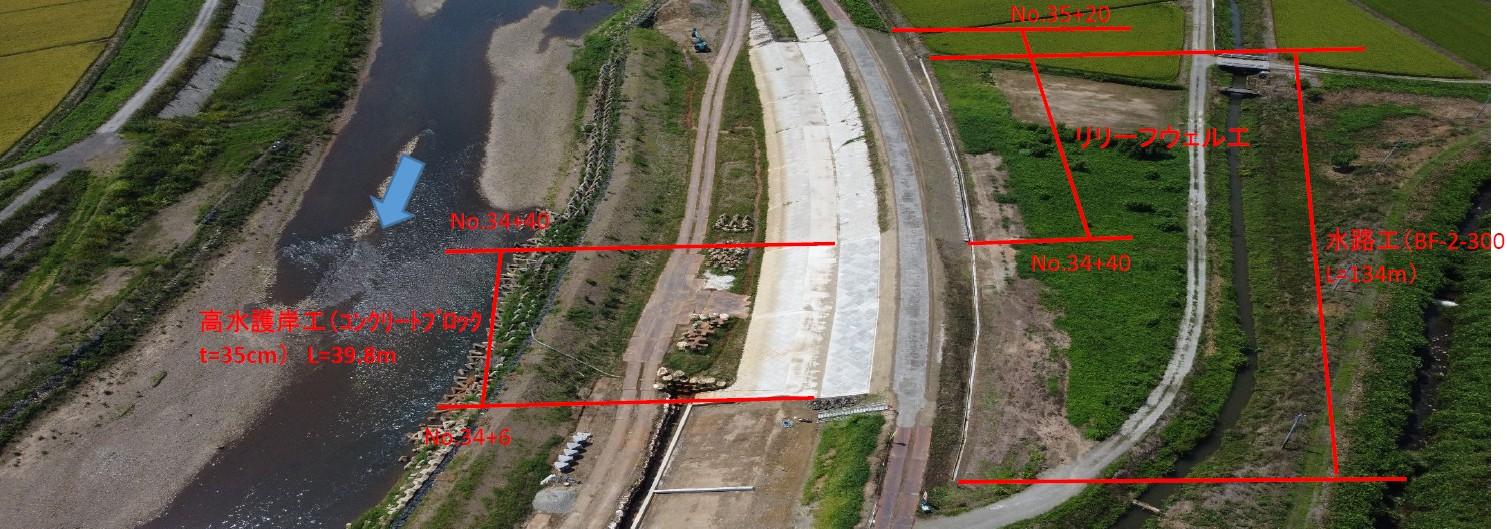

NO.35+20~NO.34+40

着手前

完成

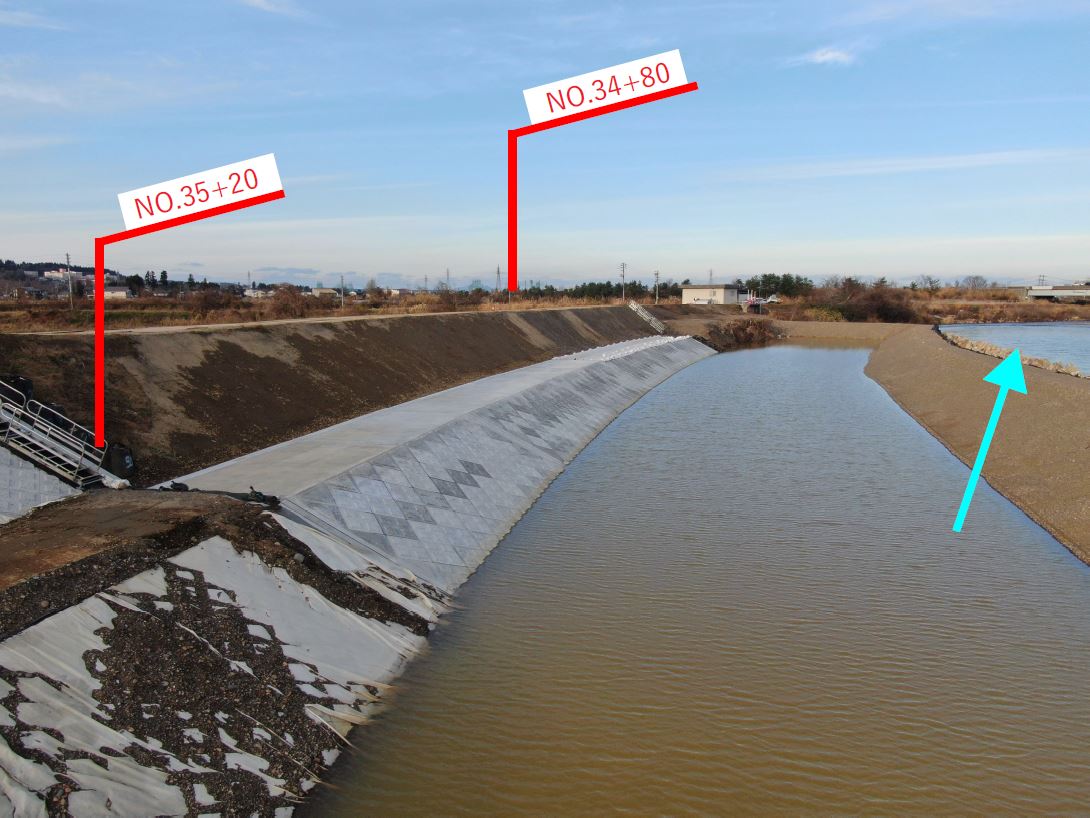

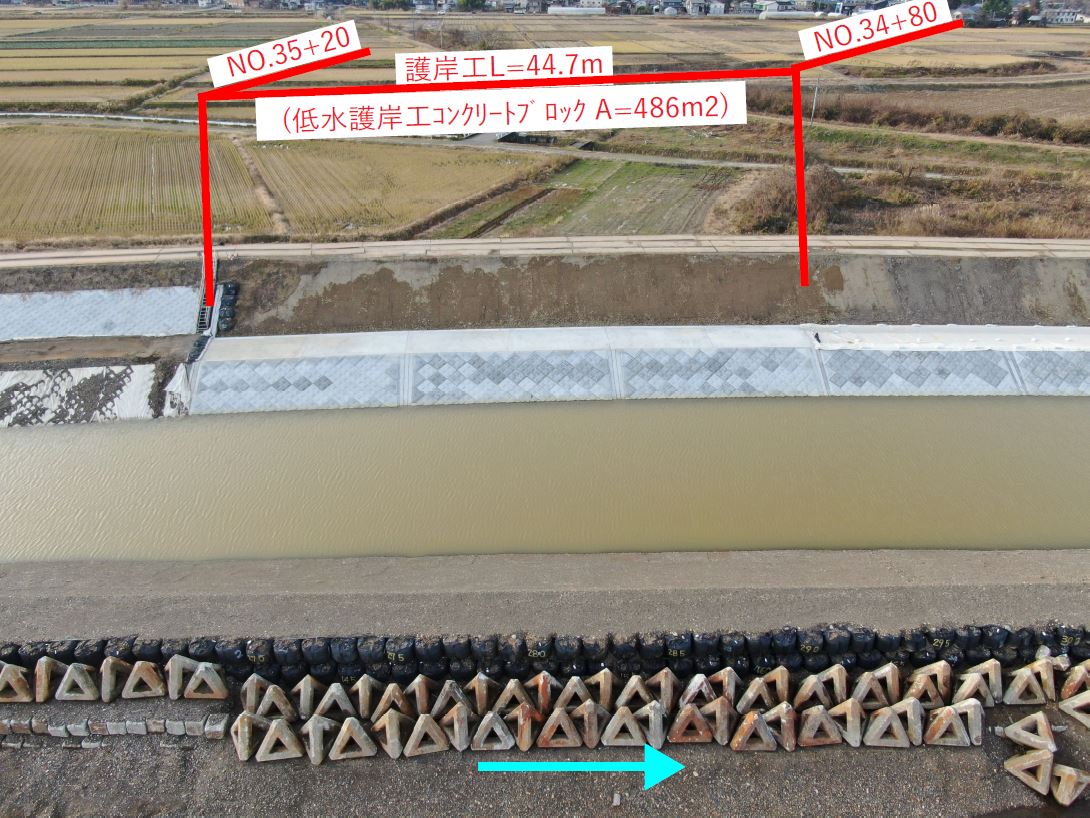

NO.34+40~NO.35+20 方向を望む

完成

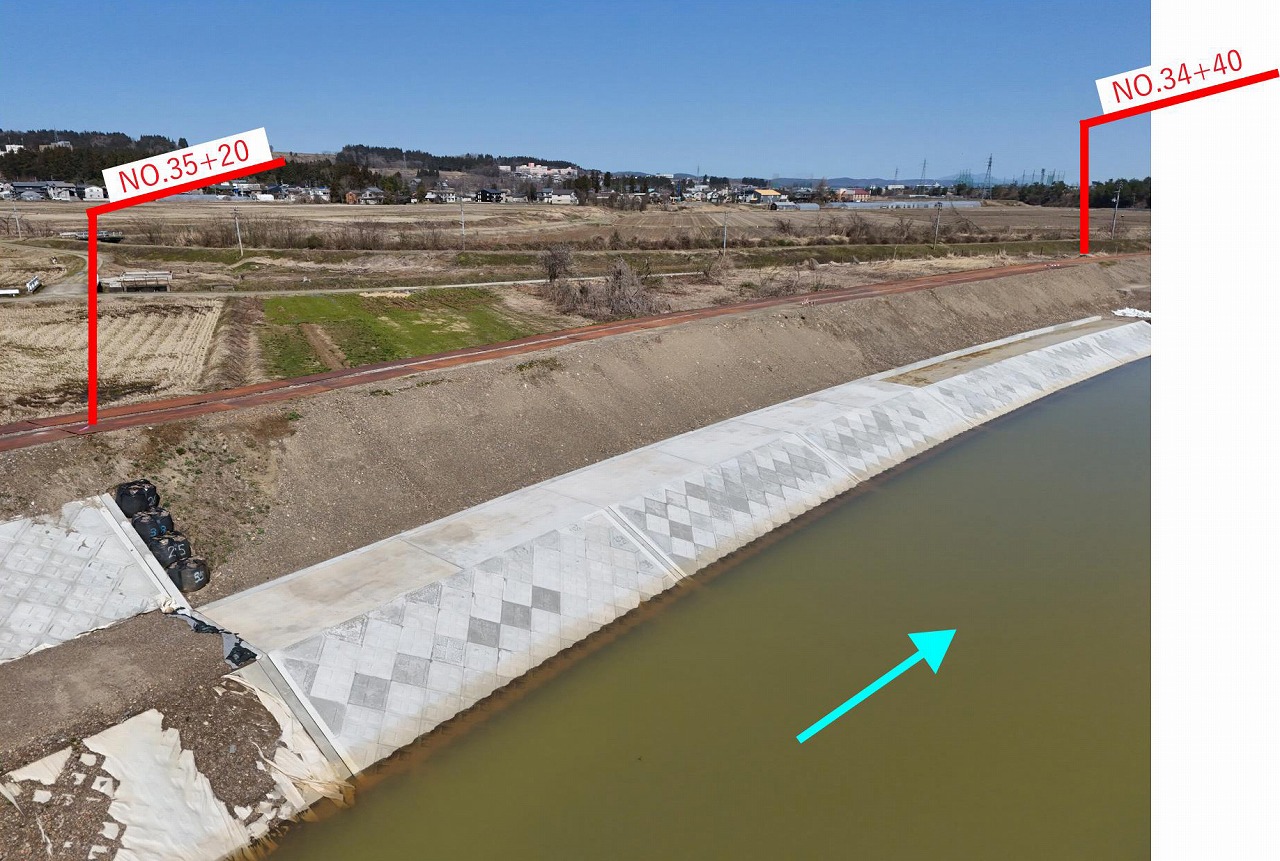

NO.35+20~NO.34+40 方向を望む

着手前

完成

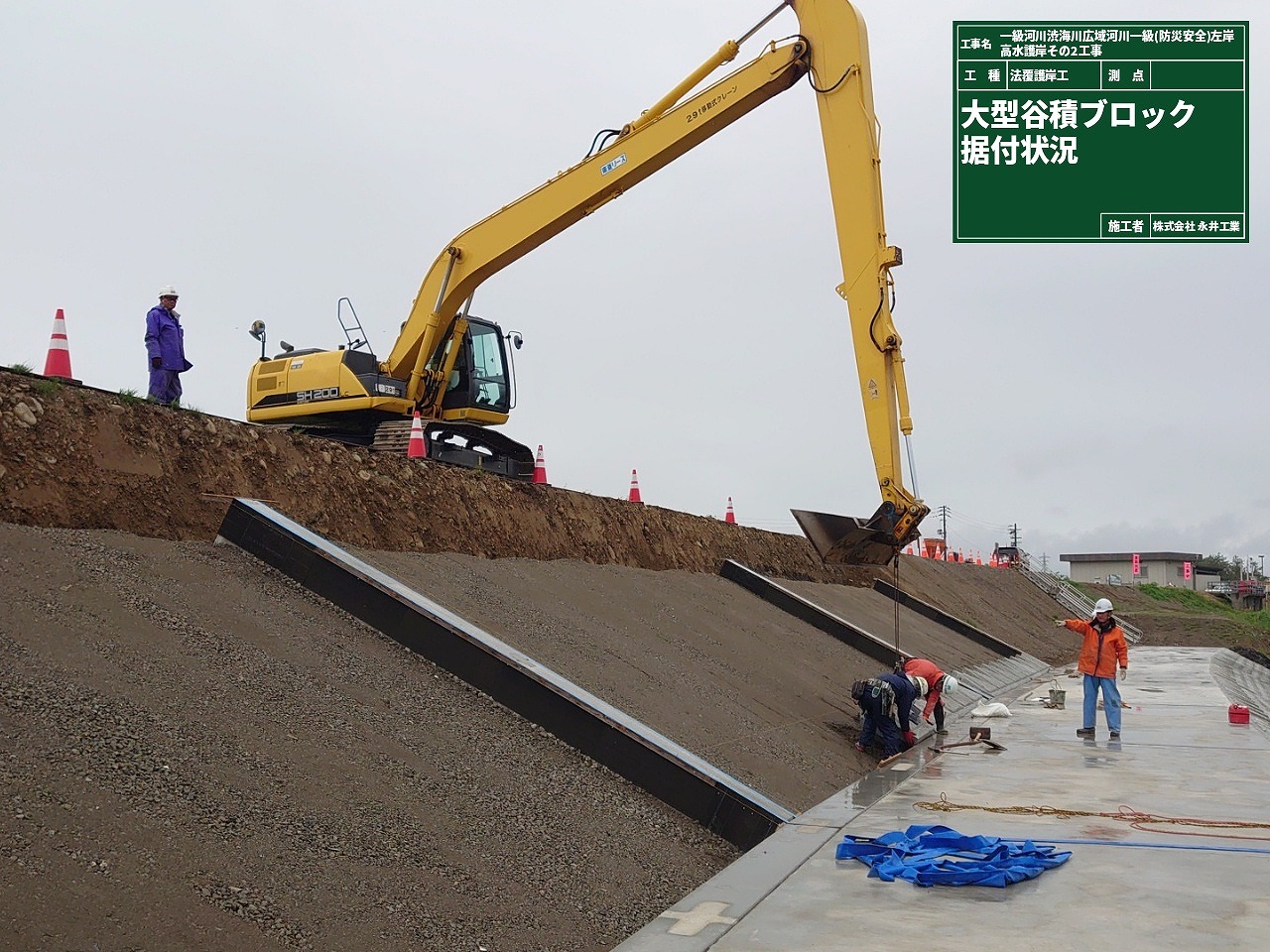

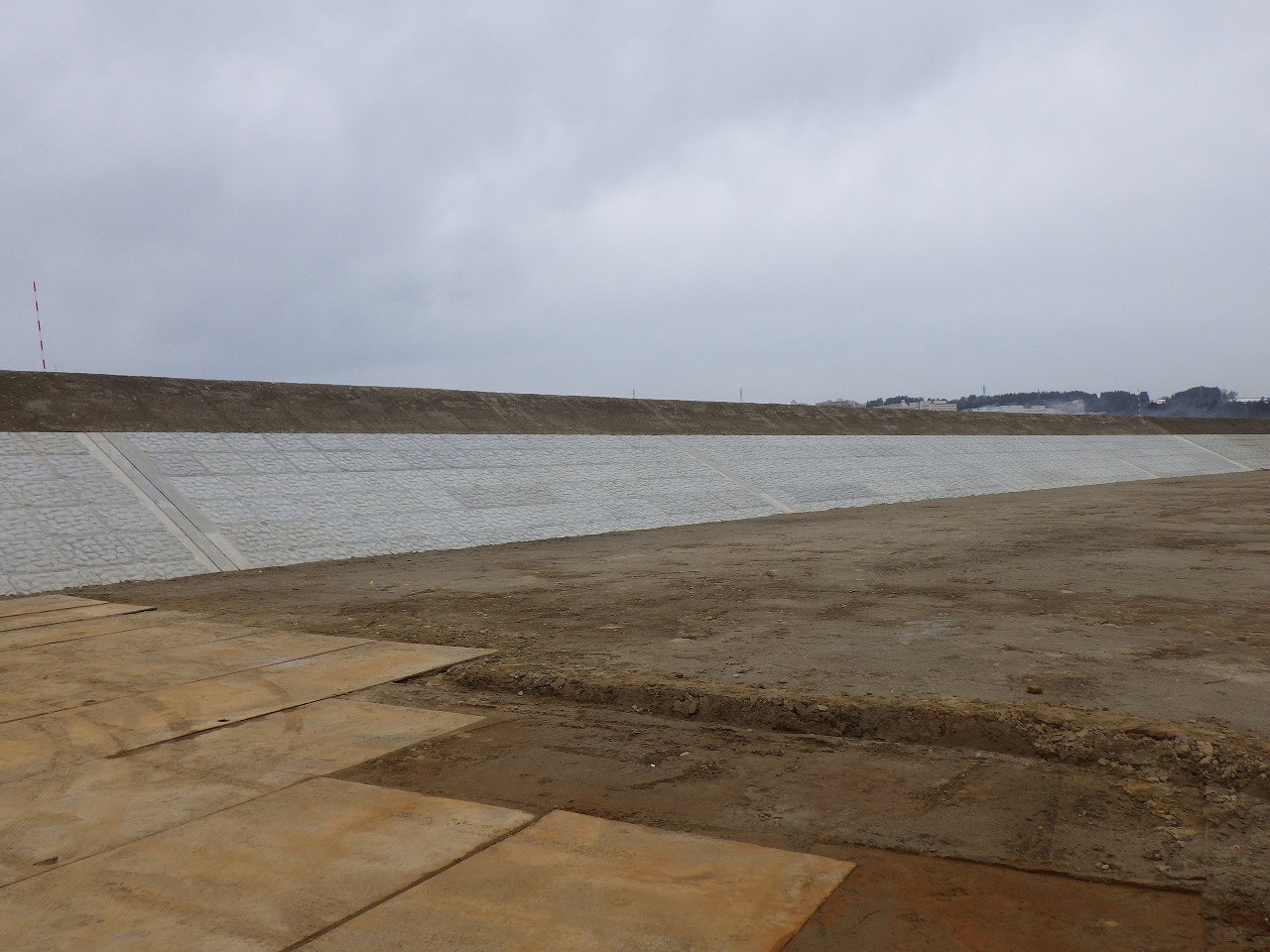

2024年5月

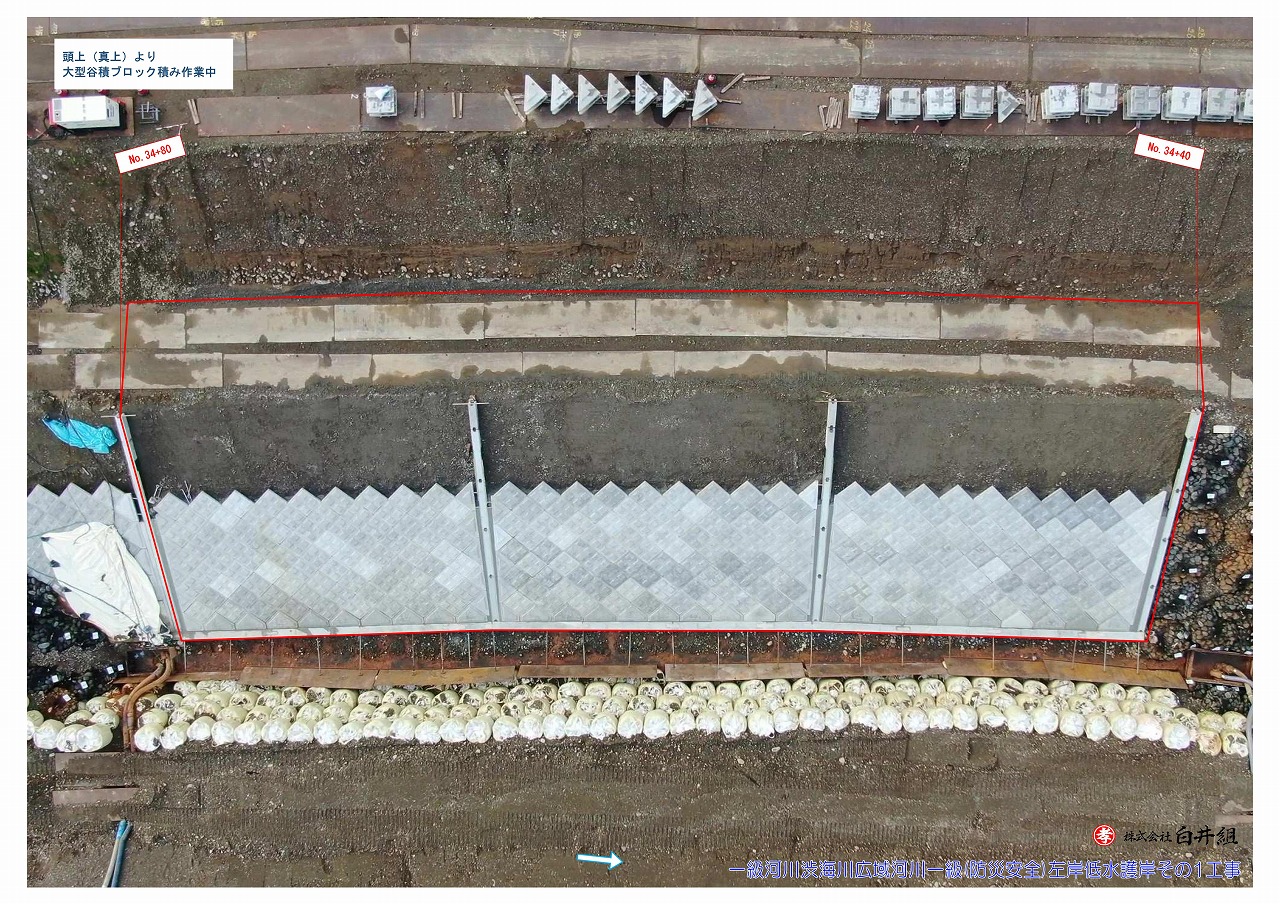

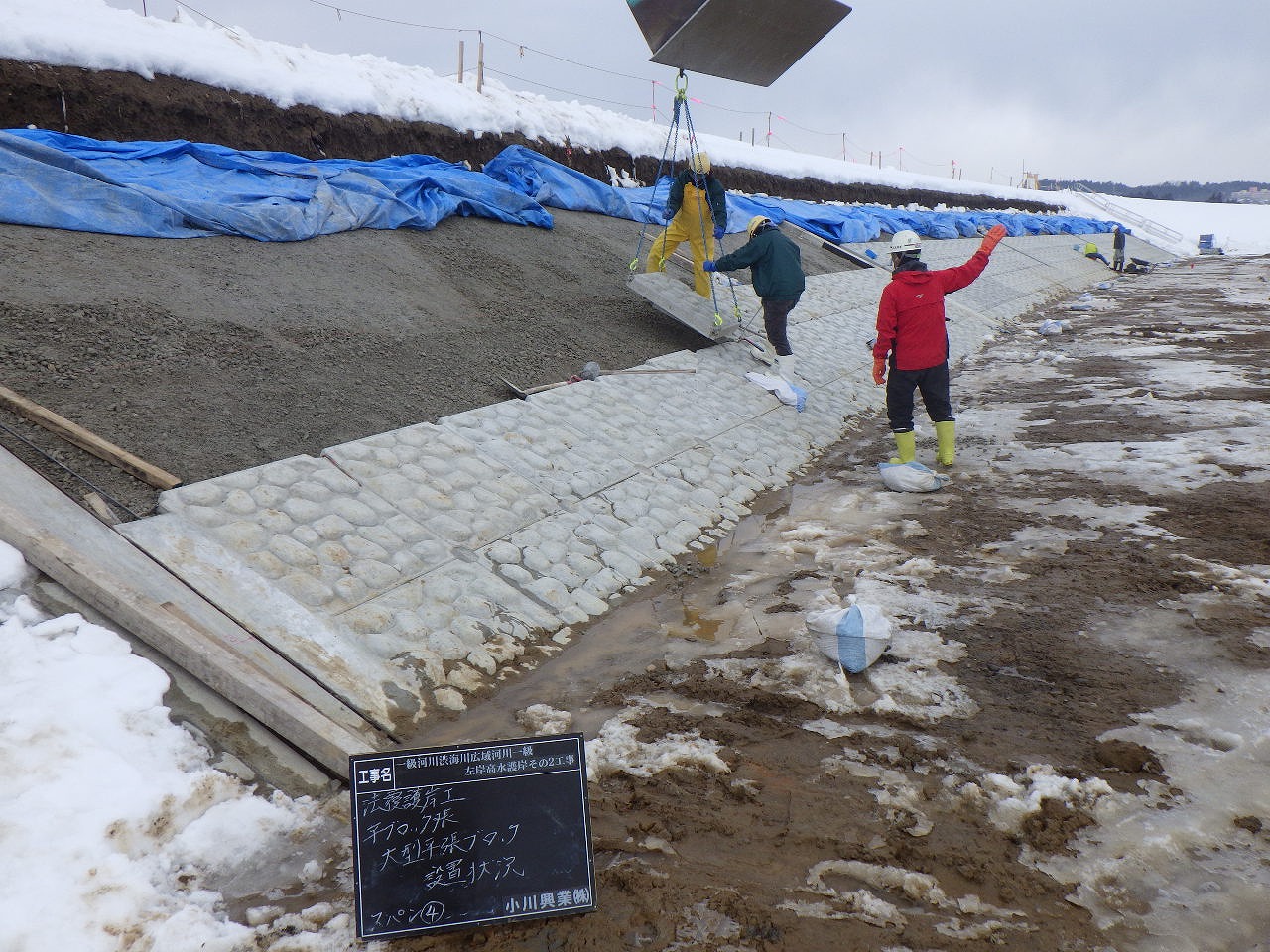

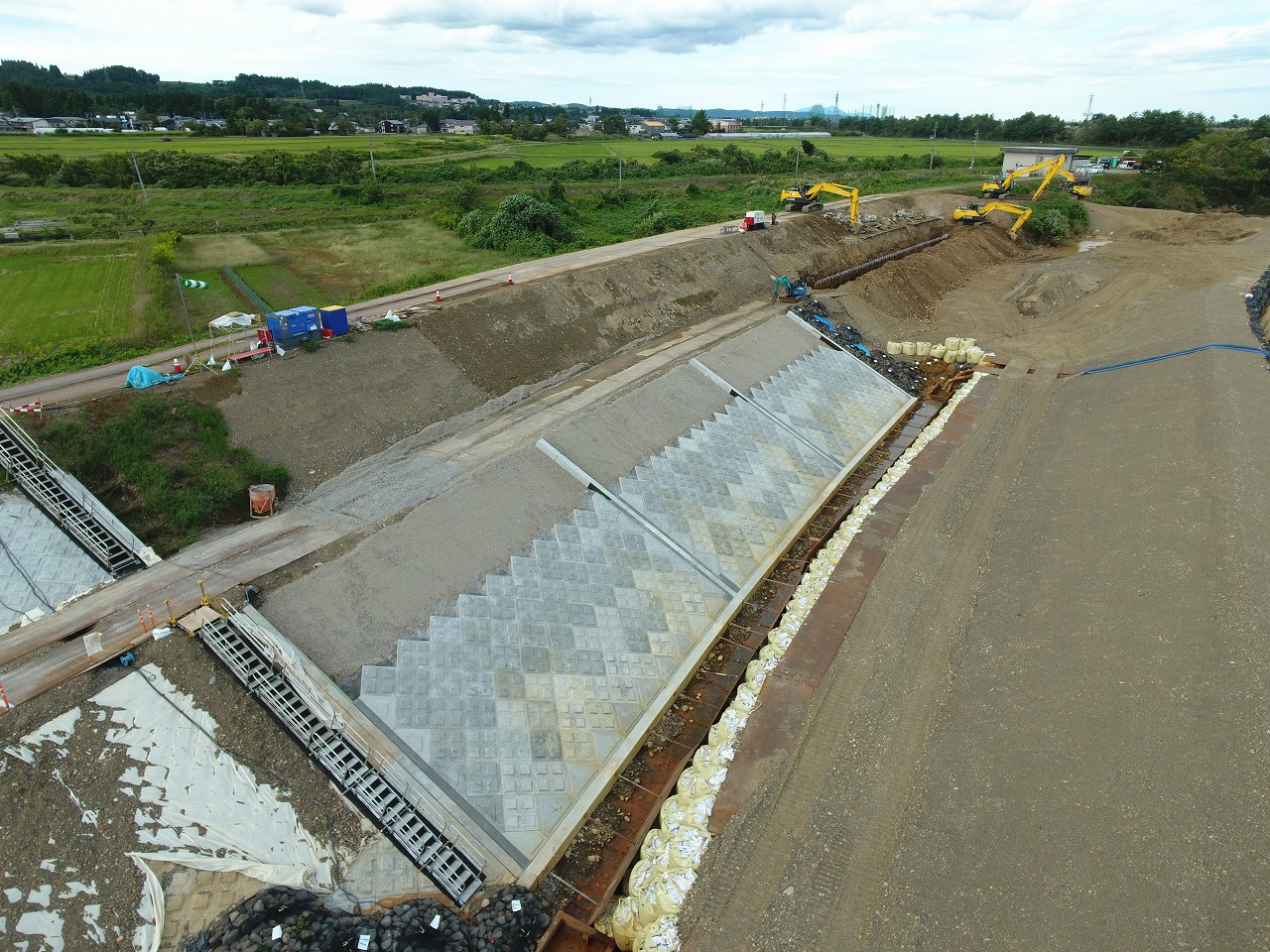

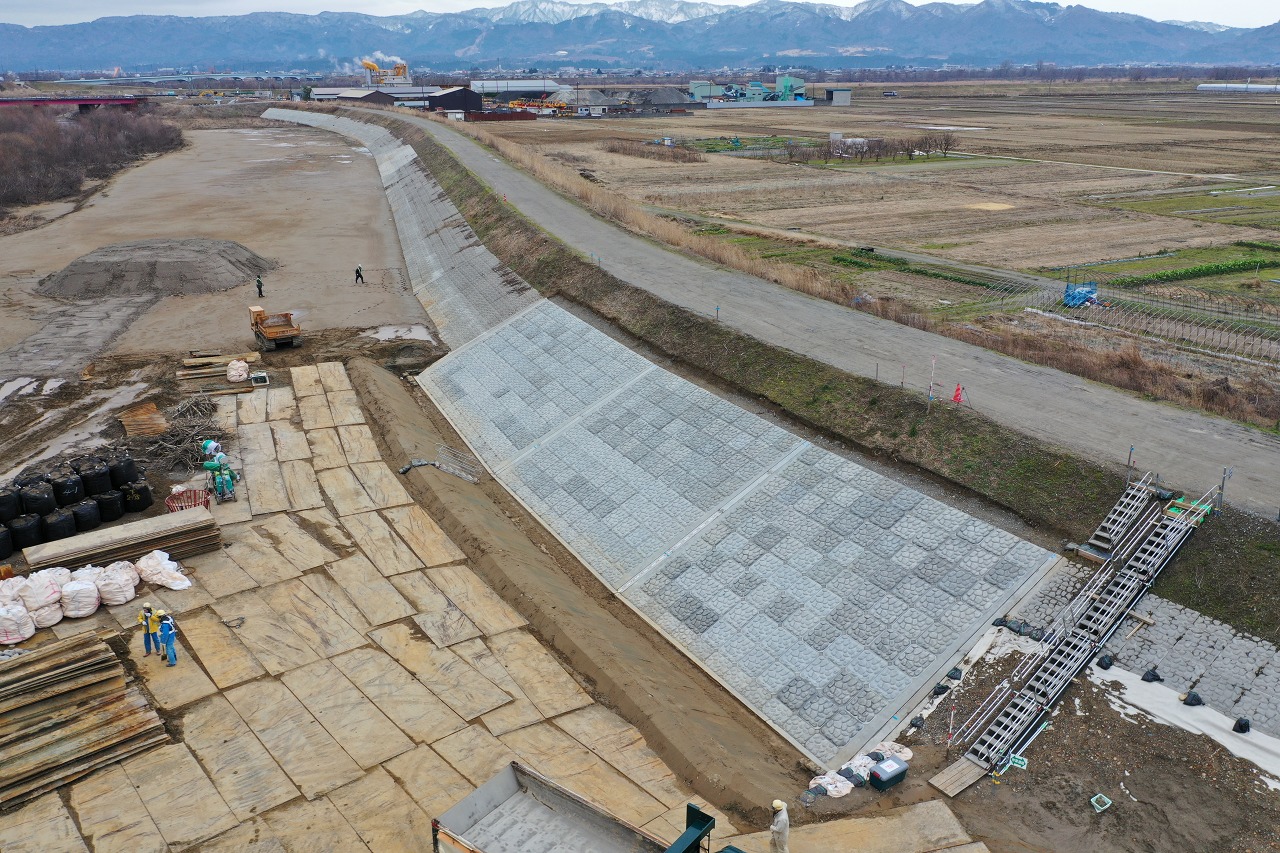

大型谷積ブロック設置

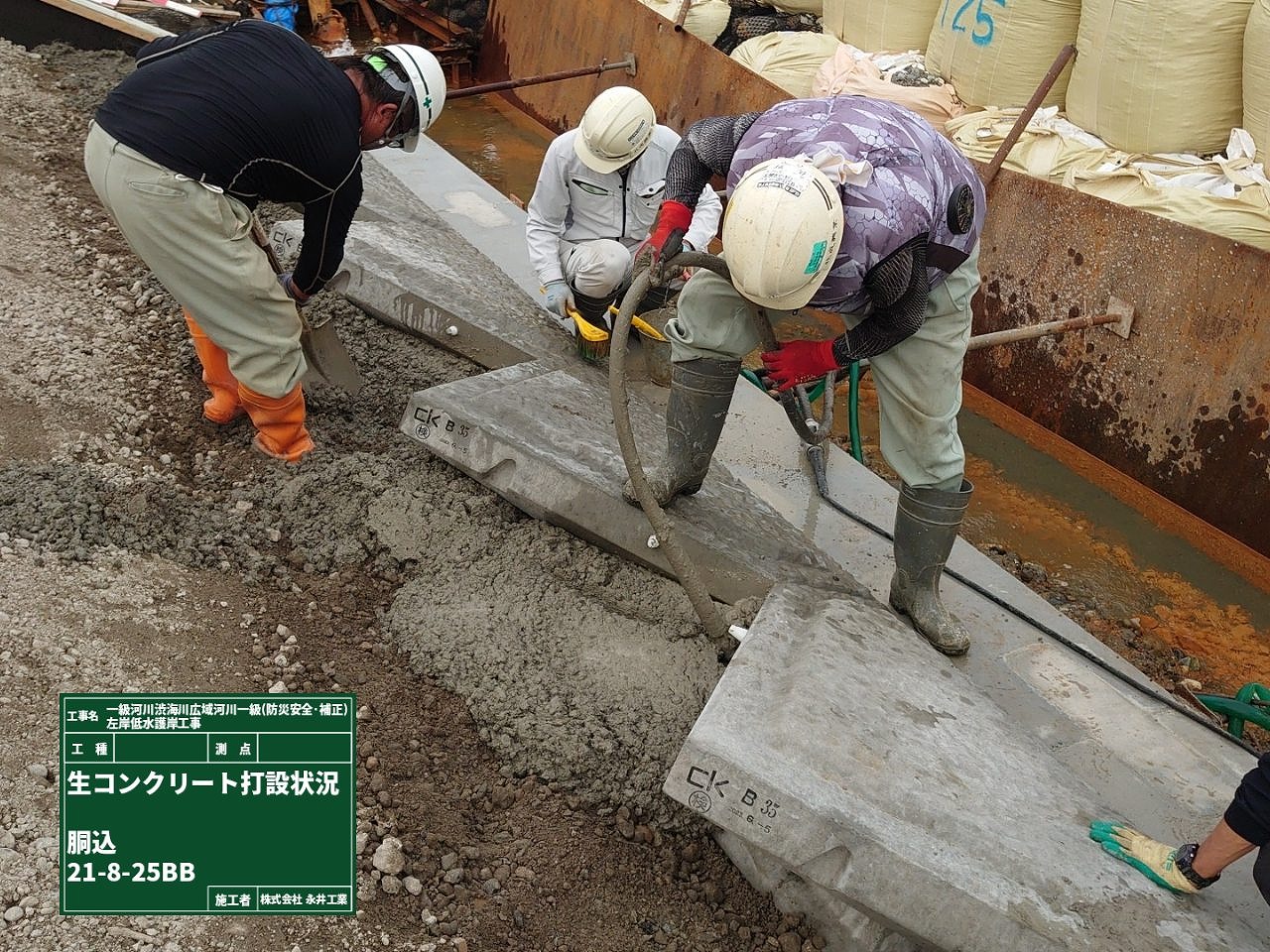

胴込コンクリート打設

2024年4月

小口止ブロック設置

安全掲示板

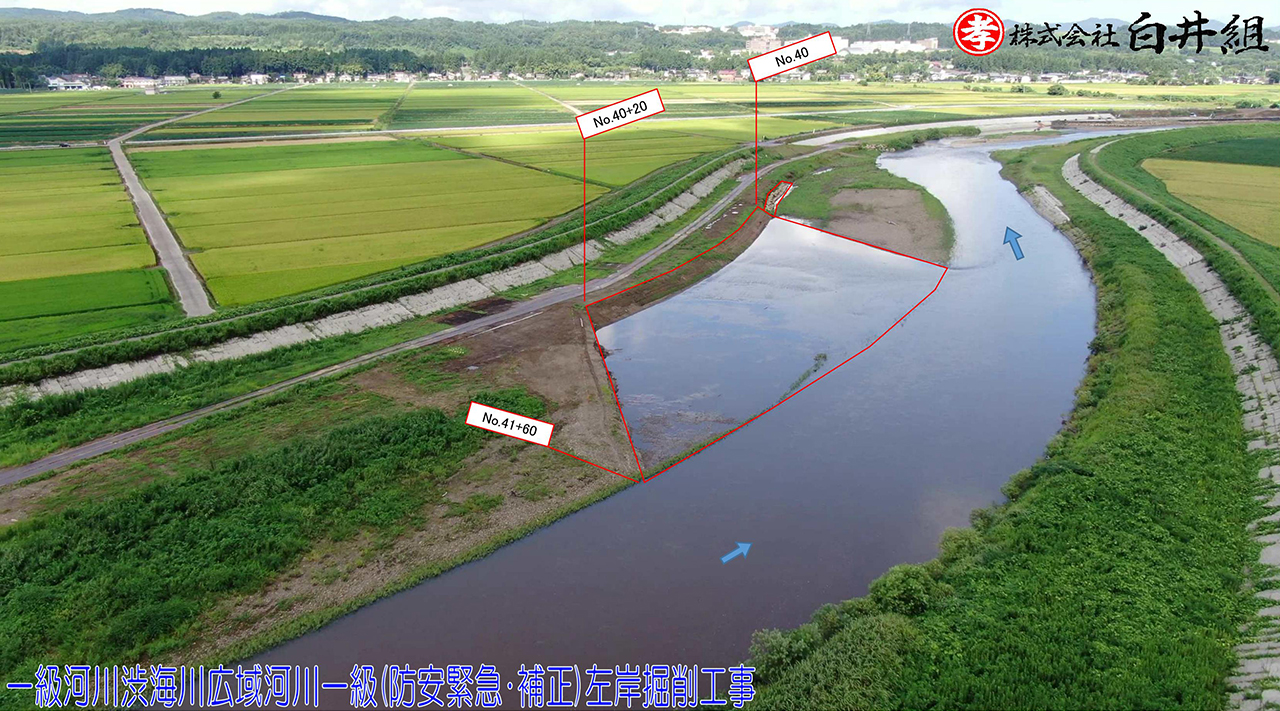

一級河川渋海川広域河川一級(防災安全)左岸掘削その2工事 株式会社堀井組

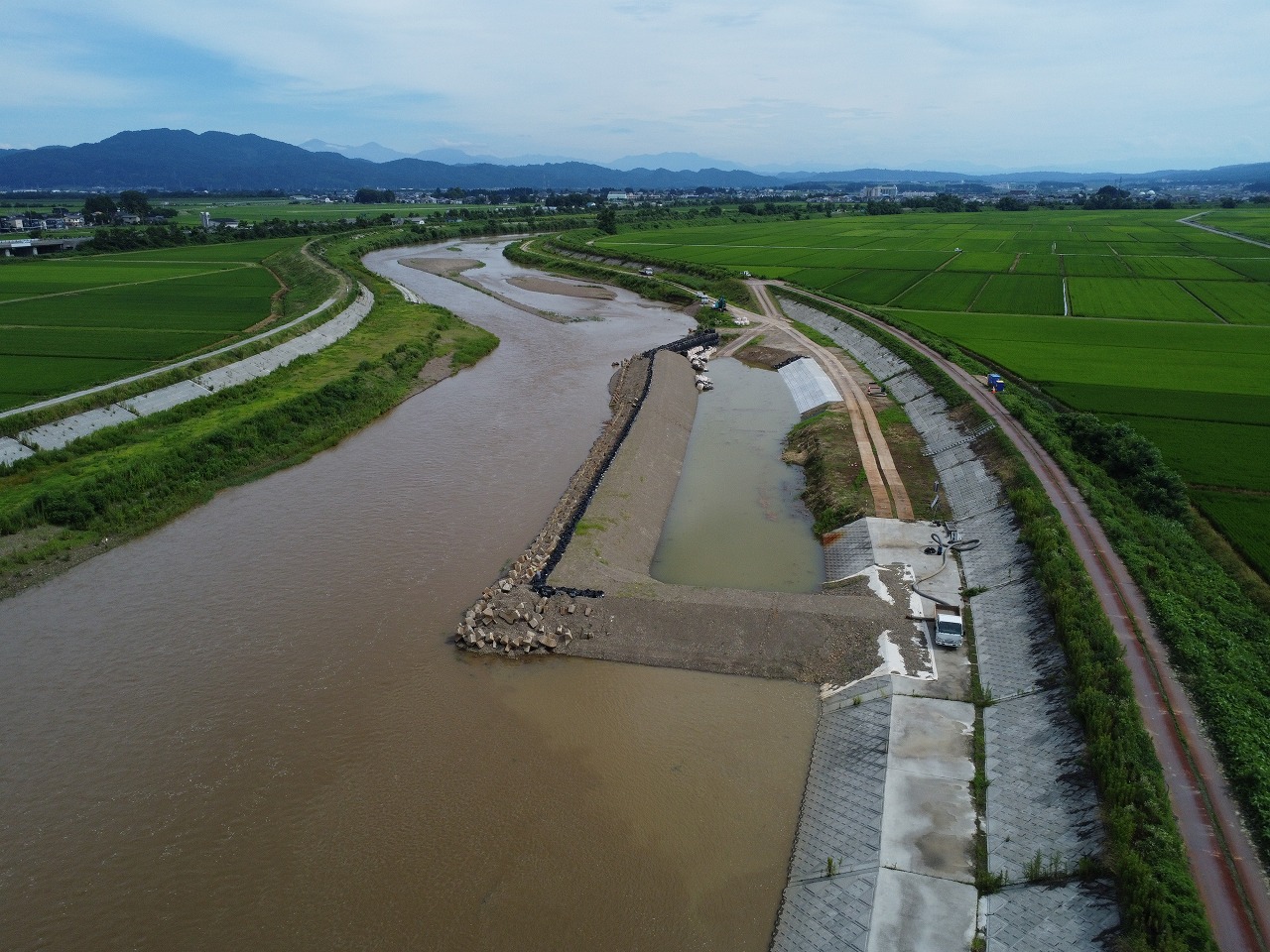

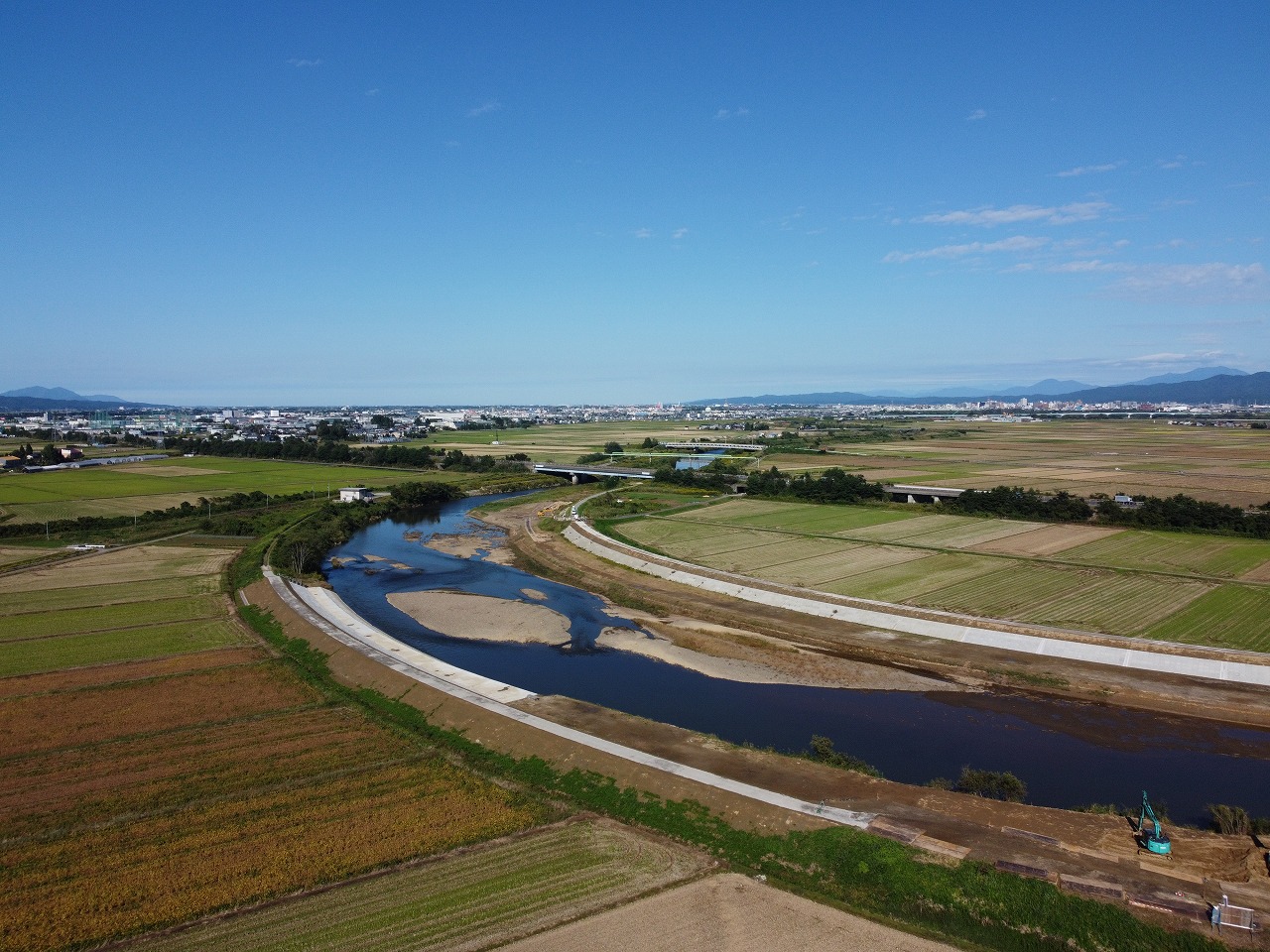

2024年8月 工事完成

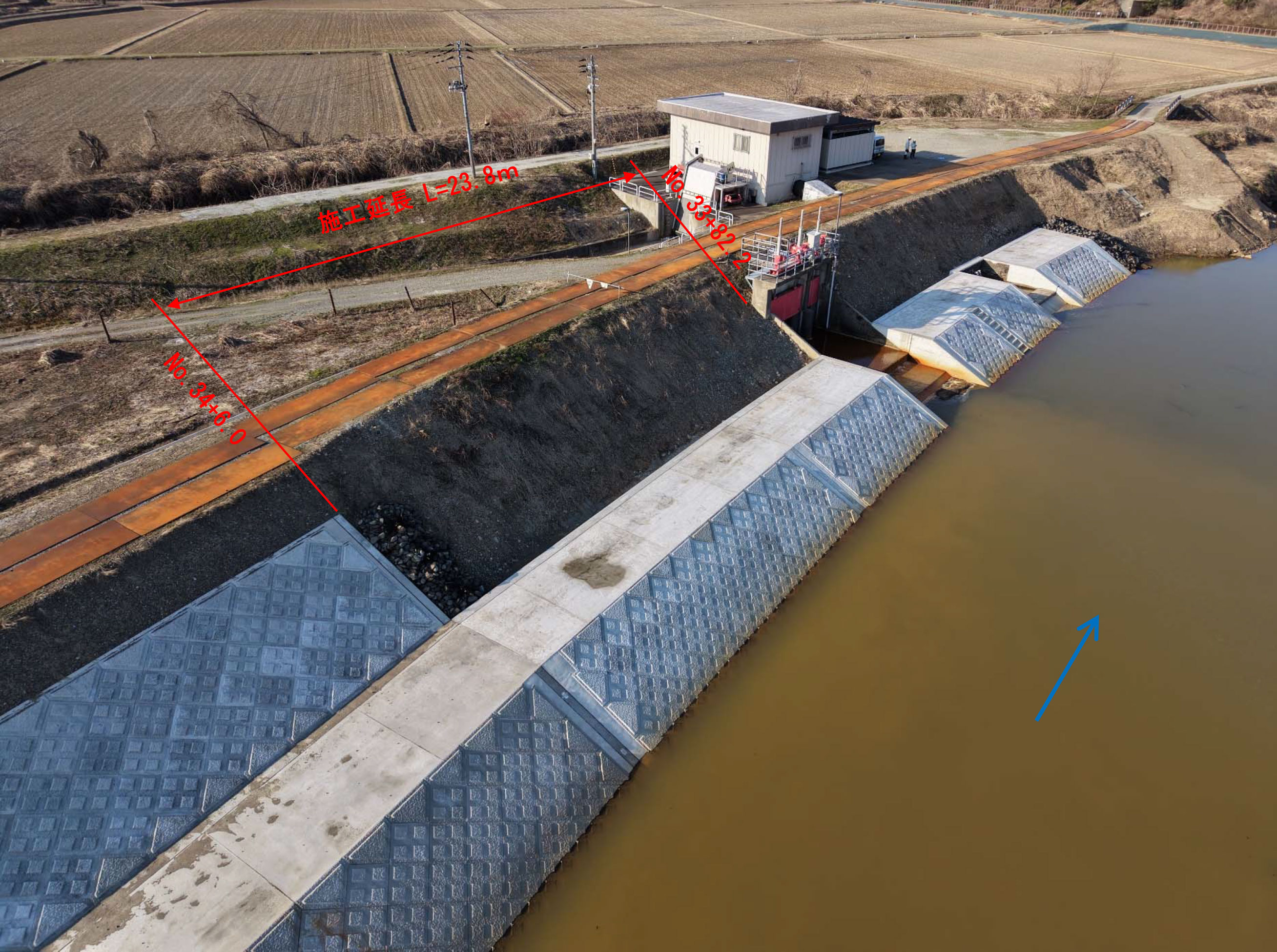

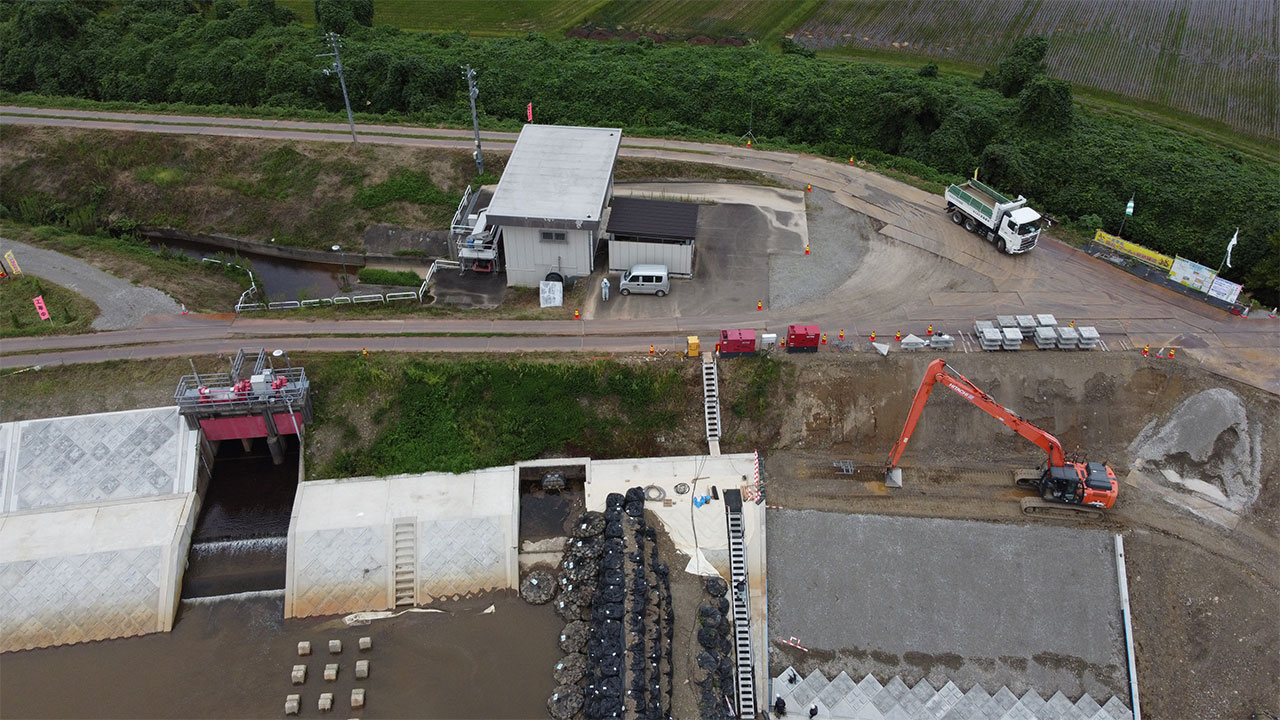

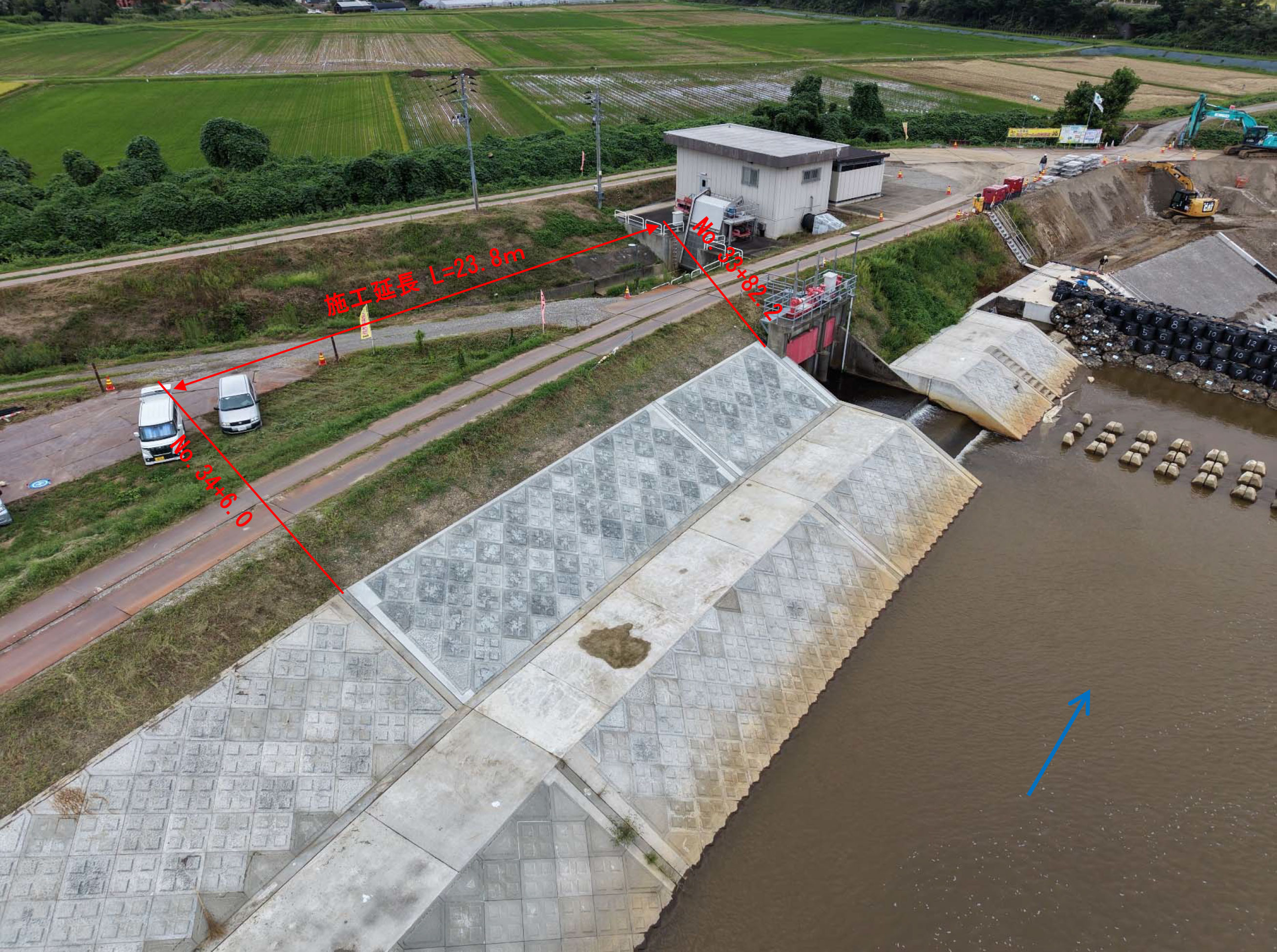

工事完成検査が8月1日で完了しました。

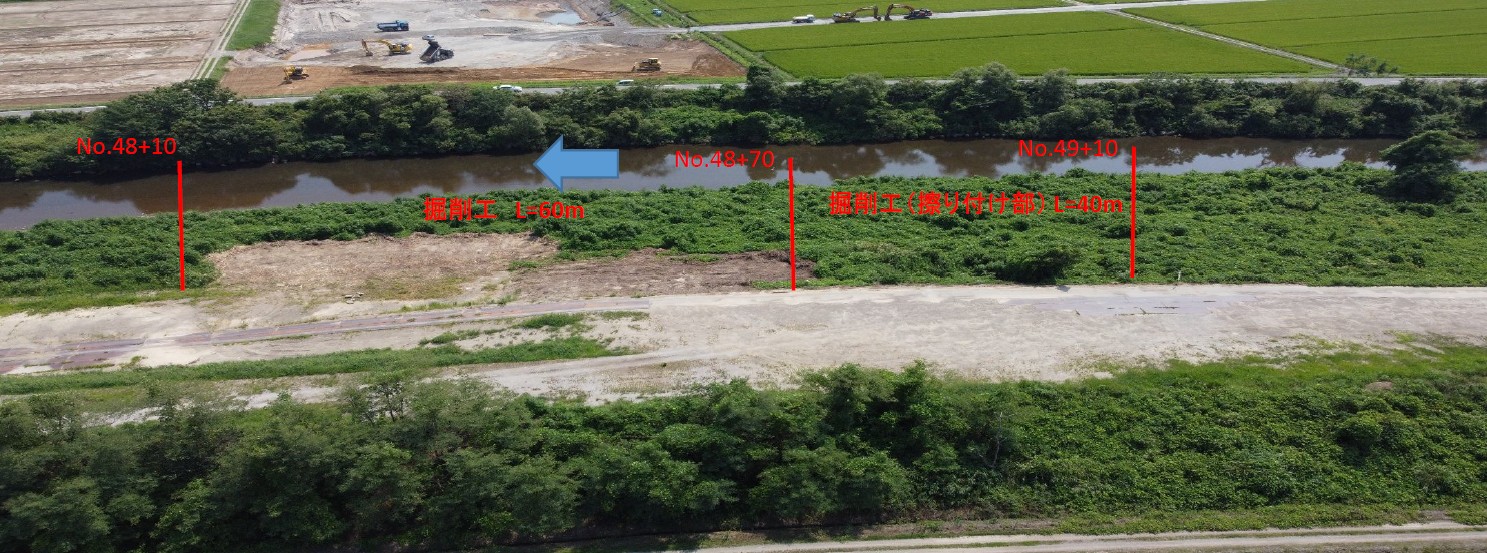

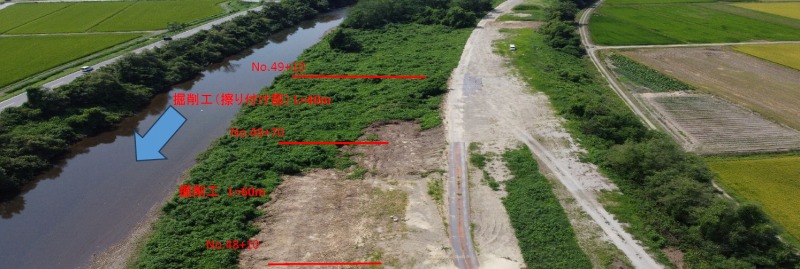

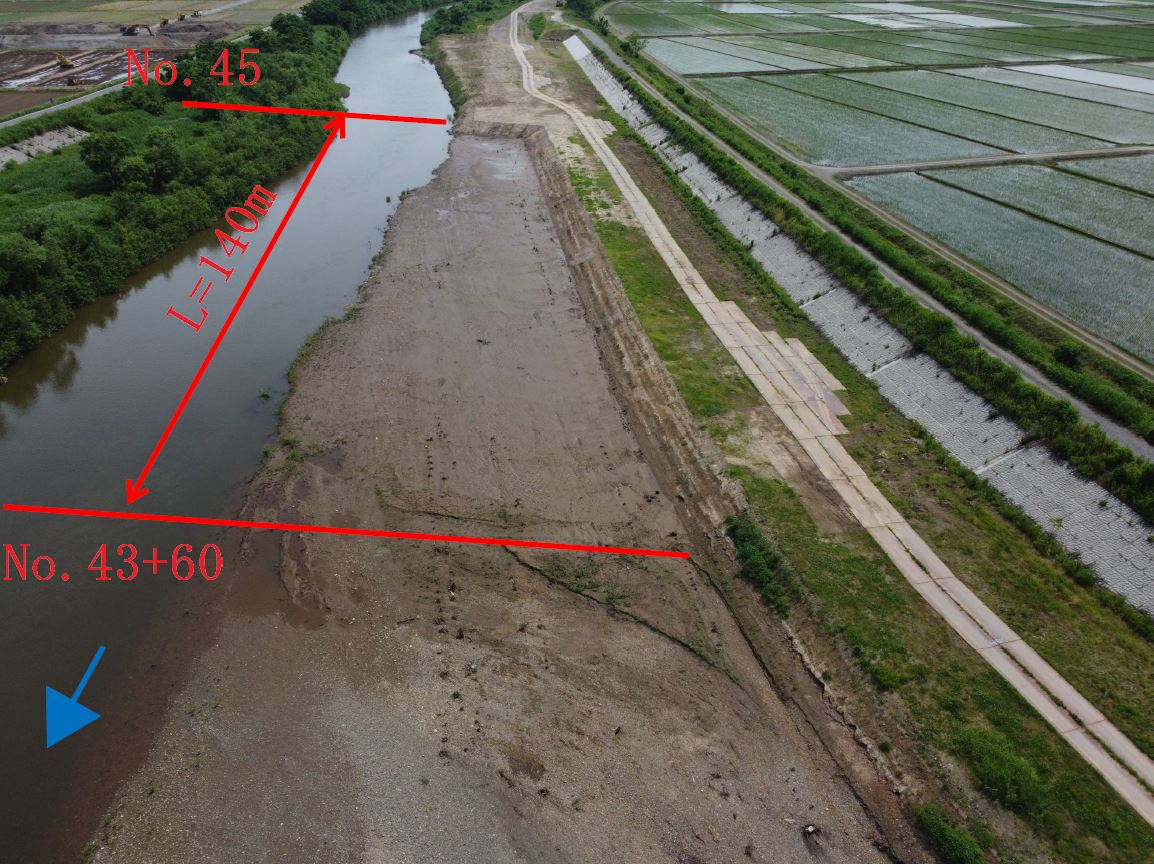

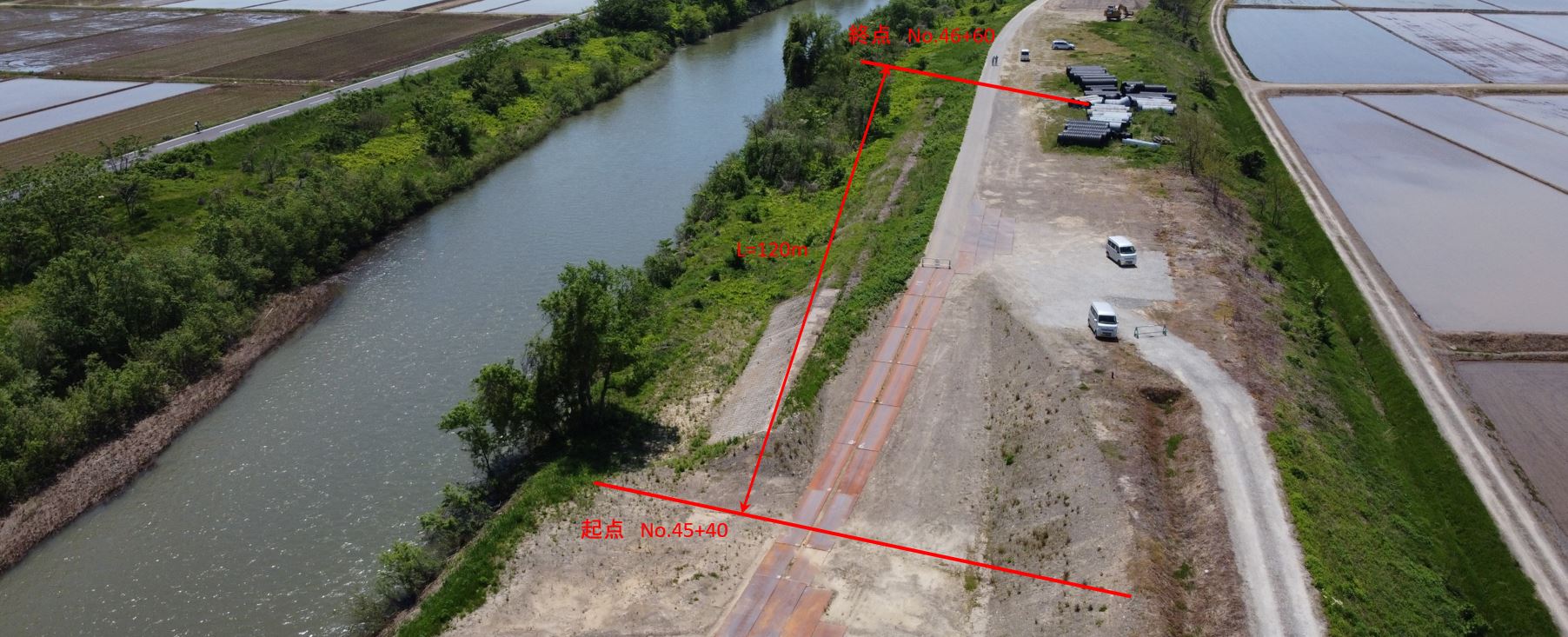

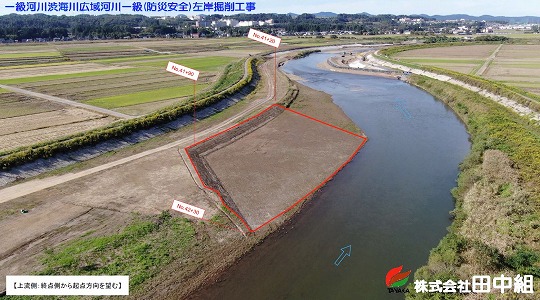

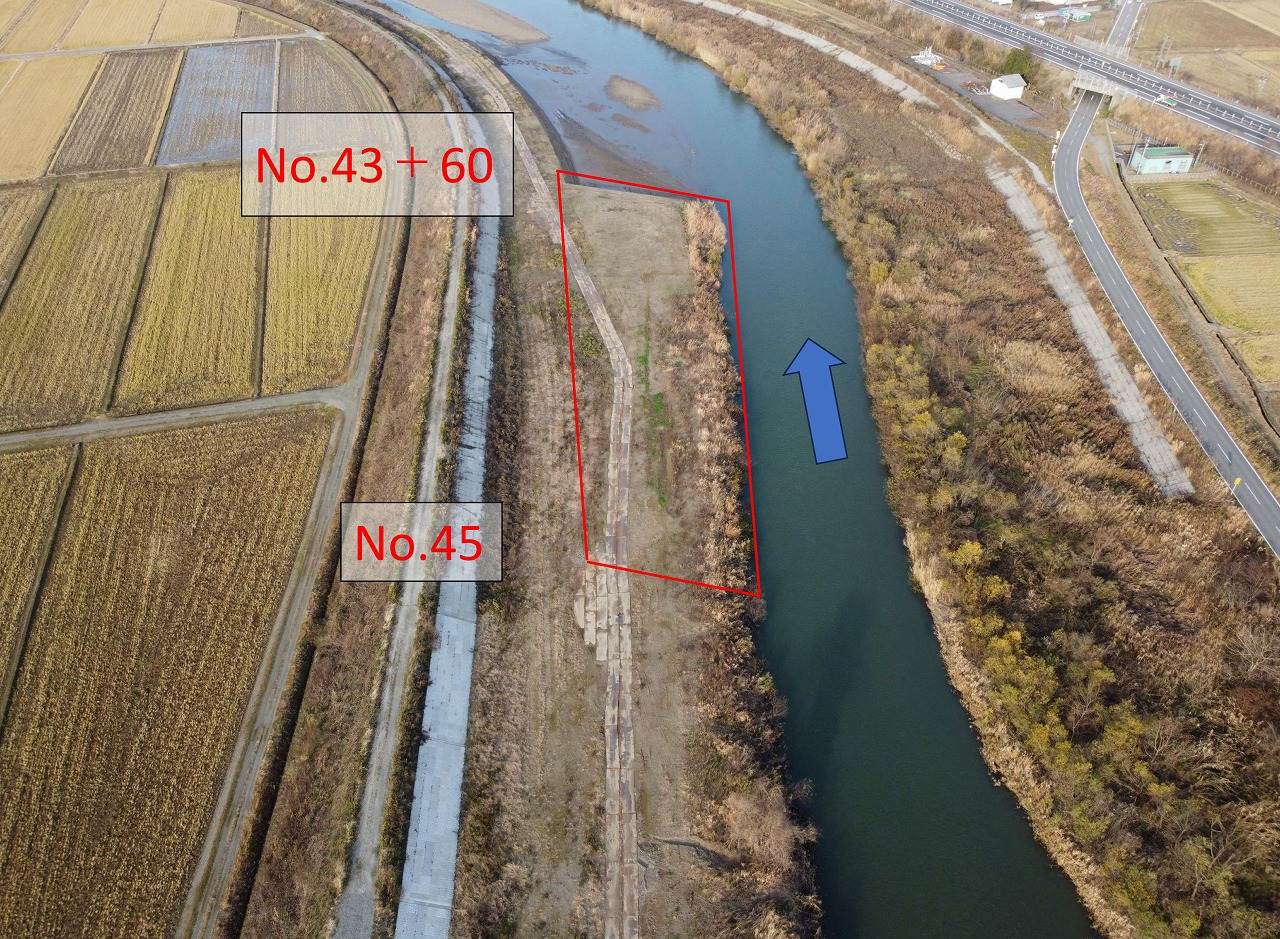

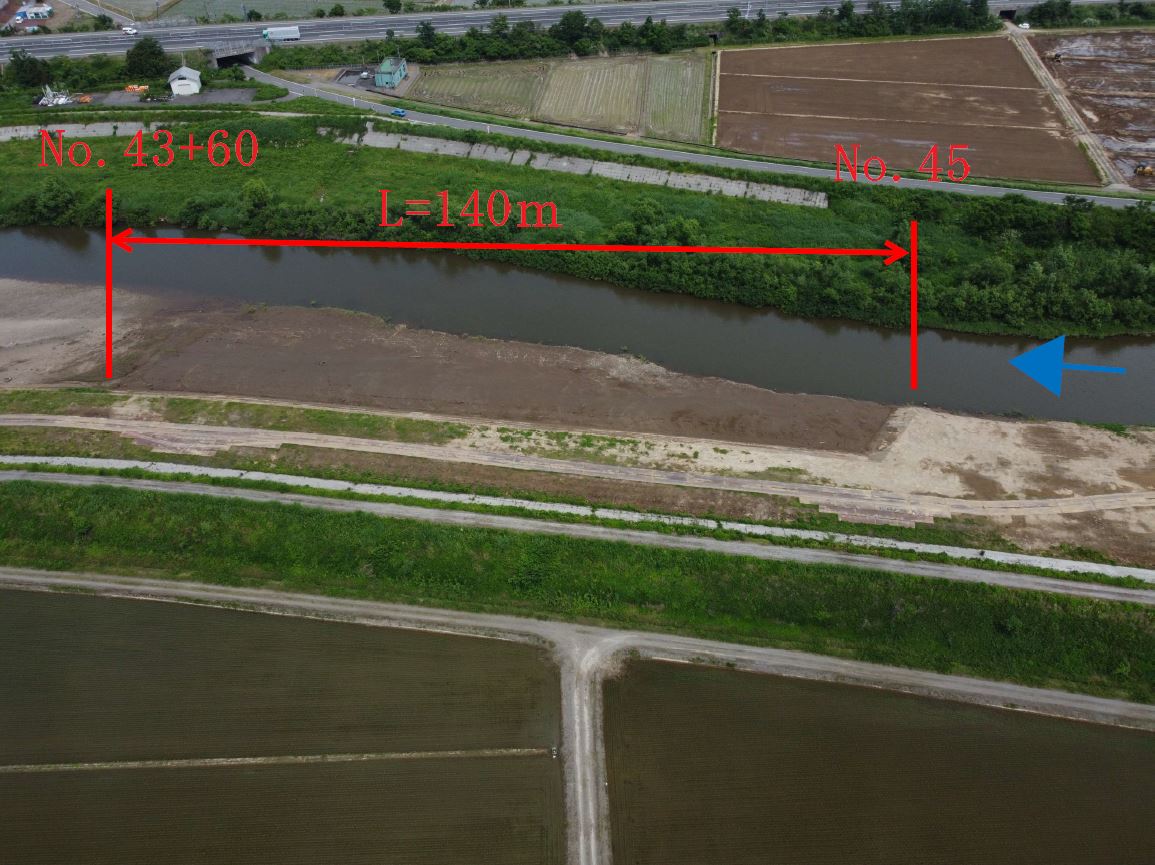

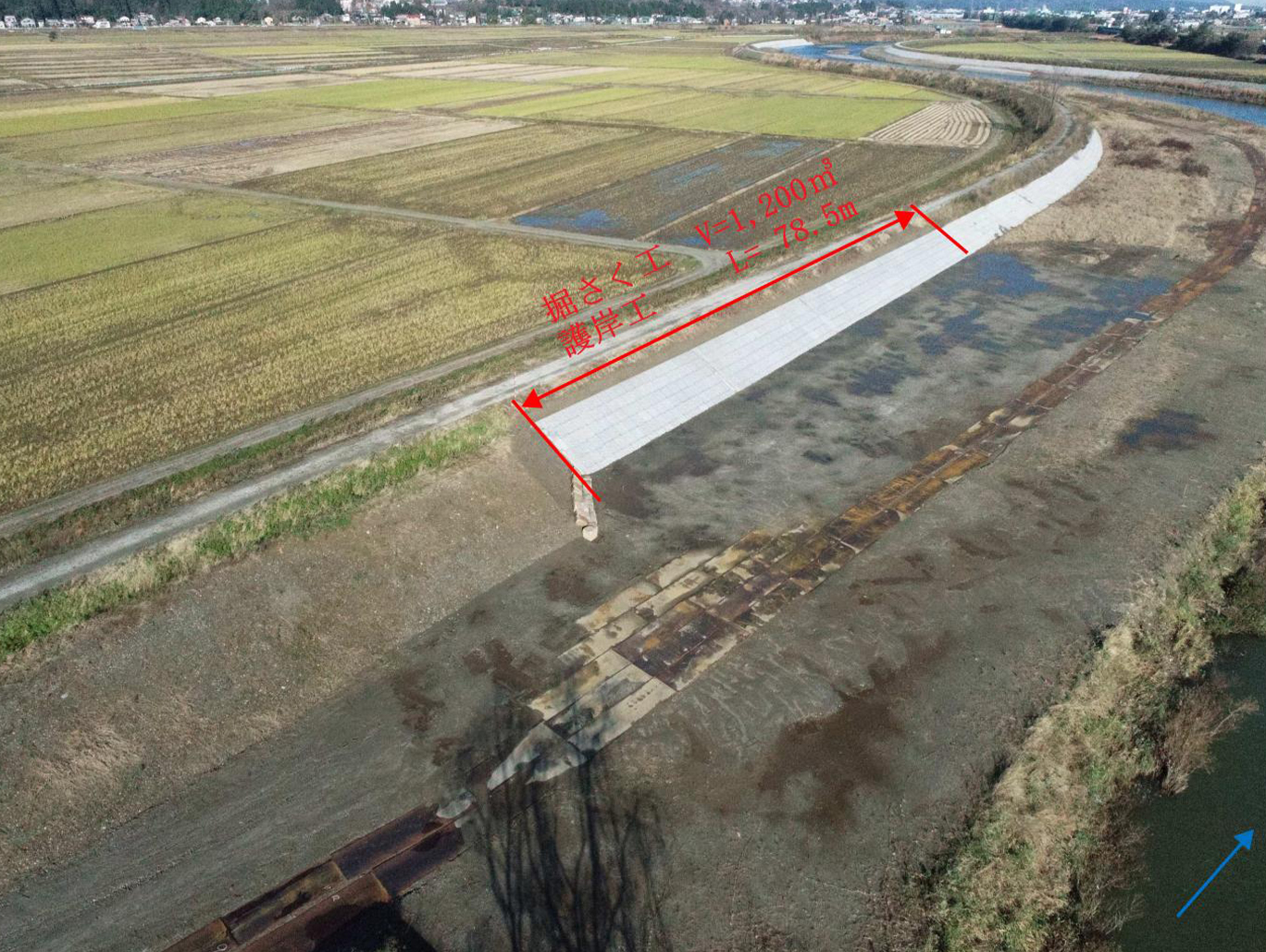

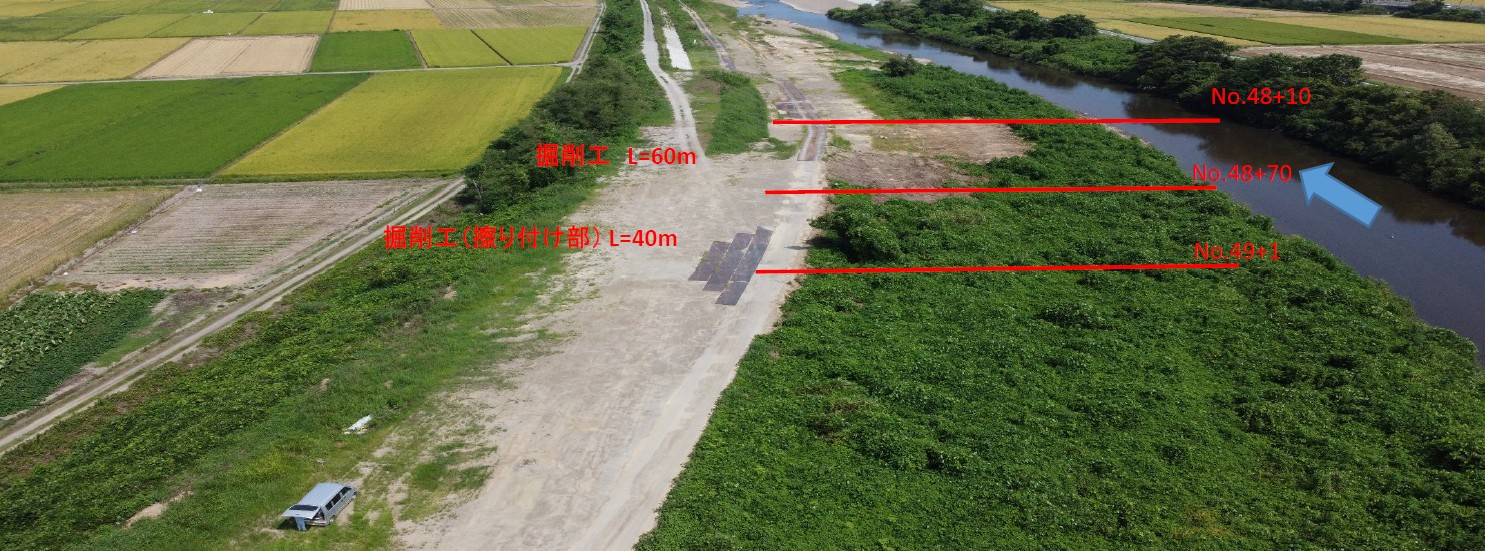

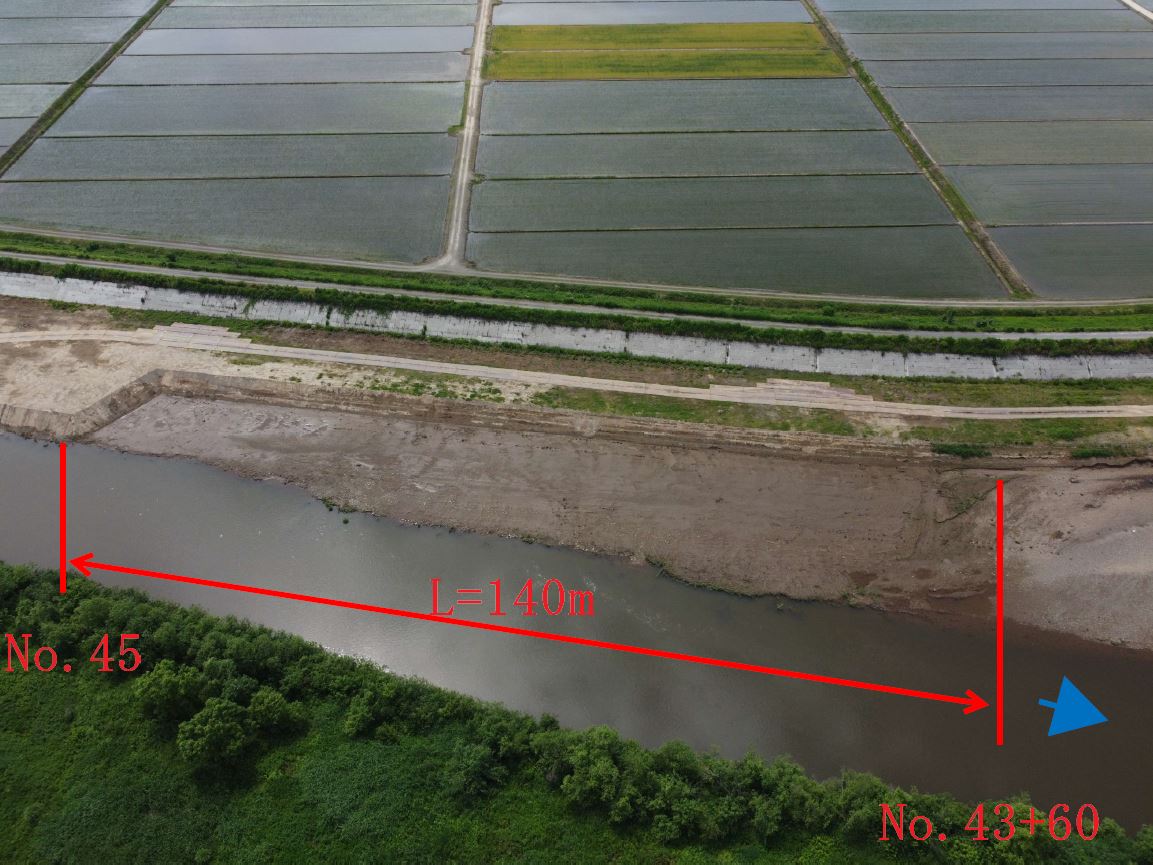

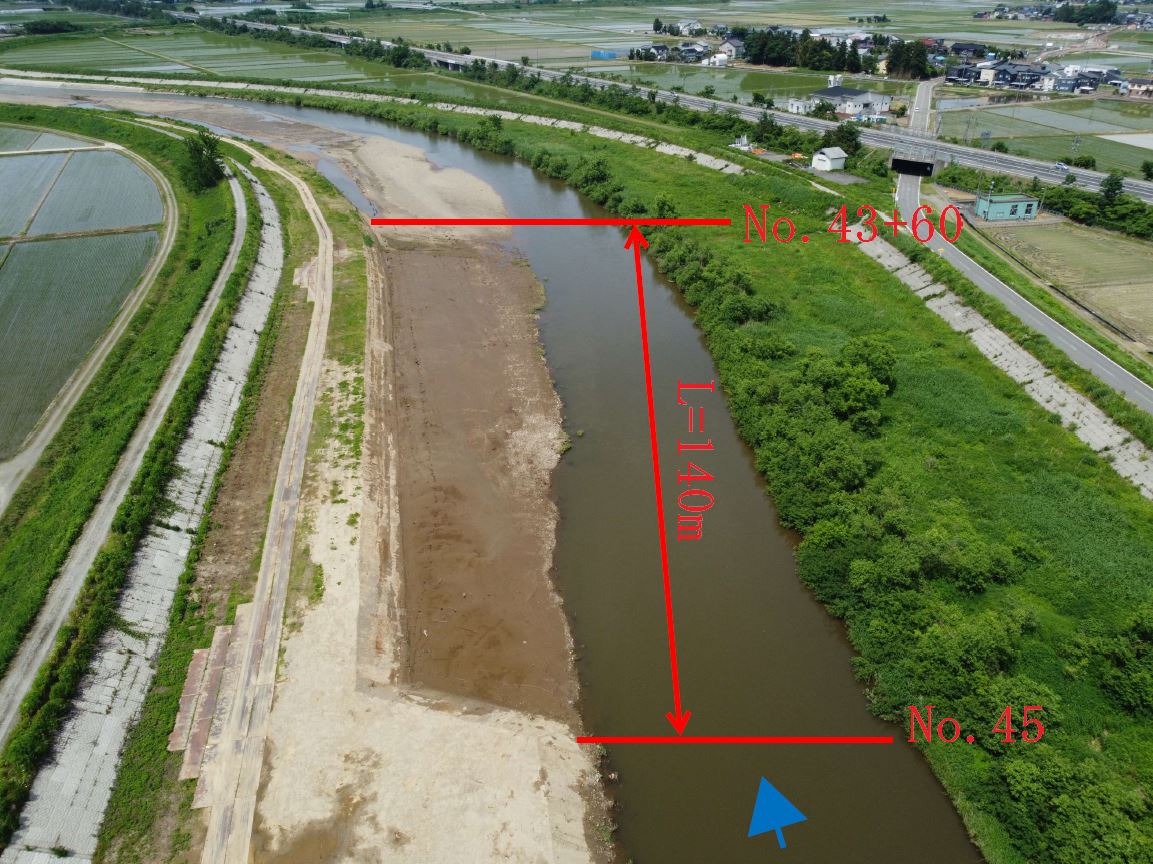

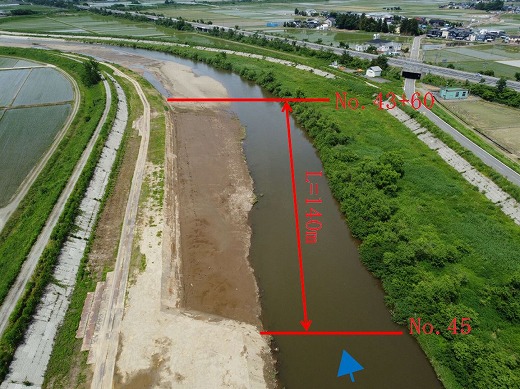

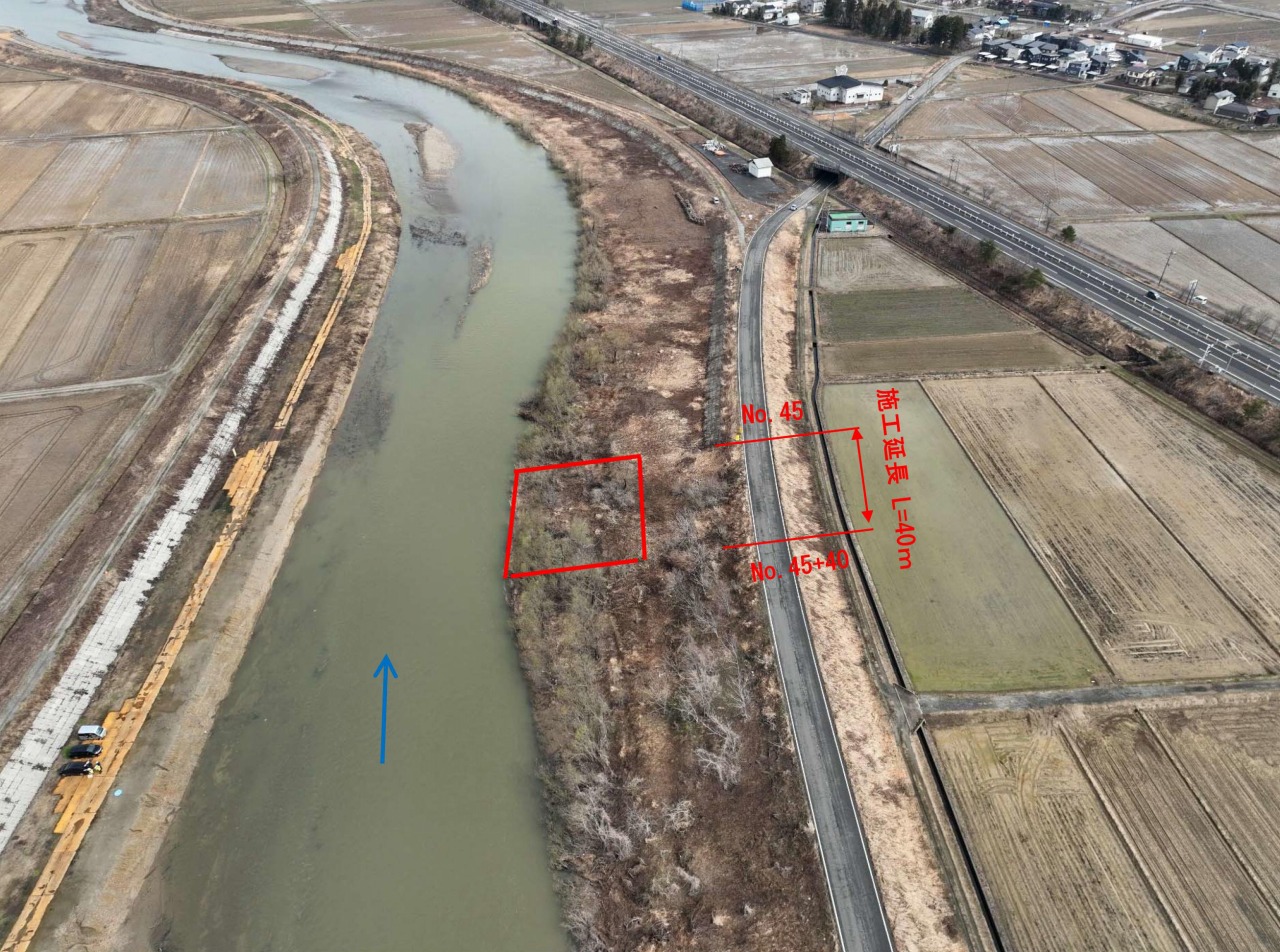

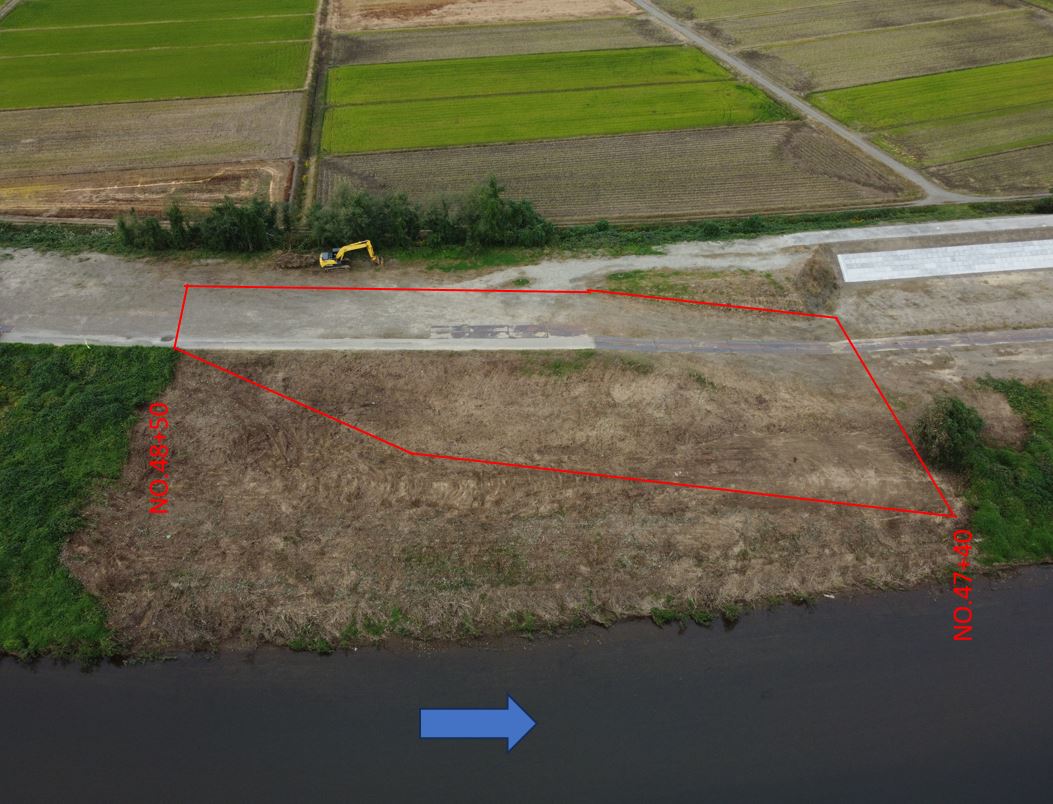

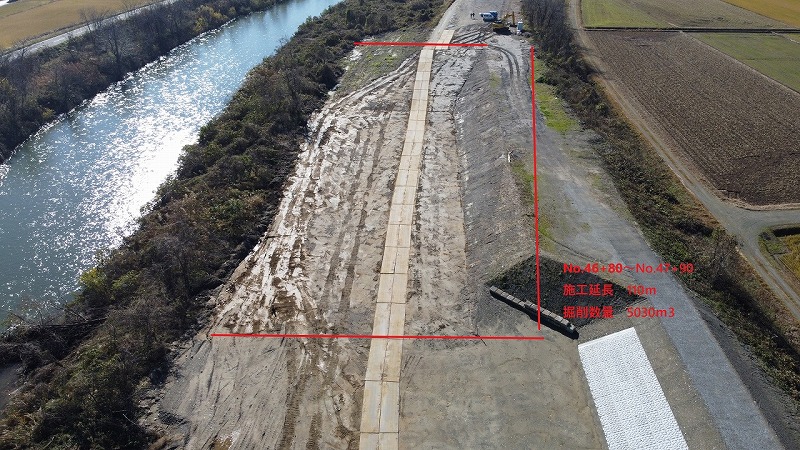

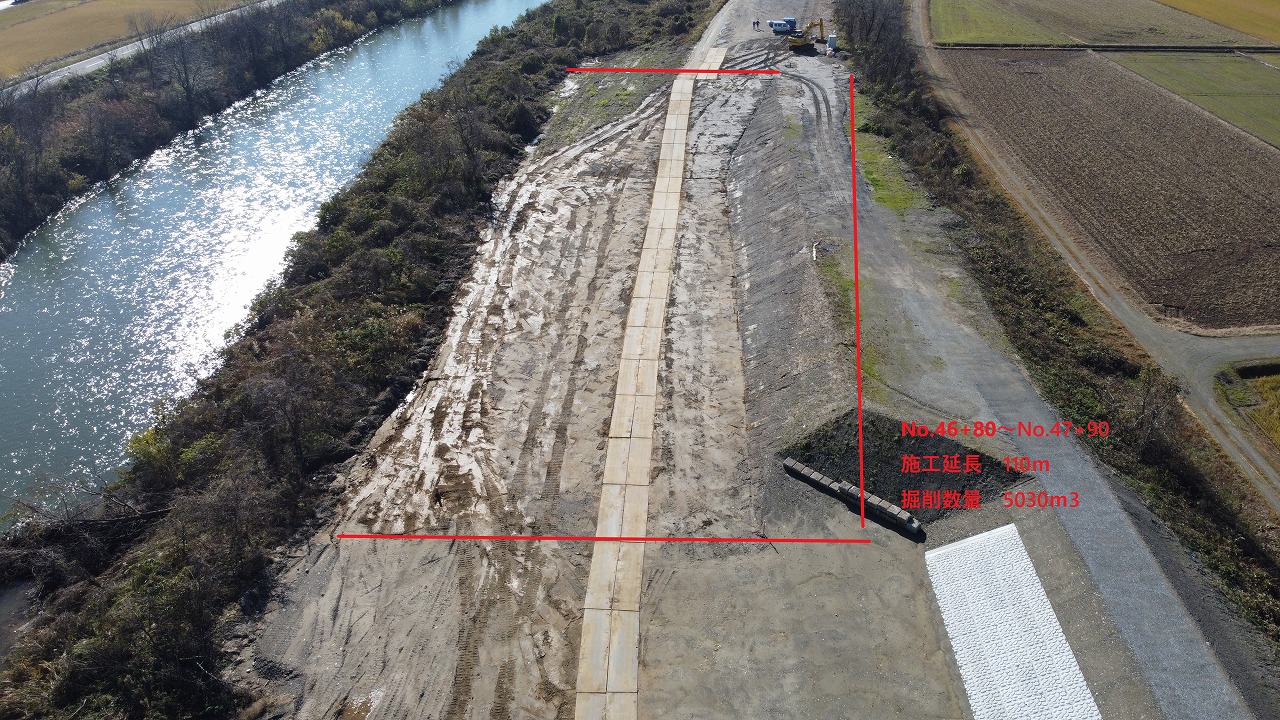

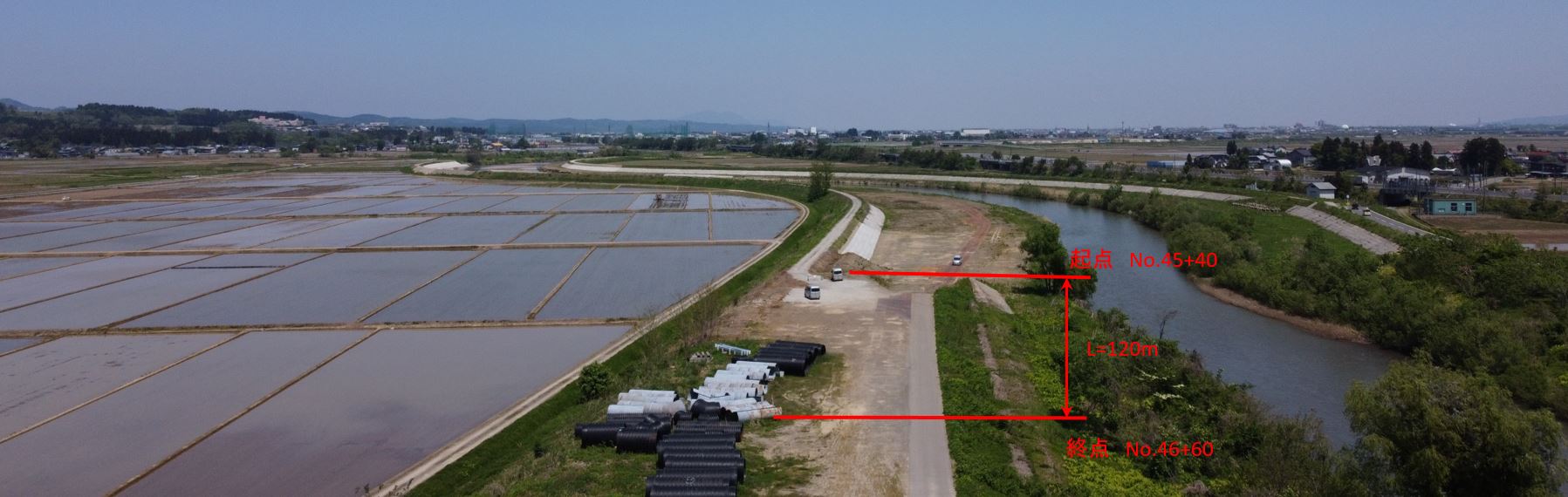

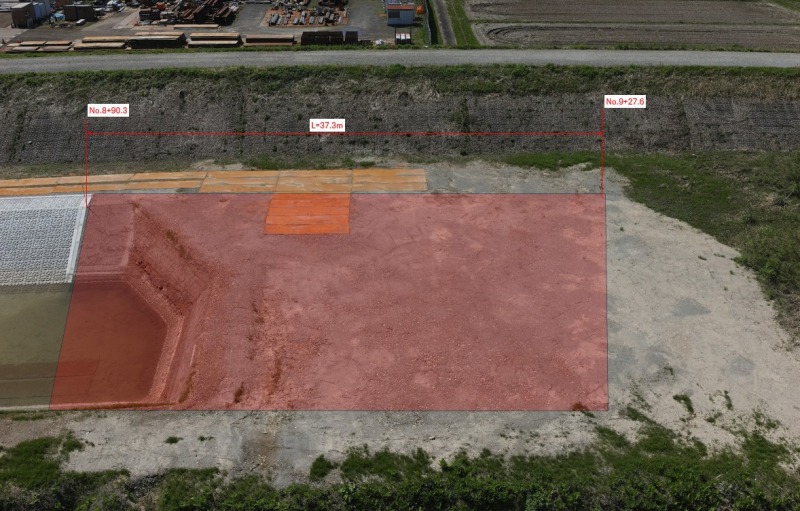

No.43+60~No.45

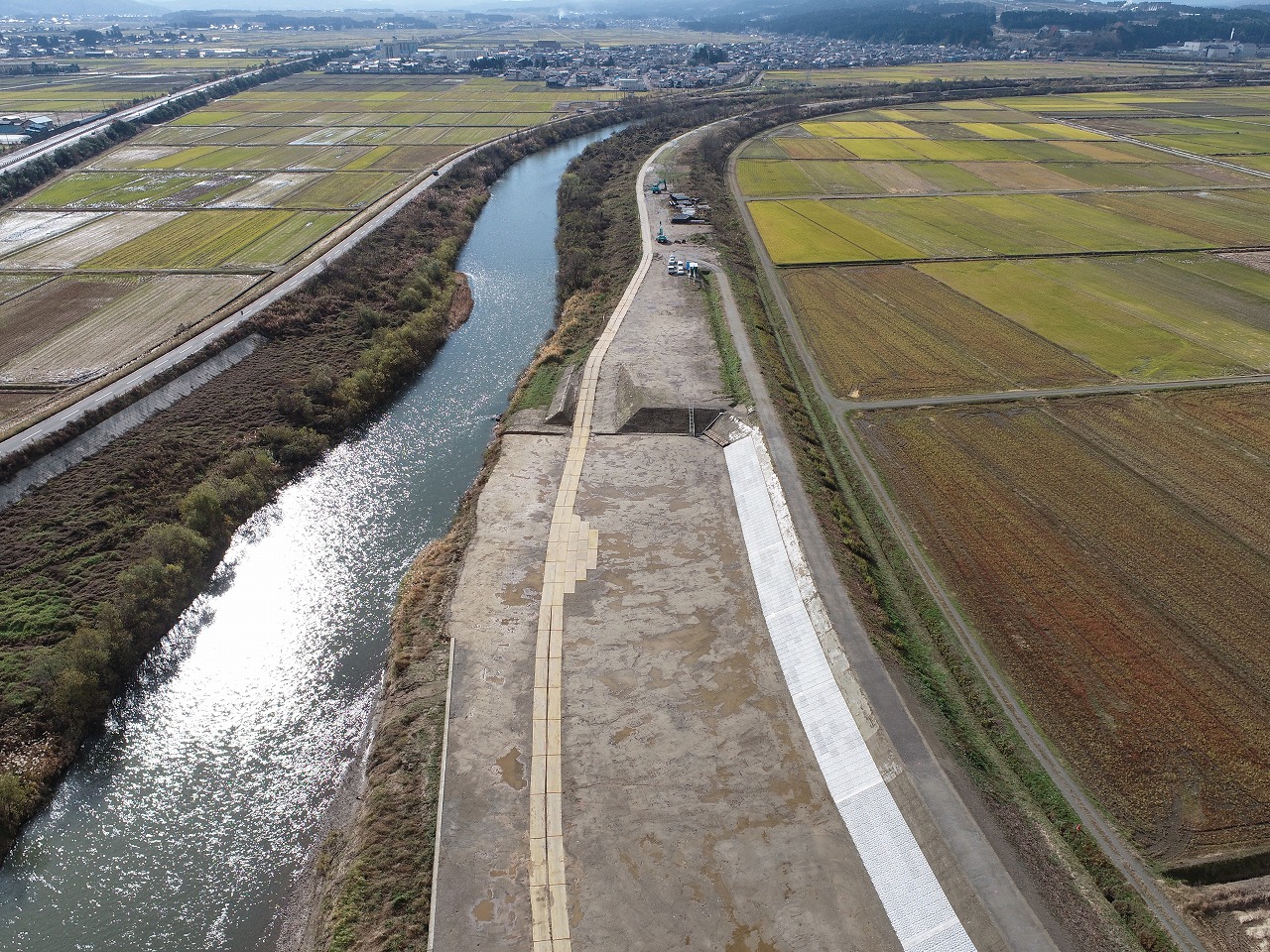

着手前

完成

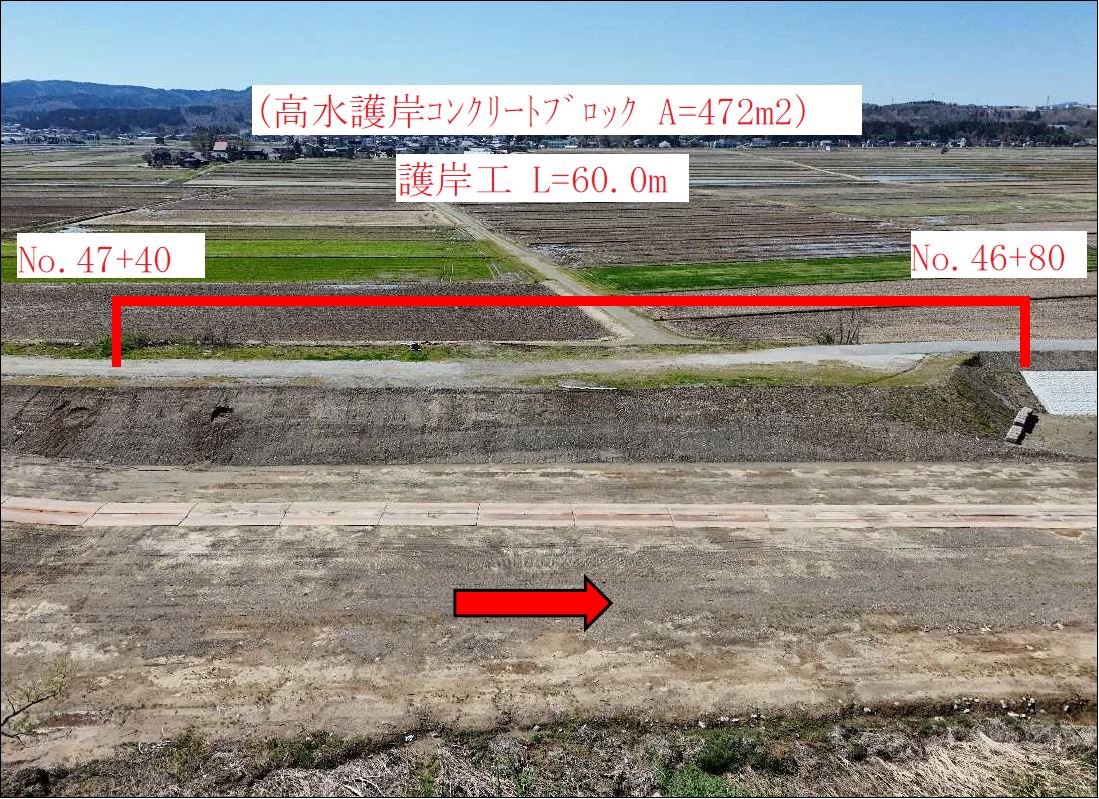

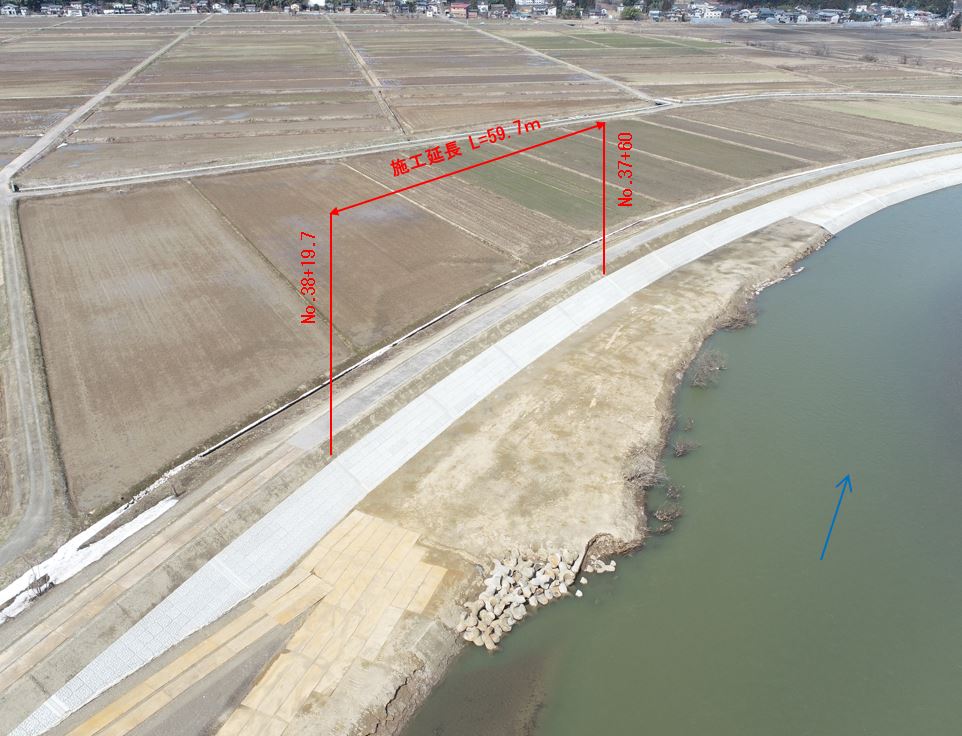

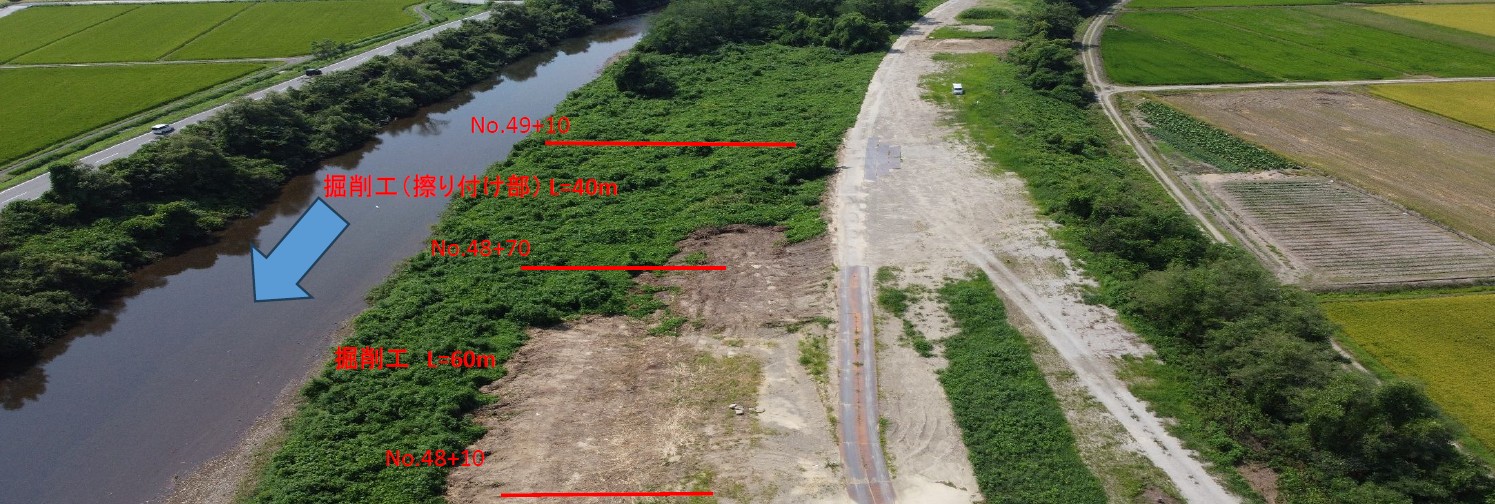

起点~上流

着手前

完成

着手前

完成

着手前

完成

着手前

一級河川渋海川広域河川一級(防災安全)左岸掘削工事 株式会社西栄建設

工事完成

2023年11月

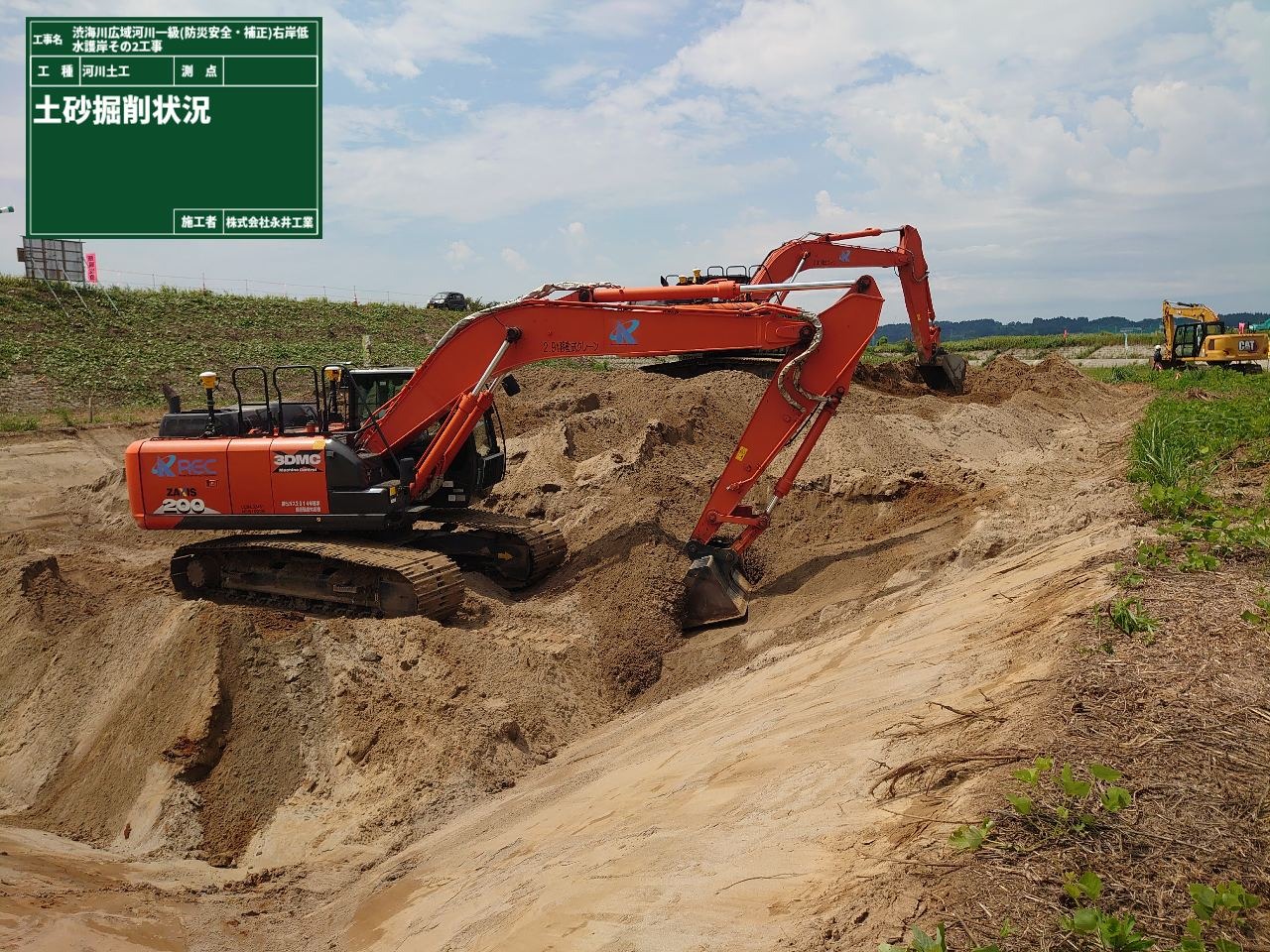

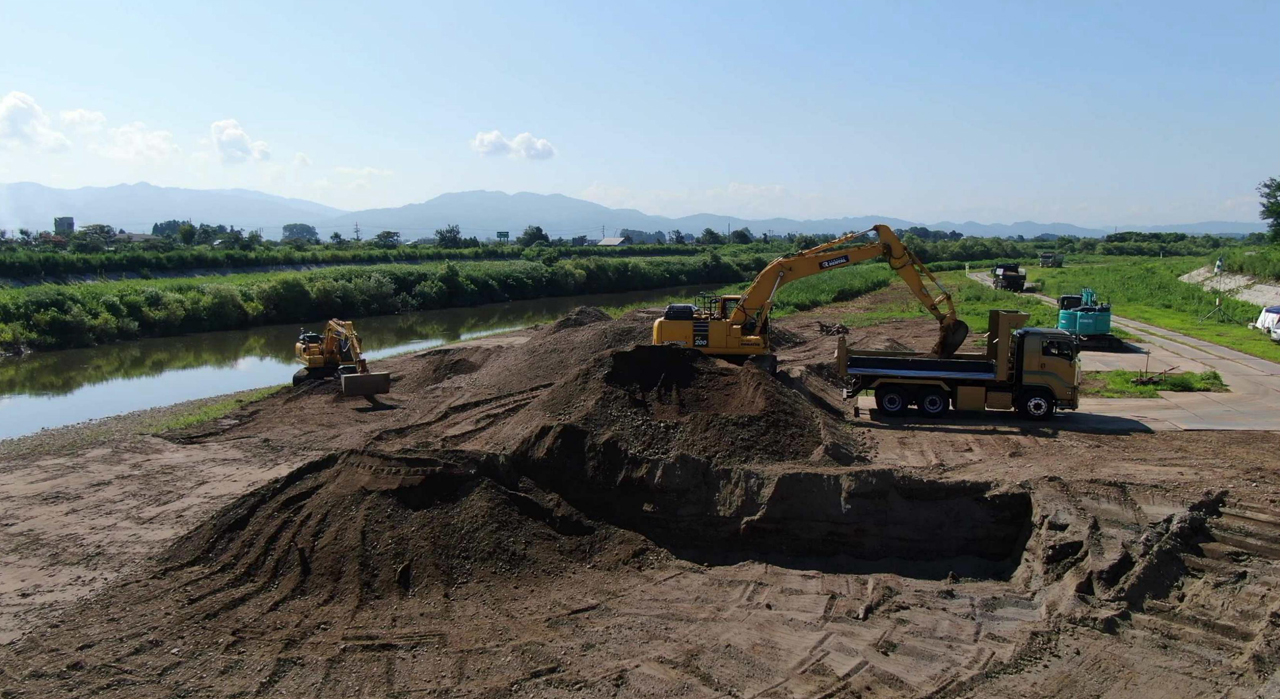

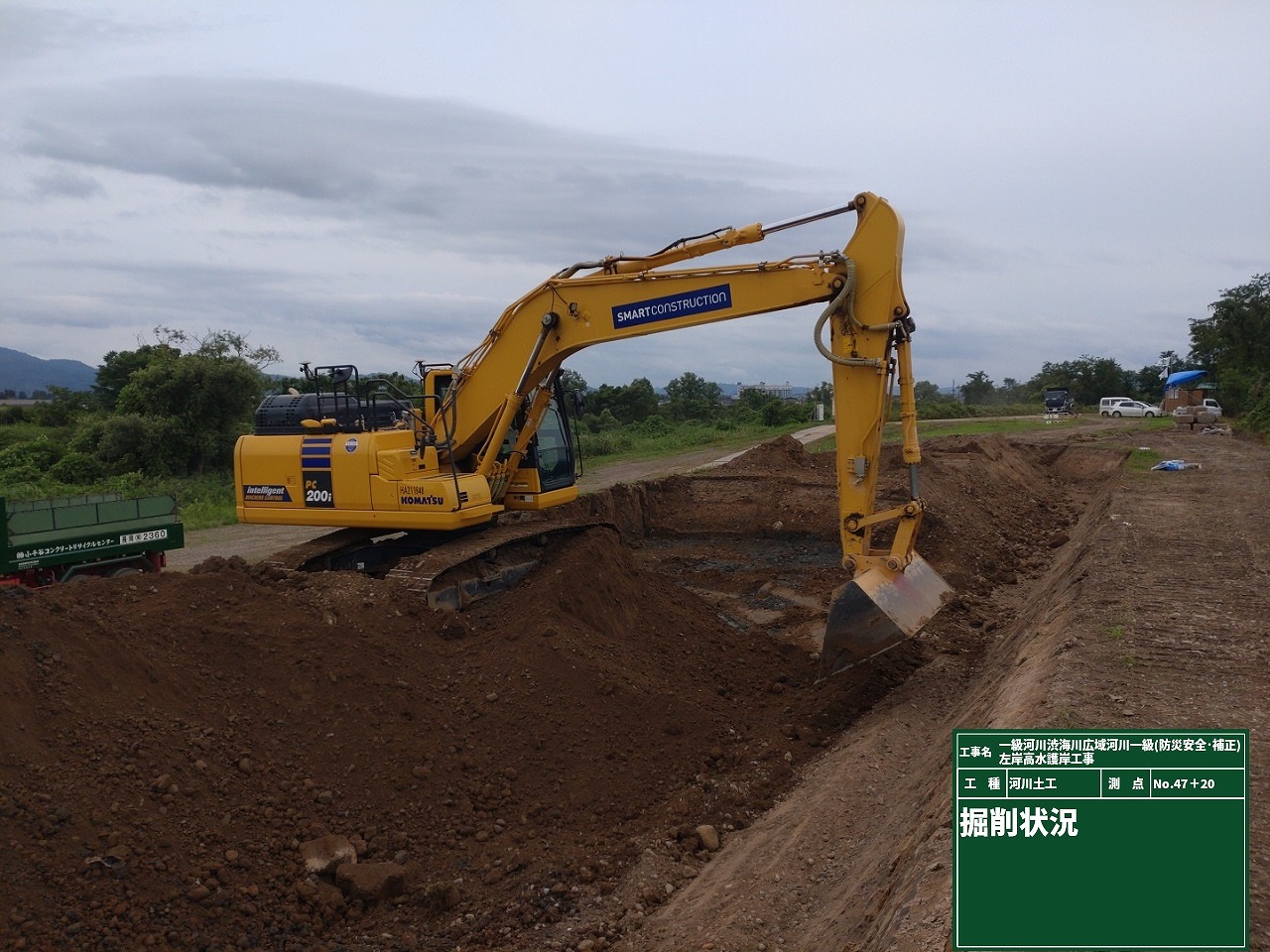

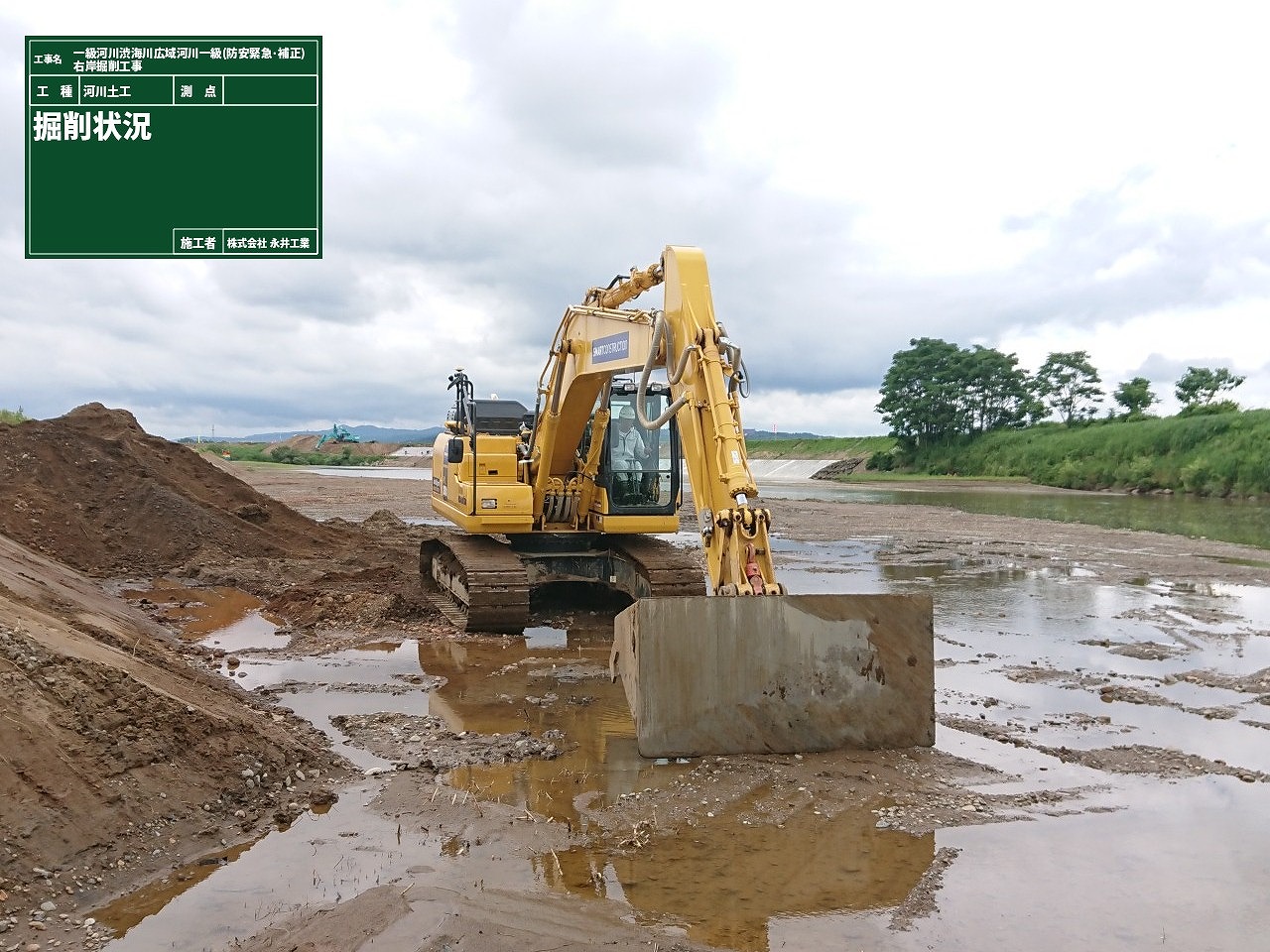

掘削状況

着手前

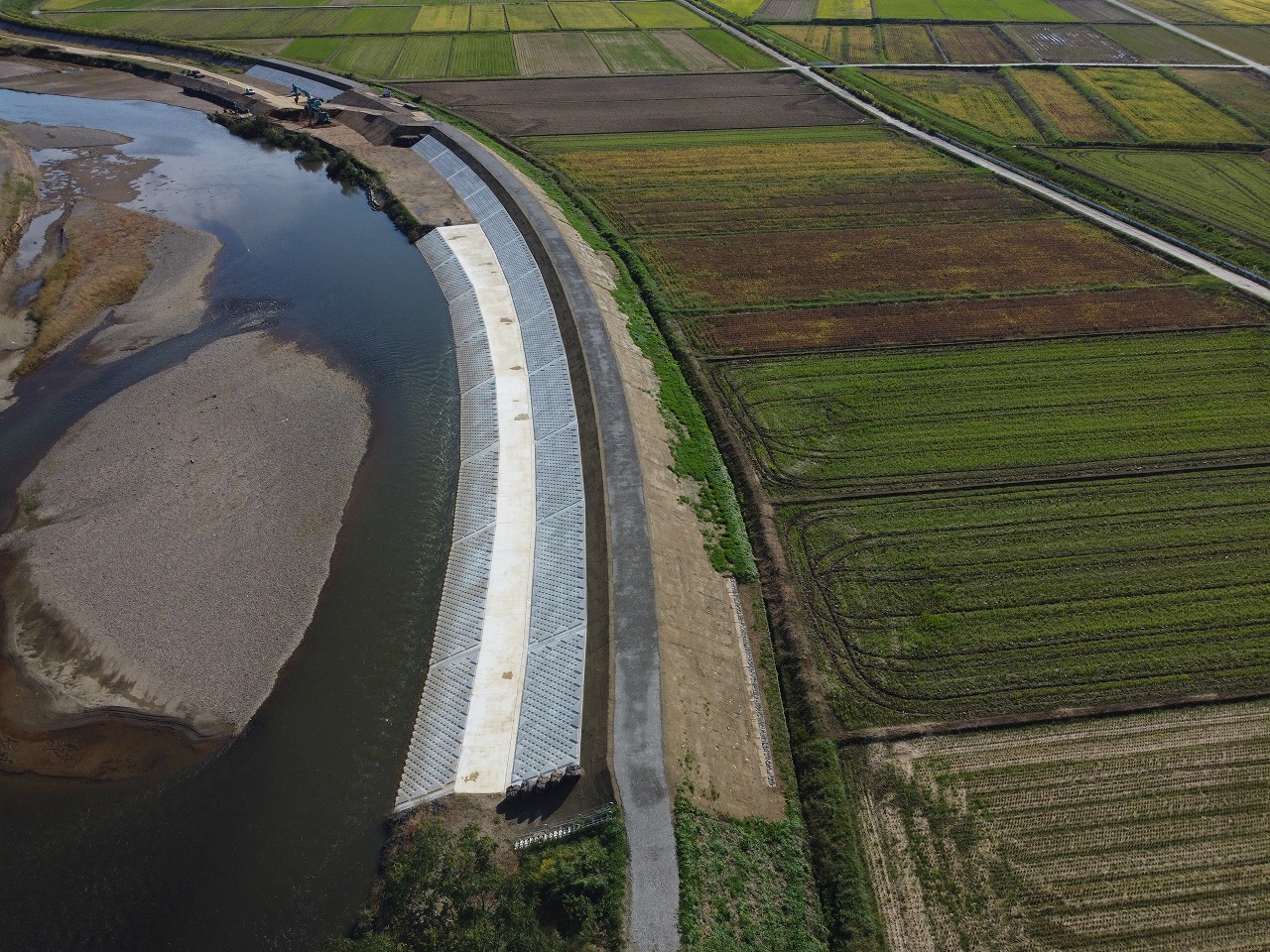

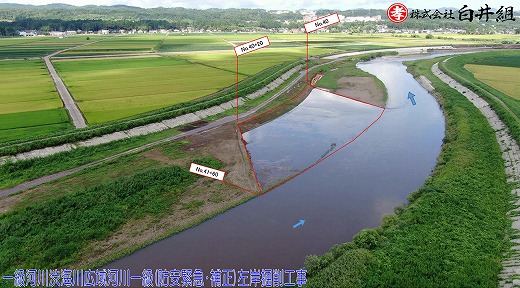

一級河川渋海川広域河川一級(防災安全)左岸低水護岸その1工事 株式会社白井組

現場完成

令和6年5月16日 臨時検査合格 現場完成。
ご協力いただきました関係各位の皆様方、ありがとうございました。
今後も災害防止の為、渋海川越路地区工事連絡会のみんなで頑張りますので、渋海川広域基幹河川改修工事へのご理解とご協力をお願いいたします。

2023年10月末

令和5年10月3日に現場作業を開始して1ヵ月。
土砂中に既存していた旧コンクリート護岸を撤去し、掘削・仮設工を行って法覆護岸工の大型谷積ブロック作業を行っております。

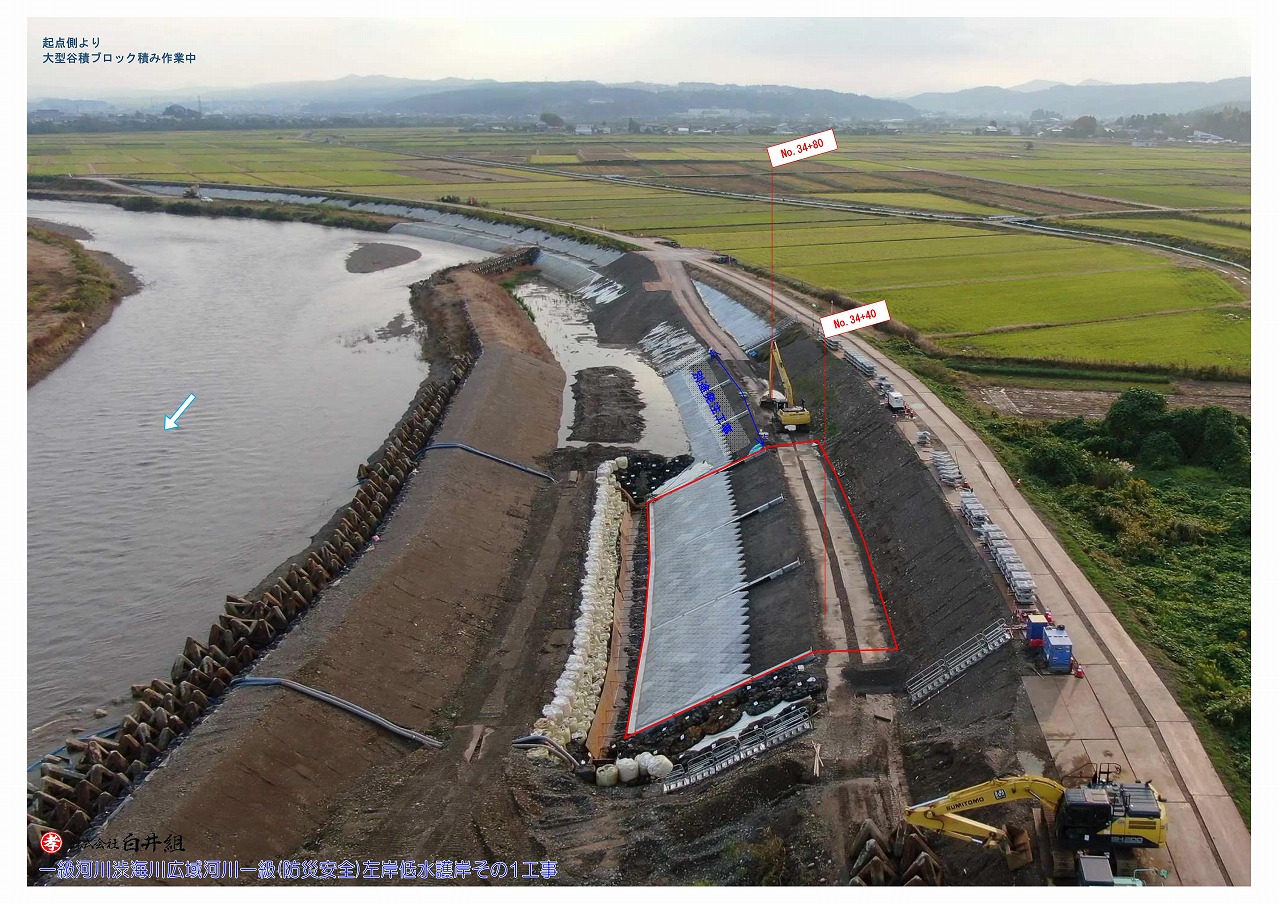

起点側より
大型谷積ブロック積み作業中

終点側より
大型谷積ブロック積み作業中

頭上(真上)より
大型谷積ブロック積み作業中

着手前

一級河川渋海川広域河川一級(防災安全)左岸掘削その2工事 株式会社西栄建設

2023年6月

一級河川渋海川広域河川一級(防災安全・補正)左岸掘削工事 株式会社中越興業

着手前

一級河川渋海川広域河川一級(防災安全・補正)左岸低水護岸工事 株式会社永井工業

2024年3月 工事完成

工事が完成致しました。
工事に対しご理解とご協力をいただきまして、ありがとうございました。

着手前

工事完成

着手前

工事完成

着手前

工事完成

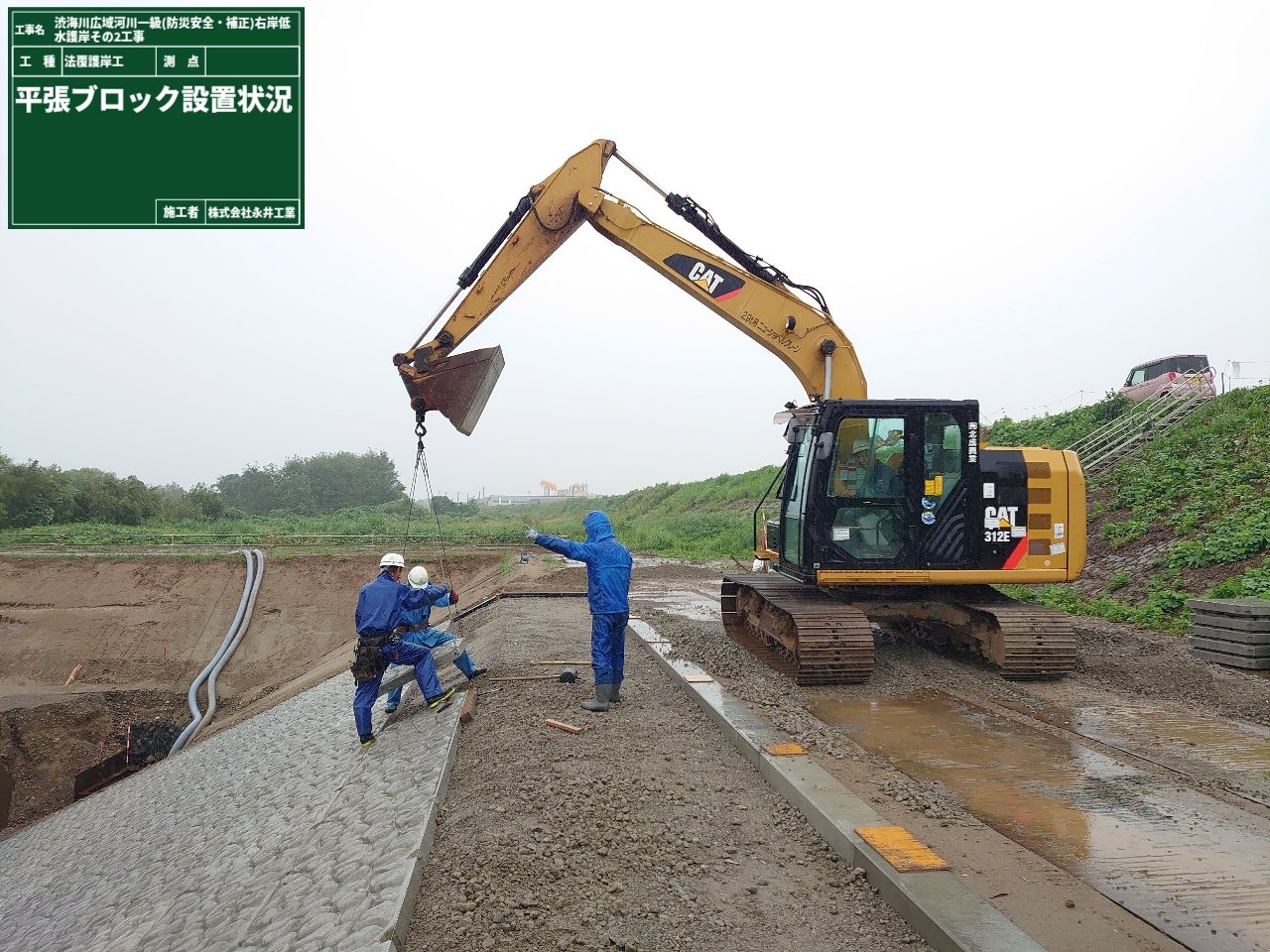

2023年12月

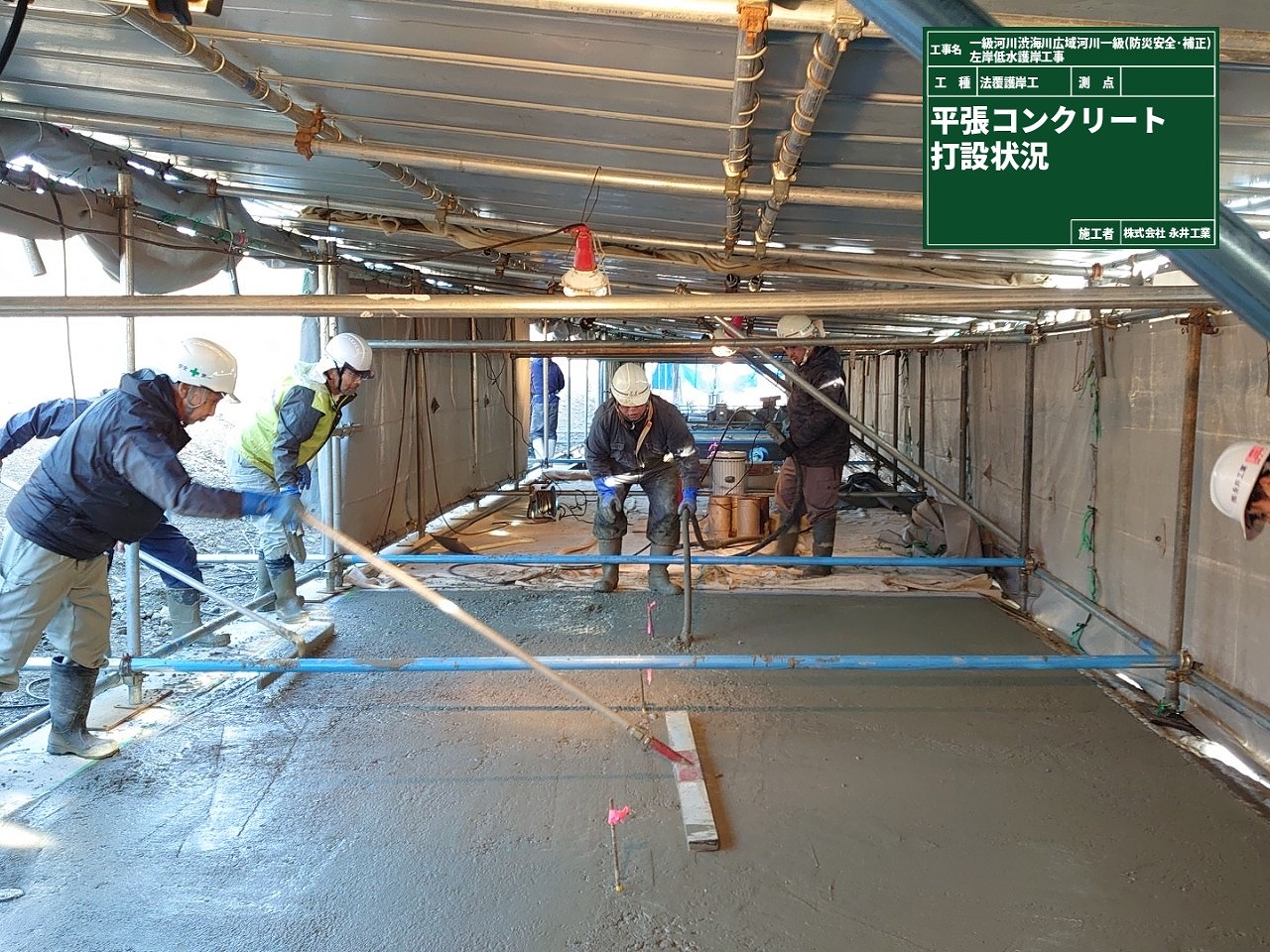

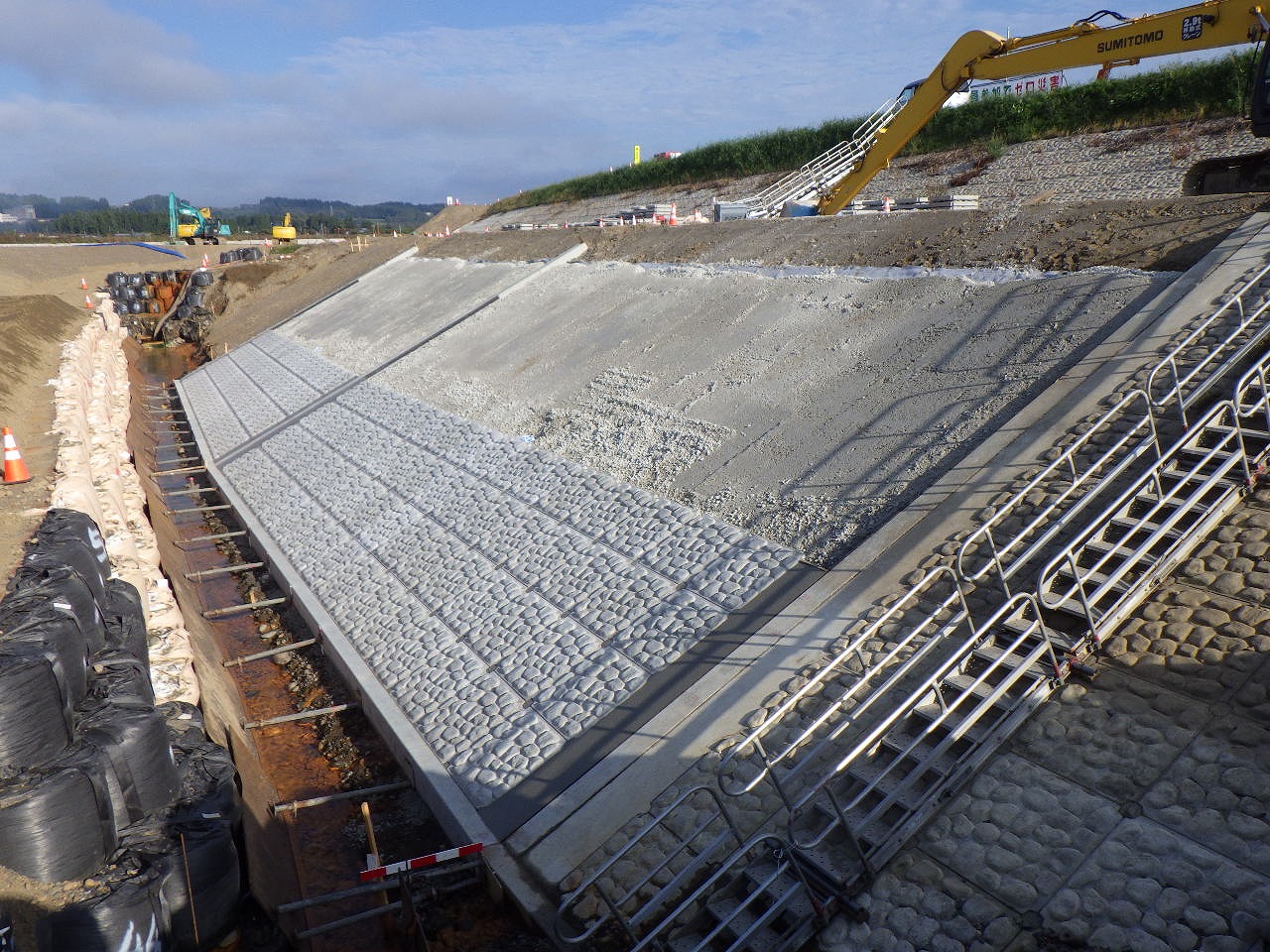

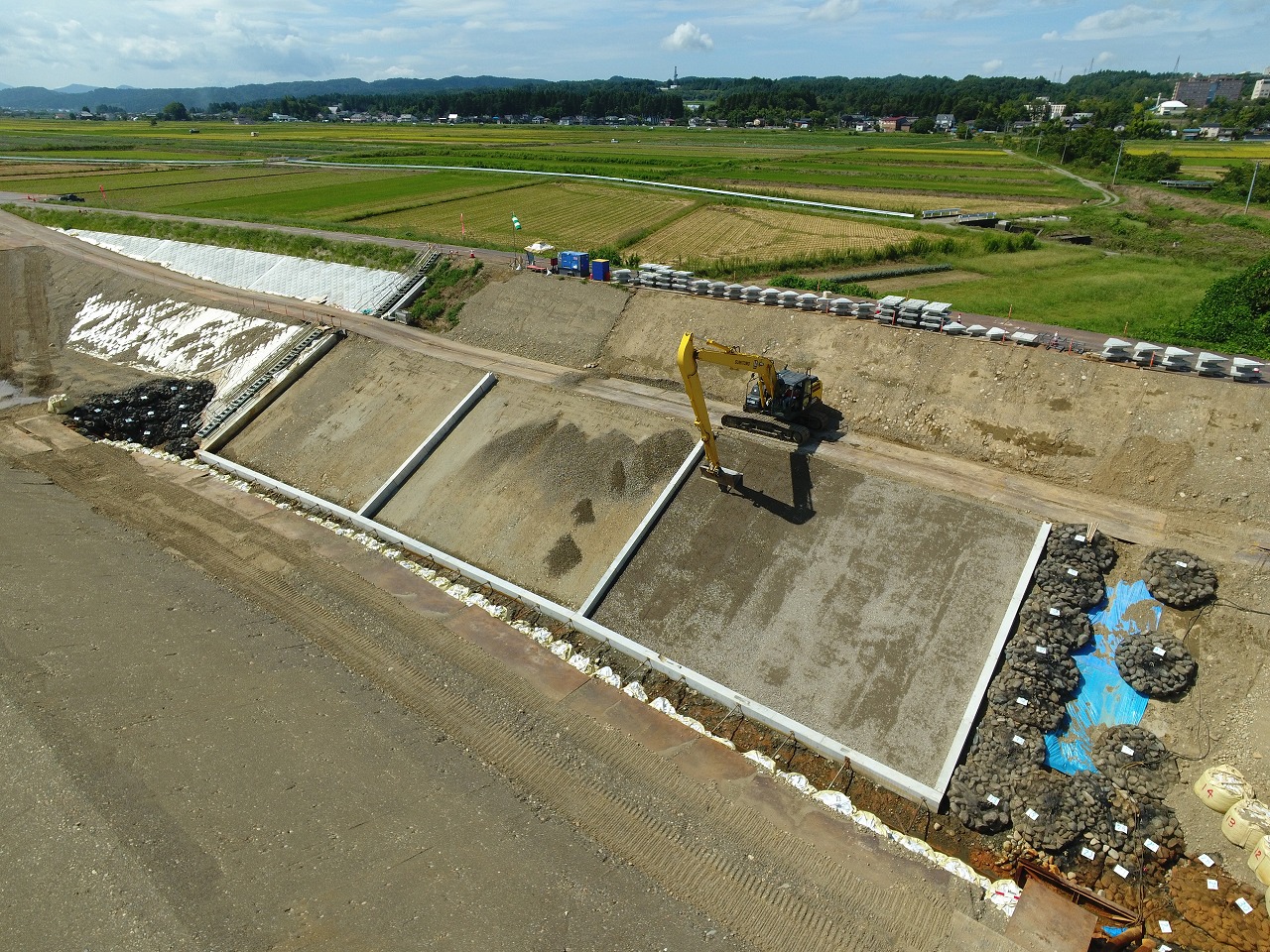

平張コンクリート打設状況

2023年10月

大型ブロック積 埋戻し前

2023年9月

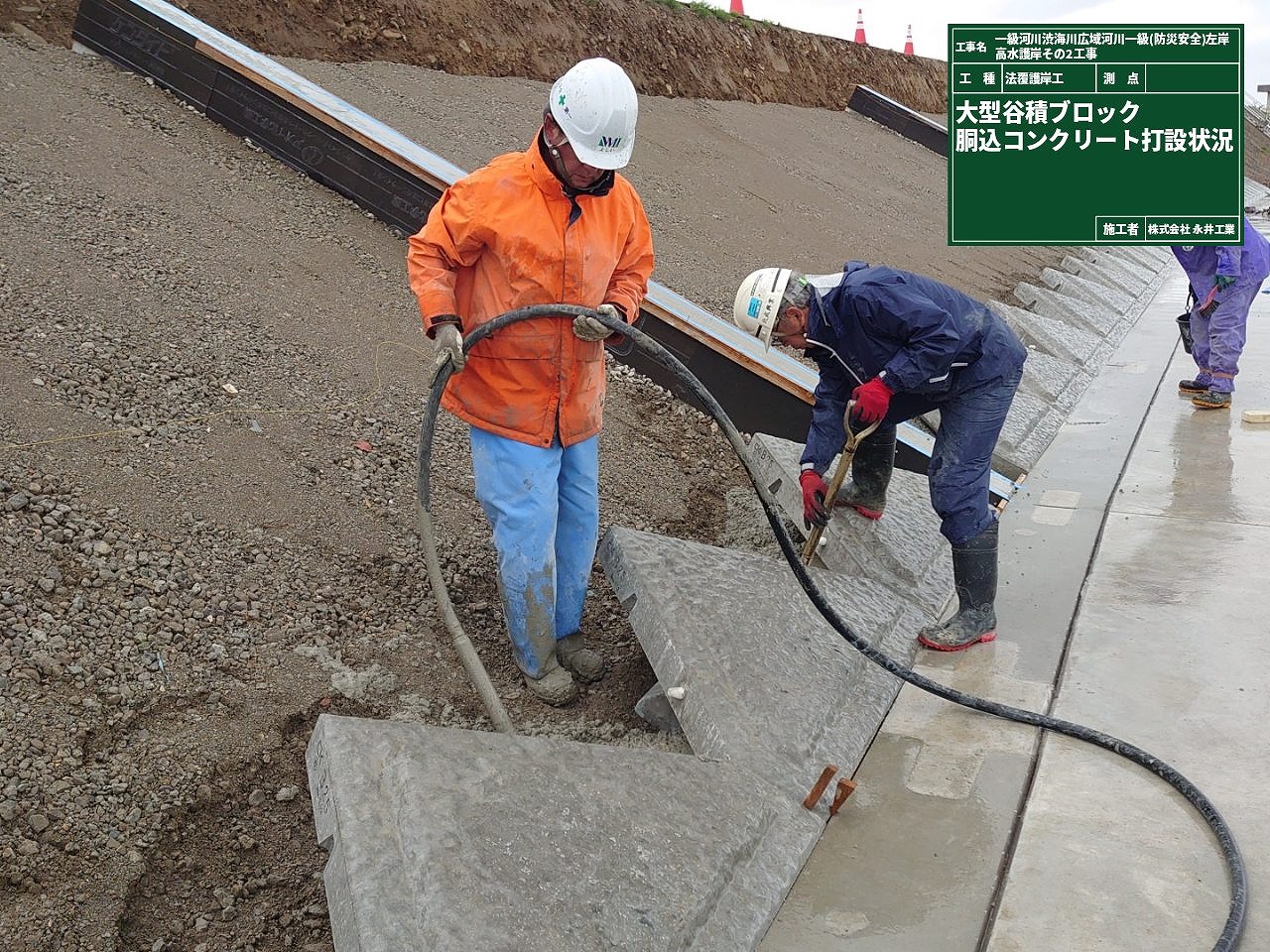

大型ブロック積 裏込砕石投入状況

大型ブロック積 胴込コンクリート打設状況

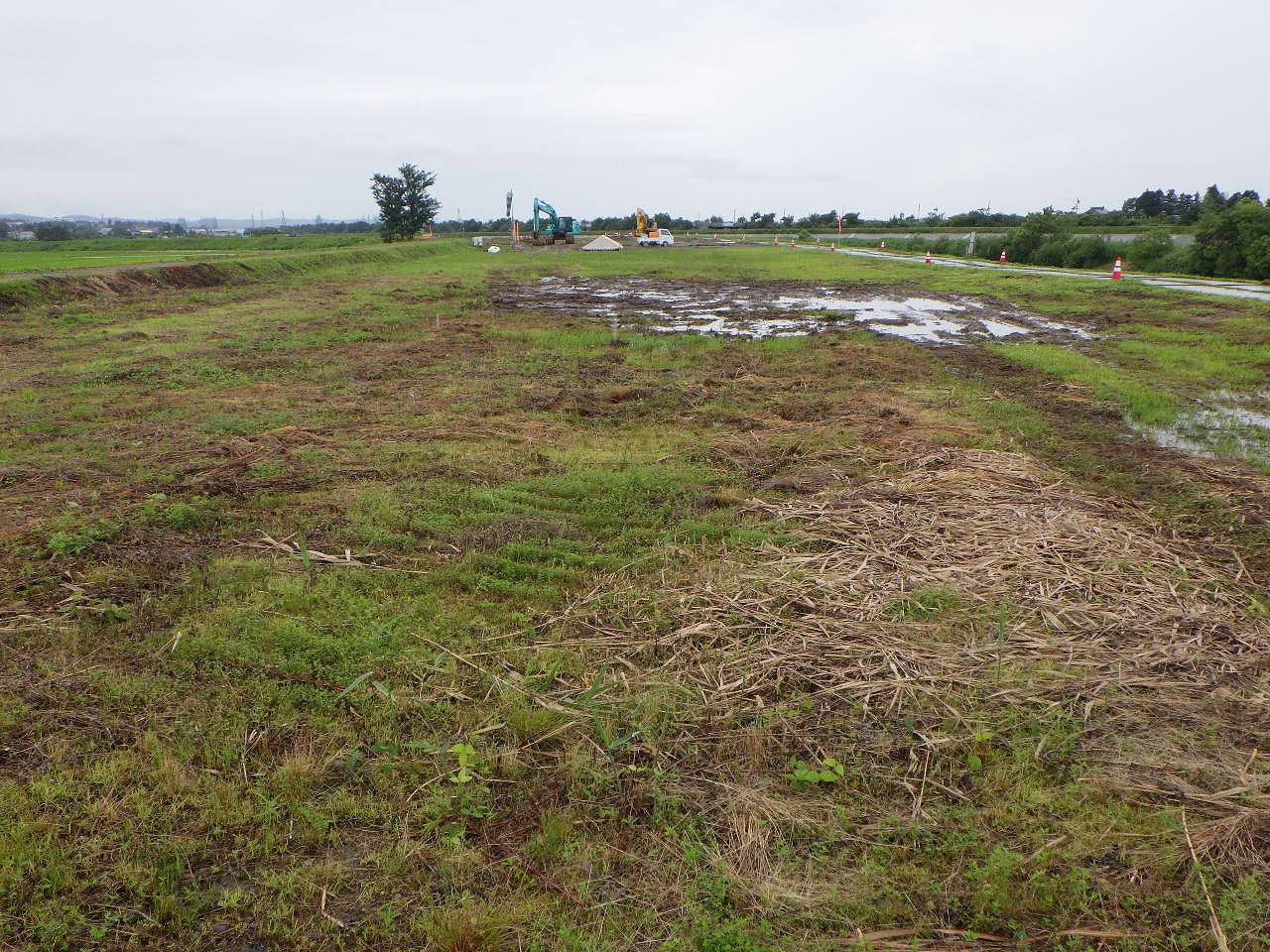

仮締切盛土完了

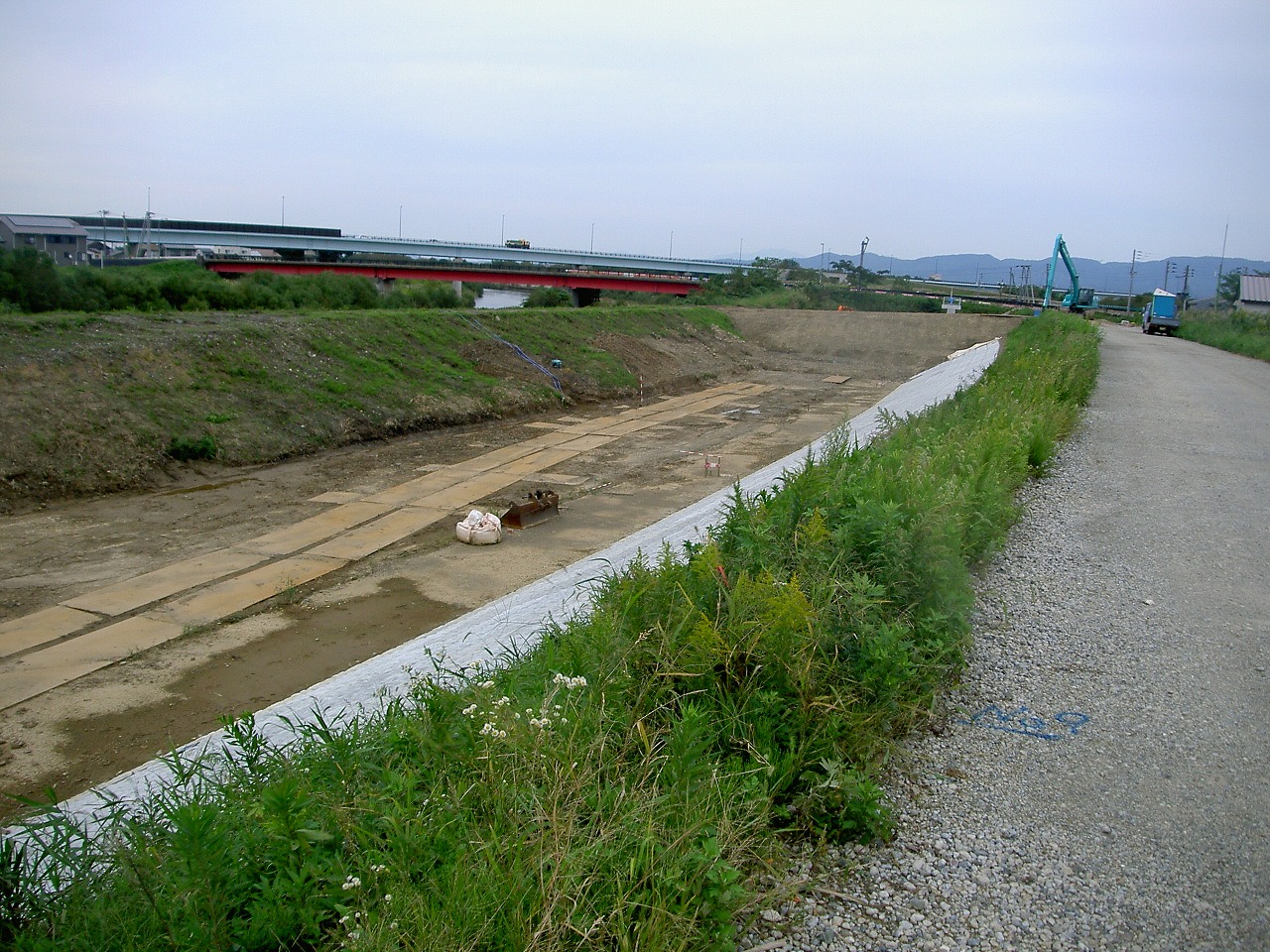

2023年8月

インターンシップ現場研修会

一級河川渋海川広域河川一級(防災安全)左岸掘削その3工事 株式会社堀井組

2023年9月 工事完成

令和5年9月7日に工事が完成致しました。
工事に対しご理解とご協力をいただきまして、ありがとうございました。

2023年6月末

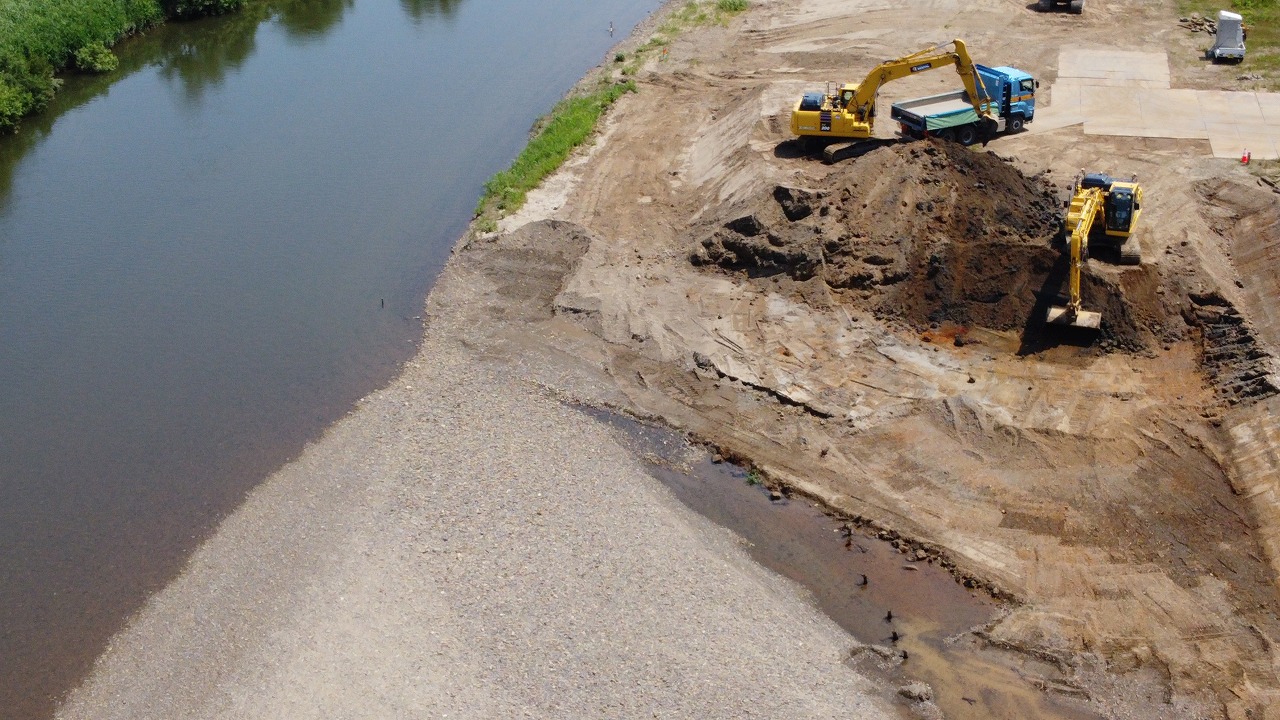

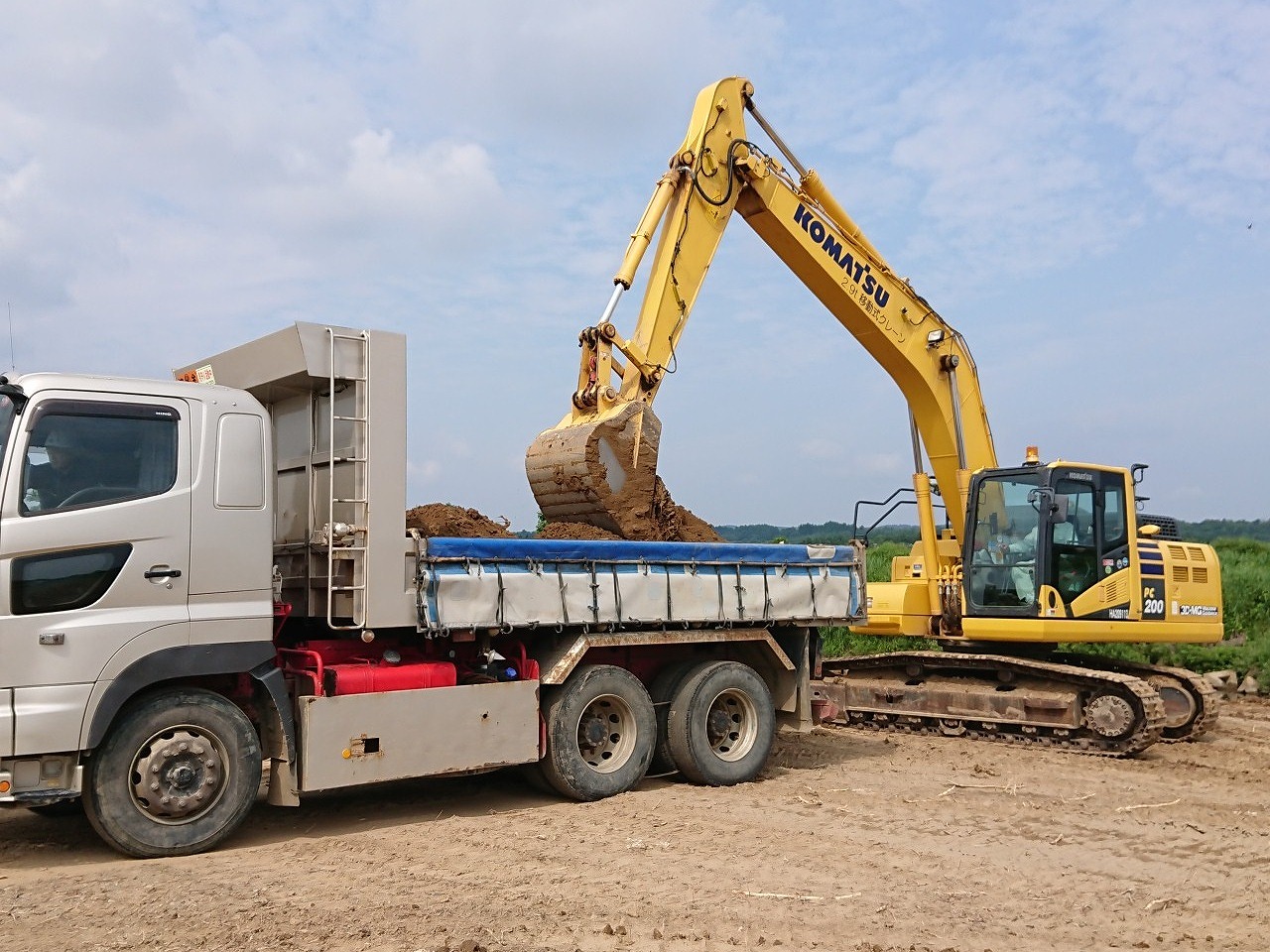

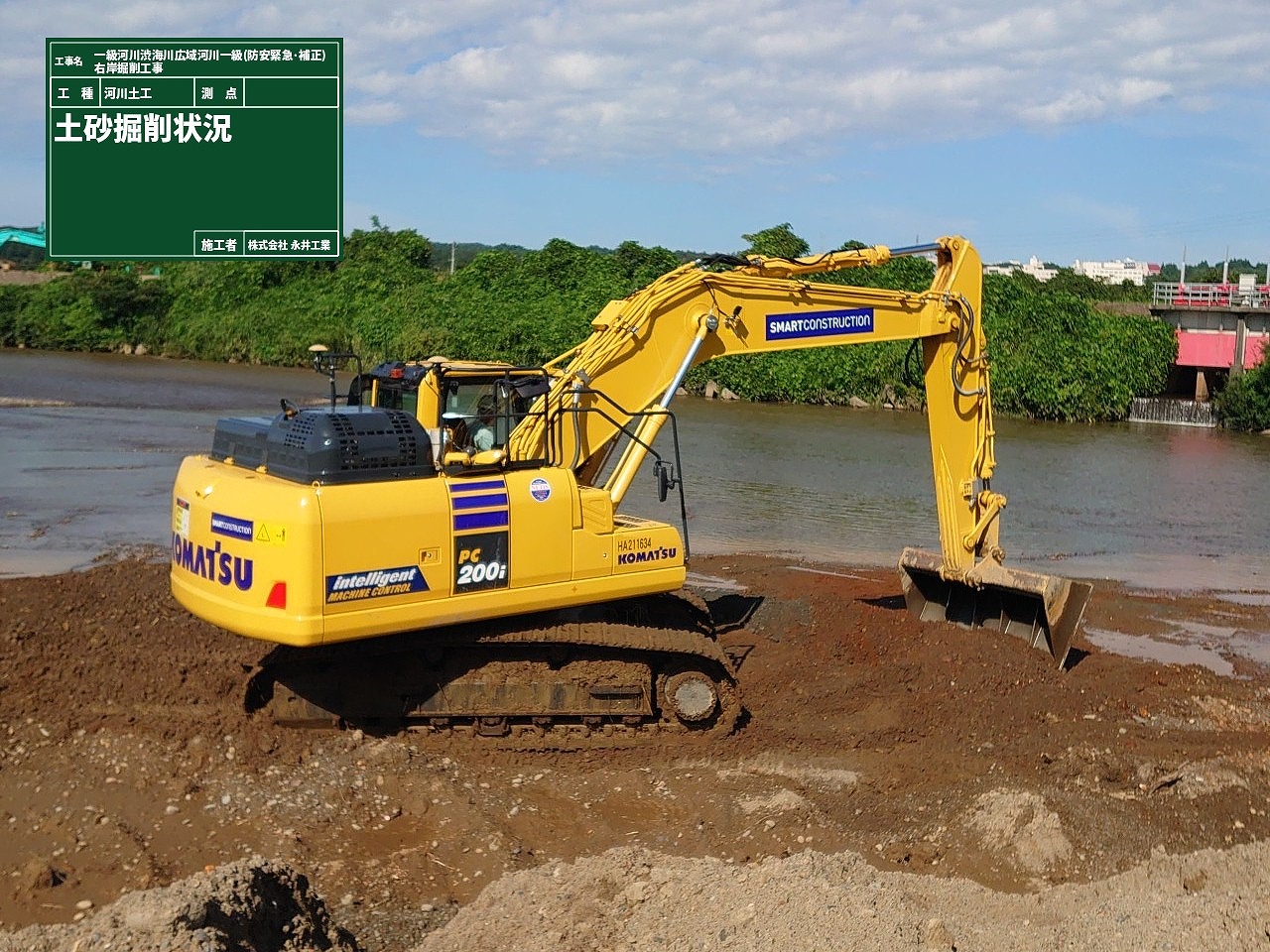

掘削・土砂積込を行っております。

2023年5月末

既設構造物取壊しを行っております。

着手前

一級河川渋海川広域河川一級(防災安全・補正)右岸掘削工事 小川興業株式会社

着手前

一級河川渋海川 広域河川一級(防災安全)護岸・構造物撤去工事 株式会社中越興業

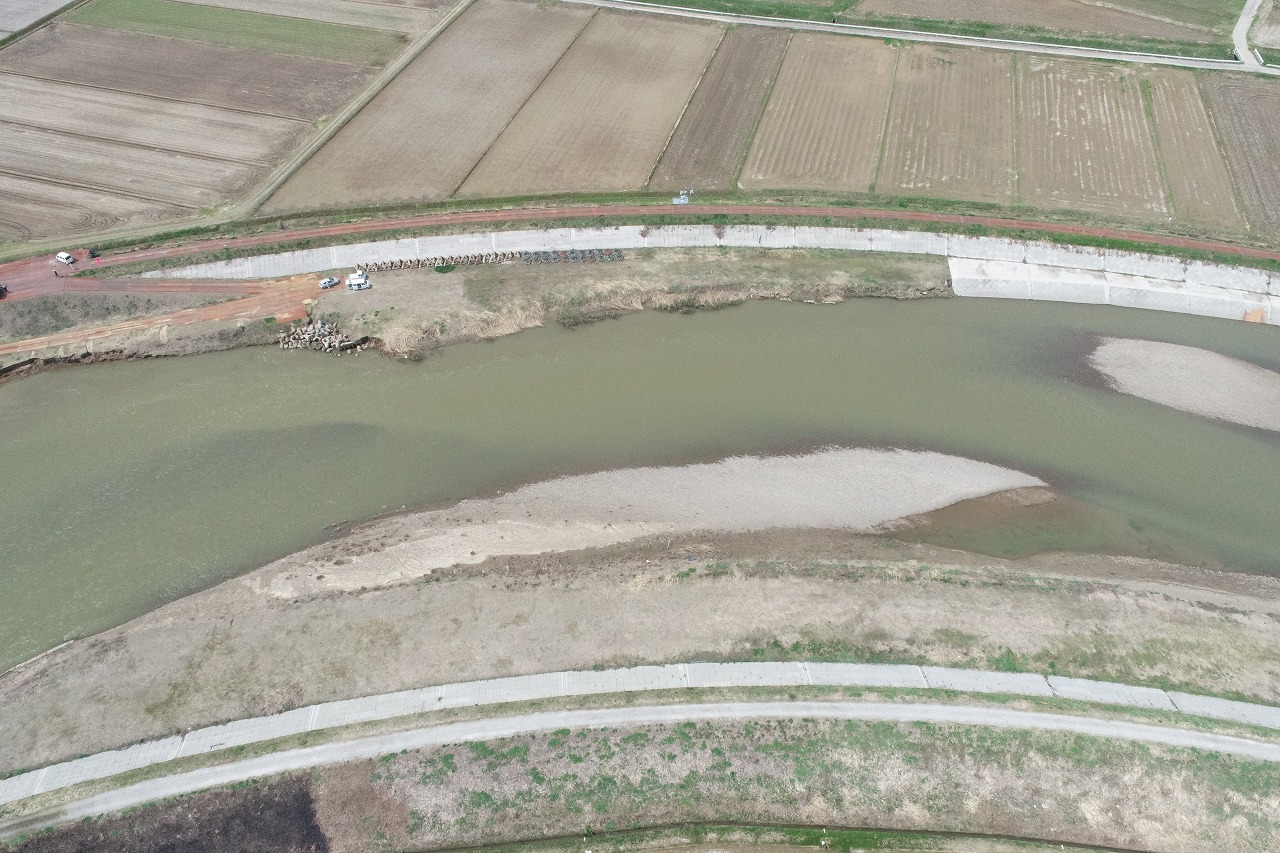

2023年9月末 工事完成

2023年2月末

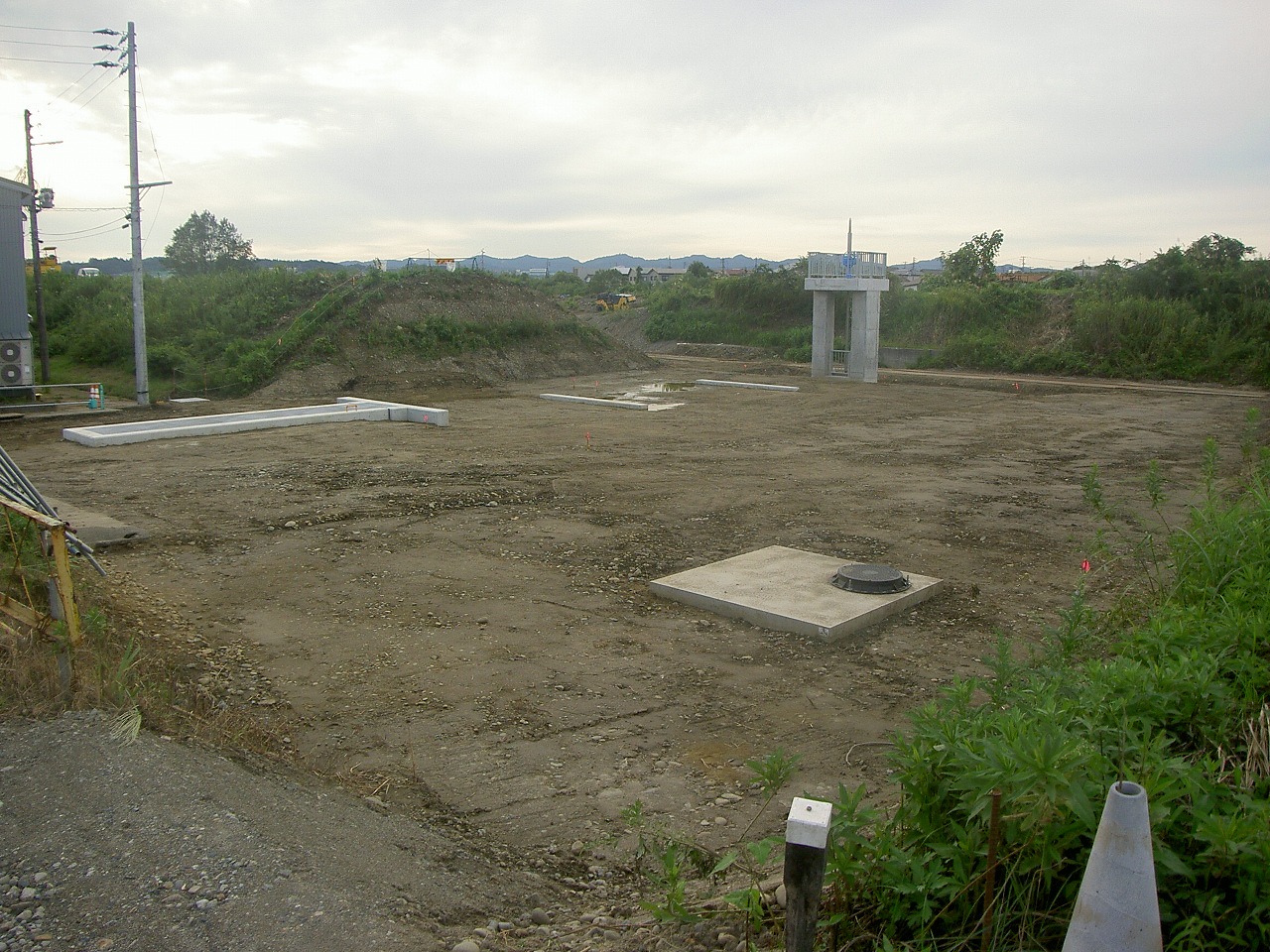

着手前

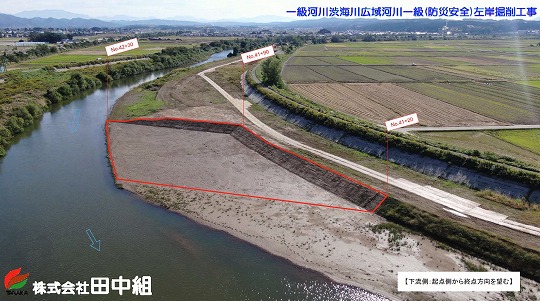

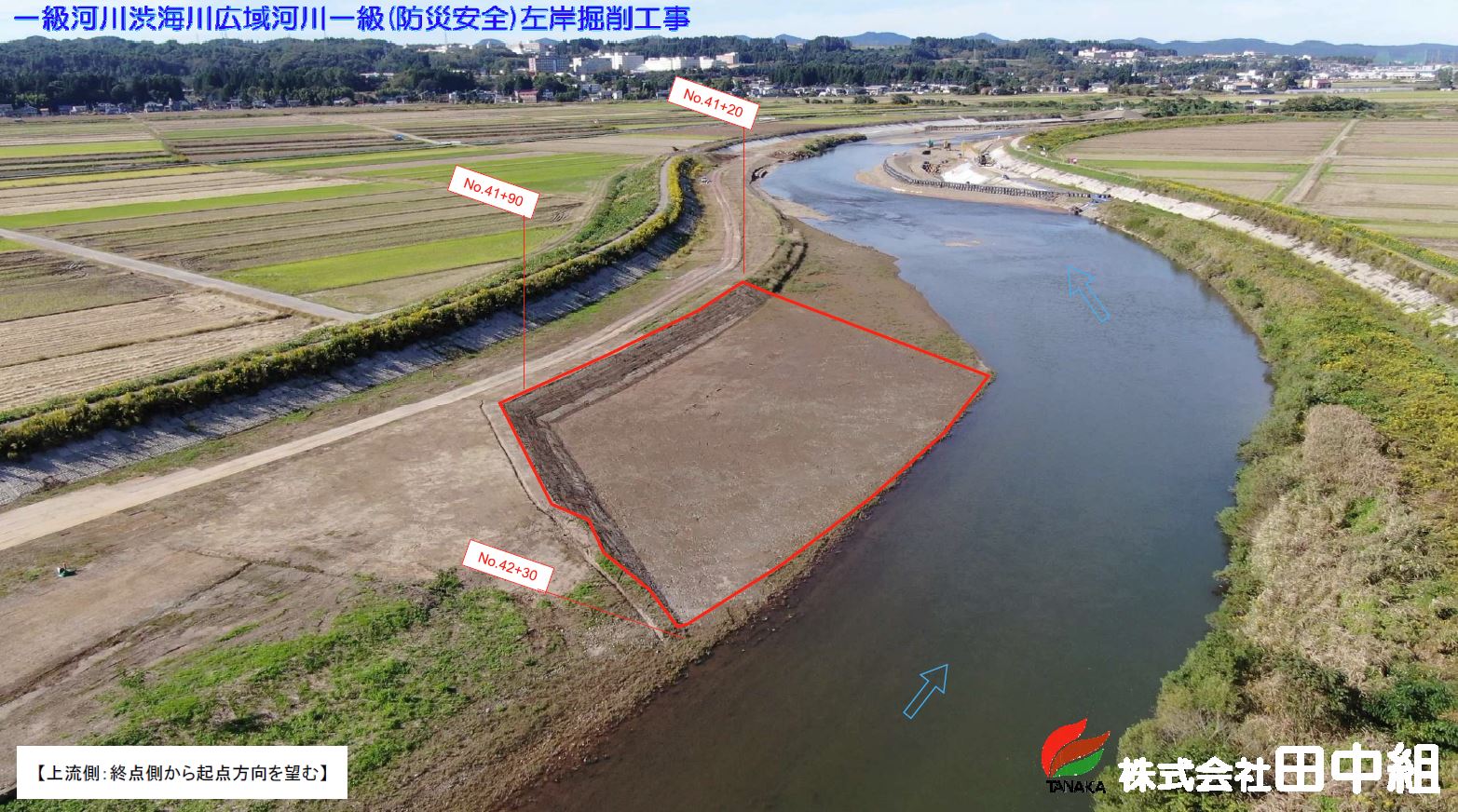

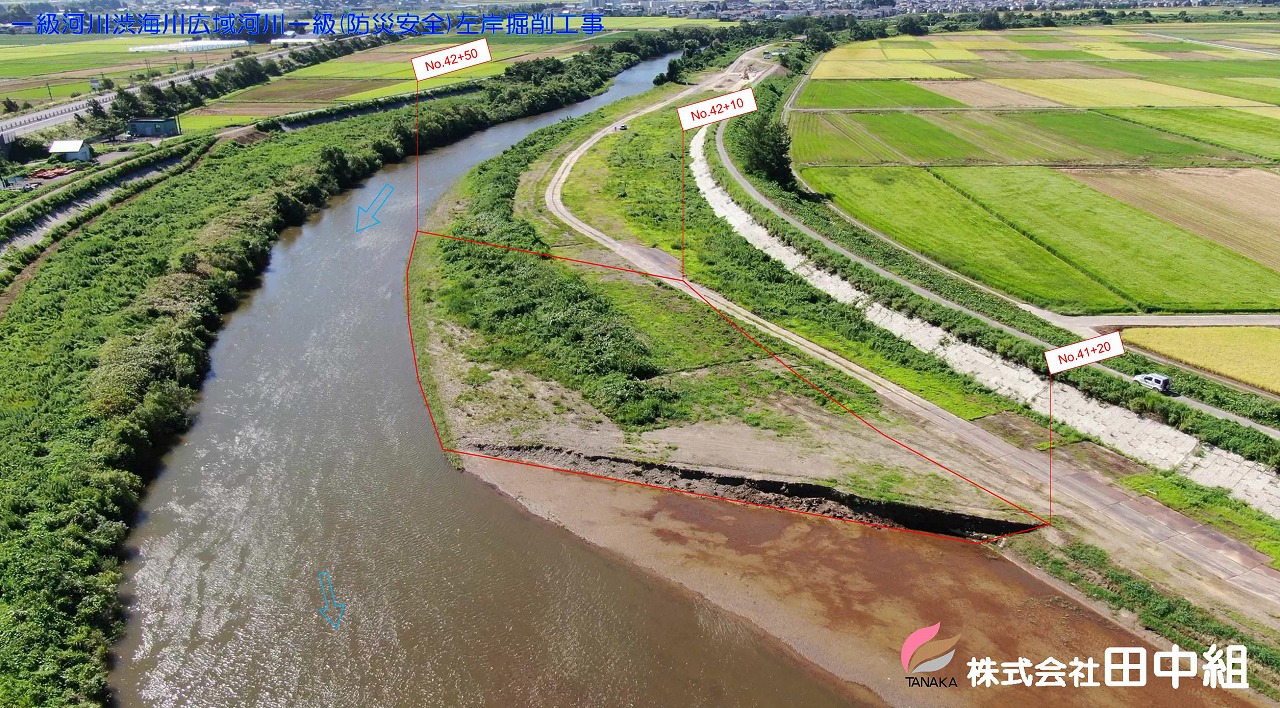

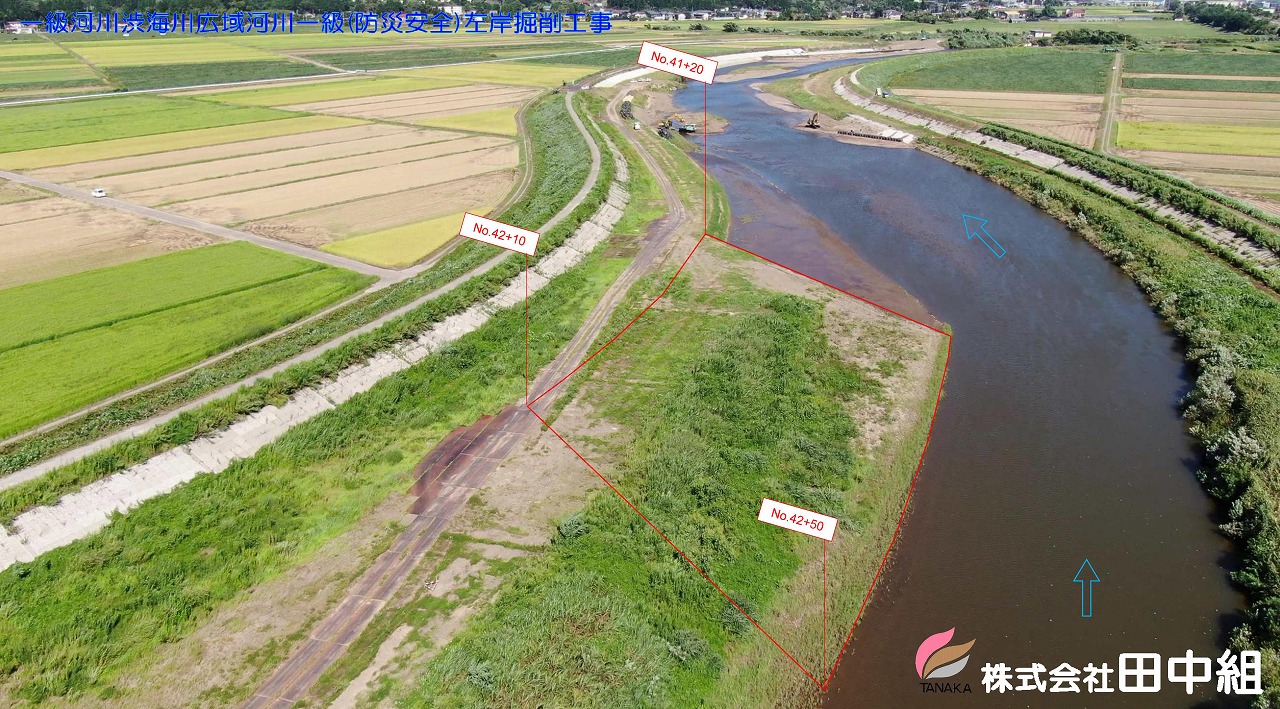

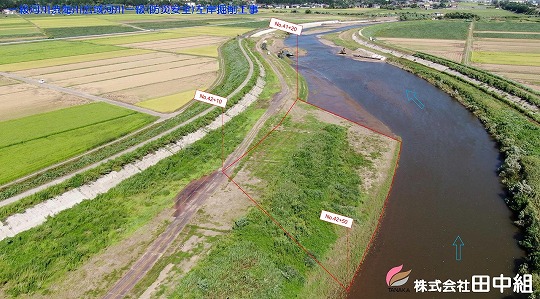

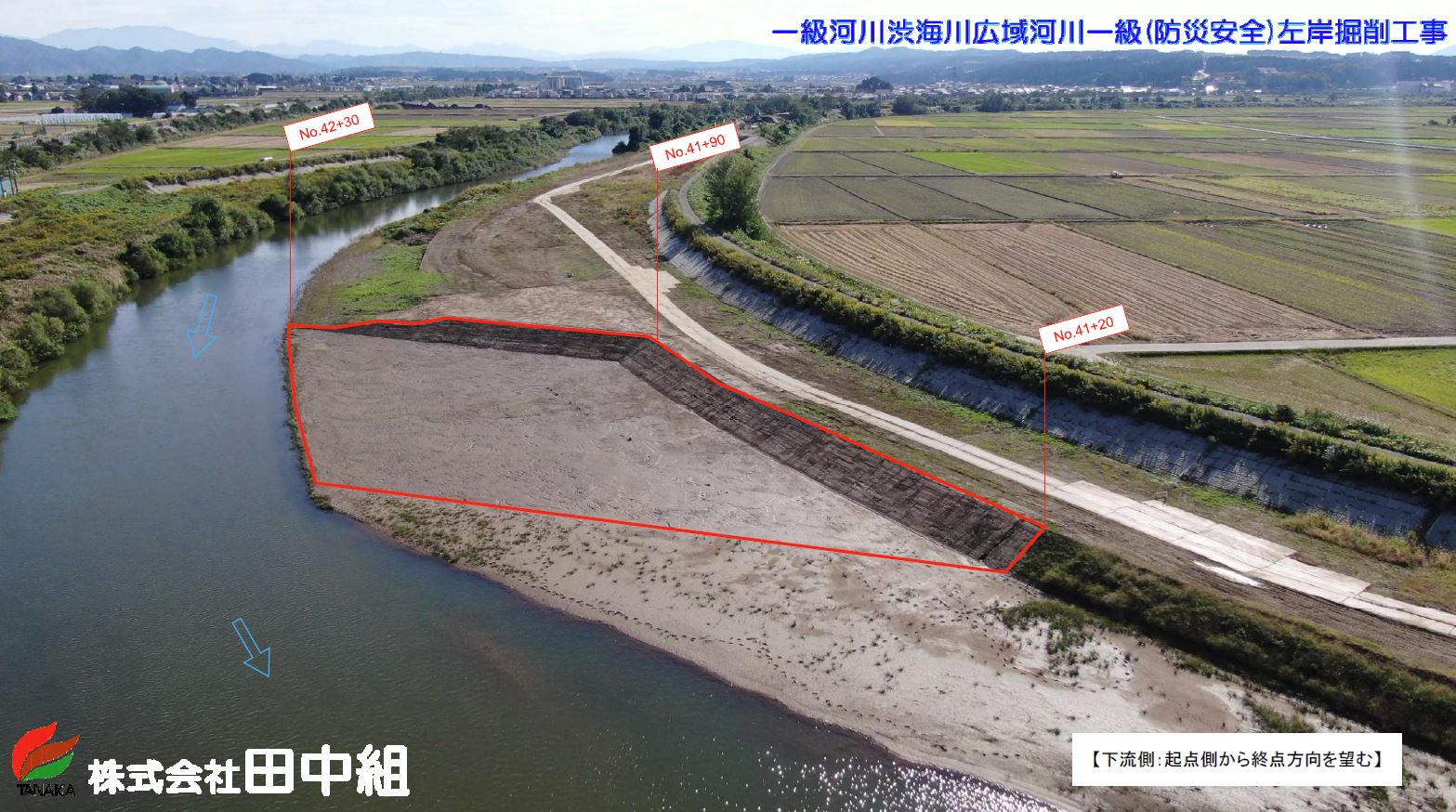

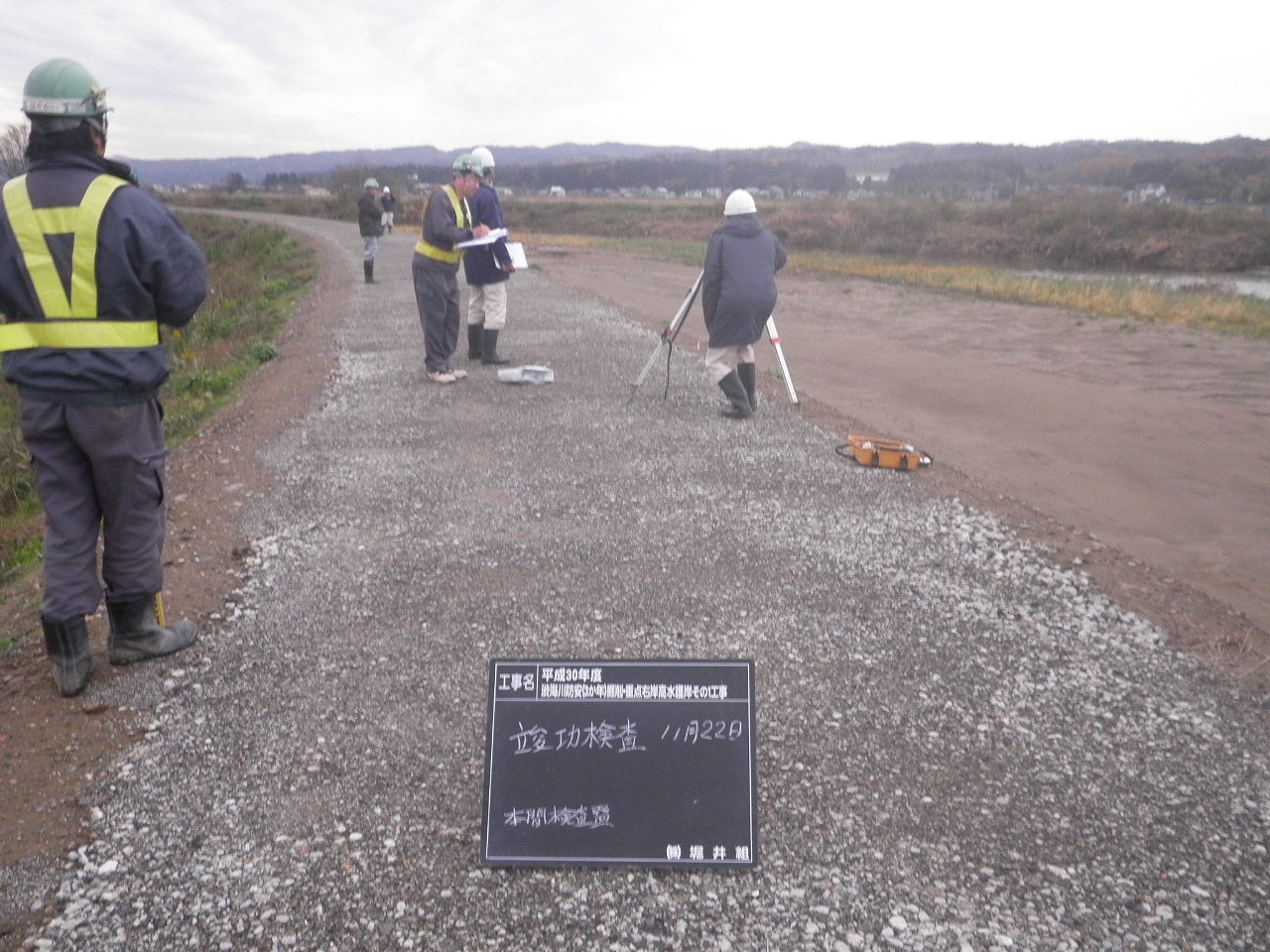

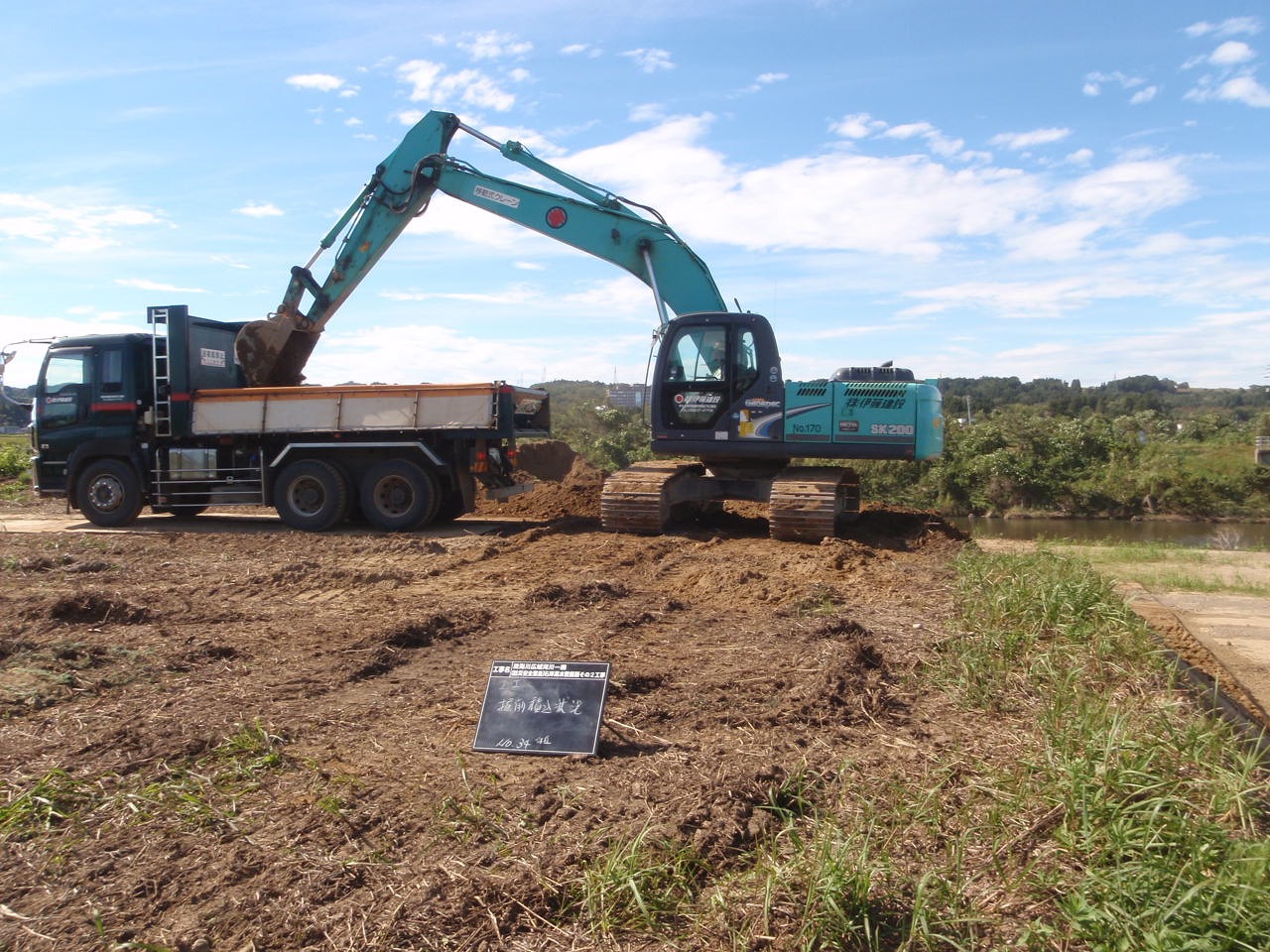

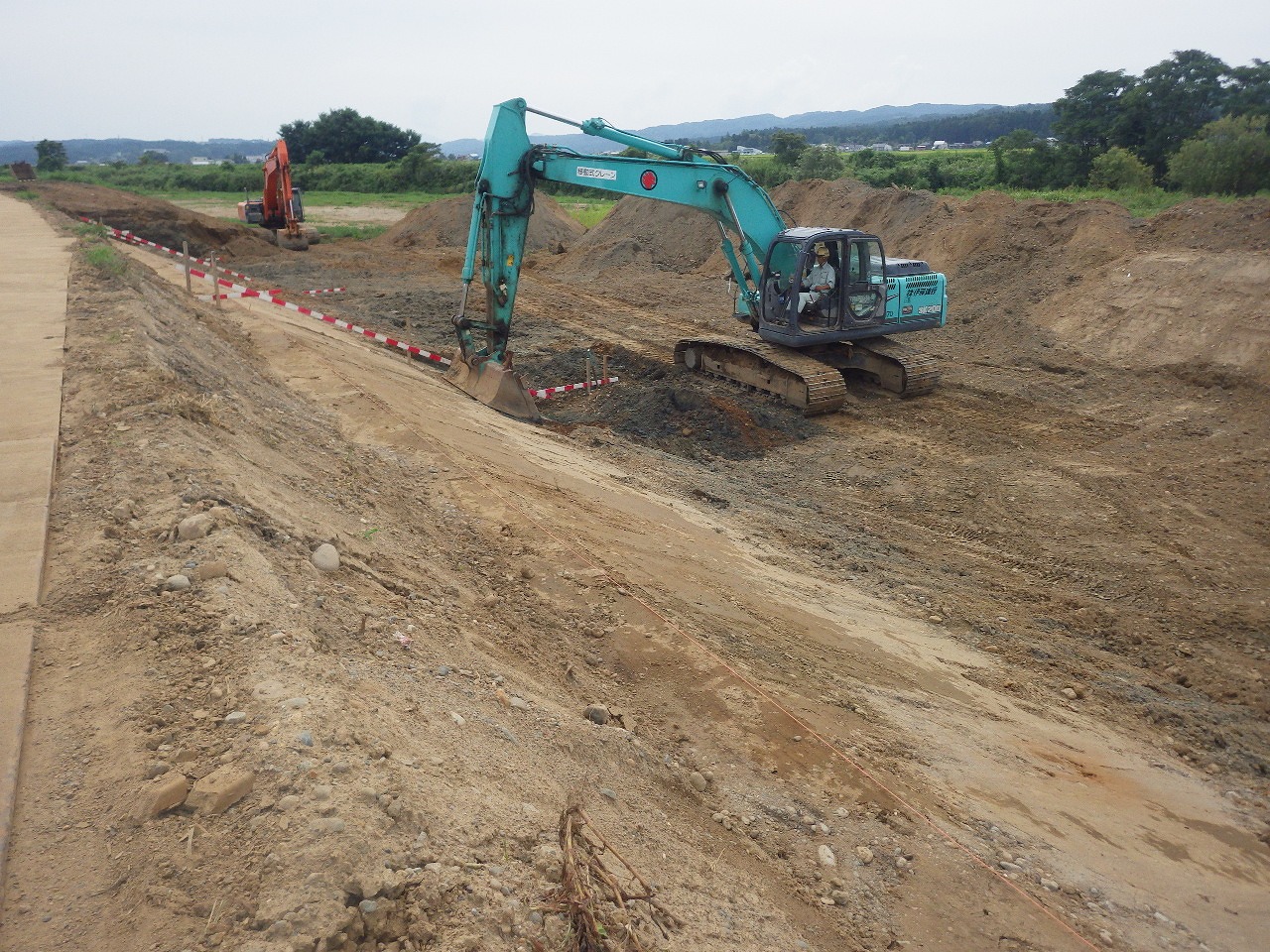

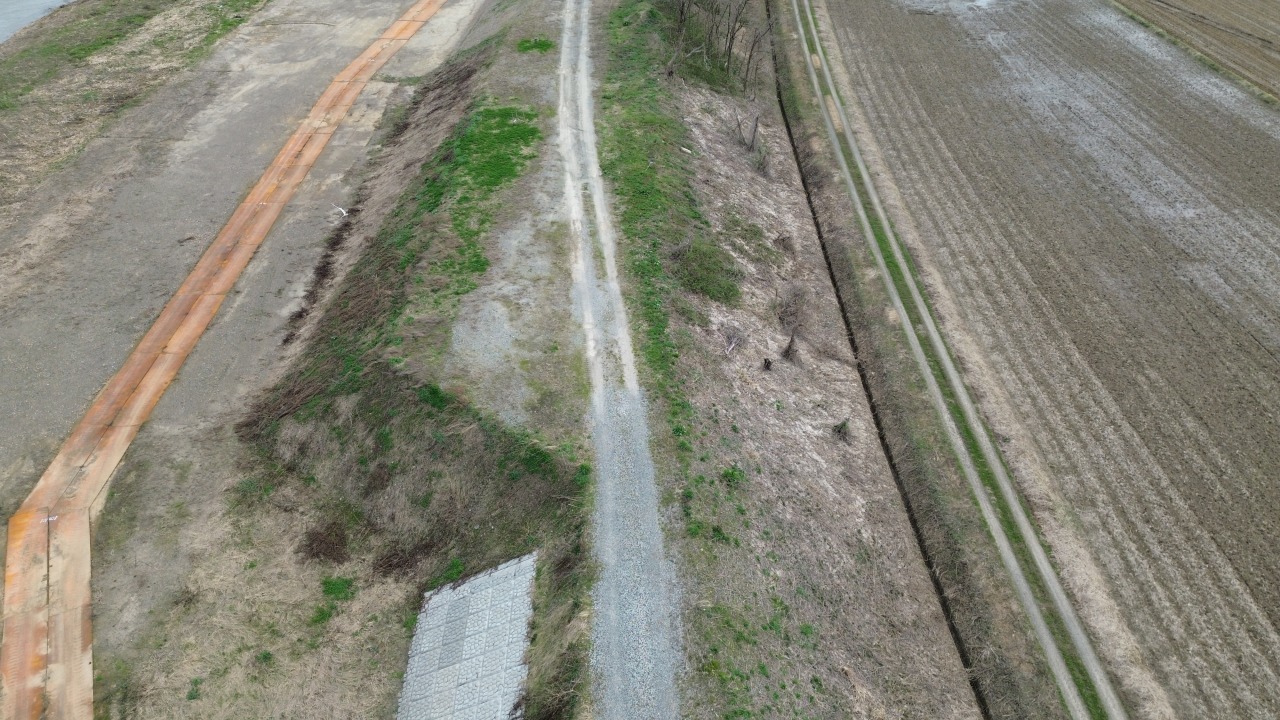

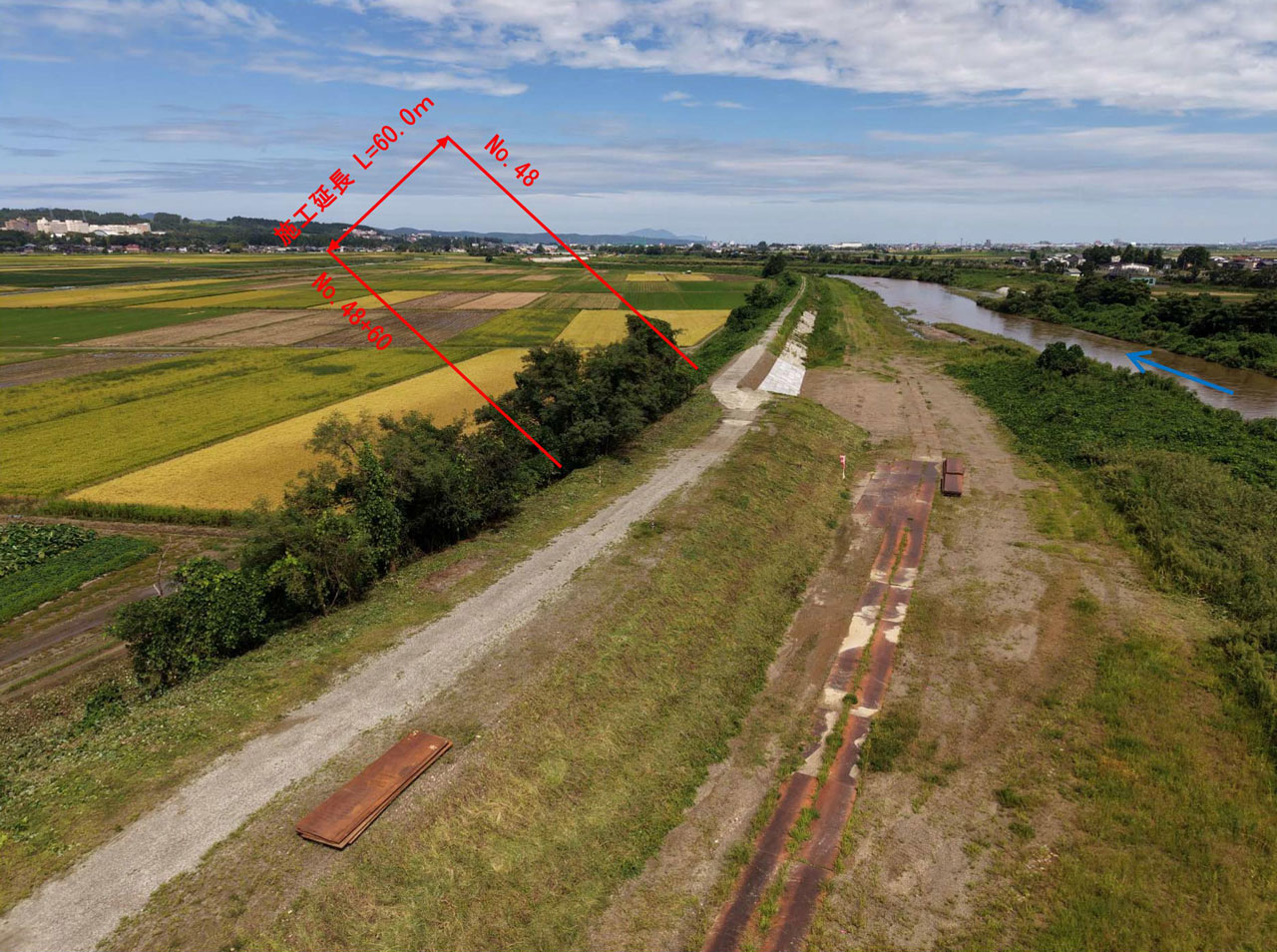

一級河川渋海川広域河川一級(防災安全)左岸掘削工事 株式会社田中組

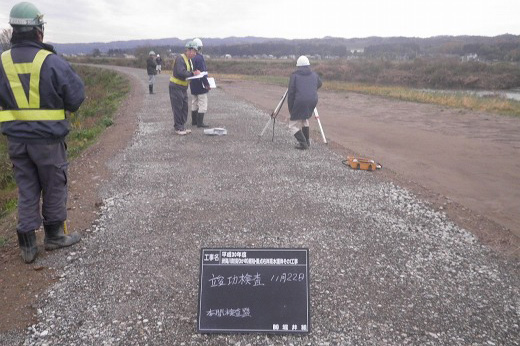

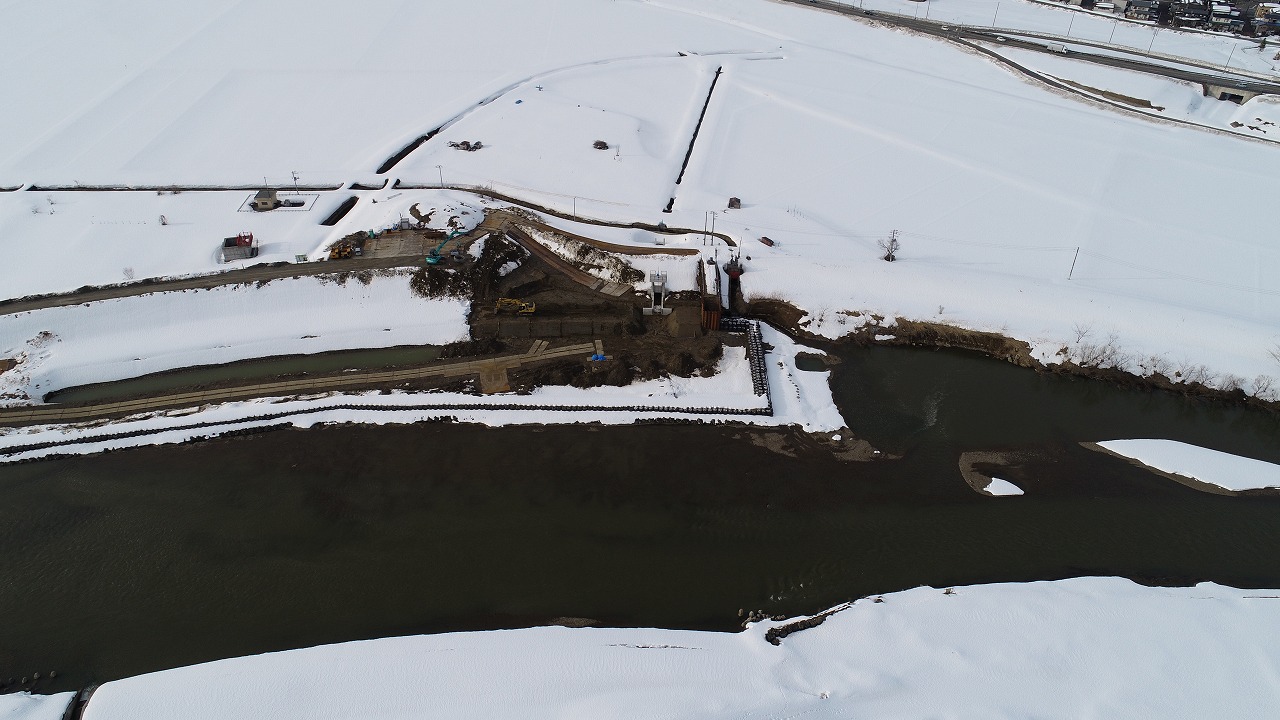

2022年11月 工事完成

令和4年11月17日 臨時検査完了。

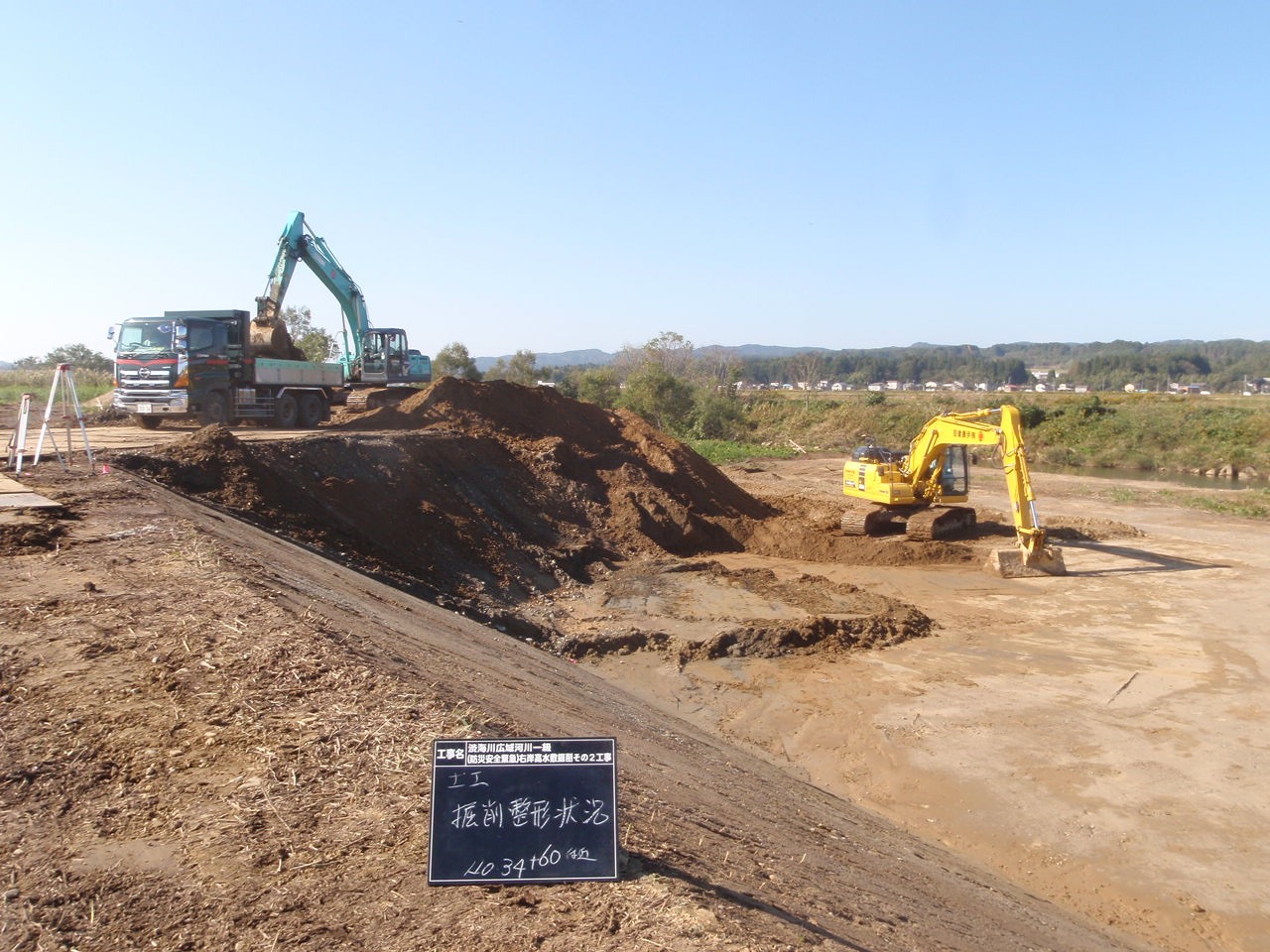

2022年10月

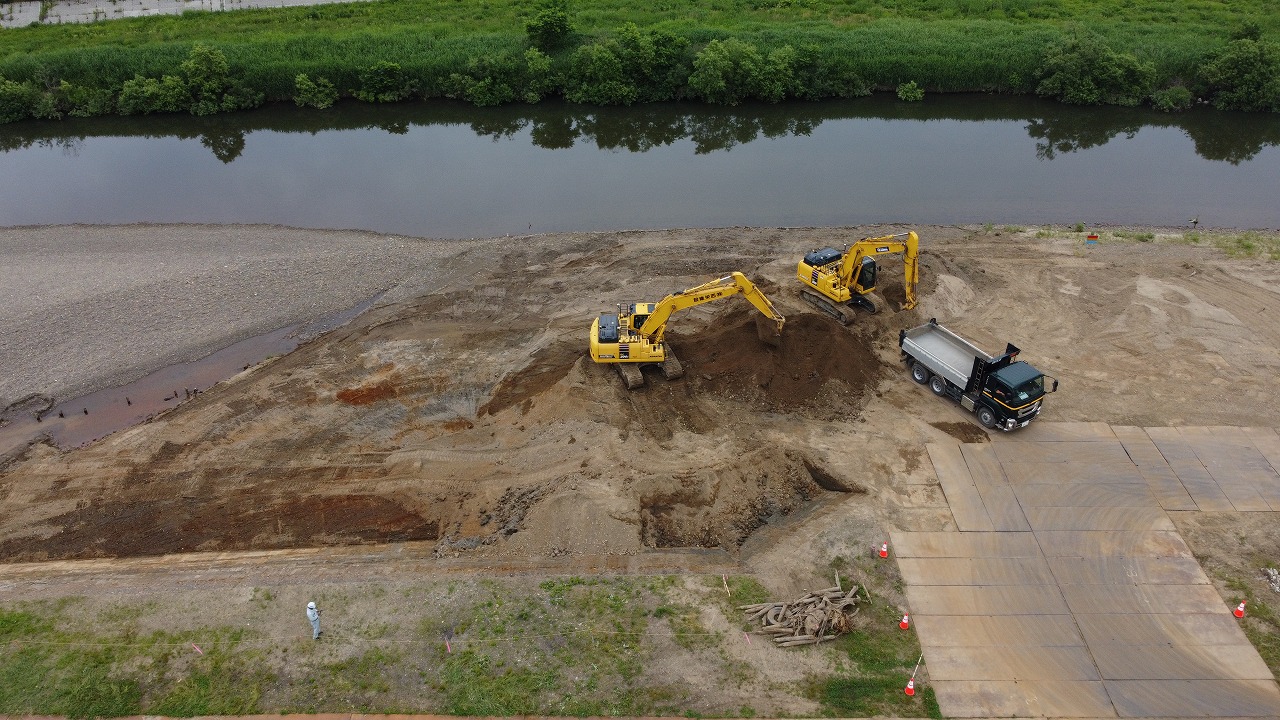

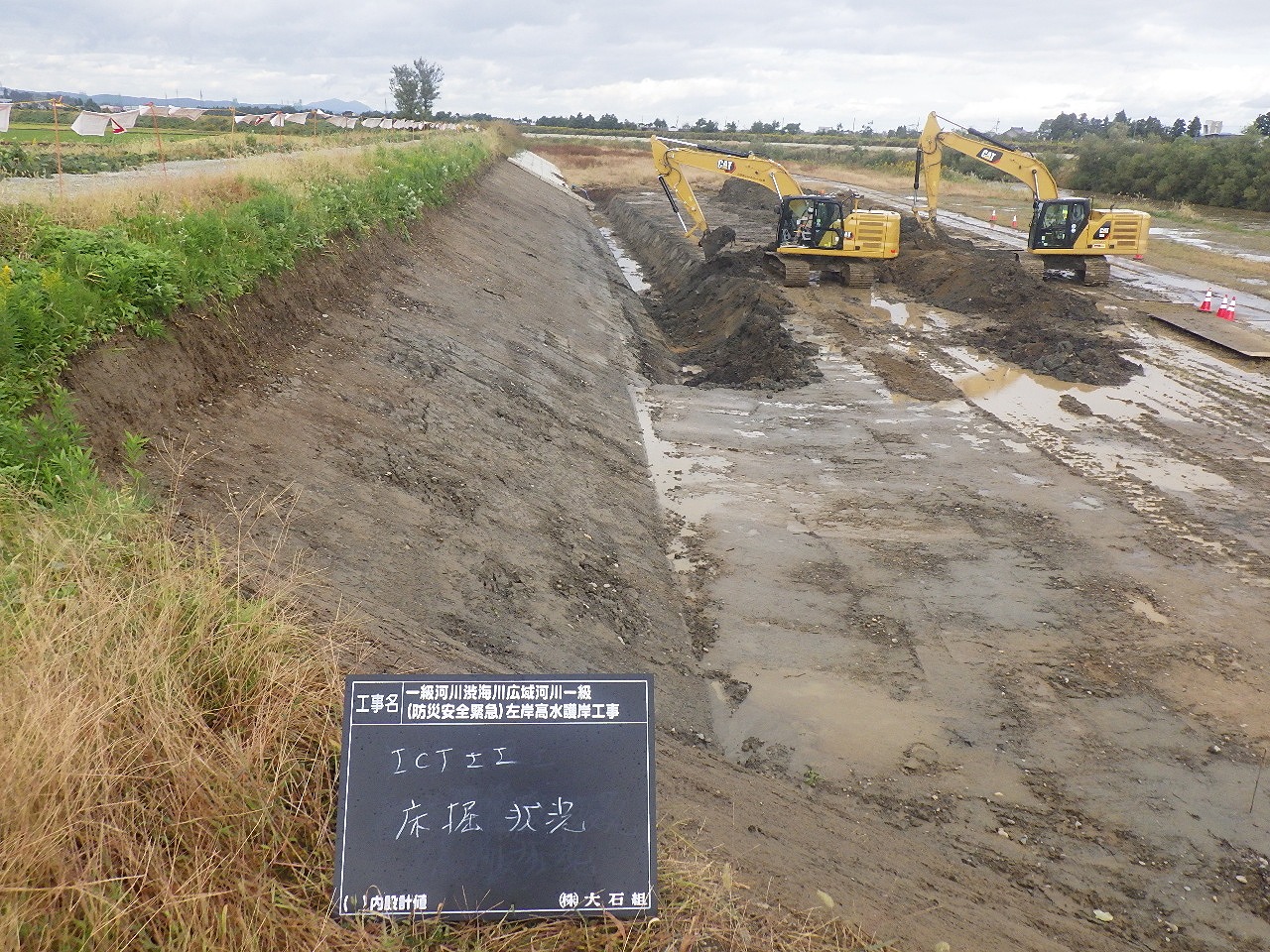

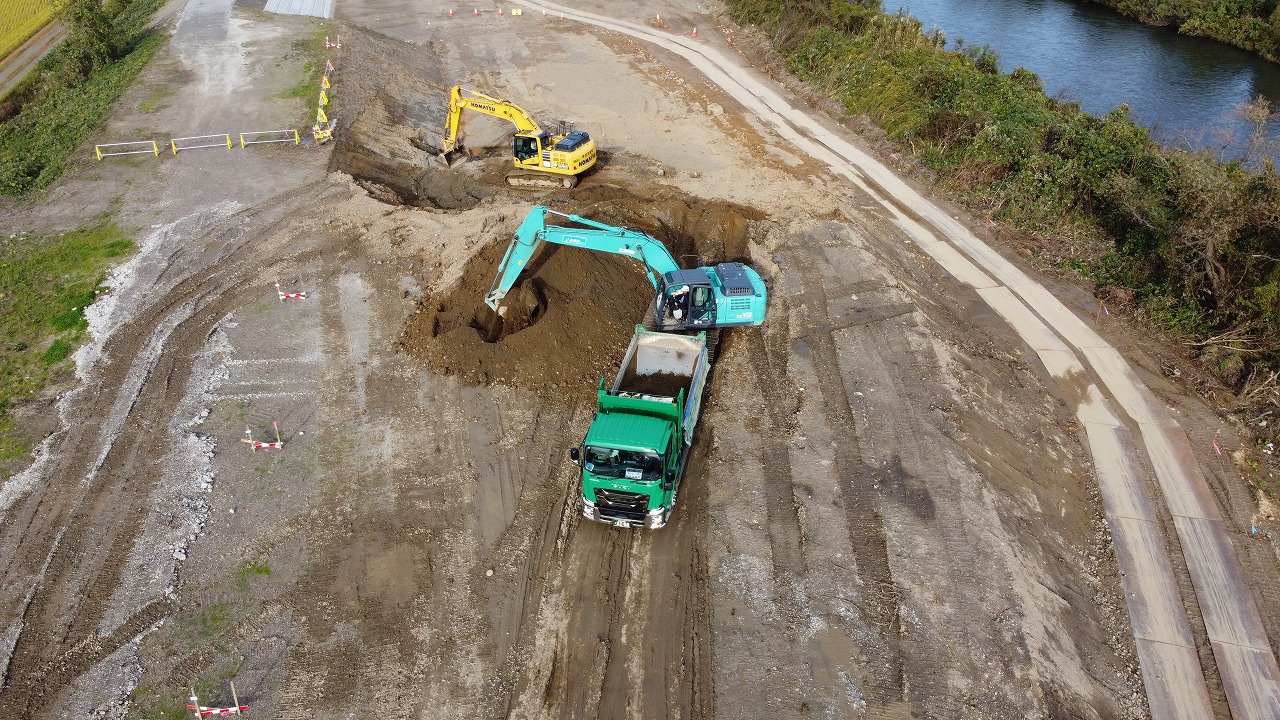

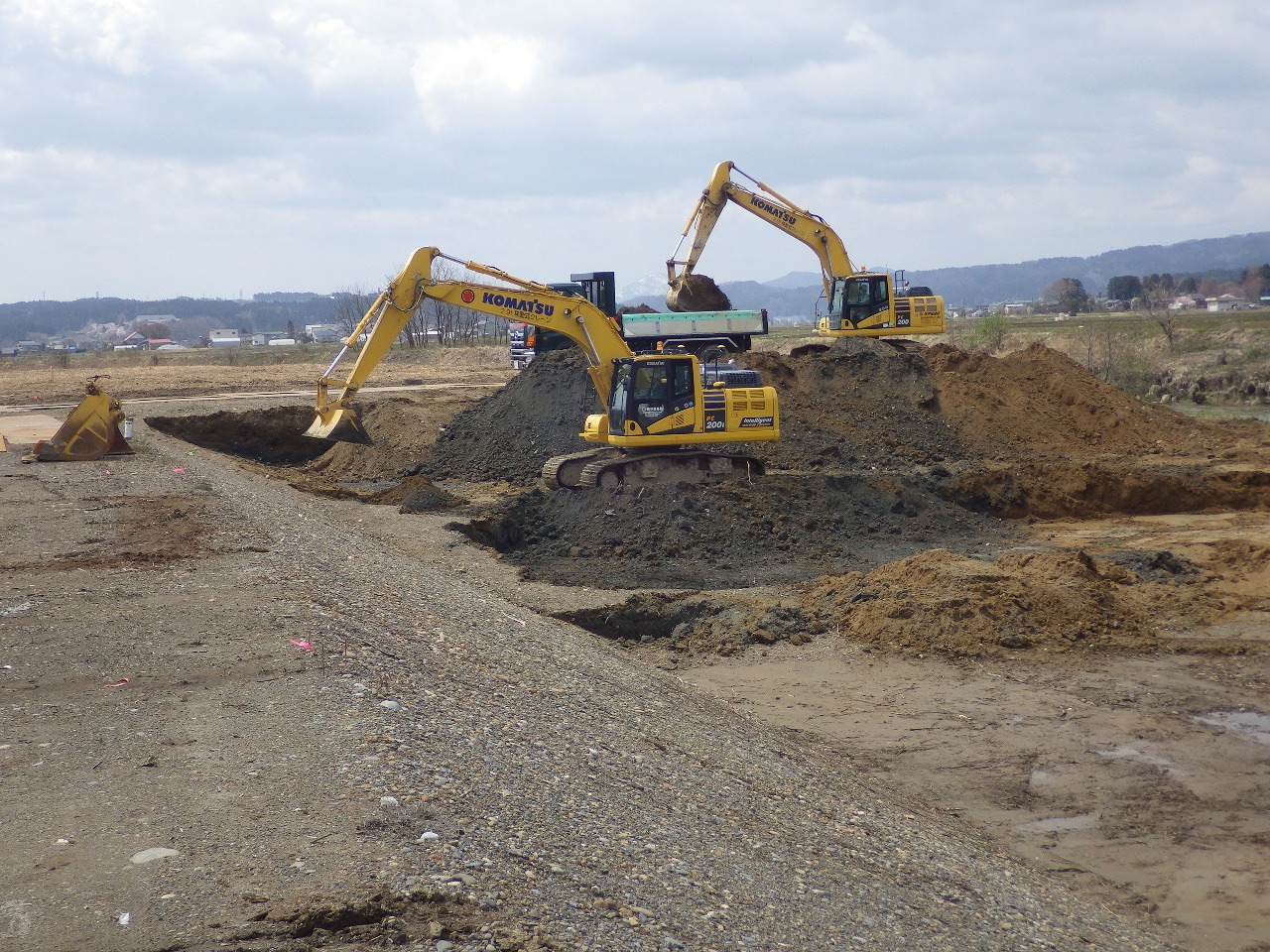

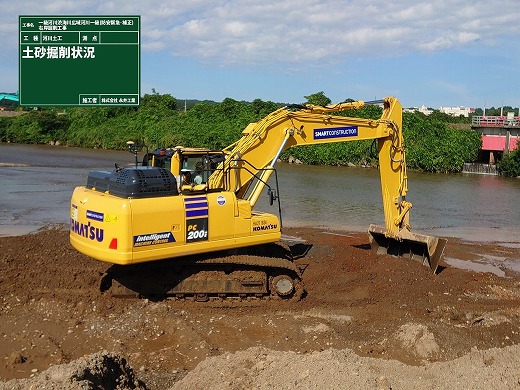

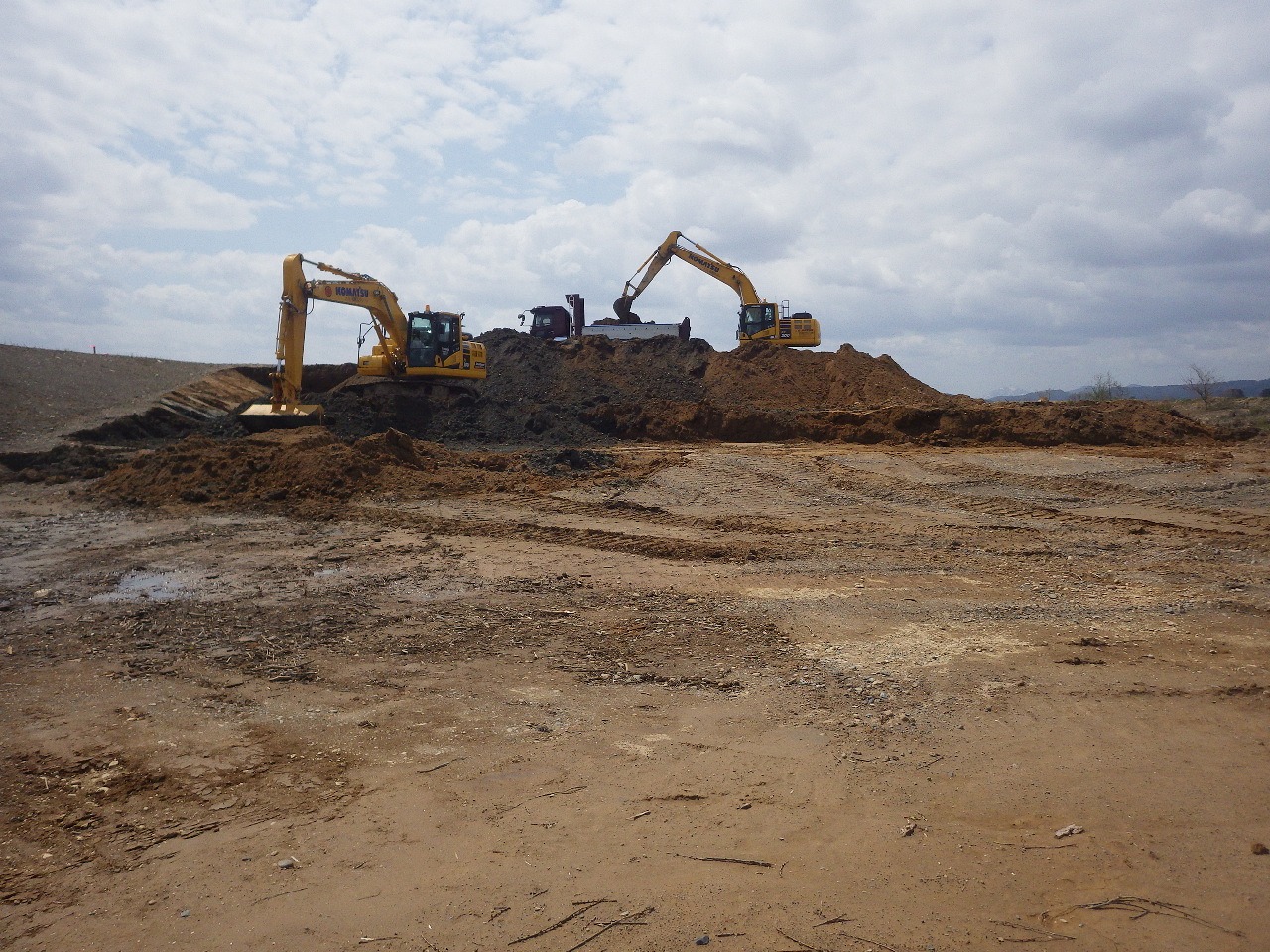

ICT建機にて、掘削・土砂搬出作業を行っております。

着手前

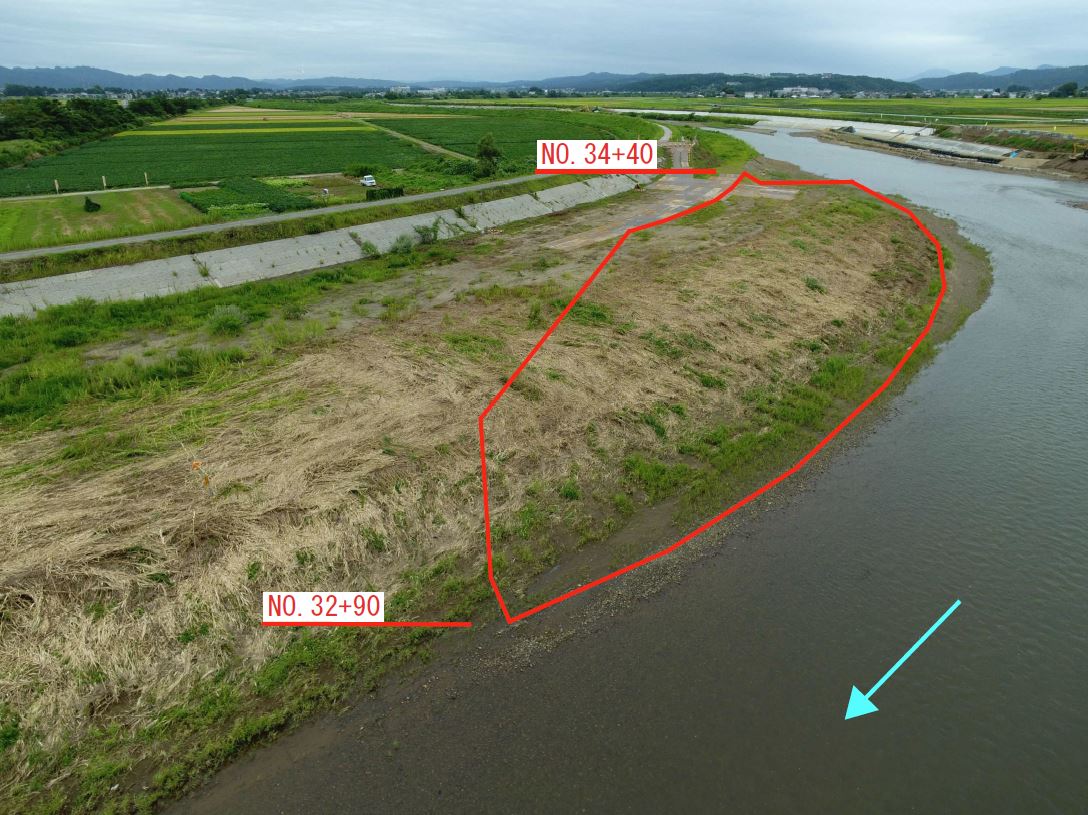

一級河川渋海川広域河川一級左岸掘削その2工事 株式会社西栄建設

2022年9月 工事完成

着手前

完成

着手前

完成

一級河川渋海川 広域河川一級(防災安全)右岸低水護岸工事 小川興業株式会社

2023年3月 工事完成

2022年10月

コンクリートブロック工(埋戻前)

着手前

一級河川渋海川広域河川一級(防安緊急・補正)右岸掘削工事 株式会社永井工業

2022年10月 工事完成

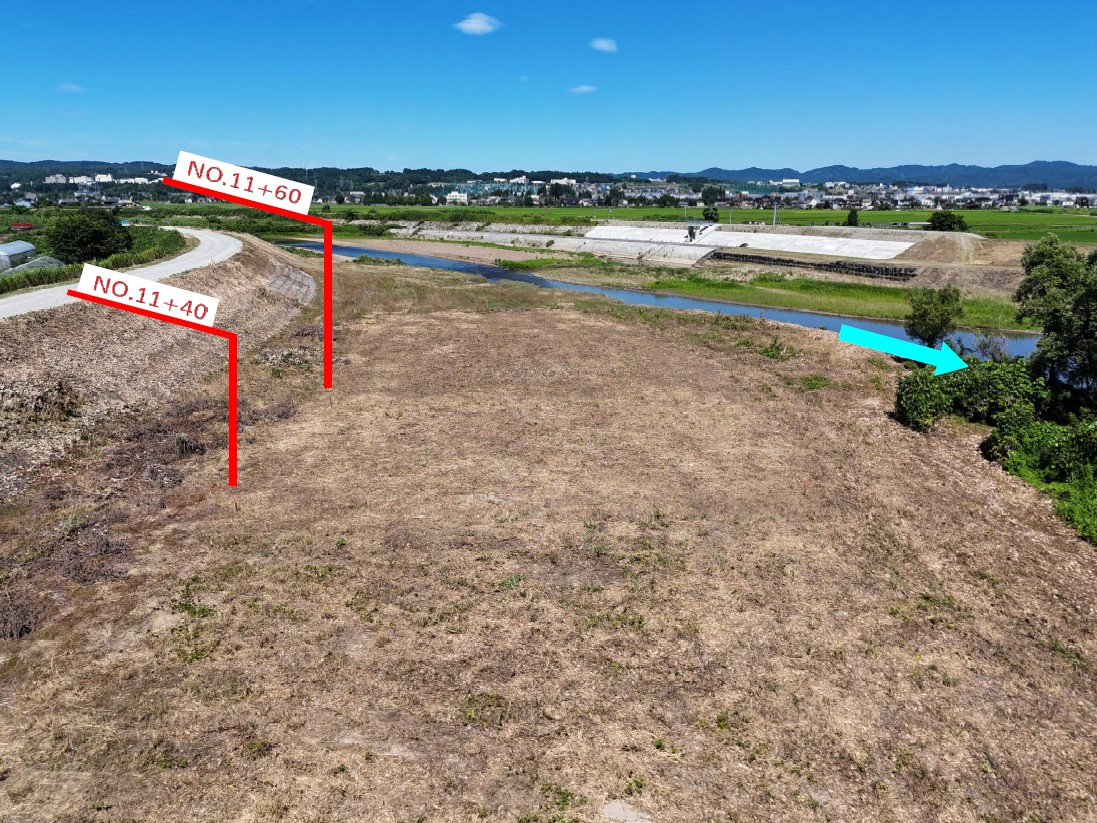

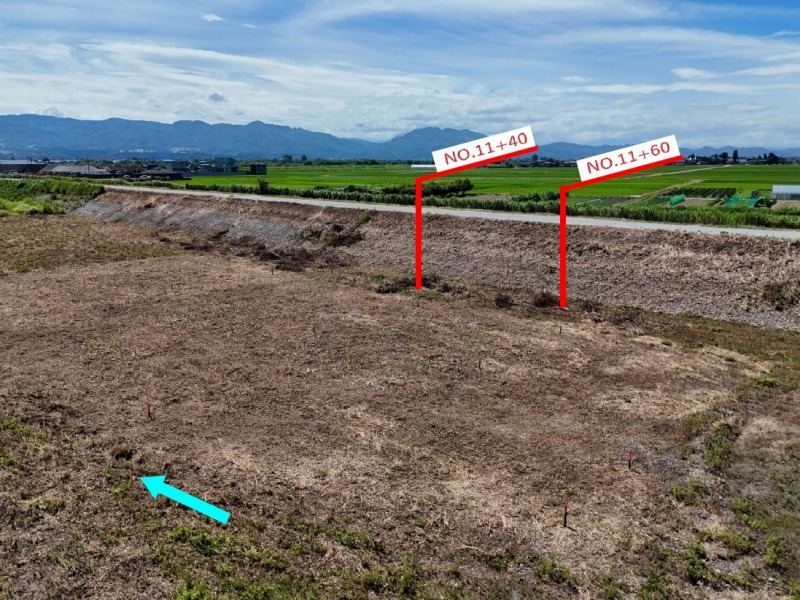

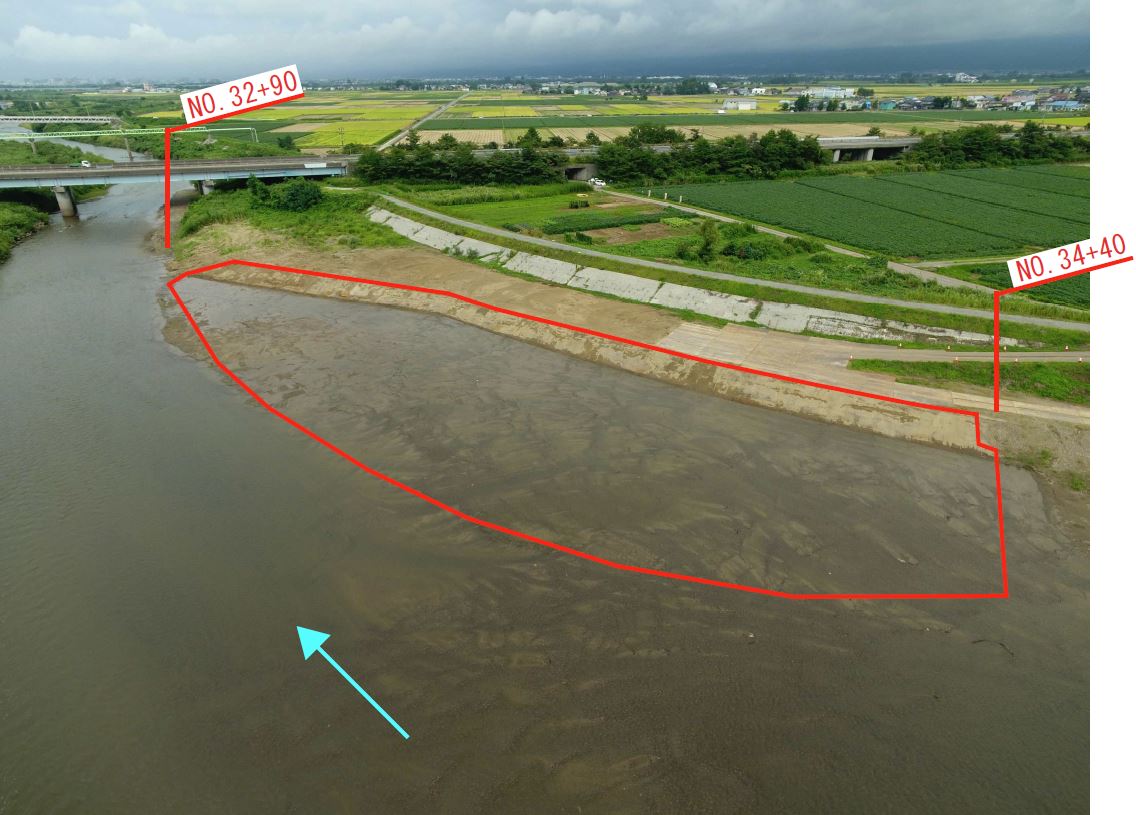

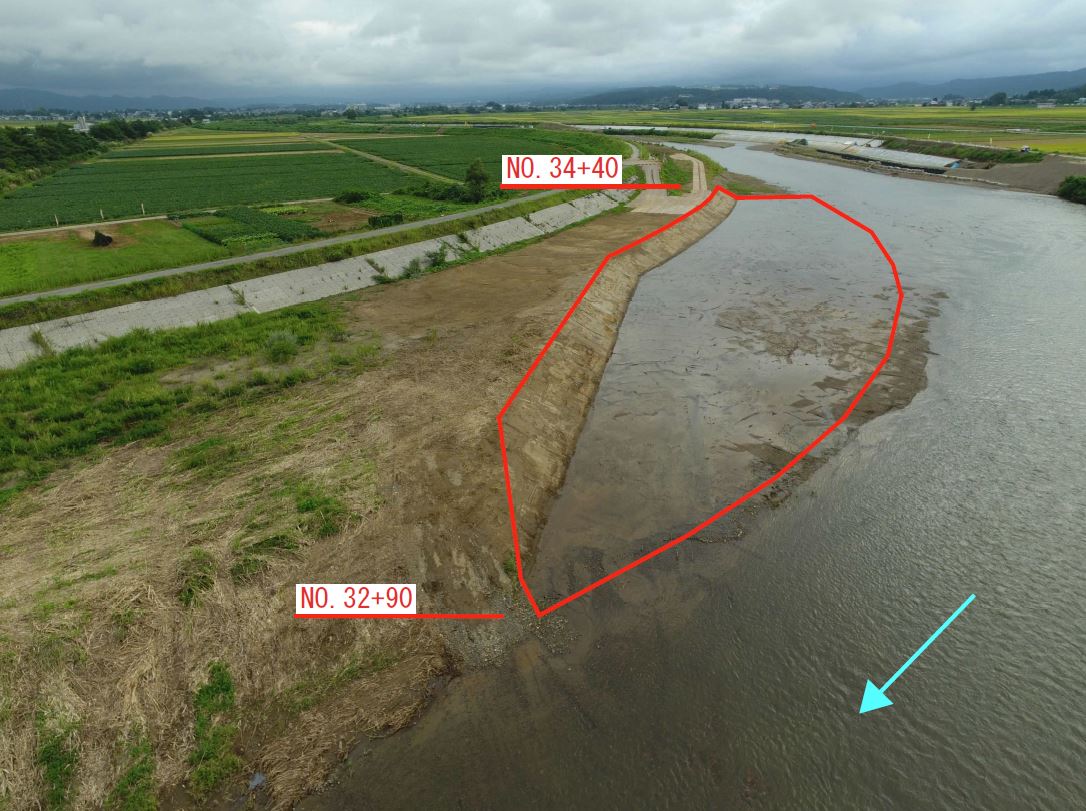

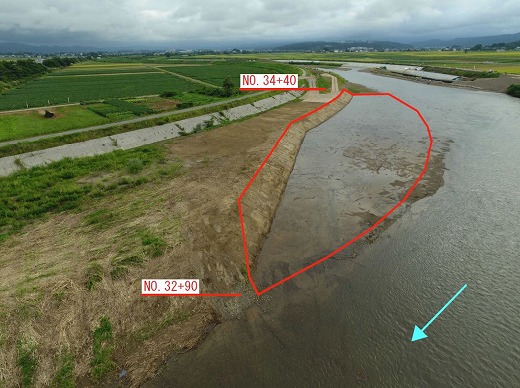

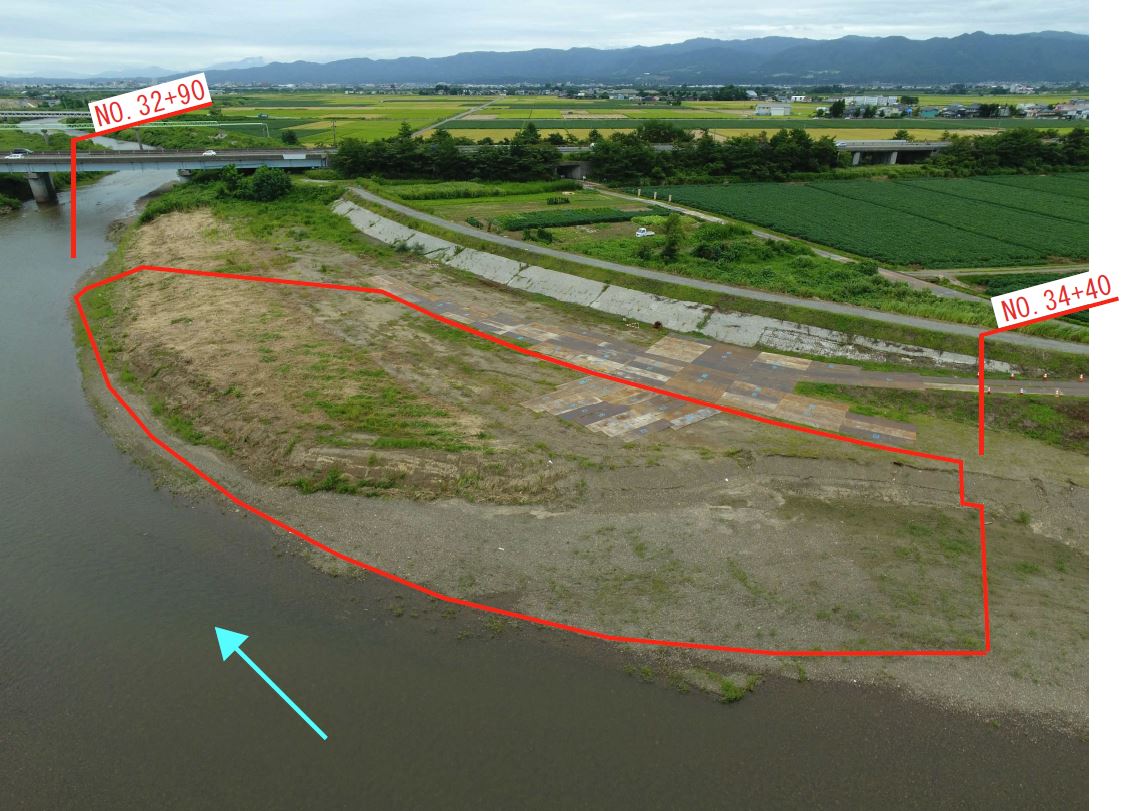

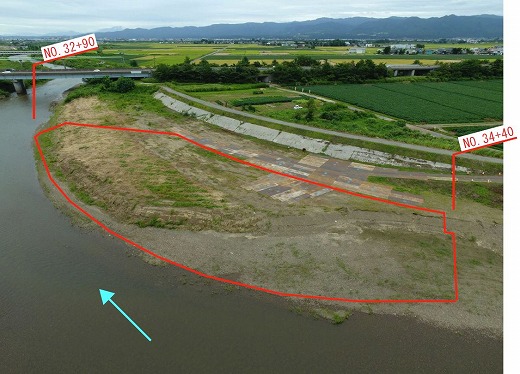

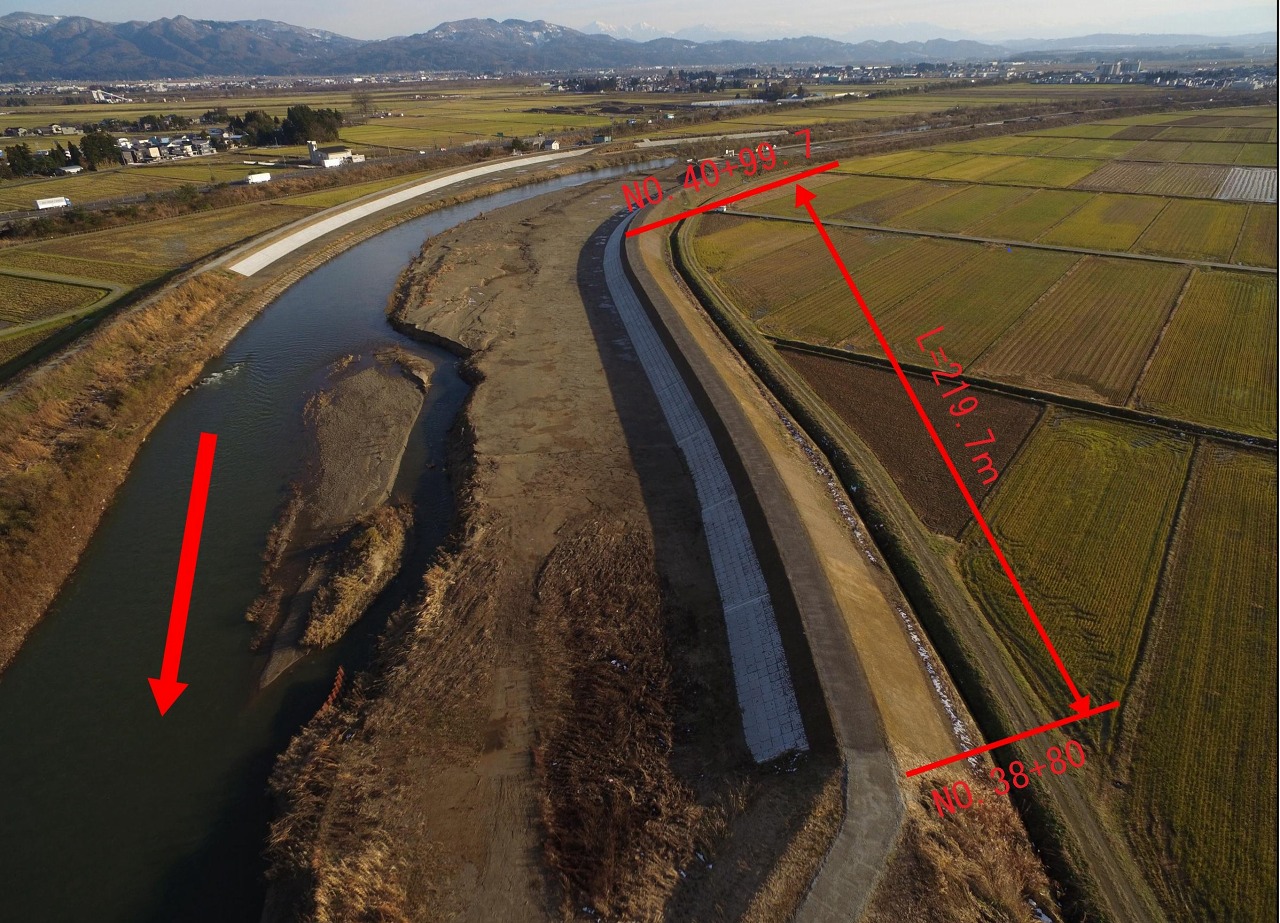

NO.32+90~NO.34+40 方向を望む

着手前

完成

NO.34+40~NO.32+90 方向を望む

着手前

完成

2022年9月

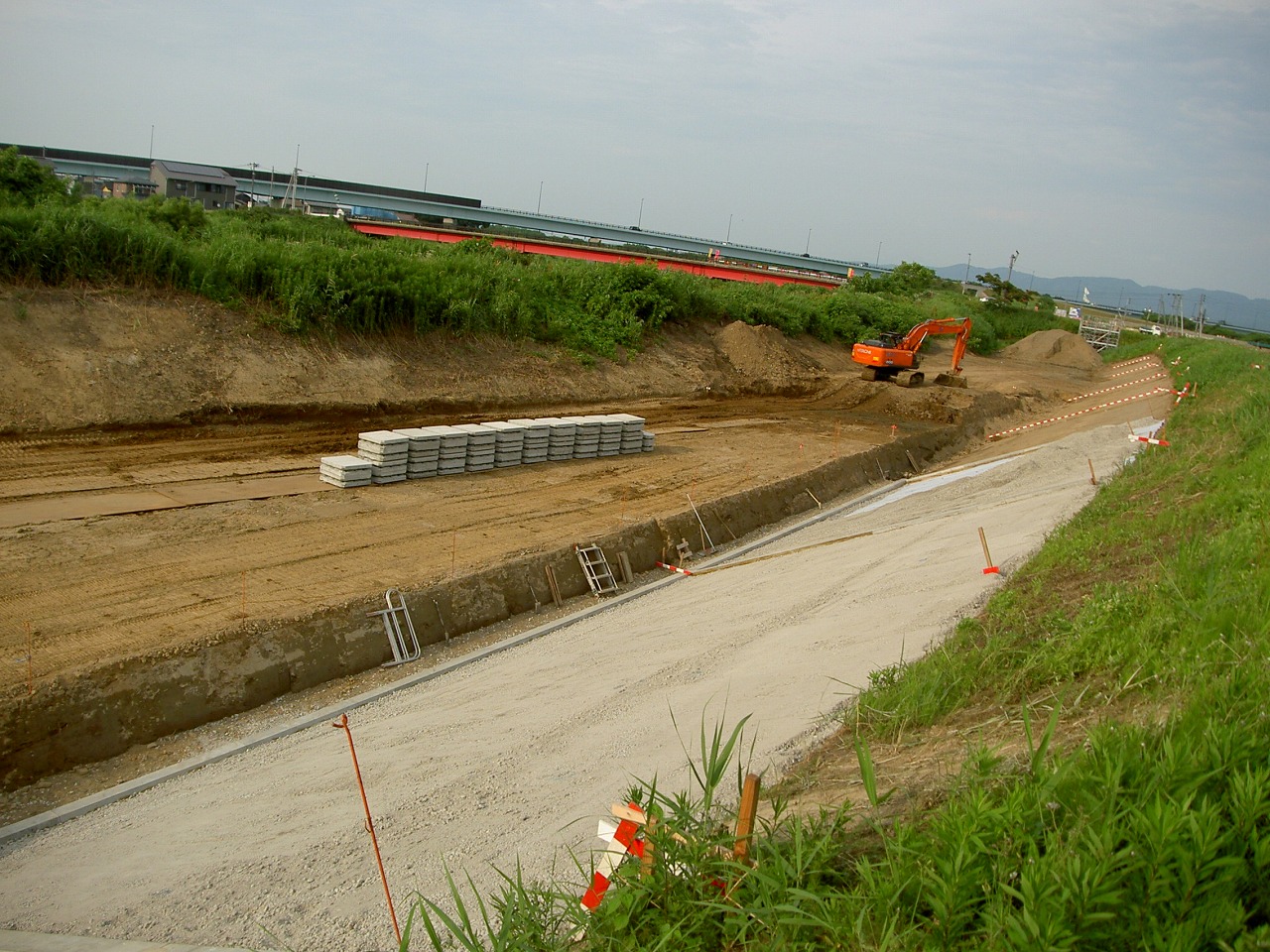

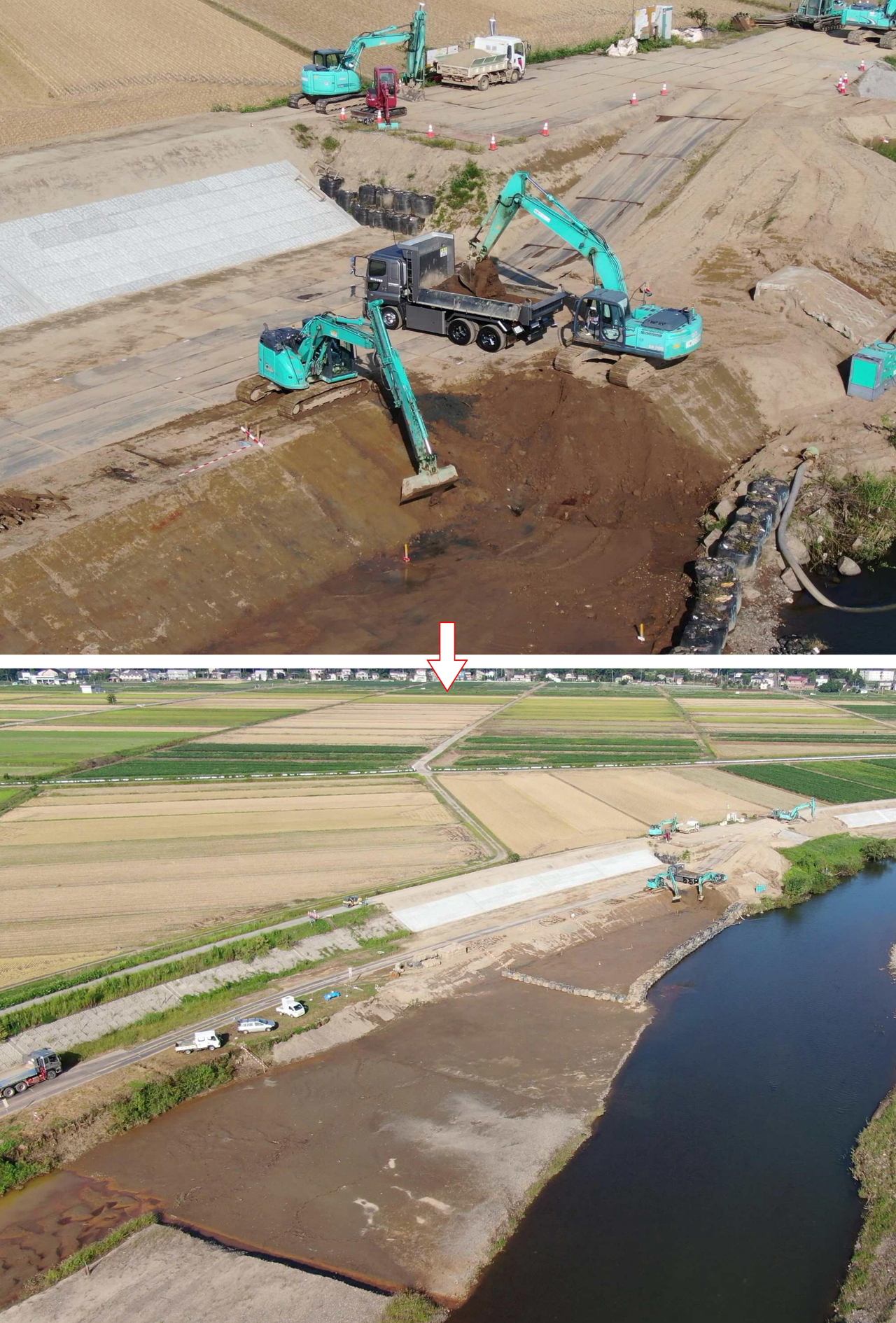

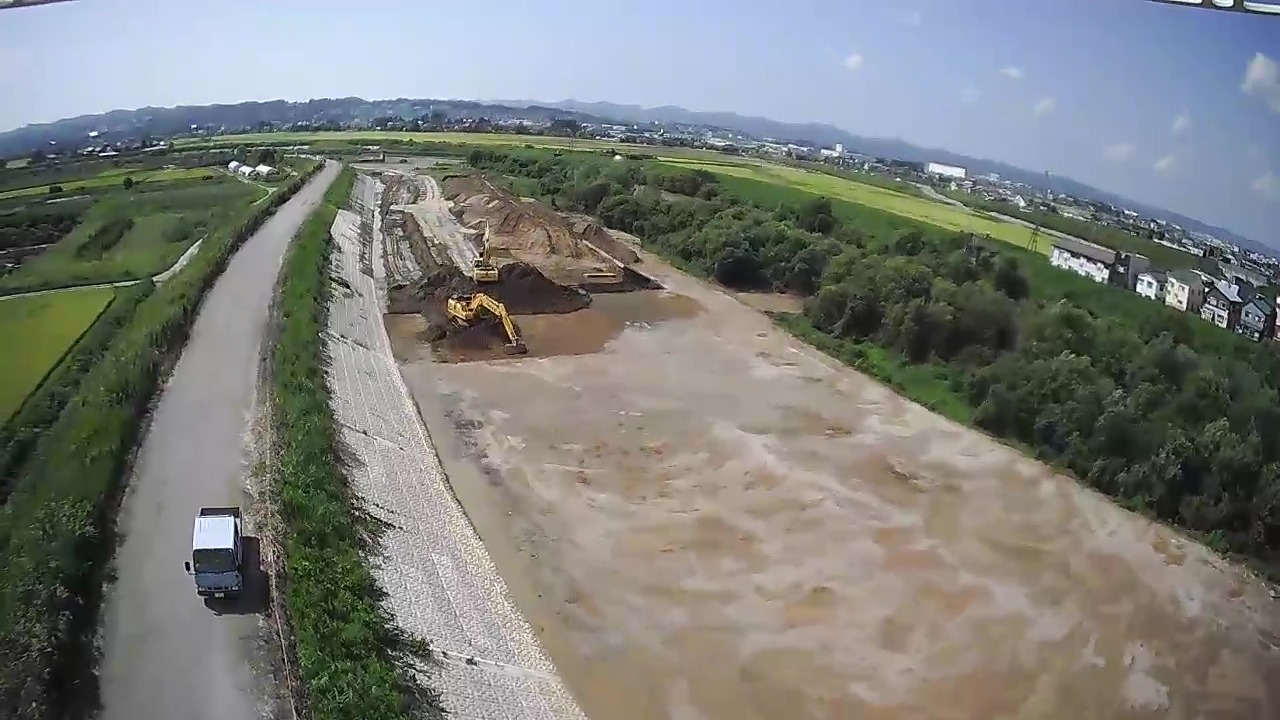

土砂掘削状況

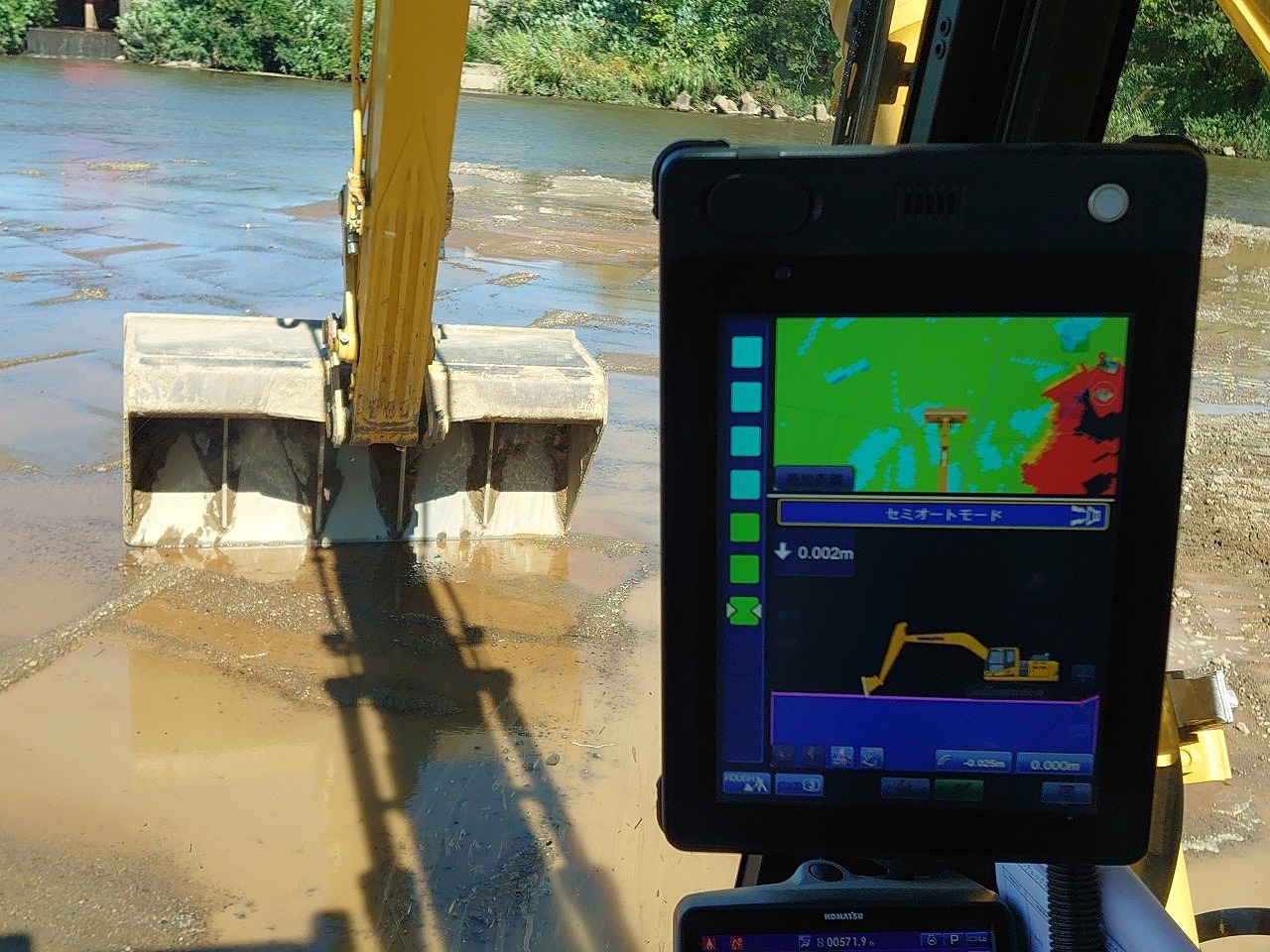

土砂掘削 ICT建機モニター

2022年8月

インターンシップ現場研修会

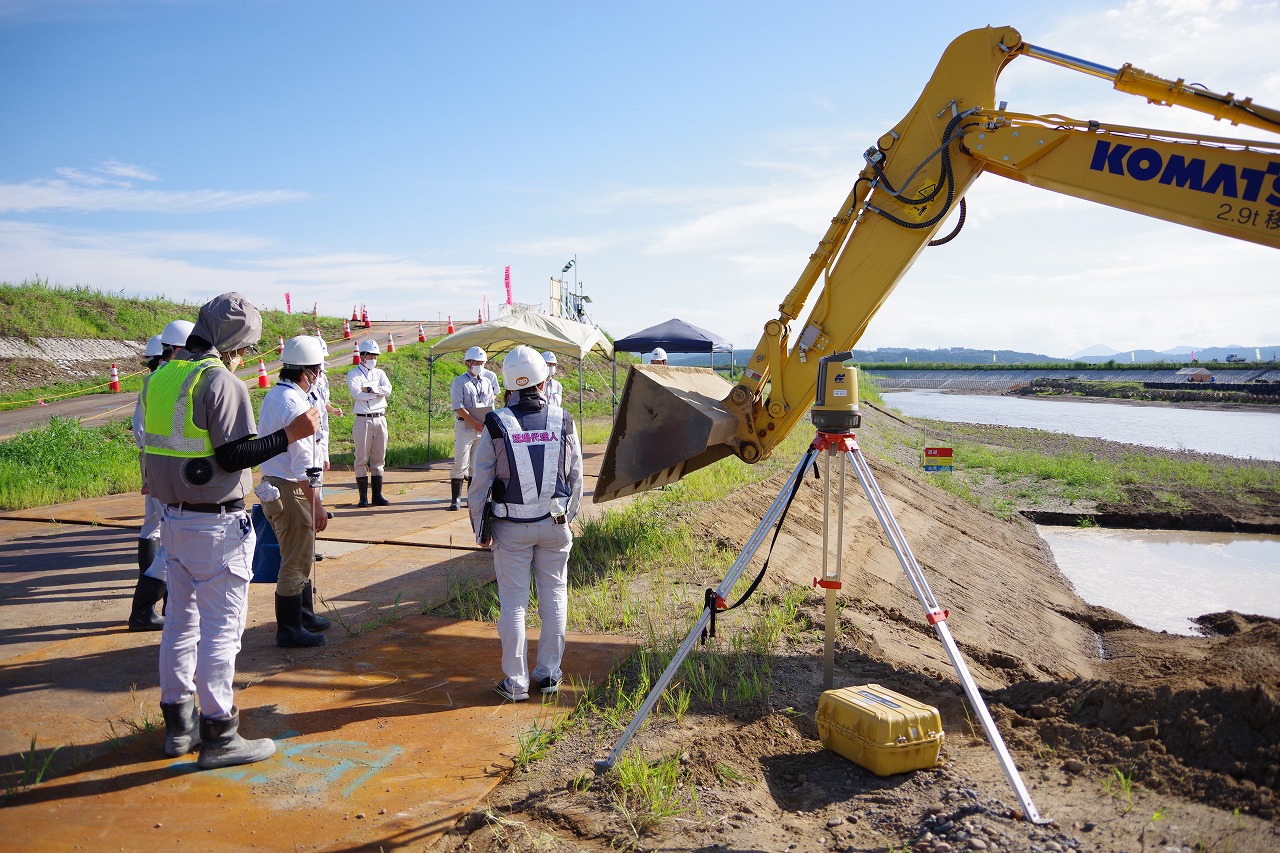

発注者ICT技術向上研修会

施工状況(全景)

着手前

一級河川渋海川広域河川一級左岸高水護岸その2工事 小川興業株式会社

2022年5月 (工事完成)

2022年5月20日現場検査完了

着手前

工事完成

2022年3月末

2022年2月中旬

2022年1月末

2021年12月末

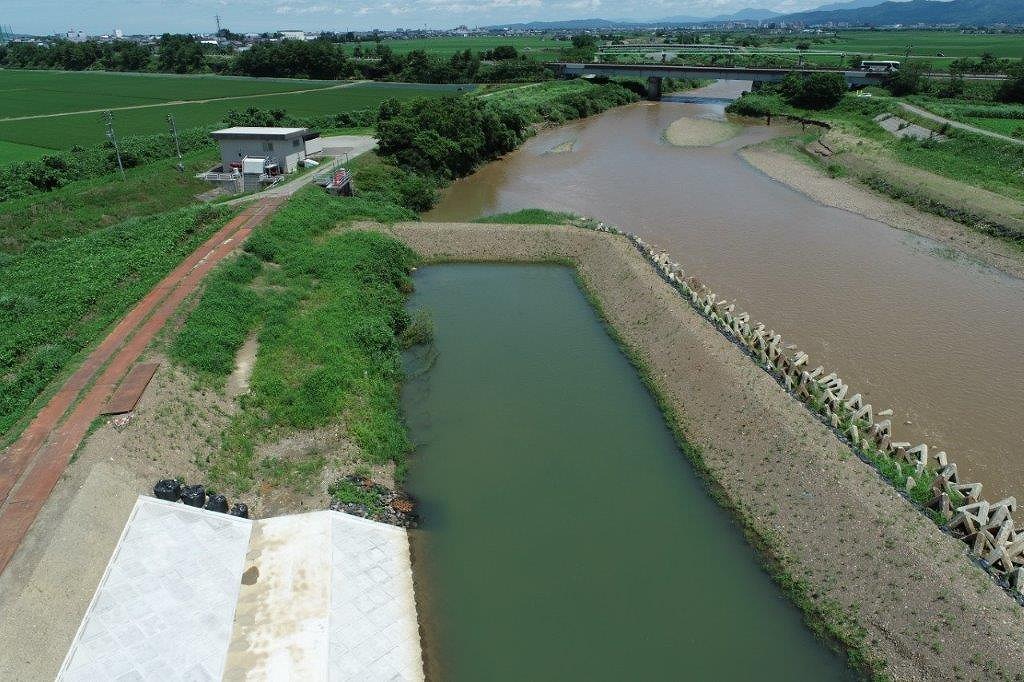

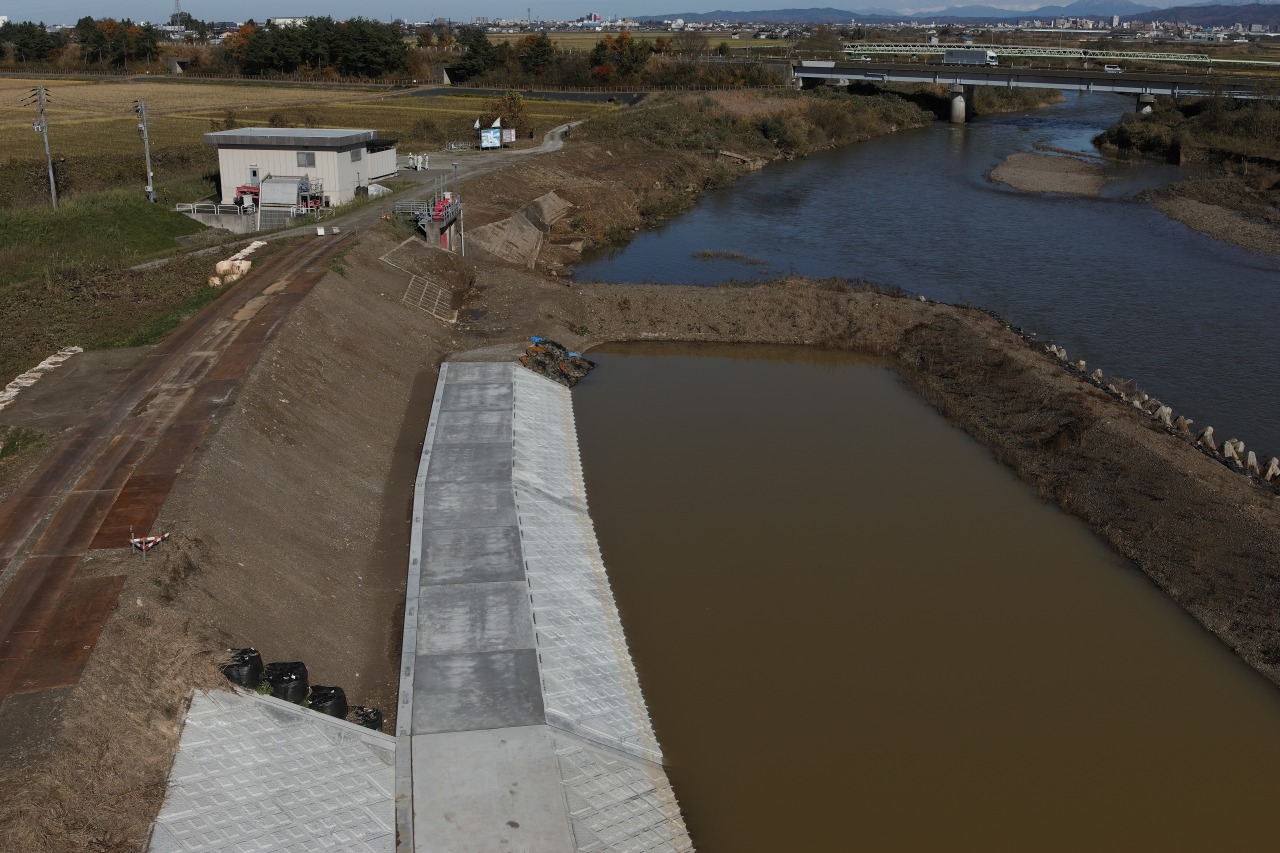

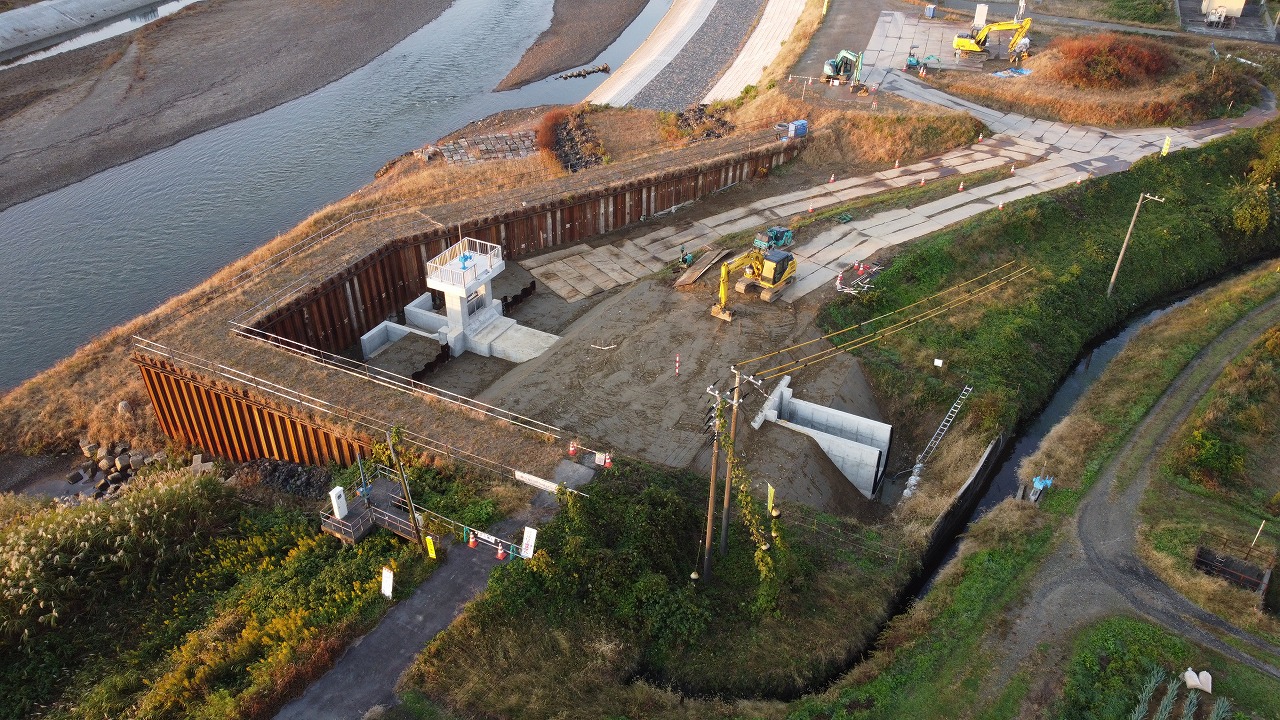

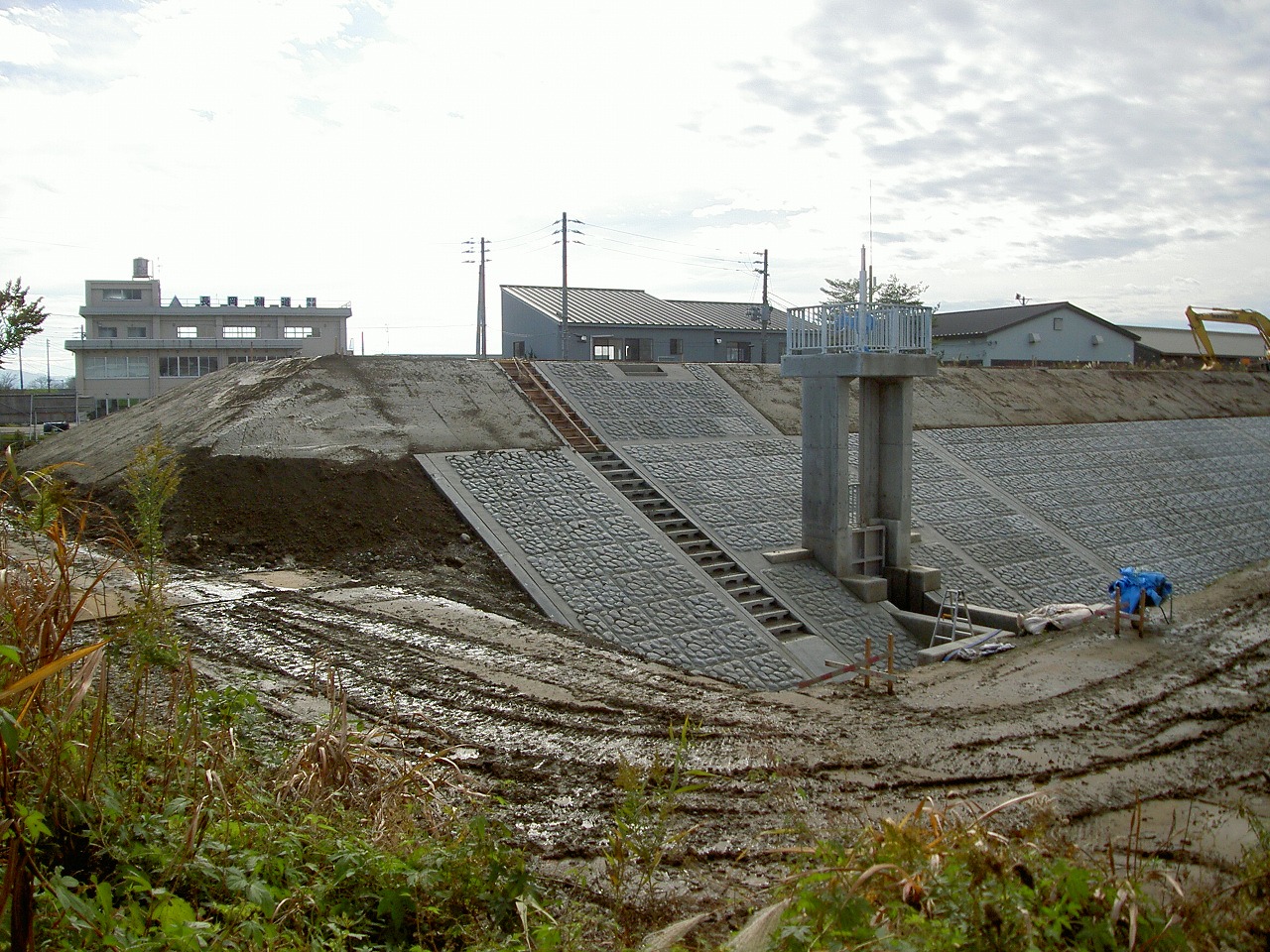

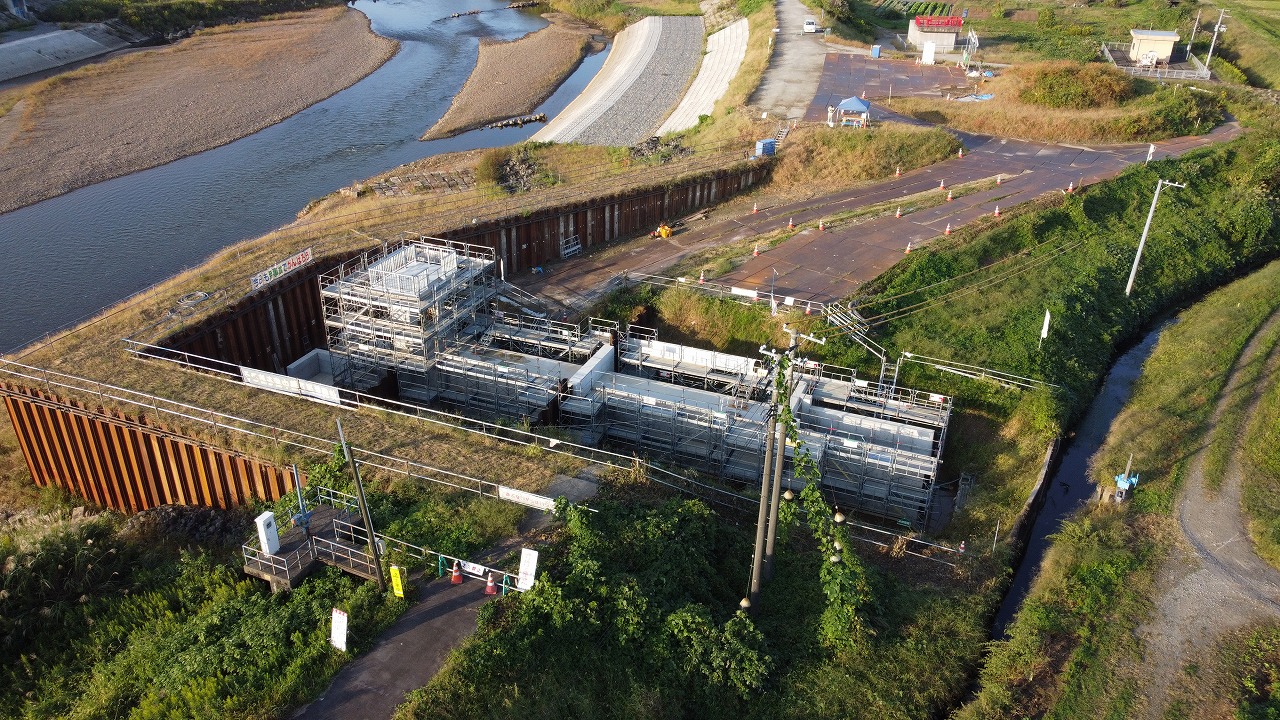

一級河川渋海川 広域河川一級(防災安全緊急)排水樋門護岸工事 株式会社大石組

2022年4月

2022年3月

2022年2月

2022年1月

2021年12月

着手前

一級河川渋海川広域河川一級(防安緊急・補正)左岸掘削工事 株式会社白井組

2022年9月 (現場完了)

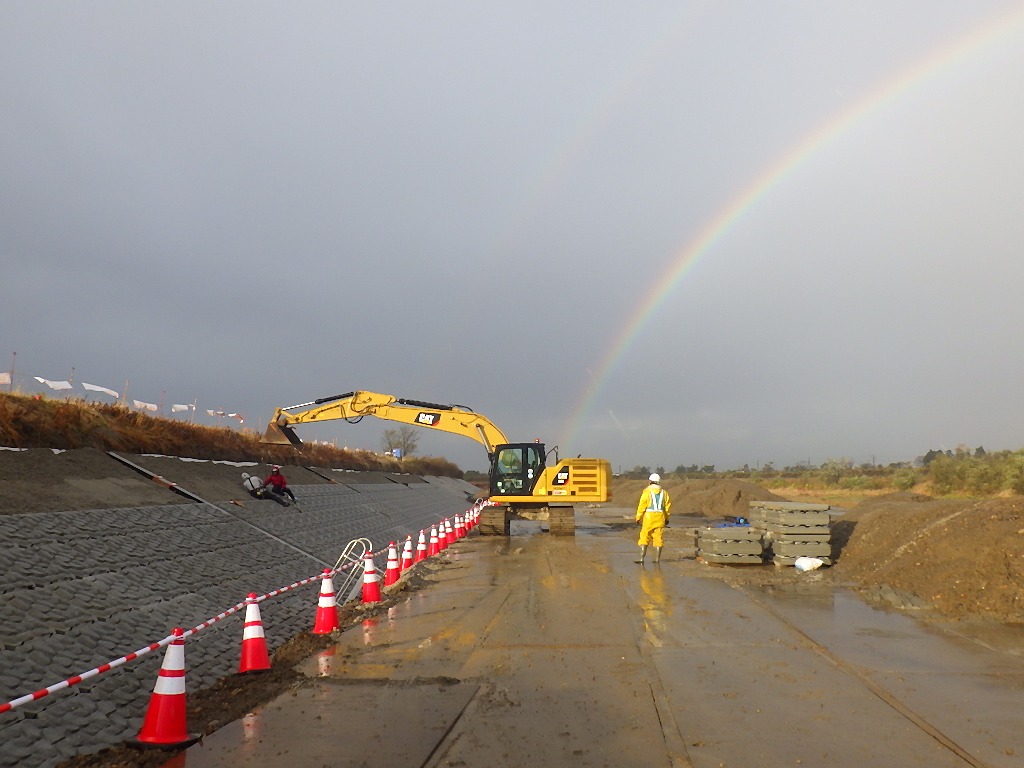

2022年7月末 進捗状況

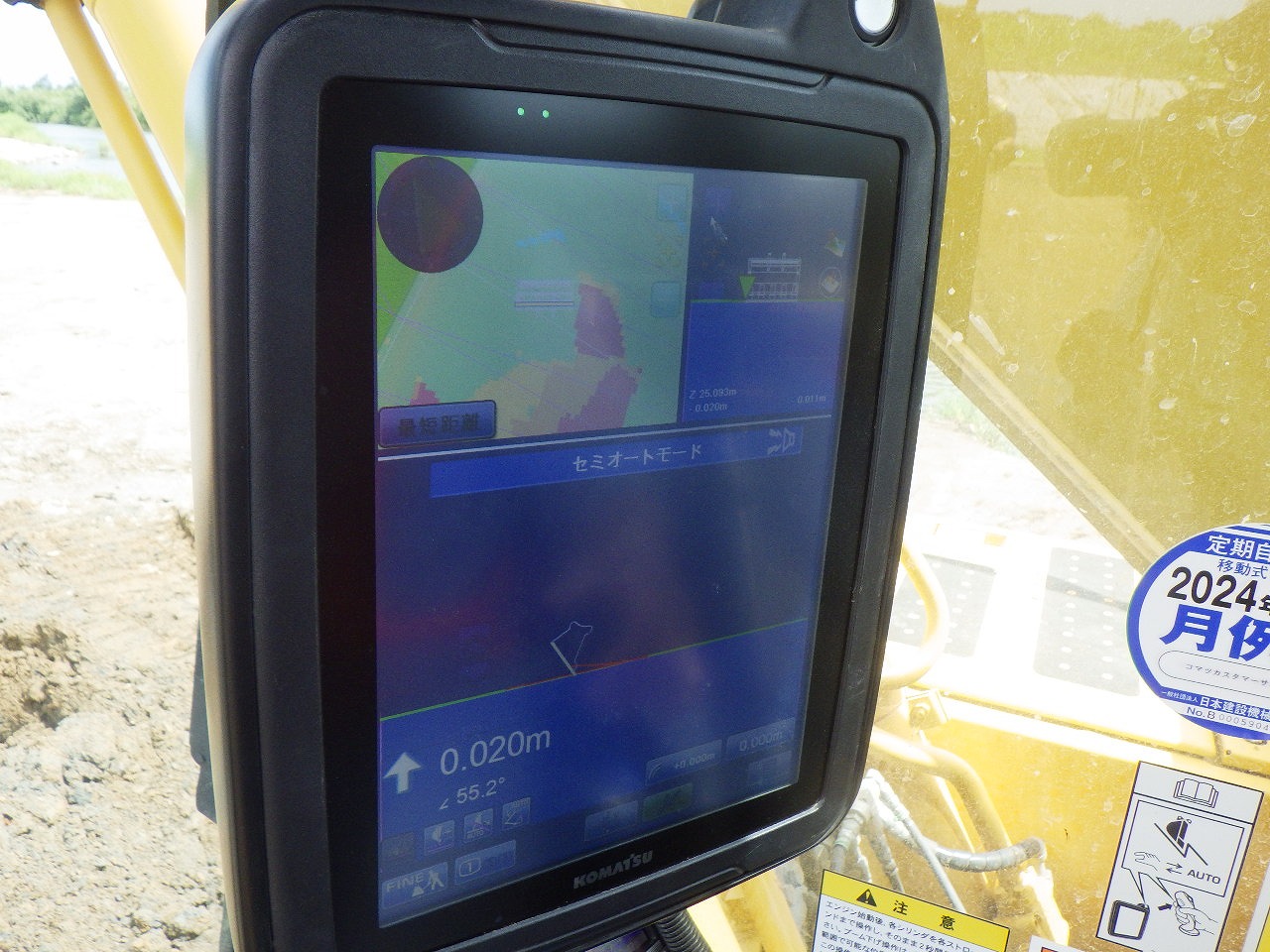

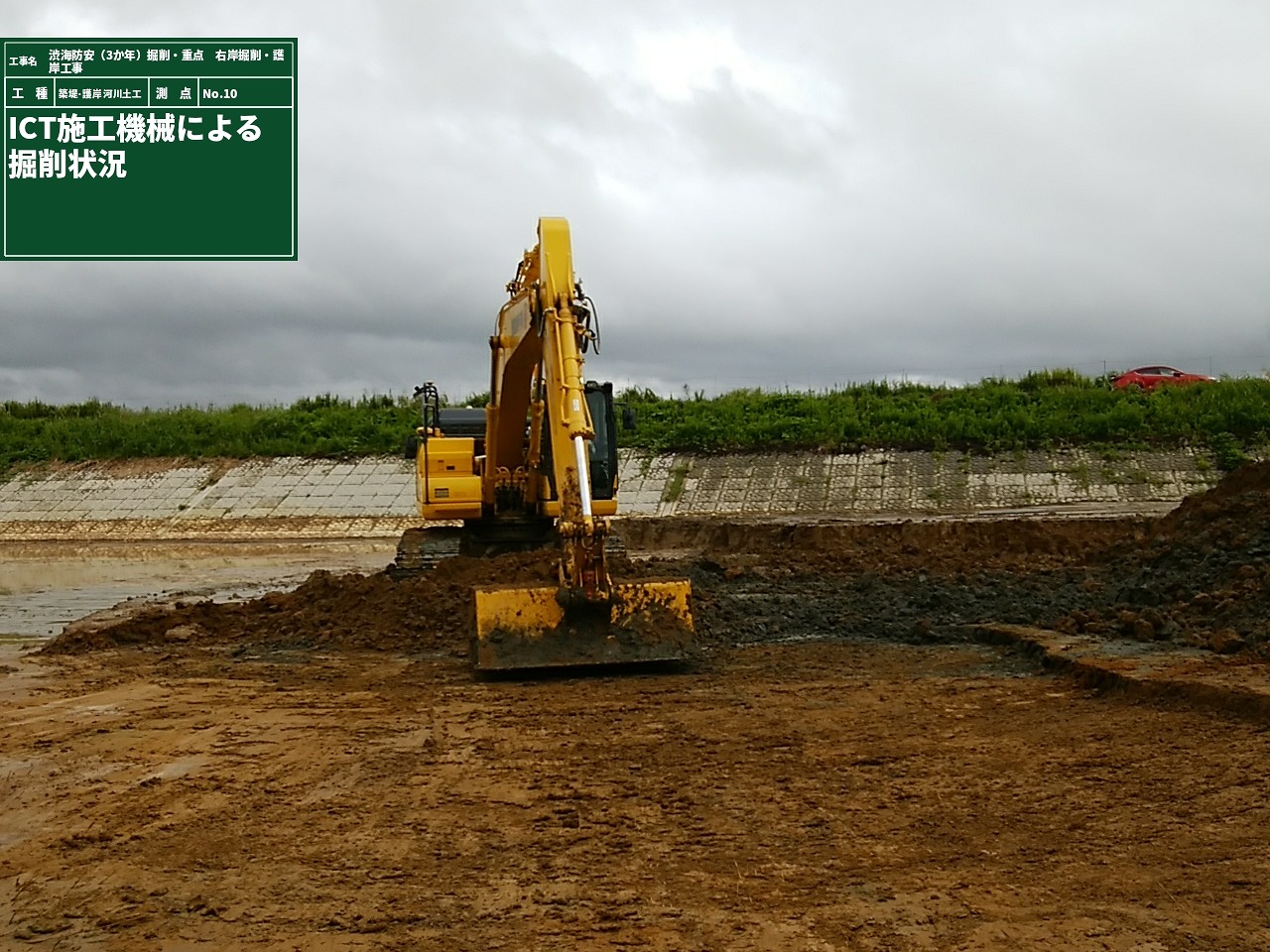

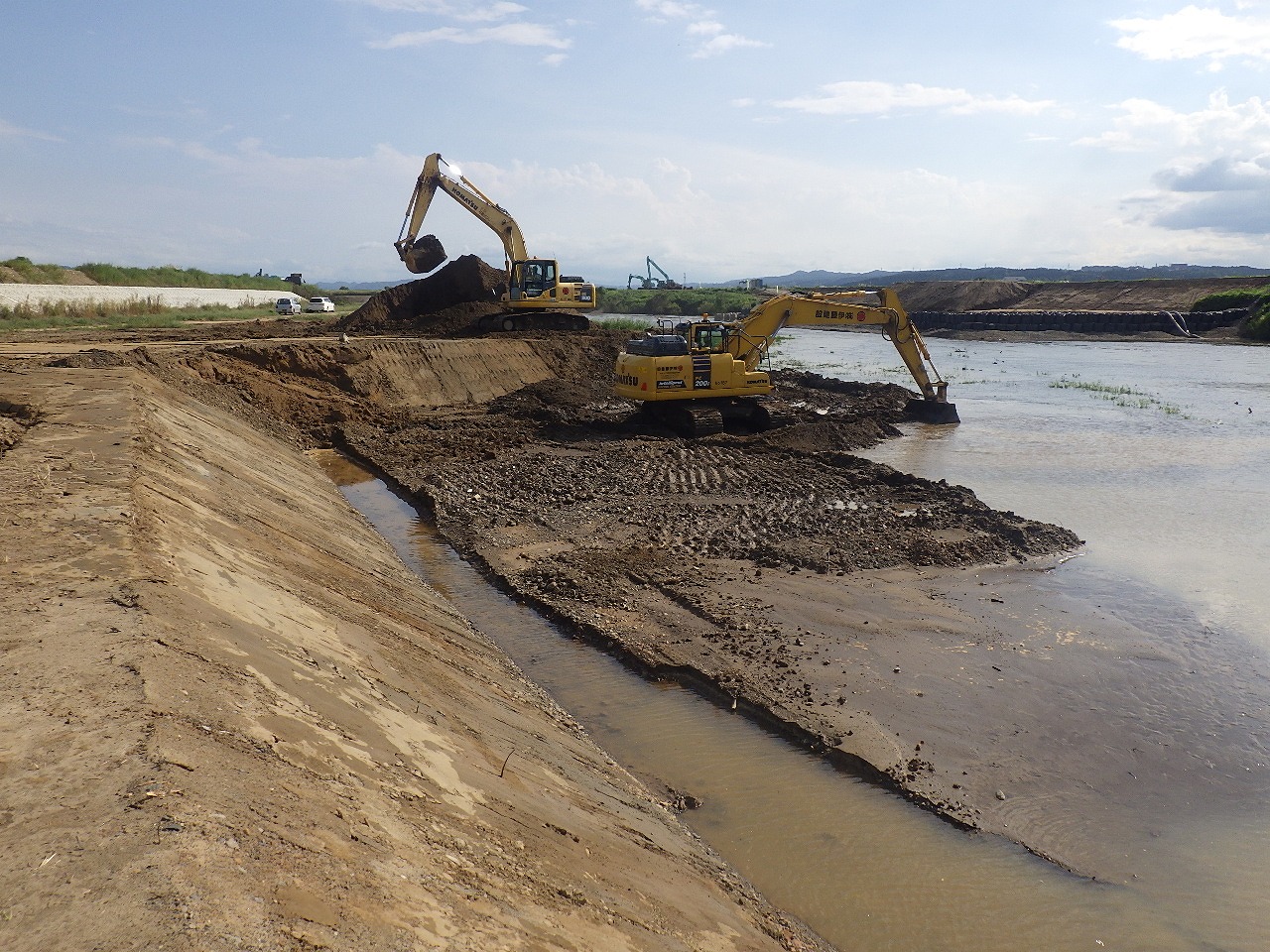

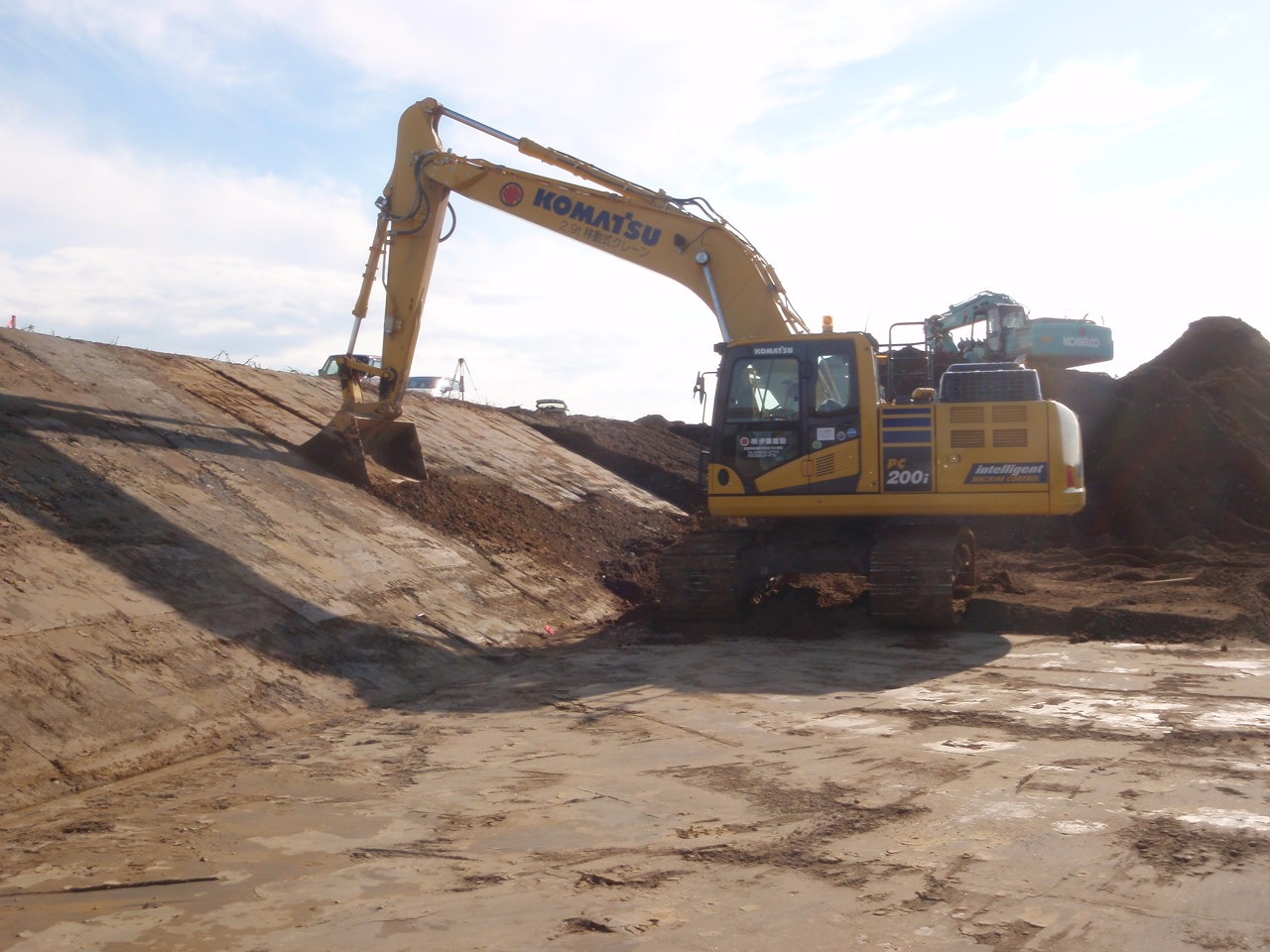

ICT土工にて、掘削・土砂搬出作業を行っております。

着手前

一級河川渋海川 広域河川一級(防災安全緊急)左岸高水護岸工事 株式会社大石組

2021年12月 (工事完成)

着手前

工事完成

2021年11月

大型平ブロック張状況

2021年10月

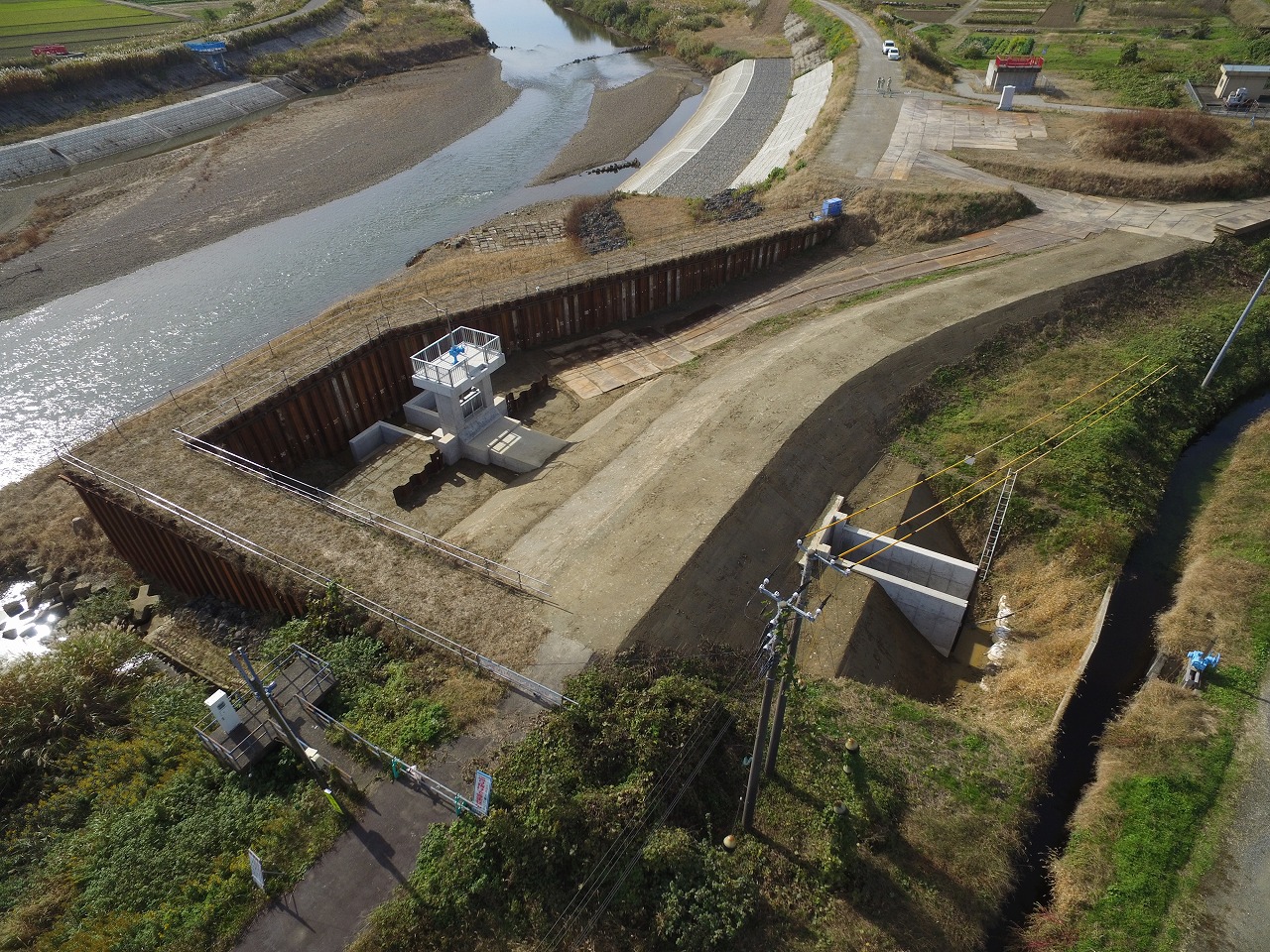

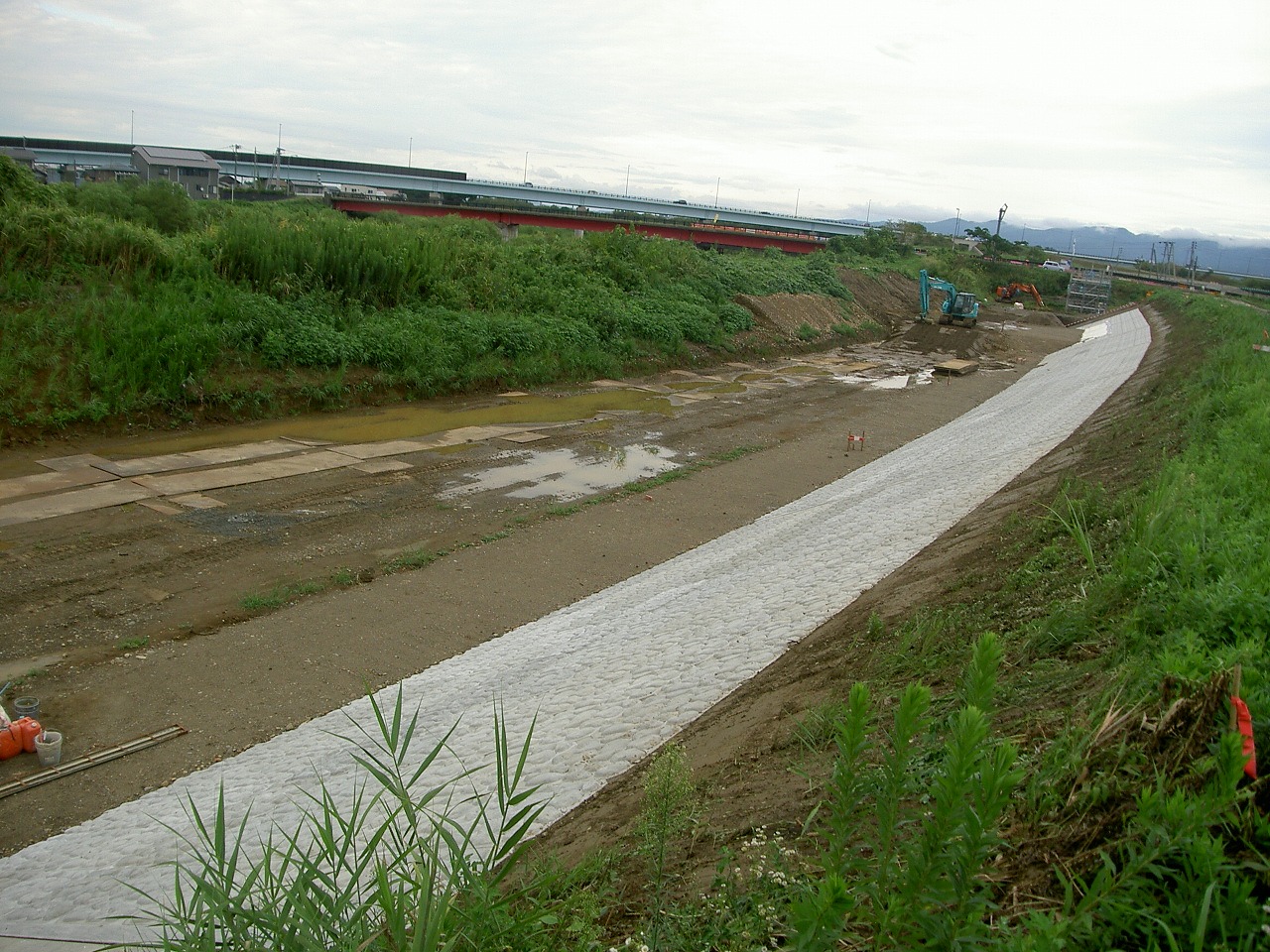

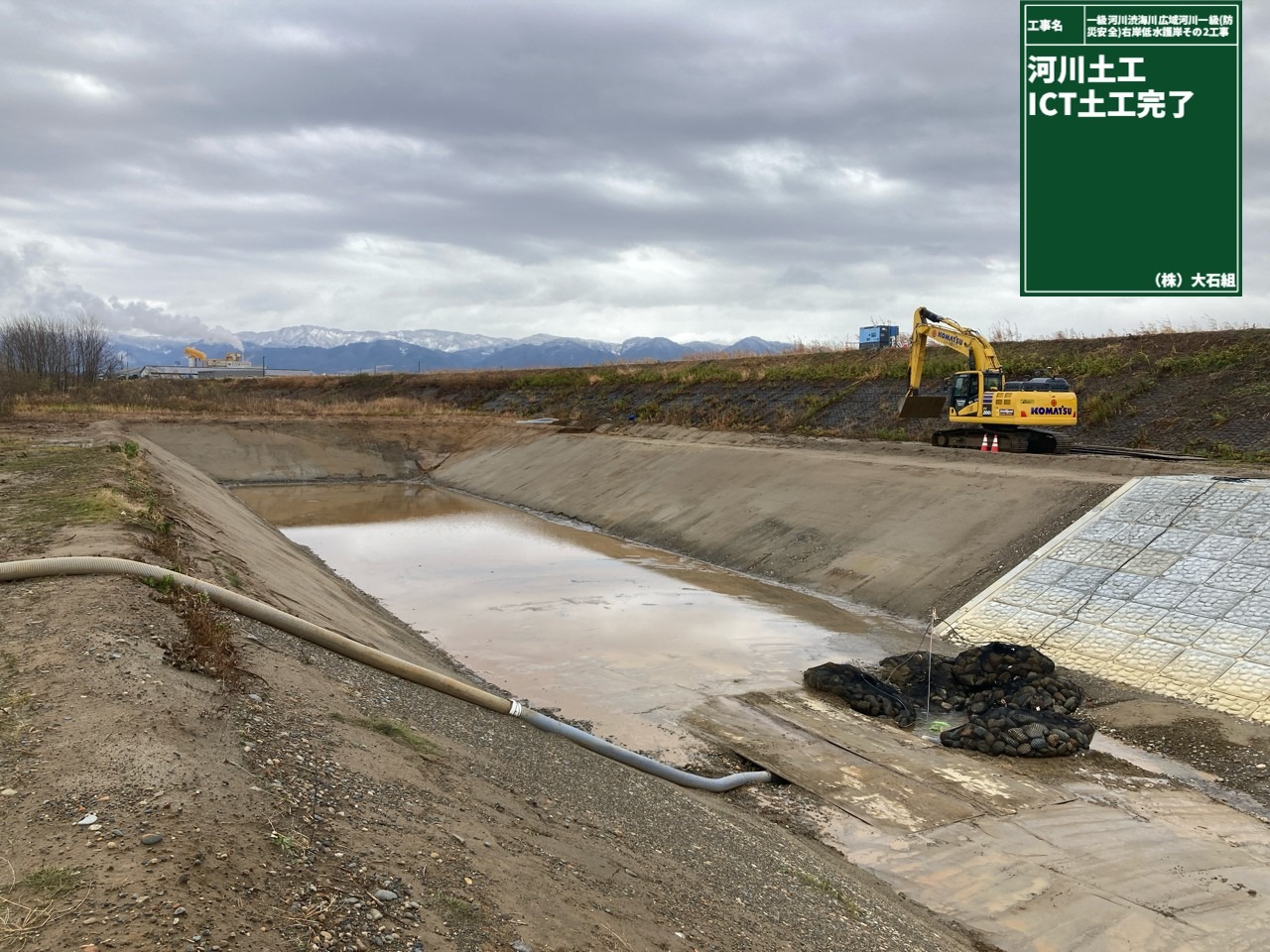

ICT床堀状況

一級河川渋海川広域河川一級(防災安全緊急)右岸掘削工事 株式会社永井工業

工事完成

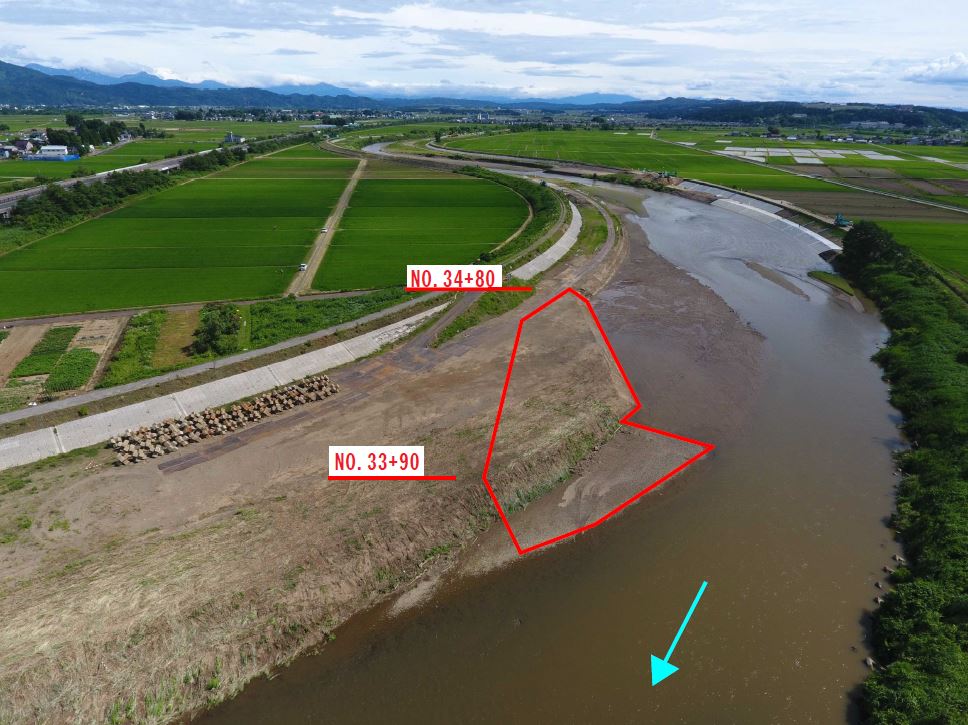

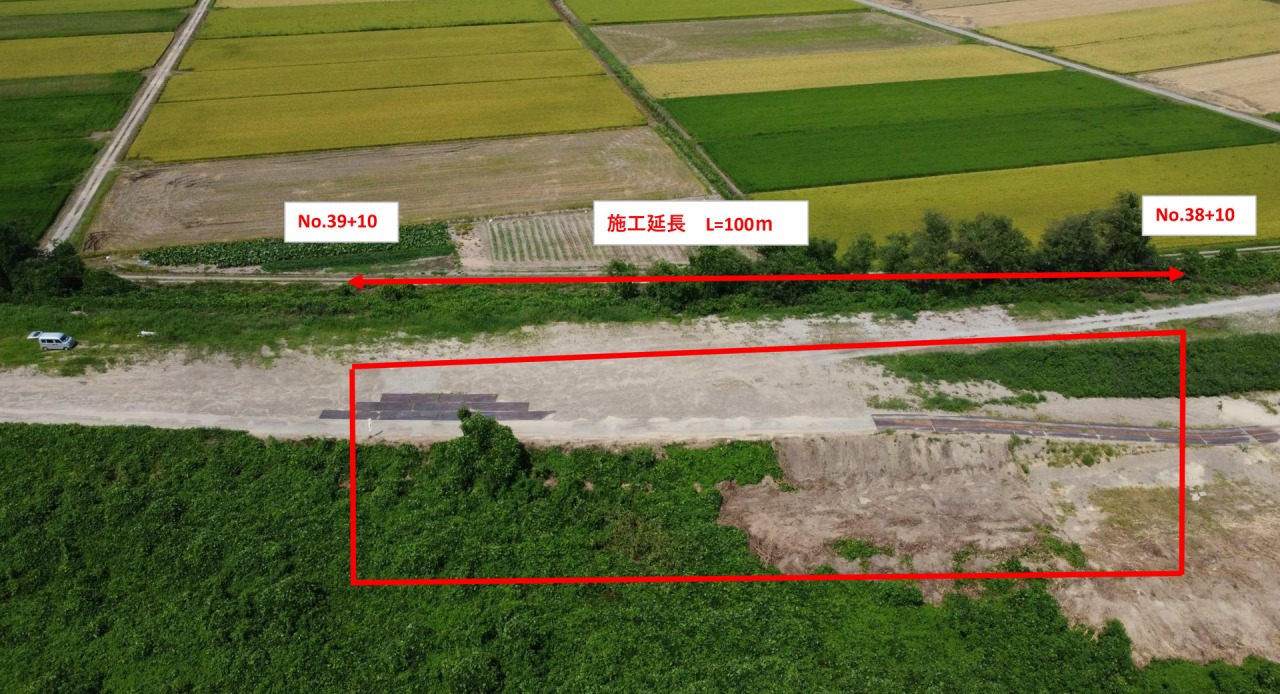

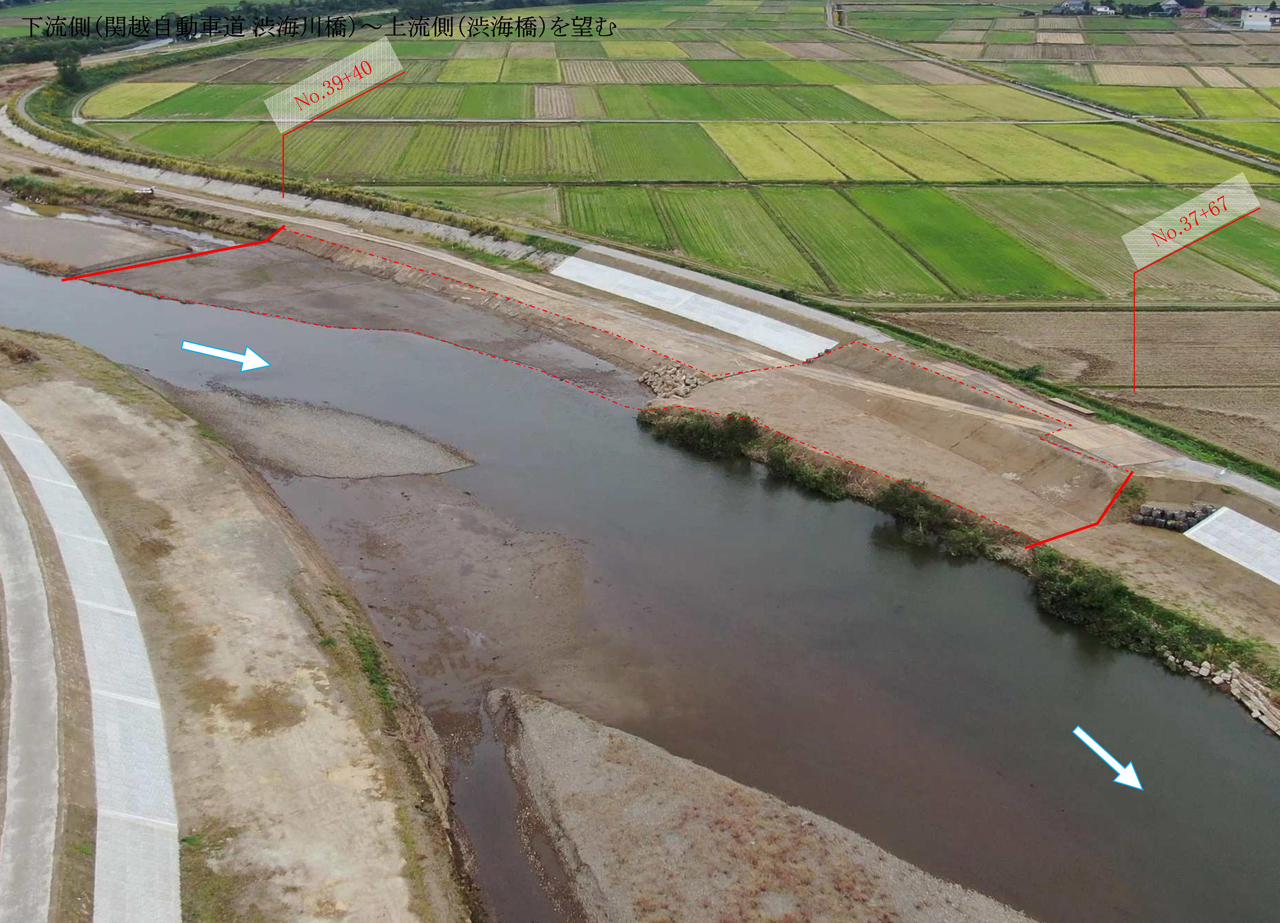

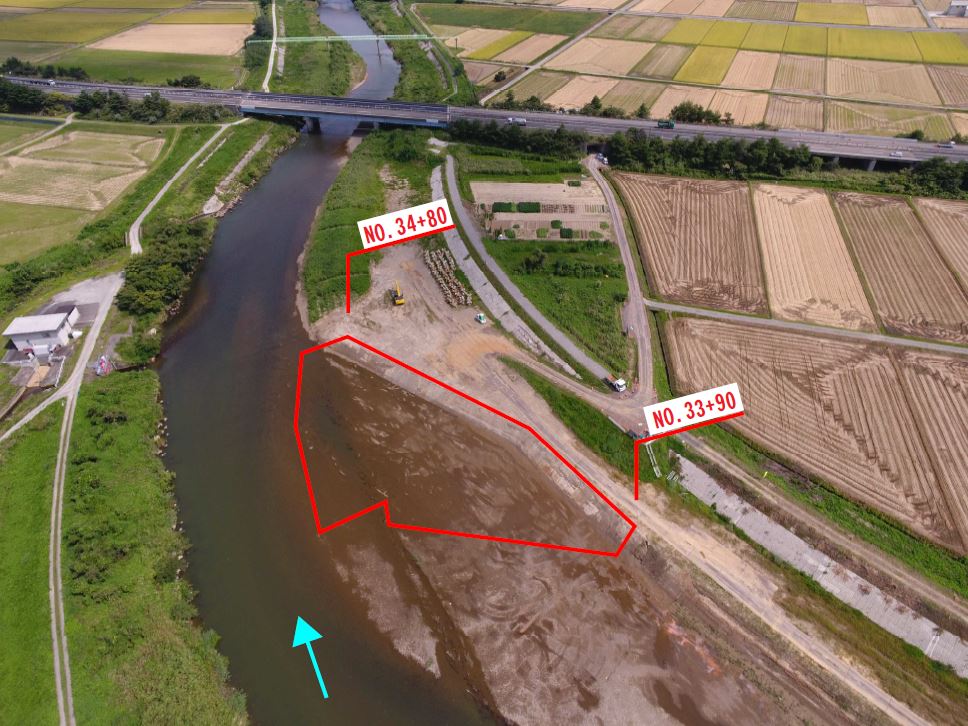

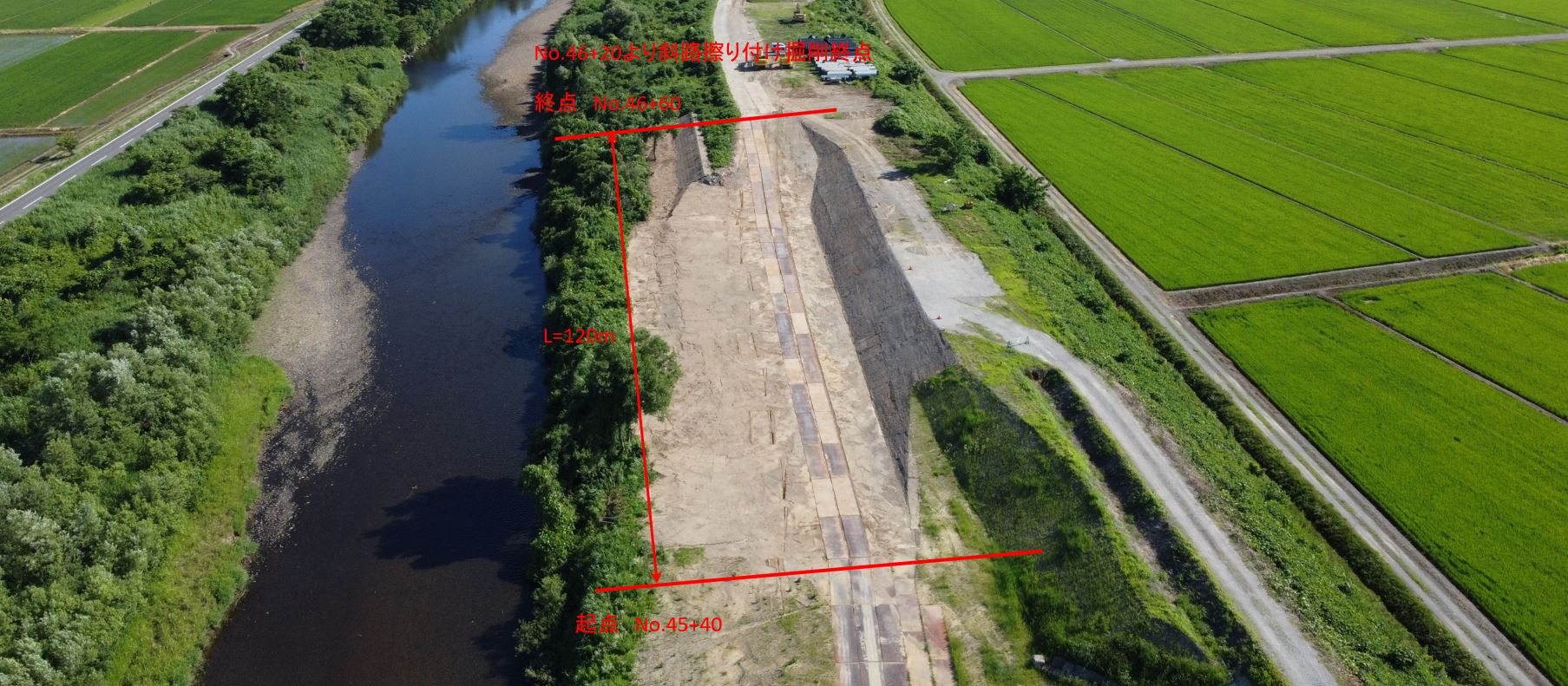

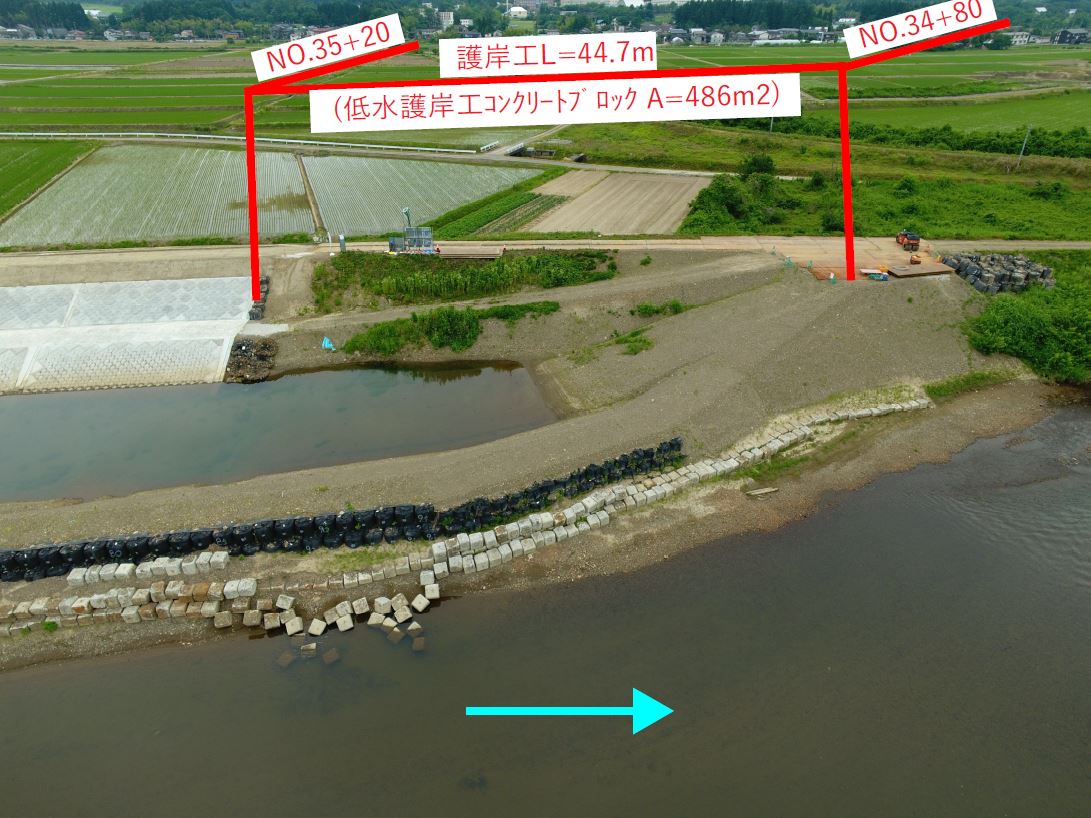

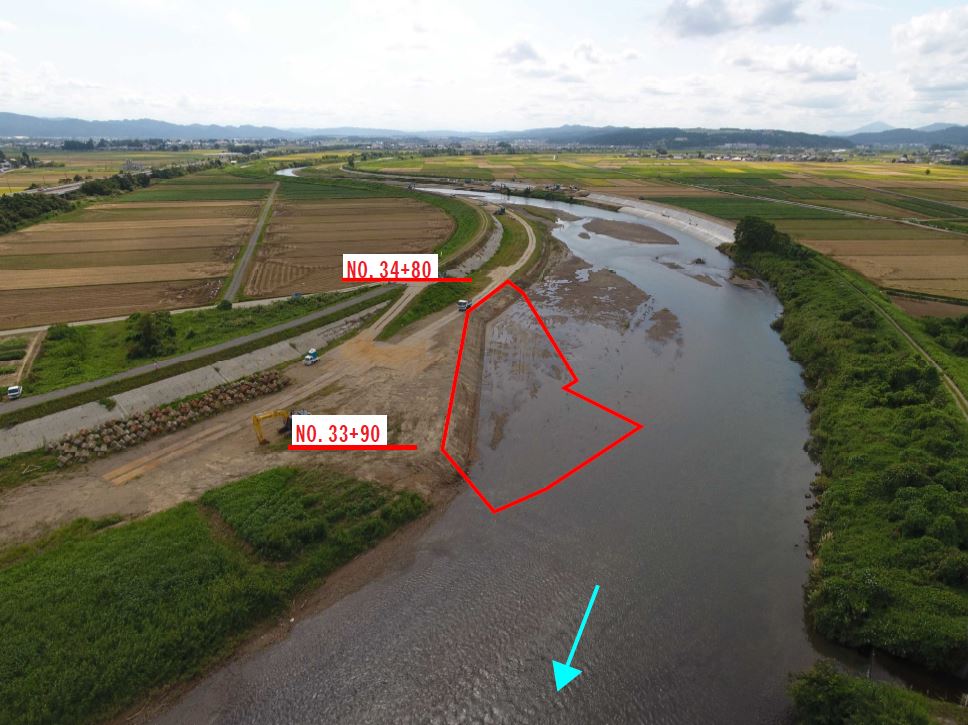

下流工区 NO.33+90~NO.34+80 方向を望む

着手前

完成

下流工区 NO.34+80~NO.33+90 方向を望む

着手前

完成

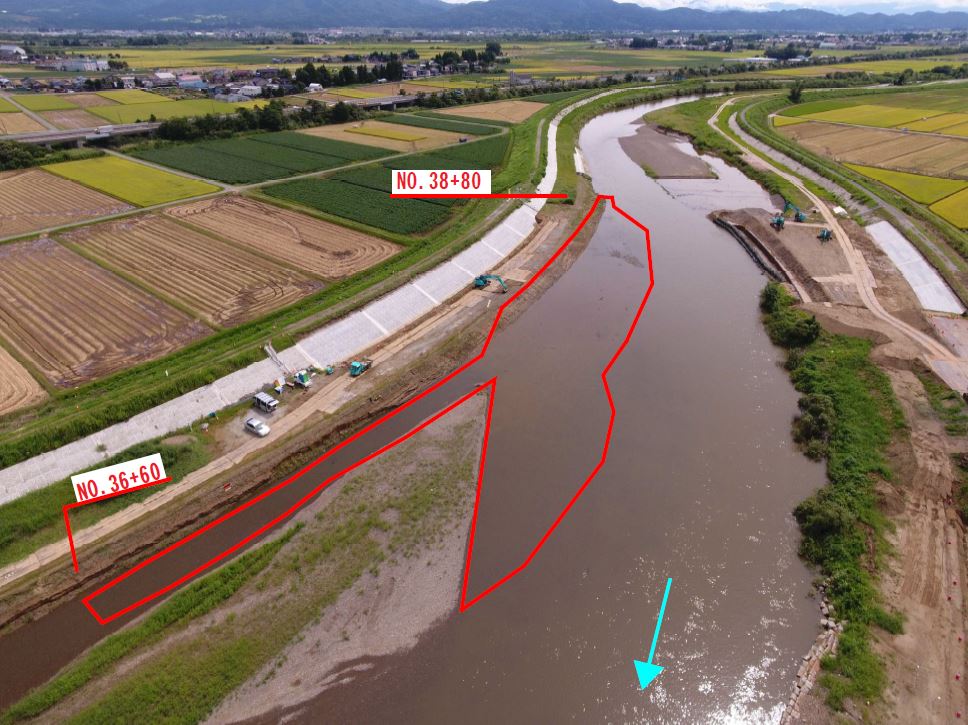

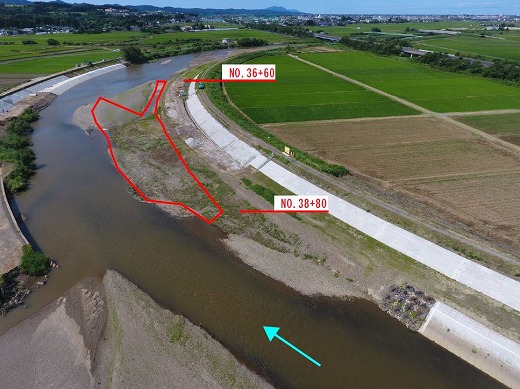

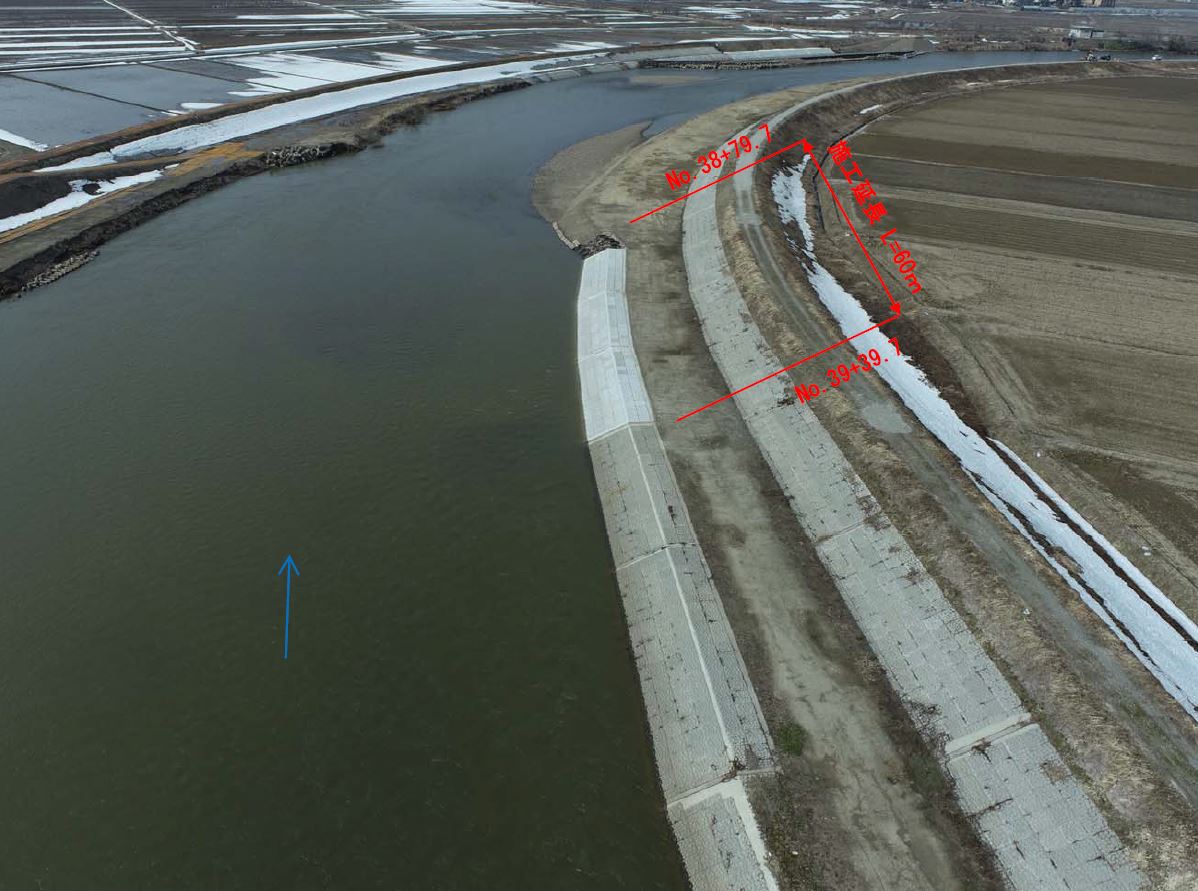

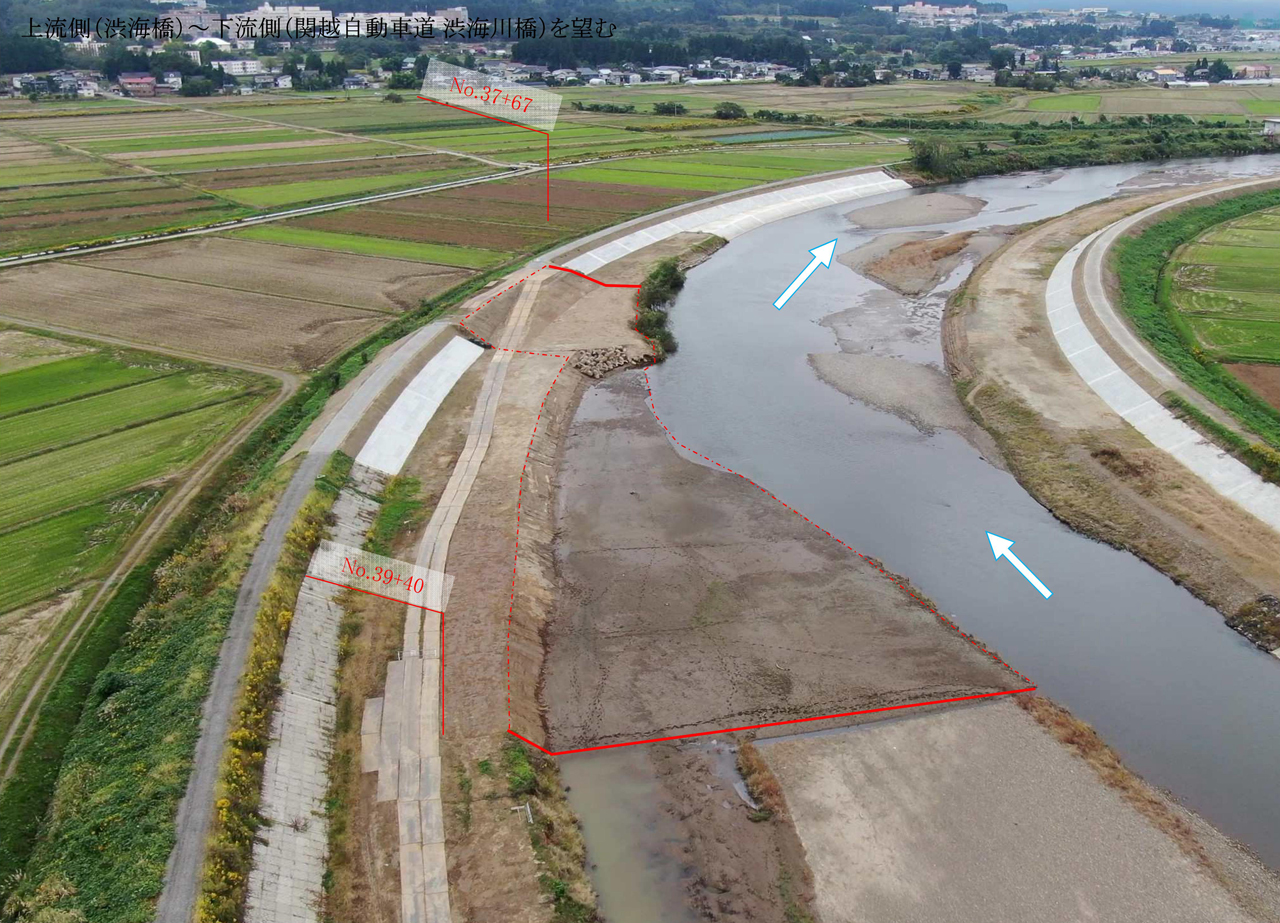

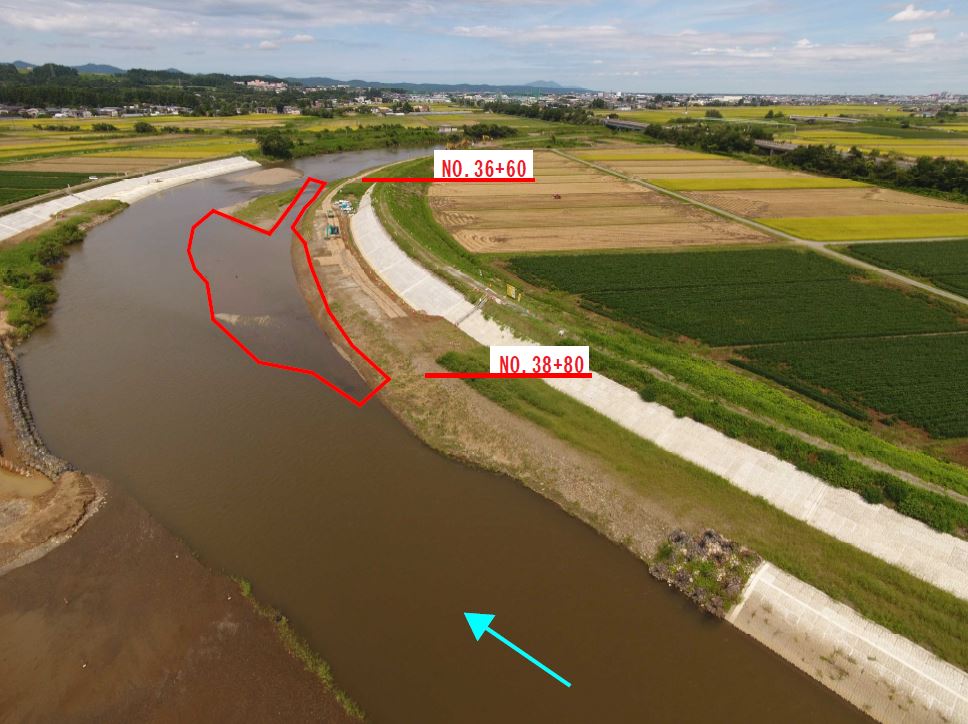

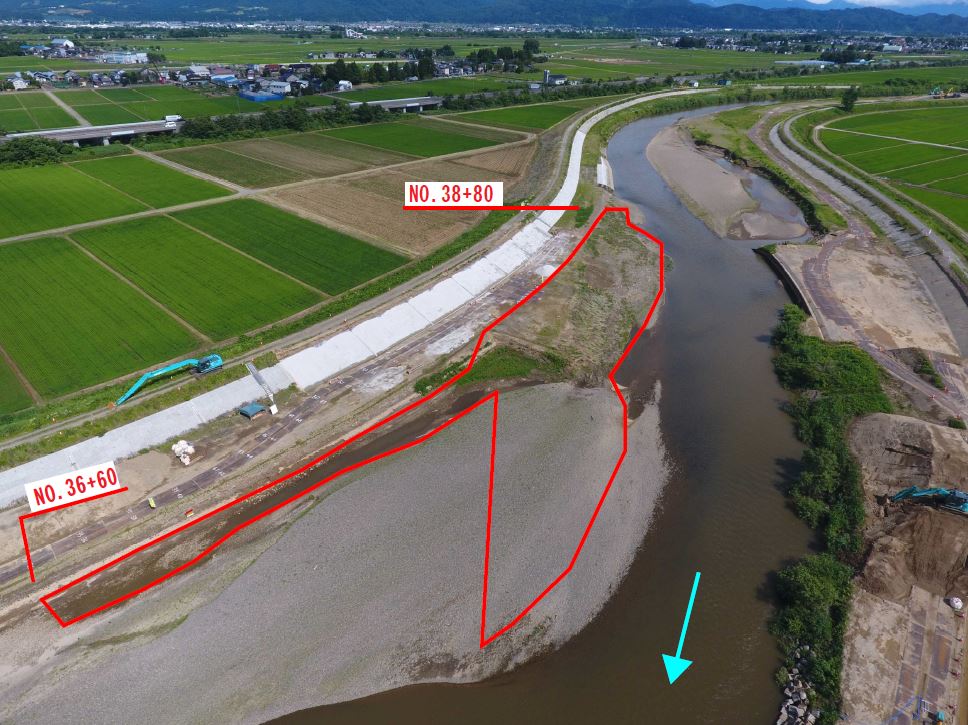

上流工区 NO.36+60~NO.38+80 方向を望む

着手前

完成

上流工区 NO.38+80~NO.36+60 方向を望む

着手前

完成

切土法面整形状況

施工状況

工事紹介

一級河川渋海川広域(防災安全緊急)左岸掘削工事 株式会社白井組

2021年10月末 現場完成

2021年9月末 進捗状況

現在は、既設護岸撤去完了し、掘削・土砂撤去施工中です。

着手前

一級河川渋海川広域河川一級(防安緊急・補正)右岸高水護岸工事 株式会社大石組

着手前

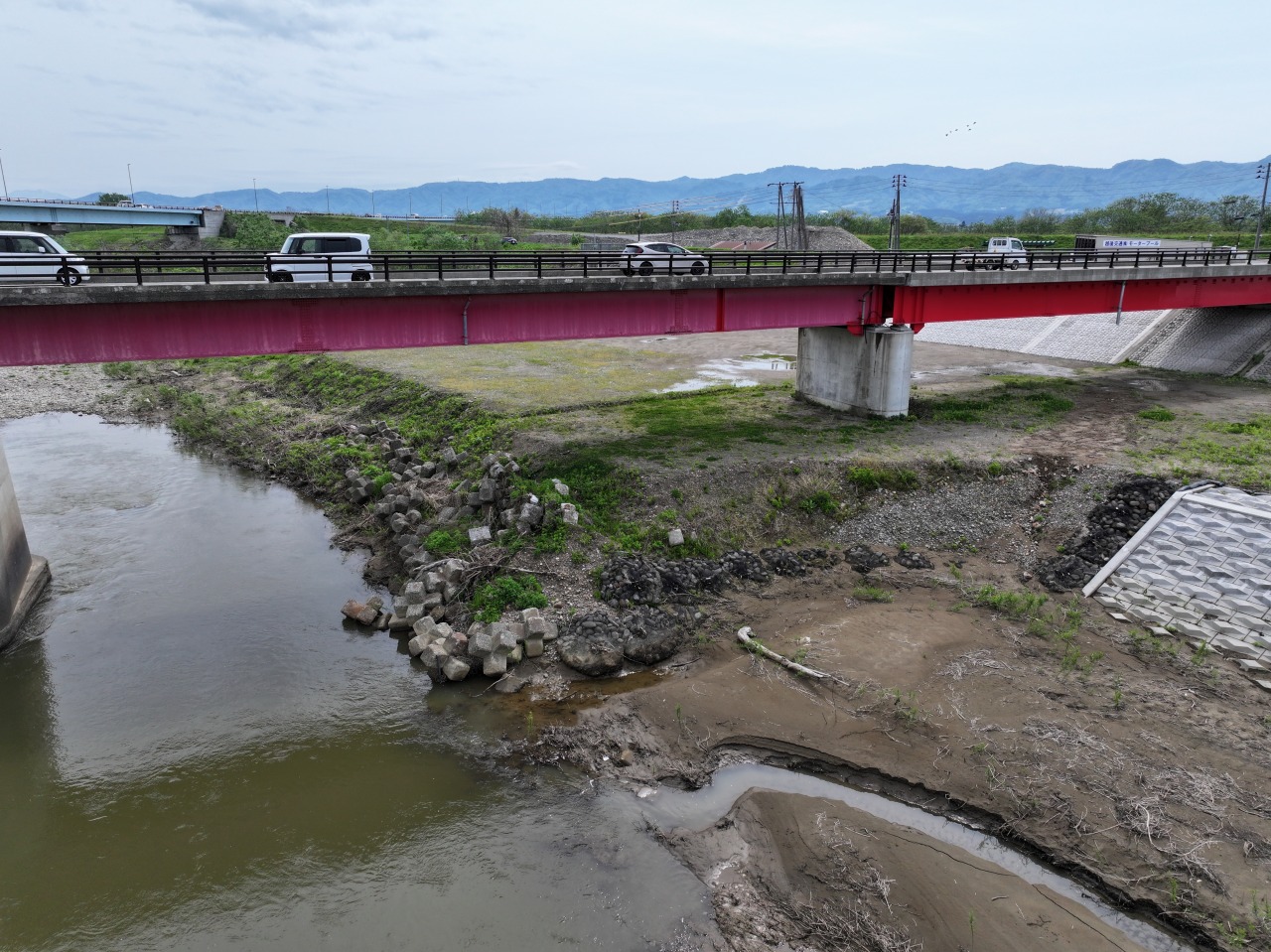

下流から望む

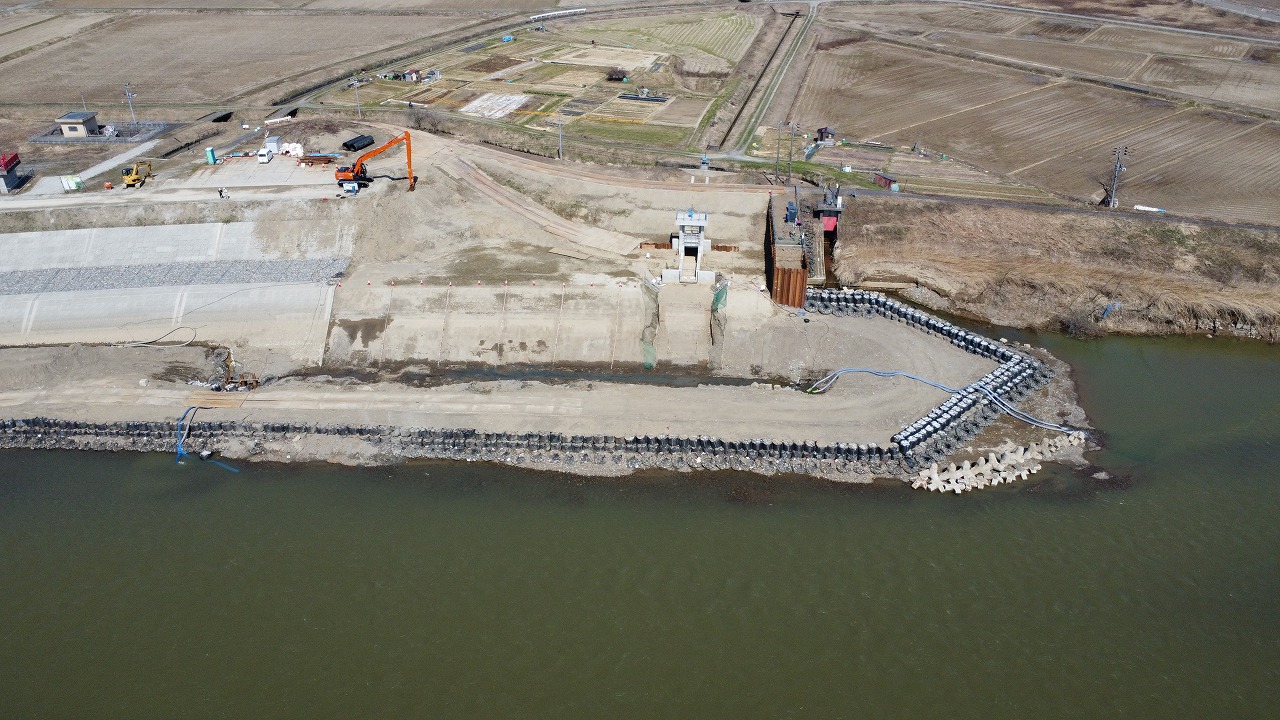

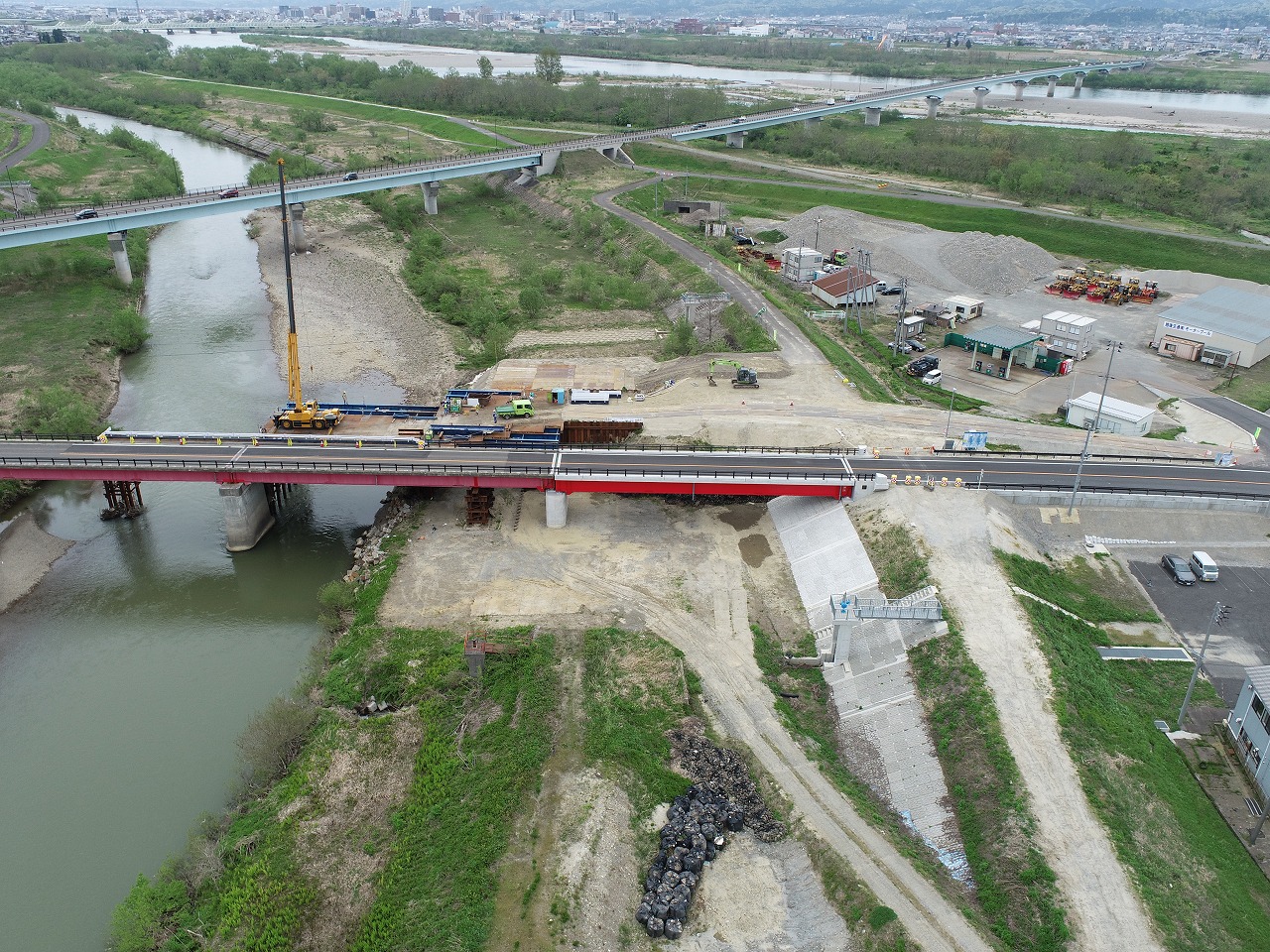

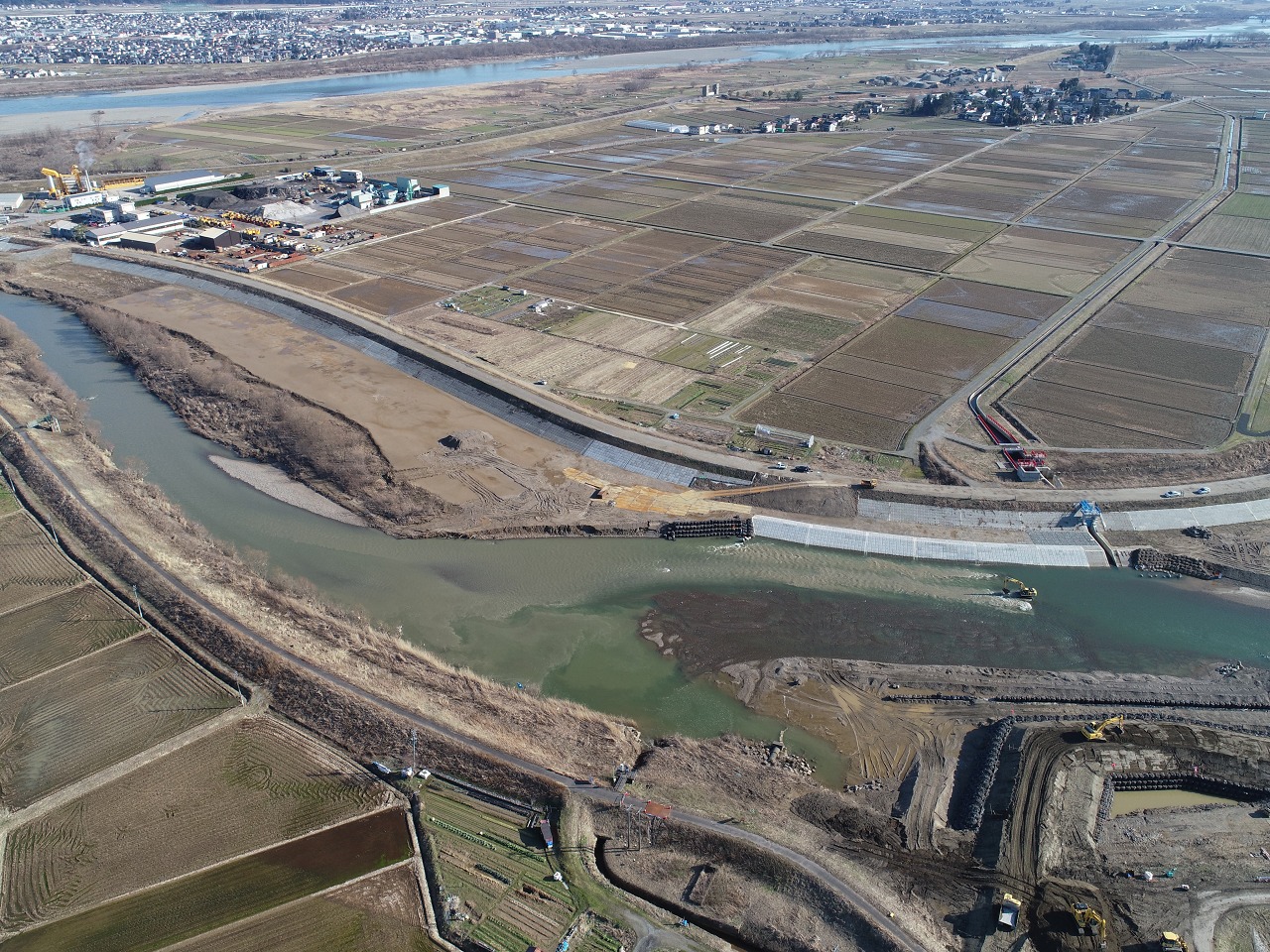

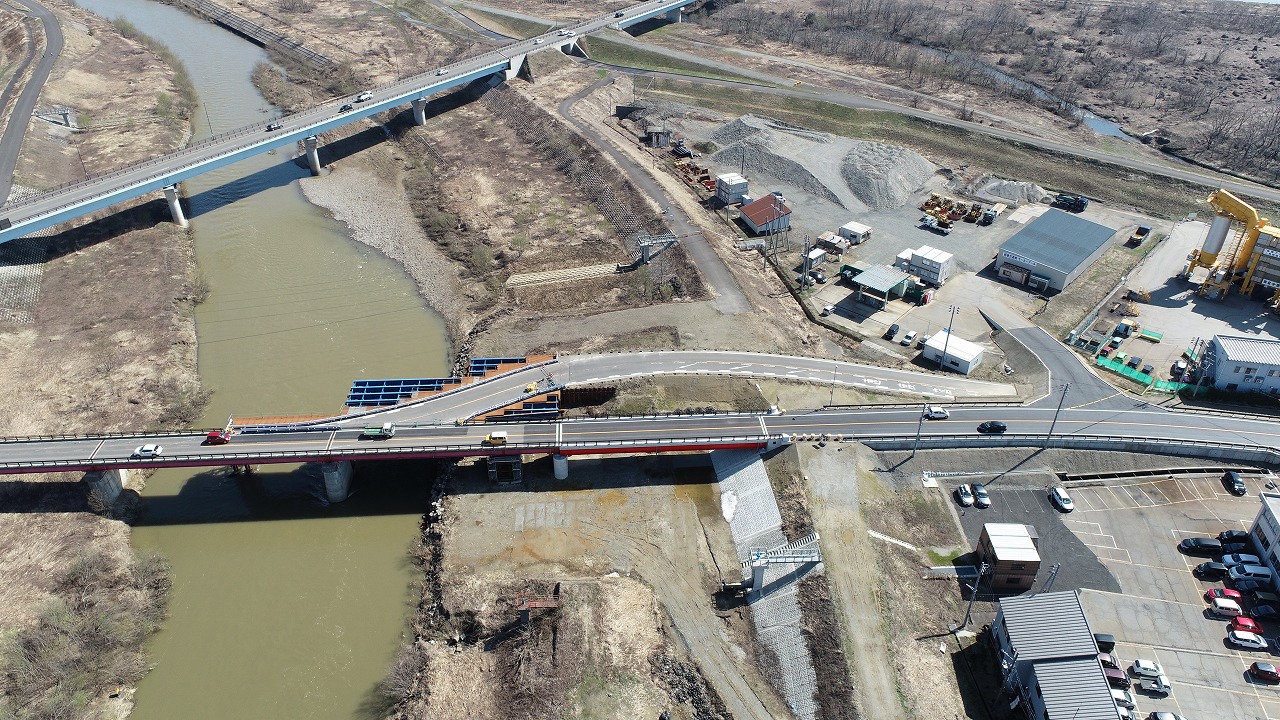

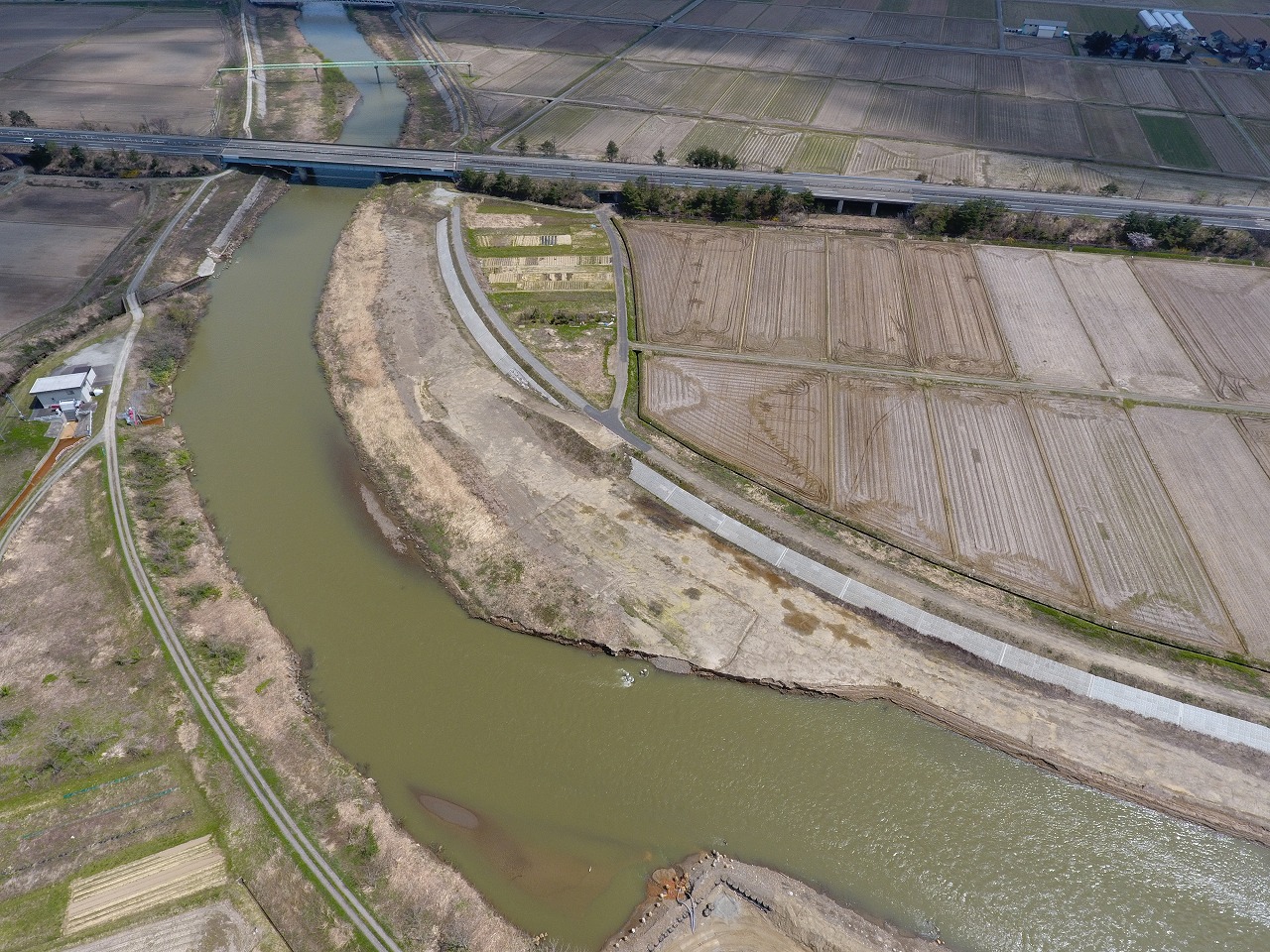

一級河川渋海川(永盛橋)県単河川整備 迂回路仮橋撤去工事 株式会社大石組

令和3年10月末

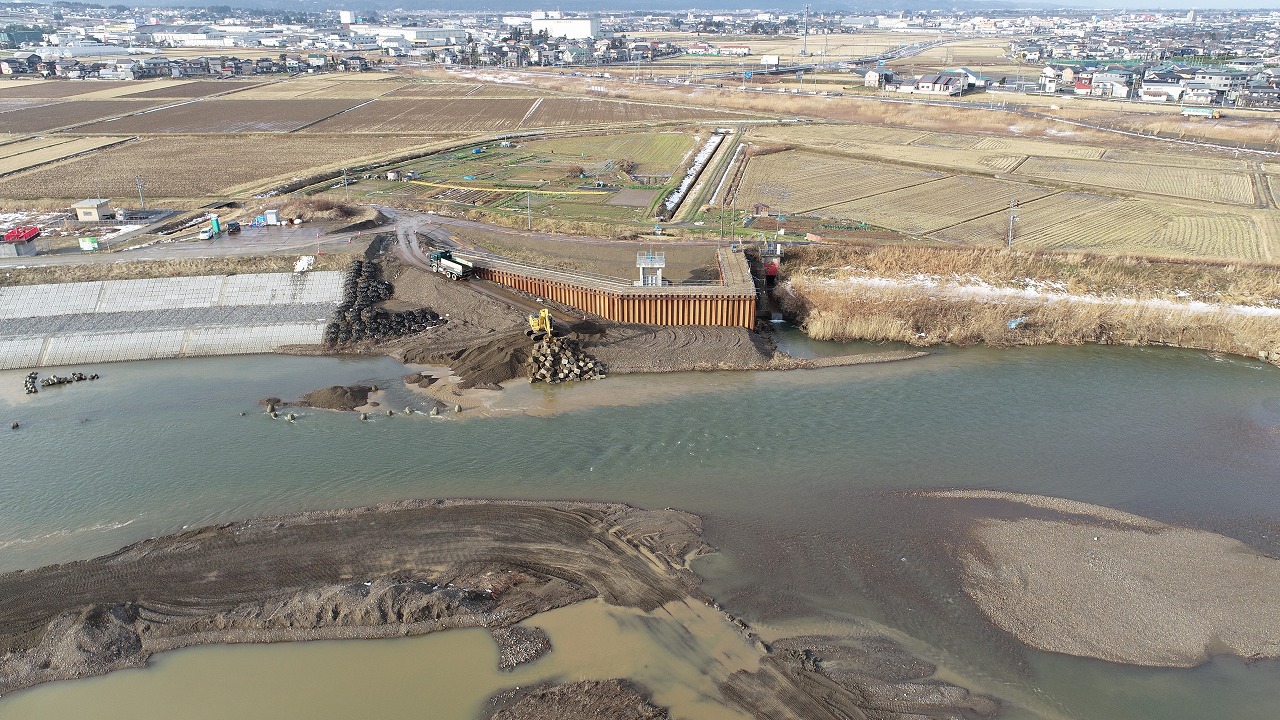

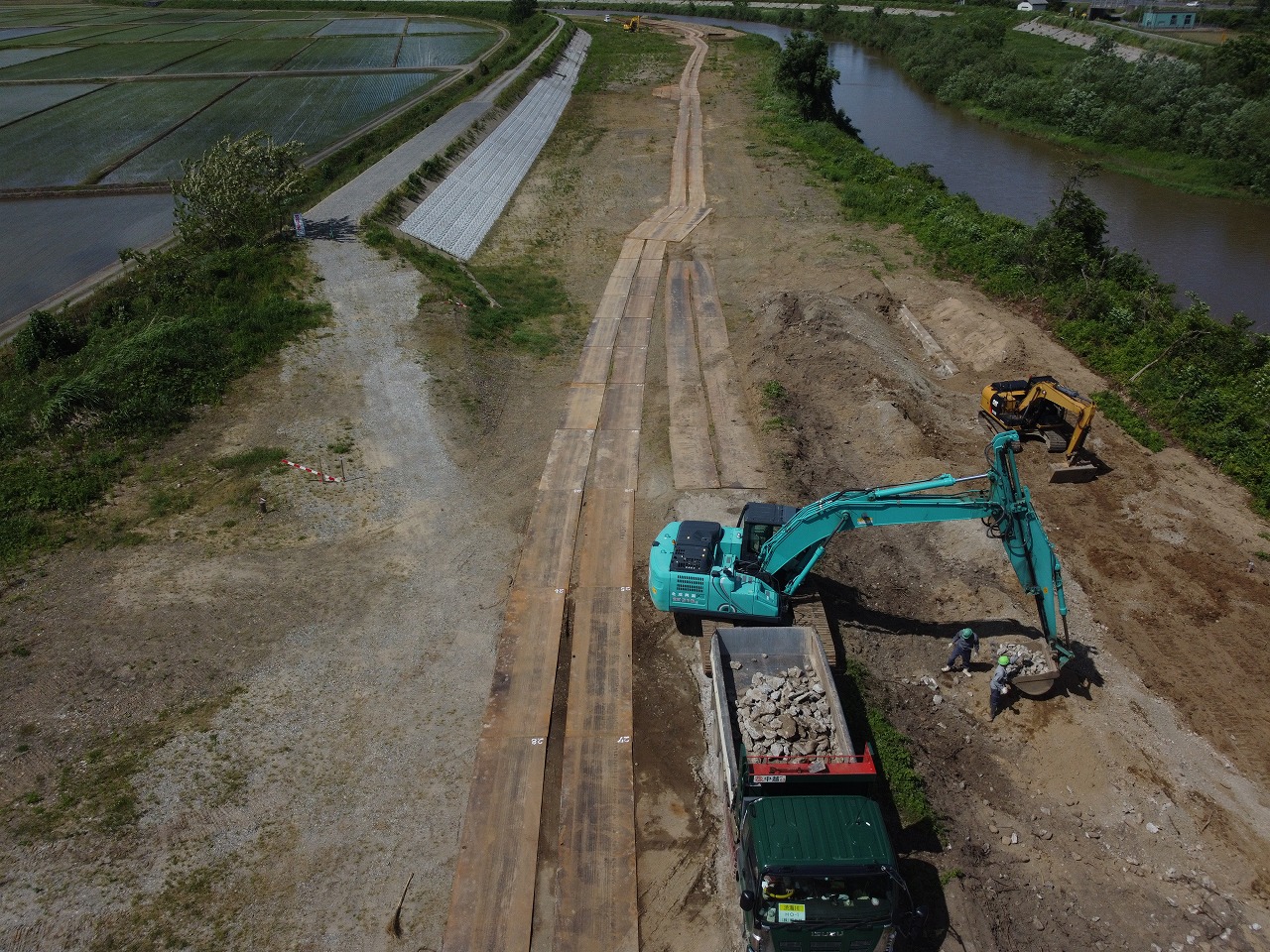

仮橋撤去用の仮設構台の作成中です。

令和3年9月末

休工から再開しました。
河川敷に施工ヤード造成中 永盛橋の地覆復旧施工中です。

令和3年6月末

進捗状況

令和3年5月末

進捗状況

令和3年4月末

進捗状況

着手前

一級河川渋海川 防安(3か年)中小プロ・重点 左岸高水護岸工事 小川興業株式会社

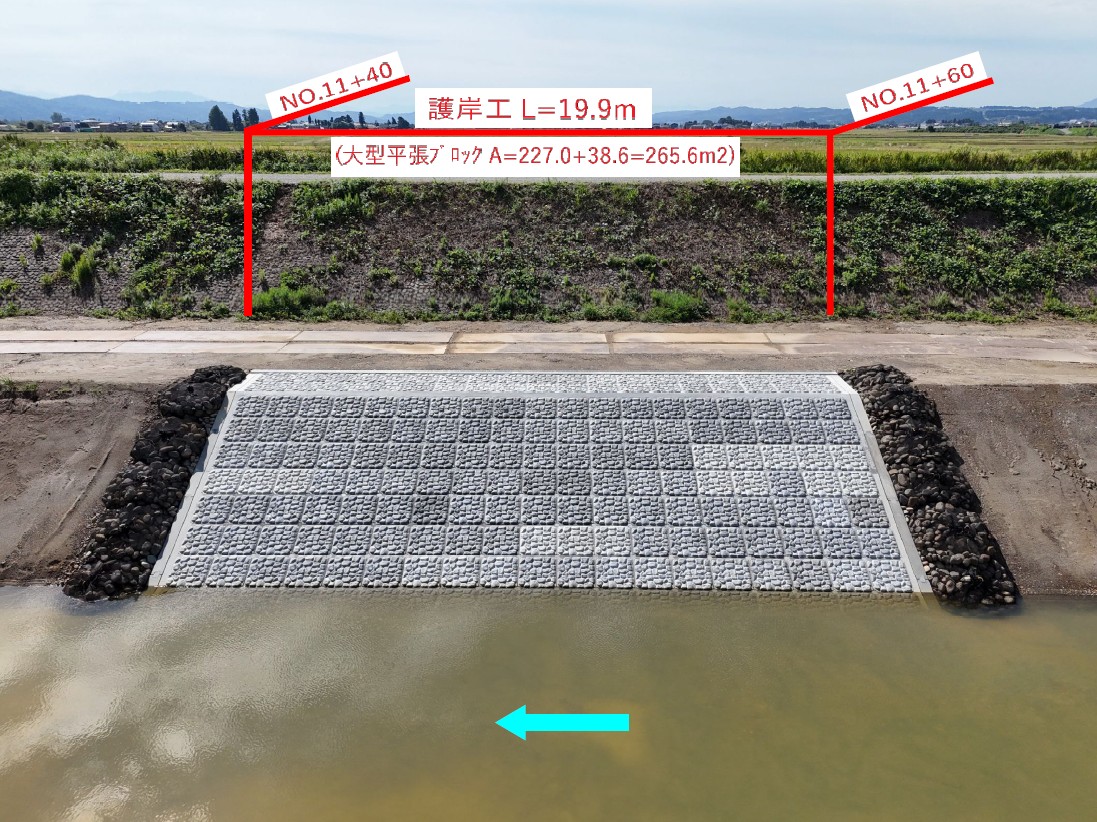

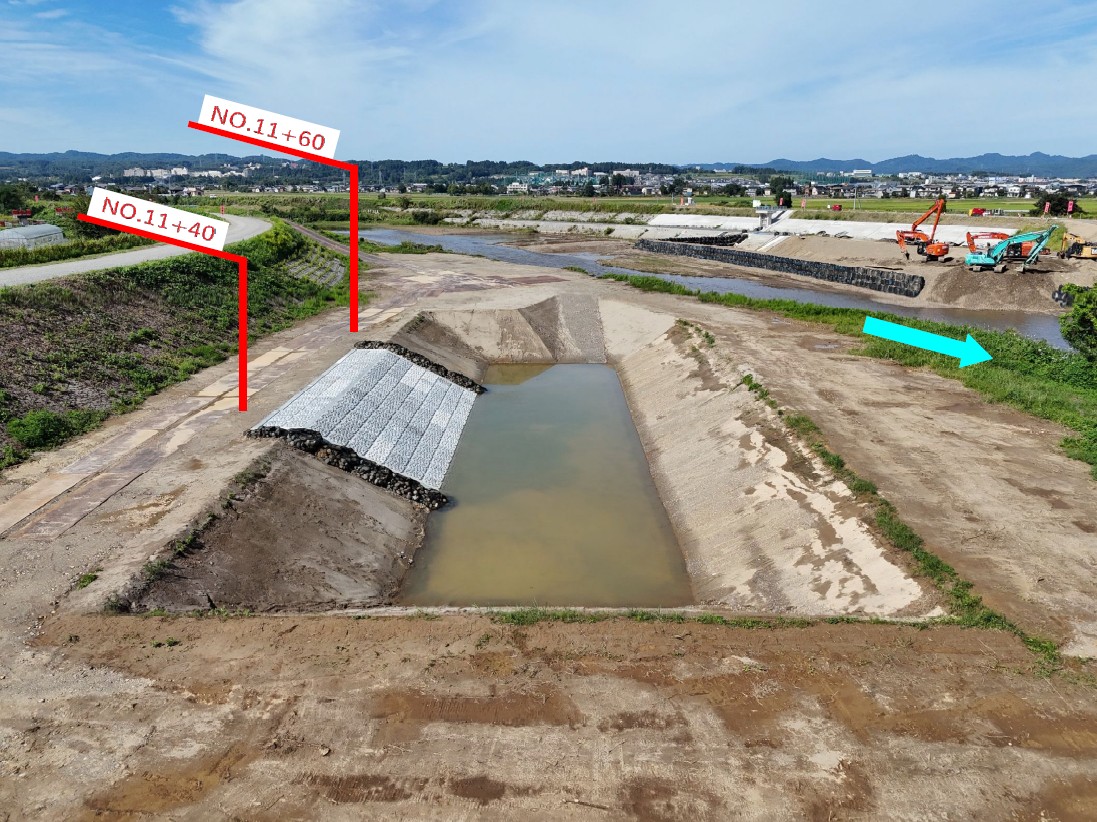

2021年4月 着手前

一級河川渋海川広域河川一級(防安緊急・補正)右岸掘削工事 株式会社永井工業

工事完成

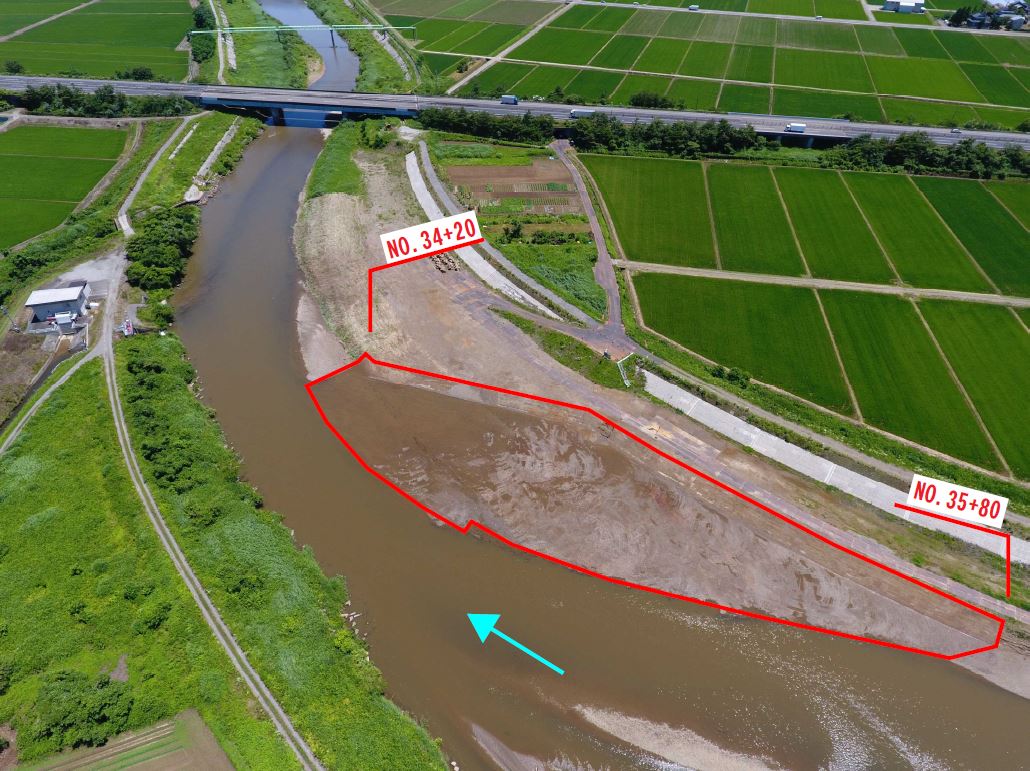

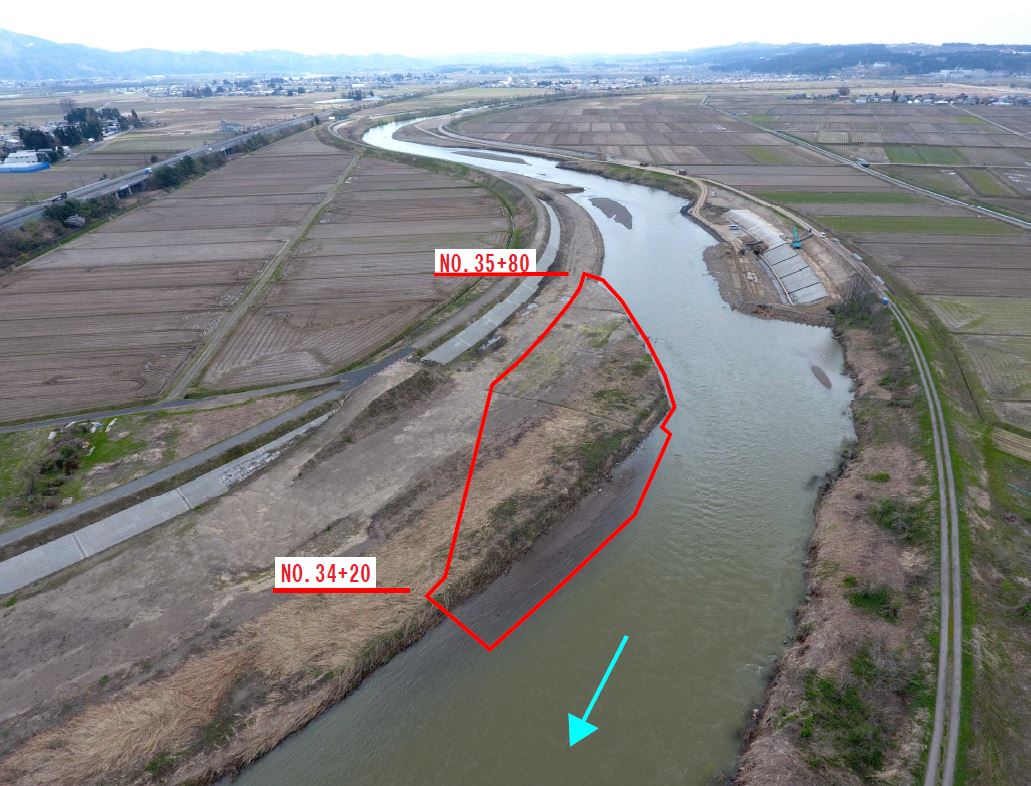

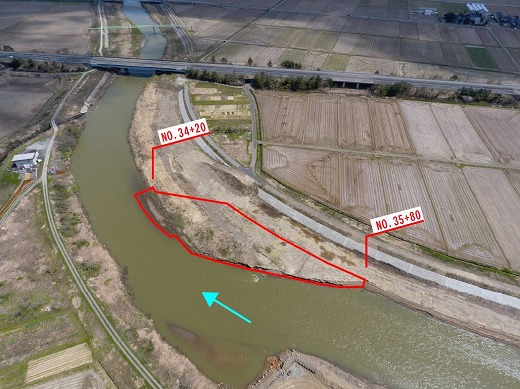

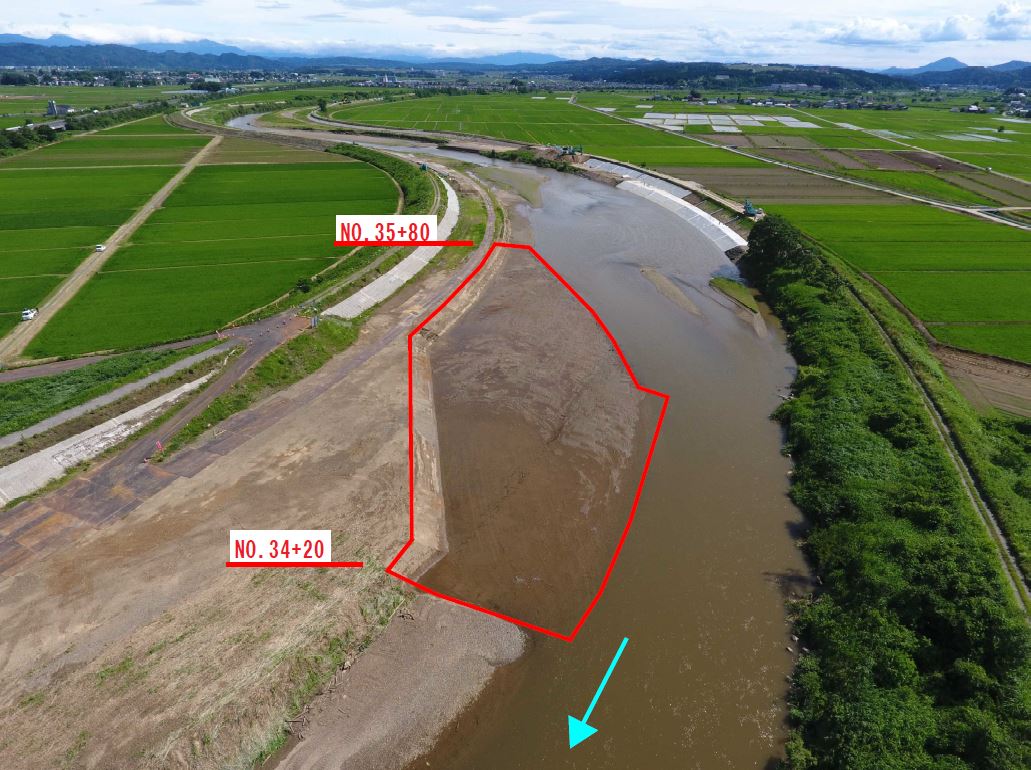

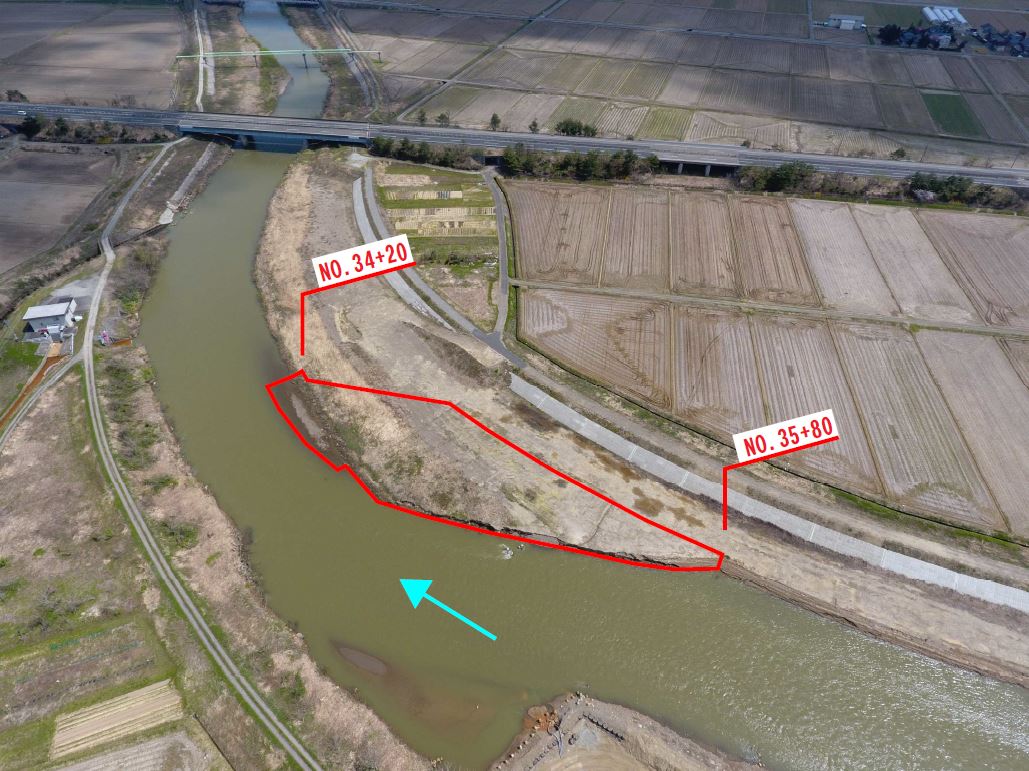

NO.34+20~NO.35+80 方向を望む

着手前

完成

NO.35+80~NO.34+20 方向を望む

着手前

完成

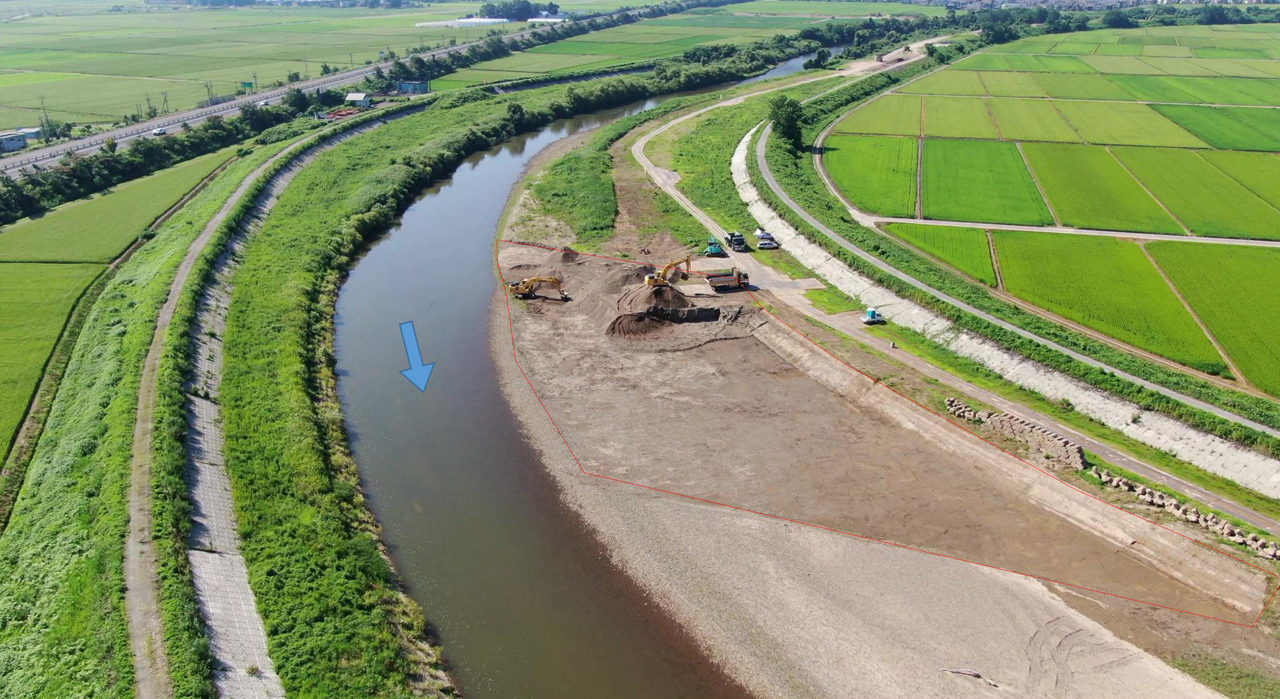

土砂掘削状況

土砂積込状況

施工状況

イメージアップ看板

着手前

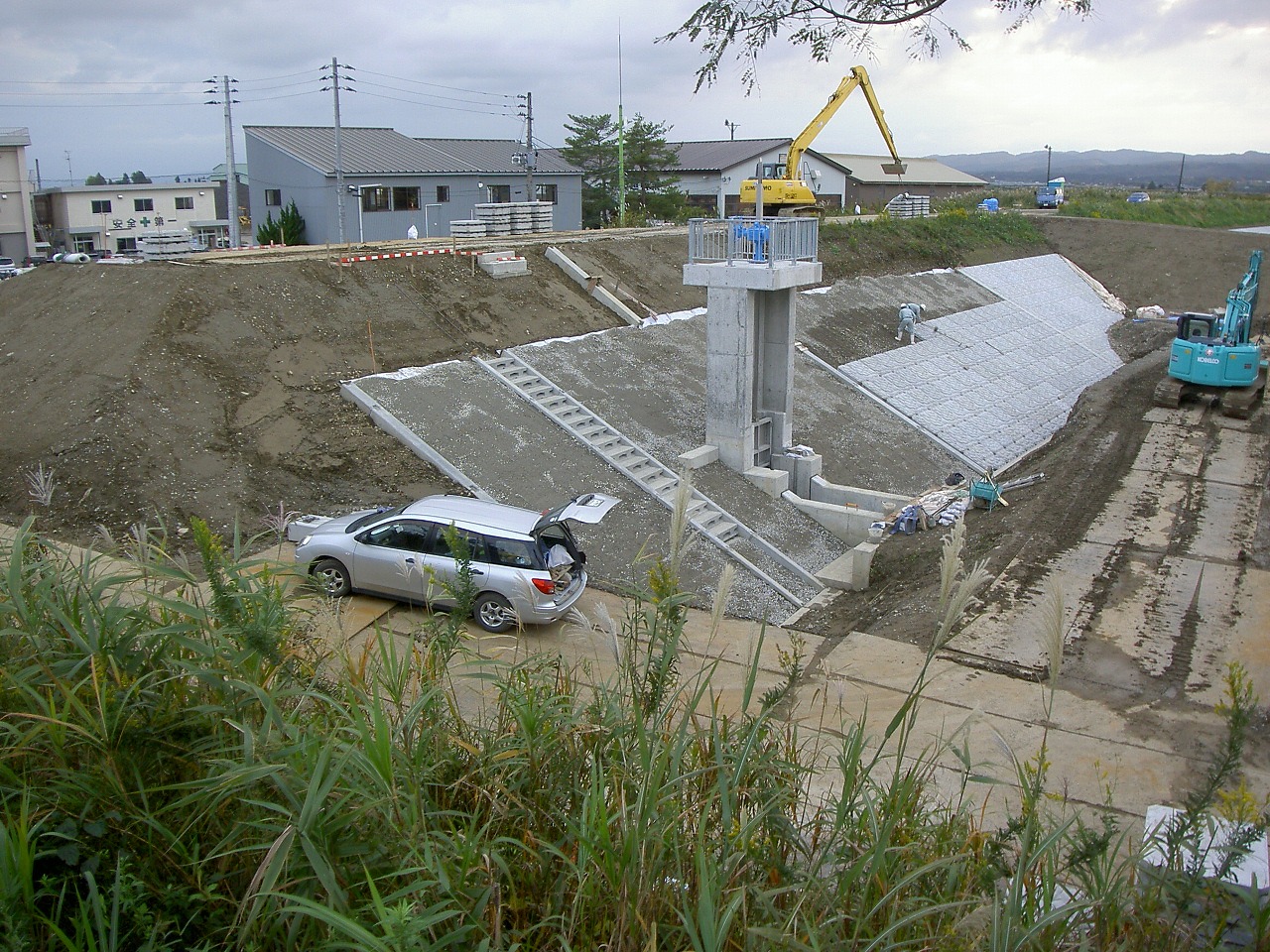

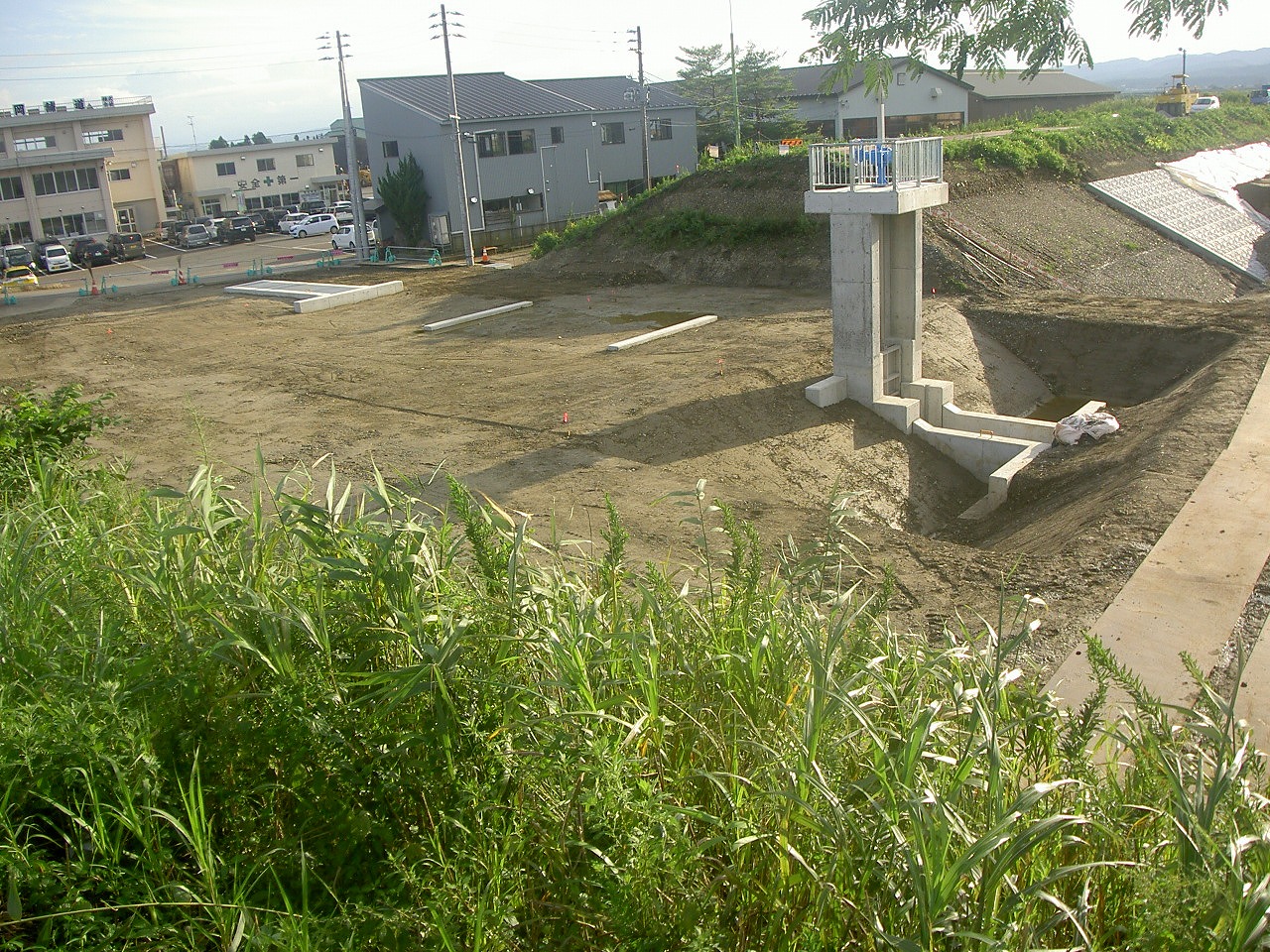

一級河川渋海川広域河川一級(防災安全緊急)排水樋門工事 株式会社中越興業

2021年11月 工事完成

工事完成

11月9日 現場検査

2021年10月末

進捗状況
現在、築堤盛土施工中です。

2021年9月末

進捗状況
10月6日からゲートを設置します。

2021年8月末

進捗状況
現在は、樋門本体を施工中です。

2021年7月末

進捗状況
現在は、樋門本体を施工中です。

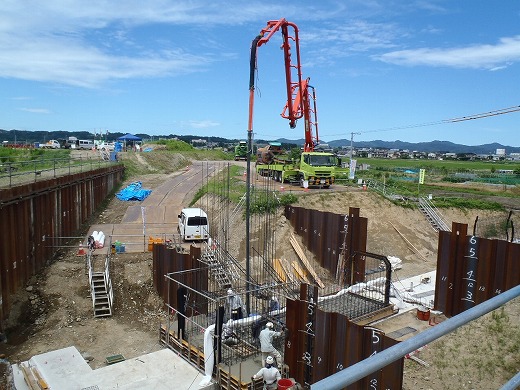

2021年7月現在 作業状況

コンクリート打設が始まりました。

2021年6月末

進捗状況

2021年5月末

進捗状況

2021年4月末

進捗状況

2021年4月現在 作業状況

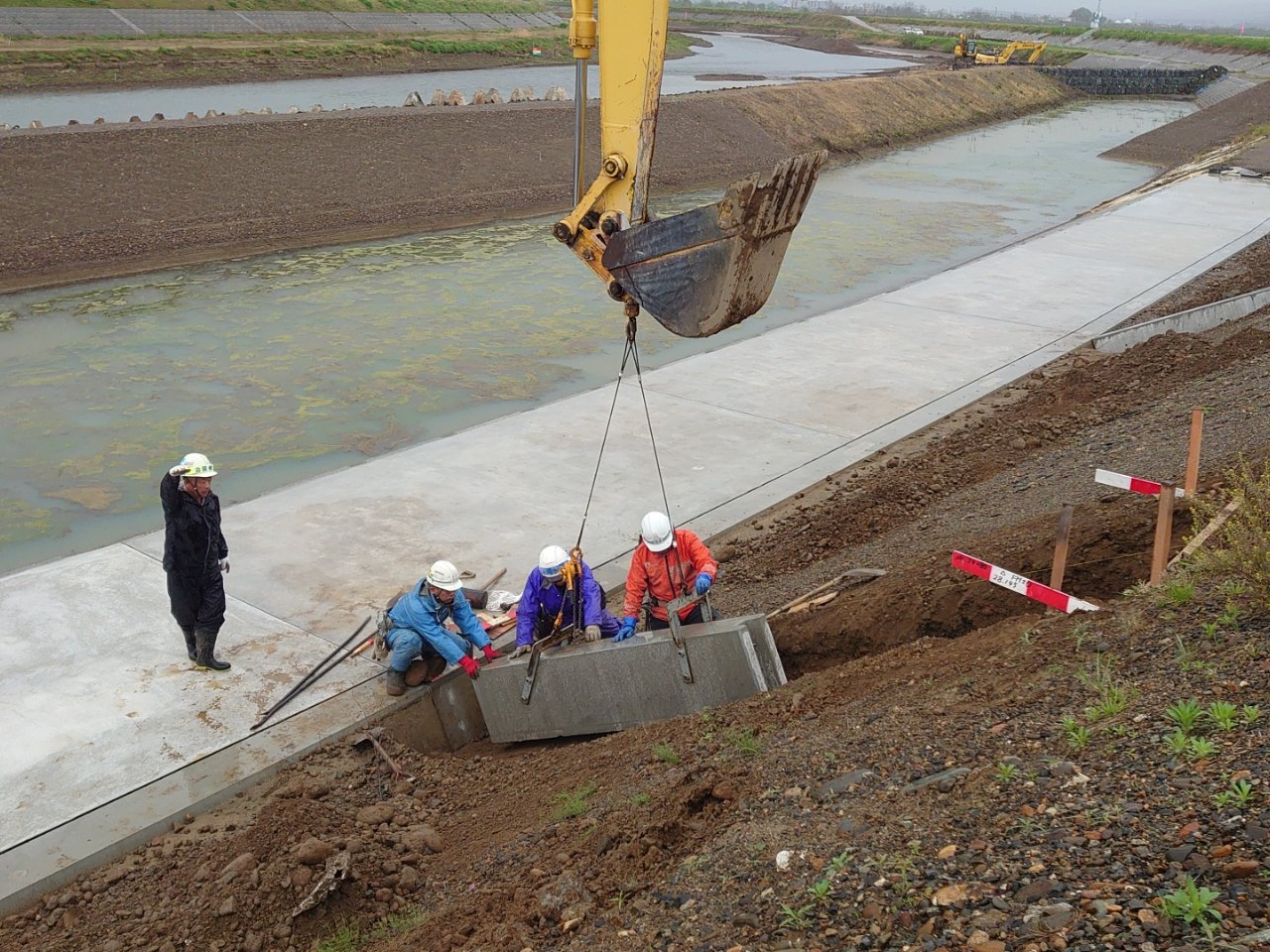

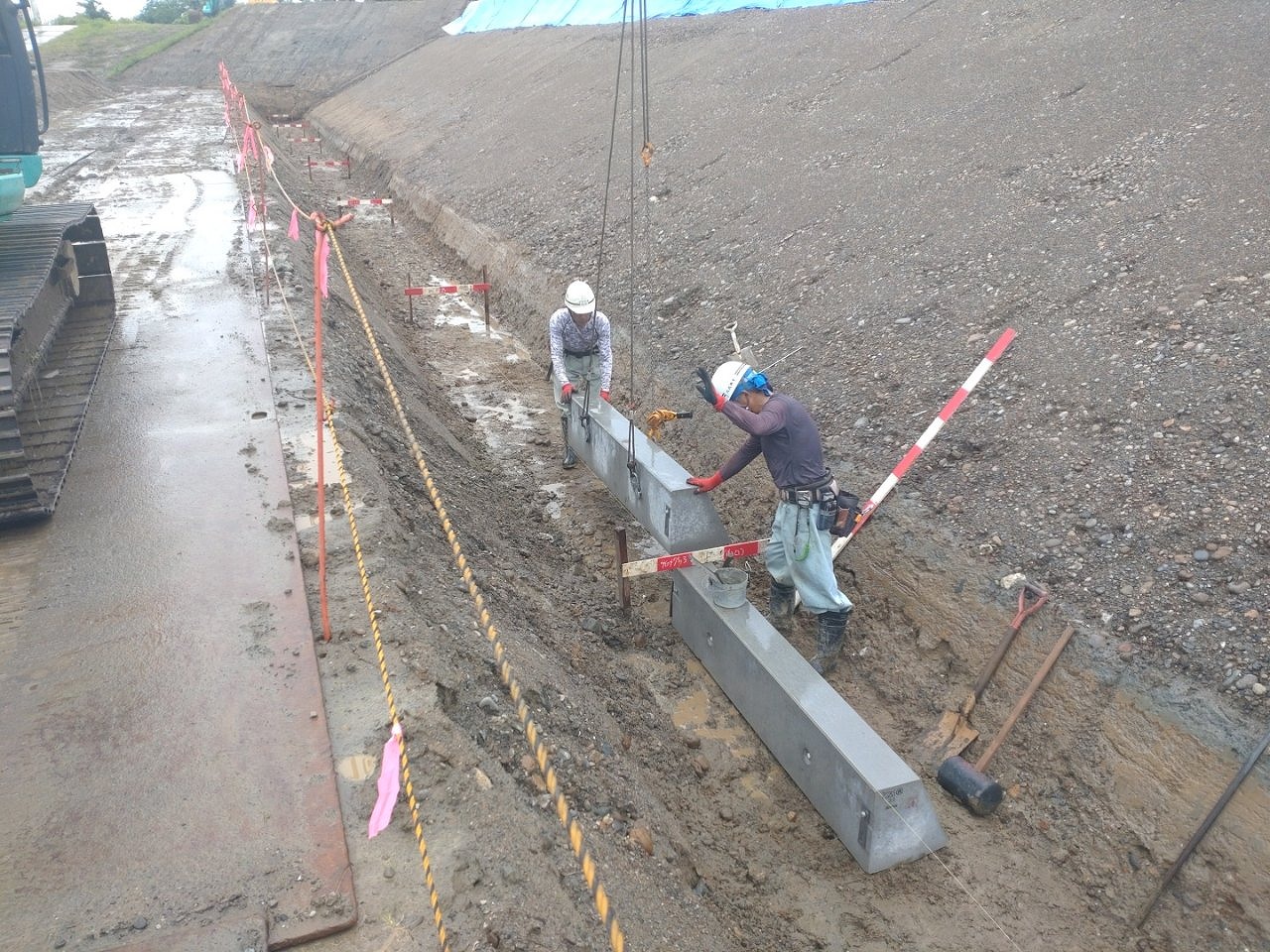

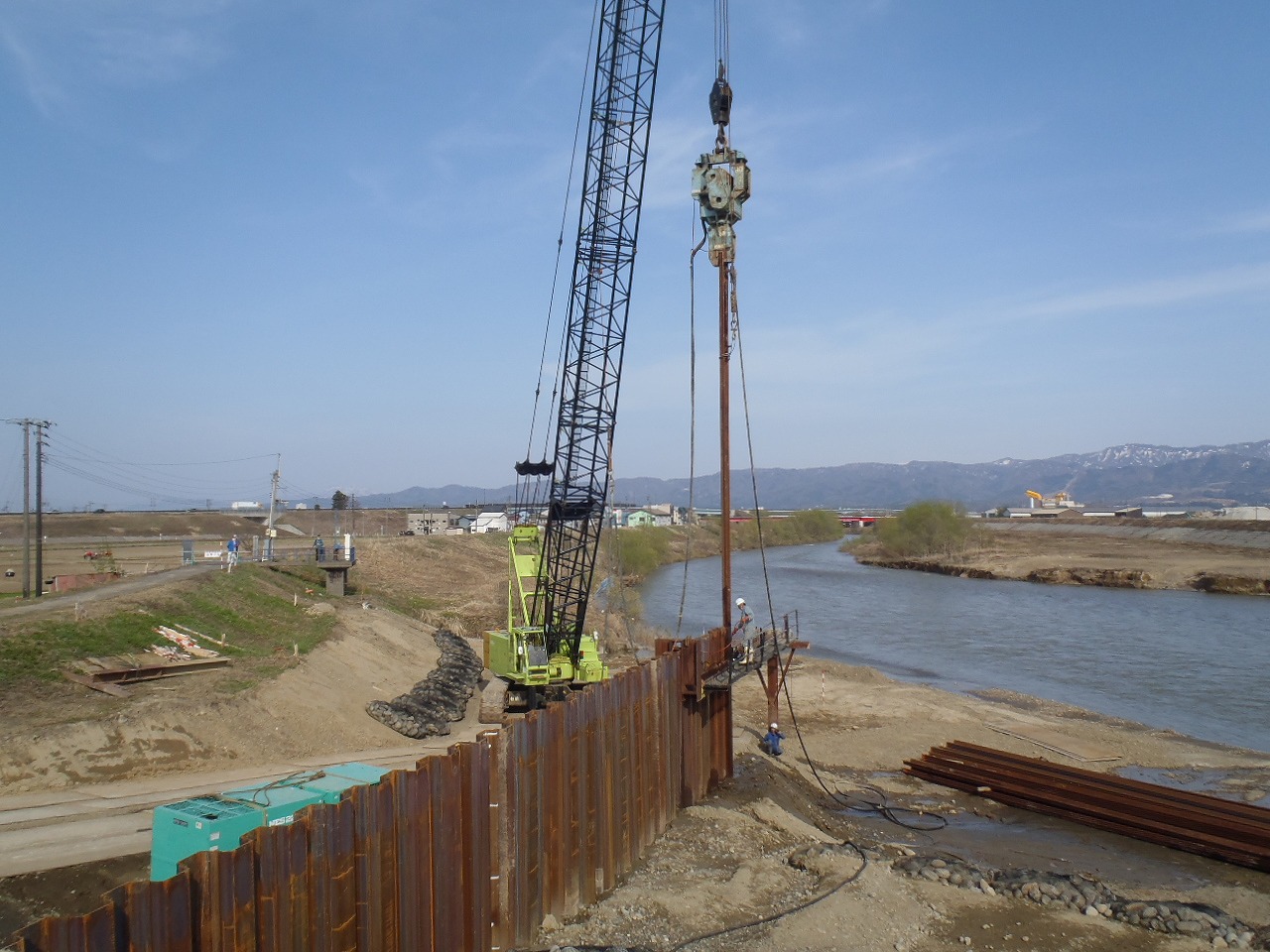

仮設鋼矢板打設

2021年3月末

進捗状況

2020年11月末

進捗状況

着手前

一級河川渋海川防安(3か年)中小プロ・重点左岸高水護岸工事 株式会社堀井組

2021年12月 完了

2021年12月15日書類検査完了

2021年10月 工事完成

2021年10月21日現場検査完了

2021年6月末

着手前

一級河川渋海川 防安(3か年)中小プロ・重点左岸低水護岸工事 株式会社大石組

令和3年9月 工事完成

令和3年4月

大型ブロック張状況

令和2年9月

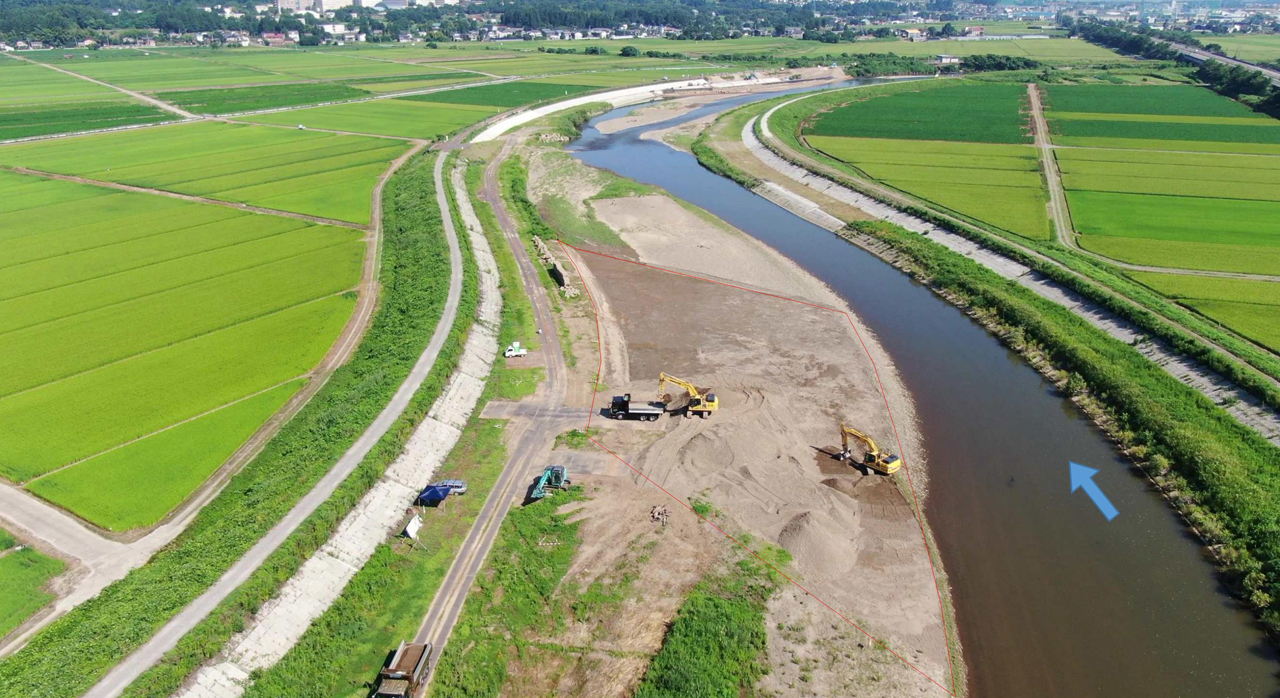

右岸掘削状況

着手前

渋海川広域河川一級(防災安全緊急)左岸低水護岸工事 株式会社西栄建設

令和2年12月11日現場検査・令和3年 2月25日書類検査完了

2020年12月 工事完成

完了写真

護岸ブロック張り 埋戻し前

護岸ブロック張り 埋戻し完了

着手前

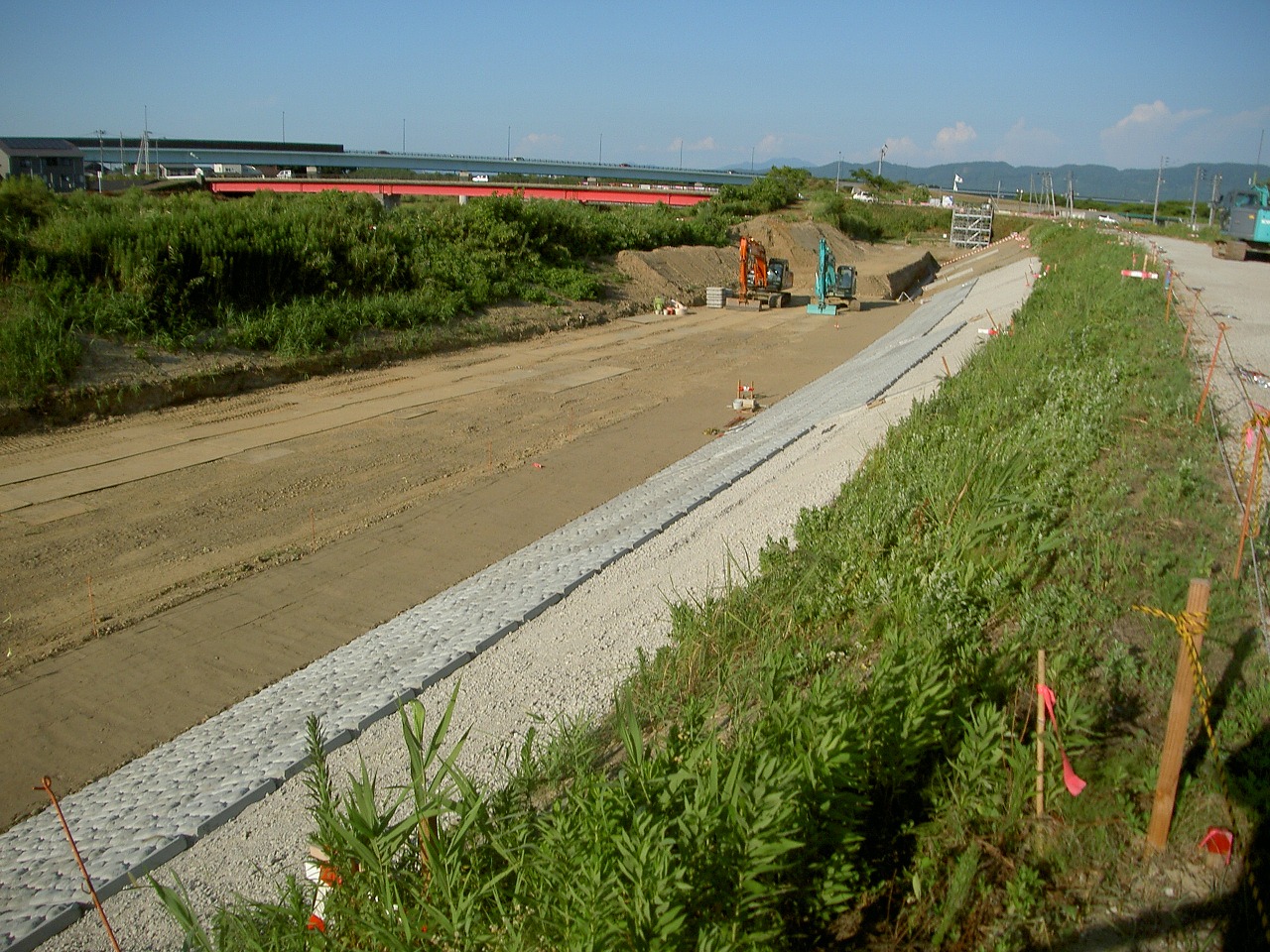

渋海川広域河川一級(防安緊急・補正) 右岸低水護岸その1工事 株式会社永井工業

2020年7月末

渋海川防安(3か年)掘削・重点 右岸掘削工事 株式会社中越興業

2020年7月末

進捗状況

着手前

渋海川防安(3か年)掘削・重点 左岸築堤護岸・構造物撤去工事 株式会社大石組

着手前

一級河川渋海川 防安(3か年)中小プロ・重点 左岸高水護岸工事 小川興業株式会社

令和2年12月11日現場検査・令和3年2月3日書類検査完了

2020年12月 工事完成

2020年10月末

2020年9月末

着手前

一級河川渋海川 防安(3か年)中小プロ・重点右岸高水護岸工事 株式会社永井工業

2020年7月末

丁張完了しました。

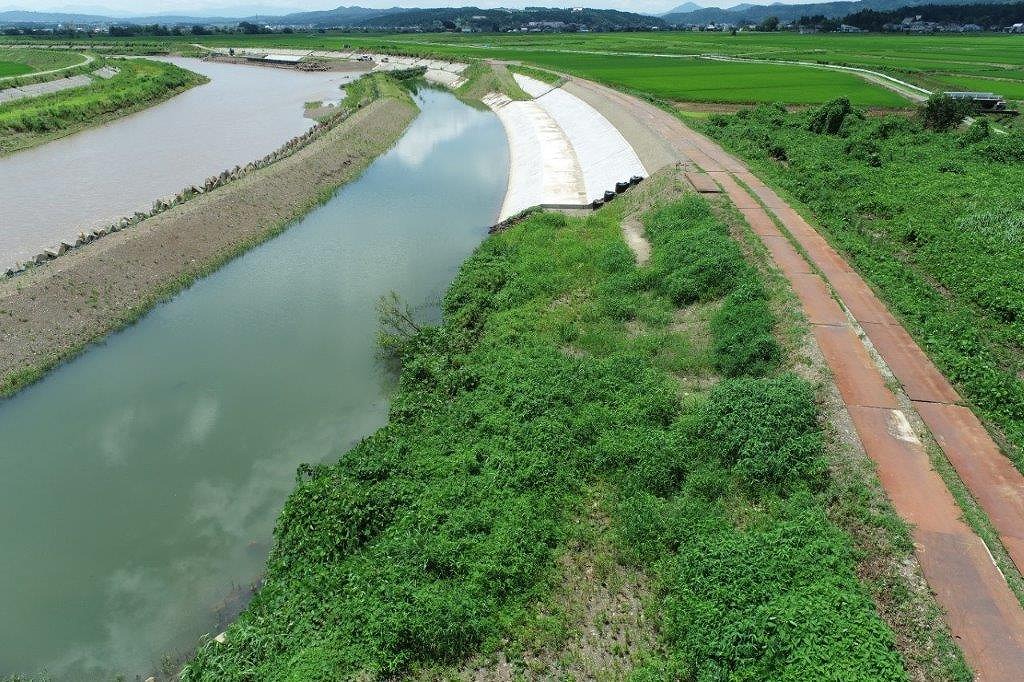

着手前 ~工事箇所の全景~

上流より下流を望む

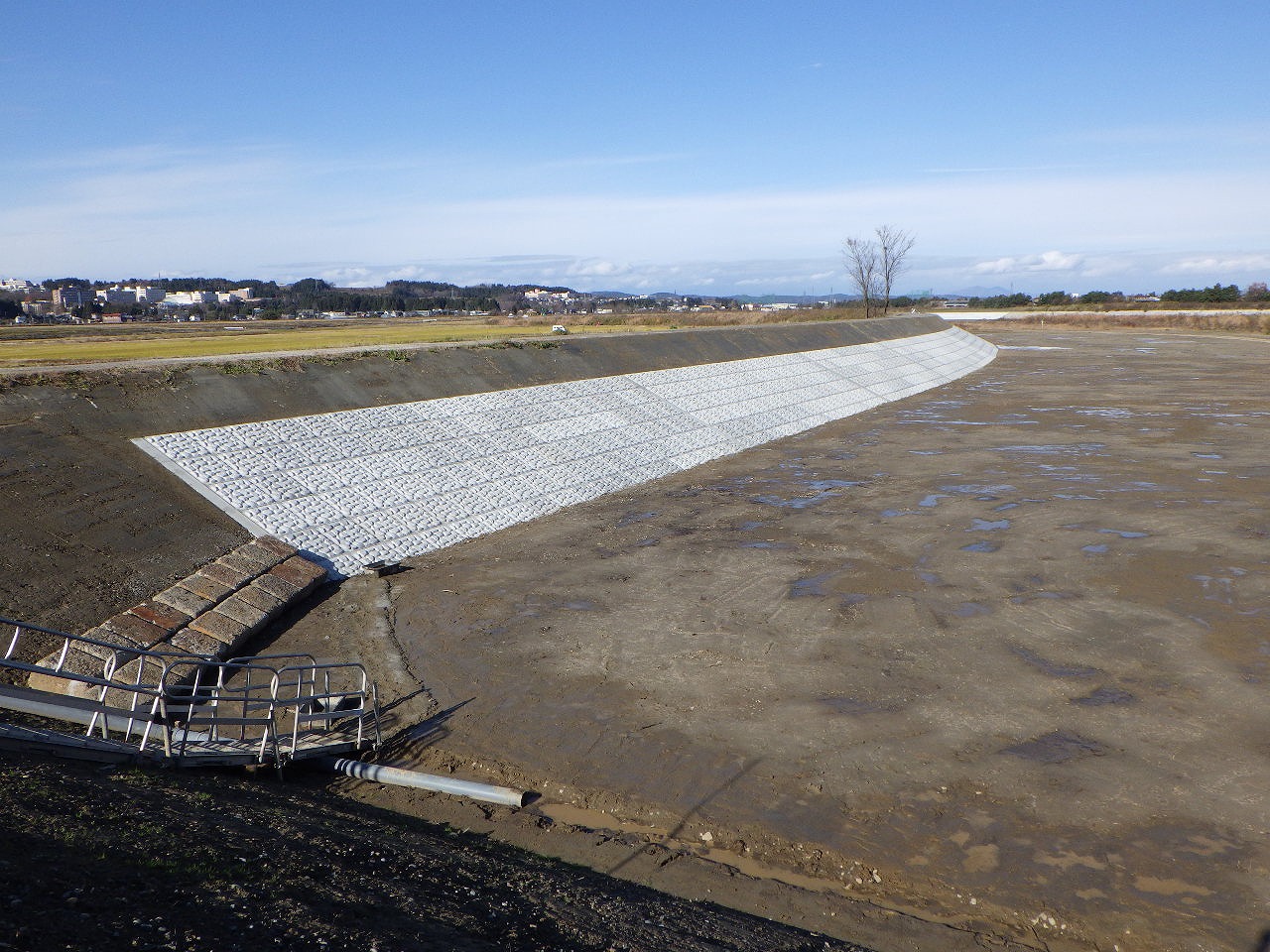

下流より上流を望む

渋海川防安(3か年)中小プロ・重点 左岸高水護岸その1工事 小川興業株式会社

2020年2月 工事完成

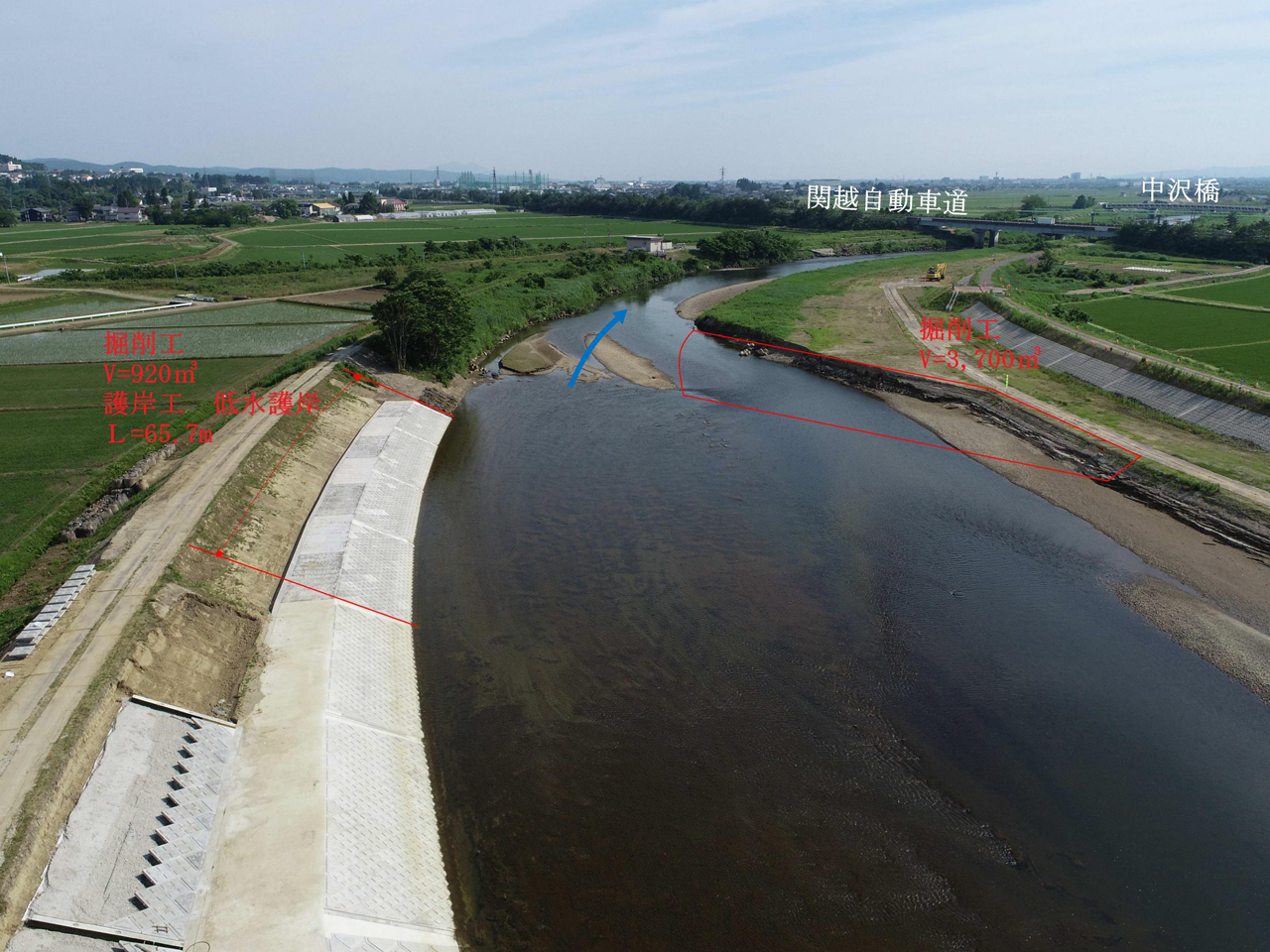

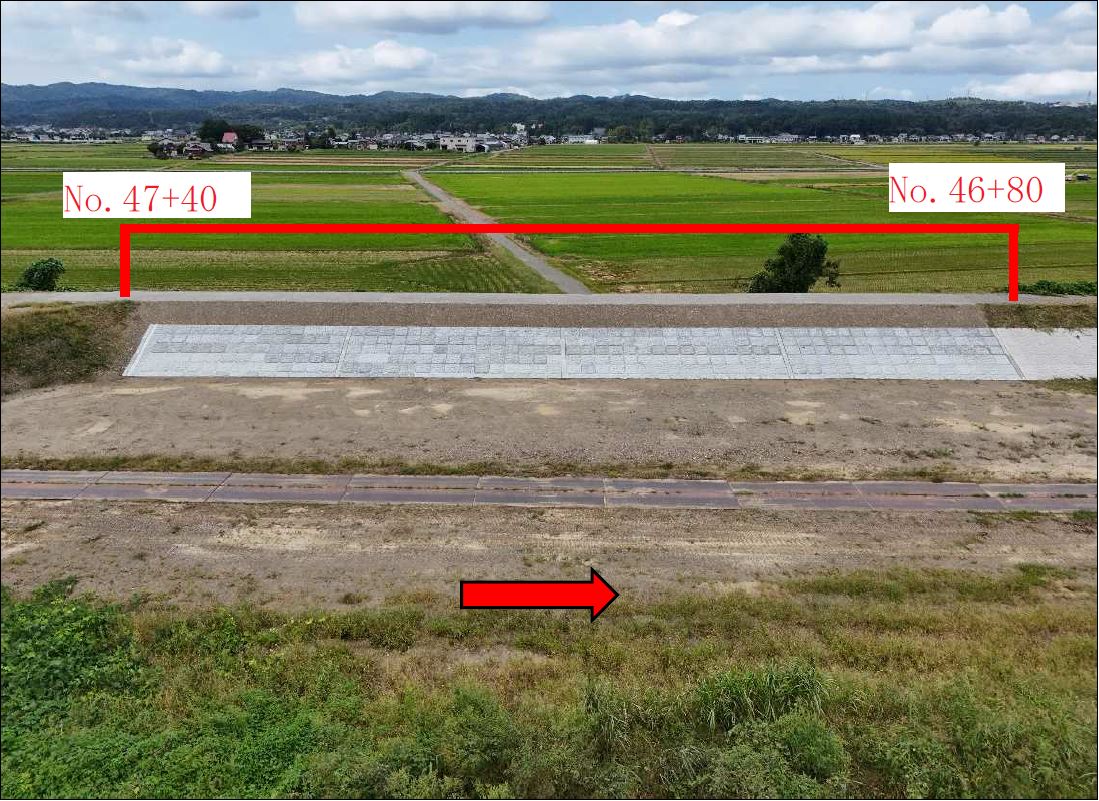

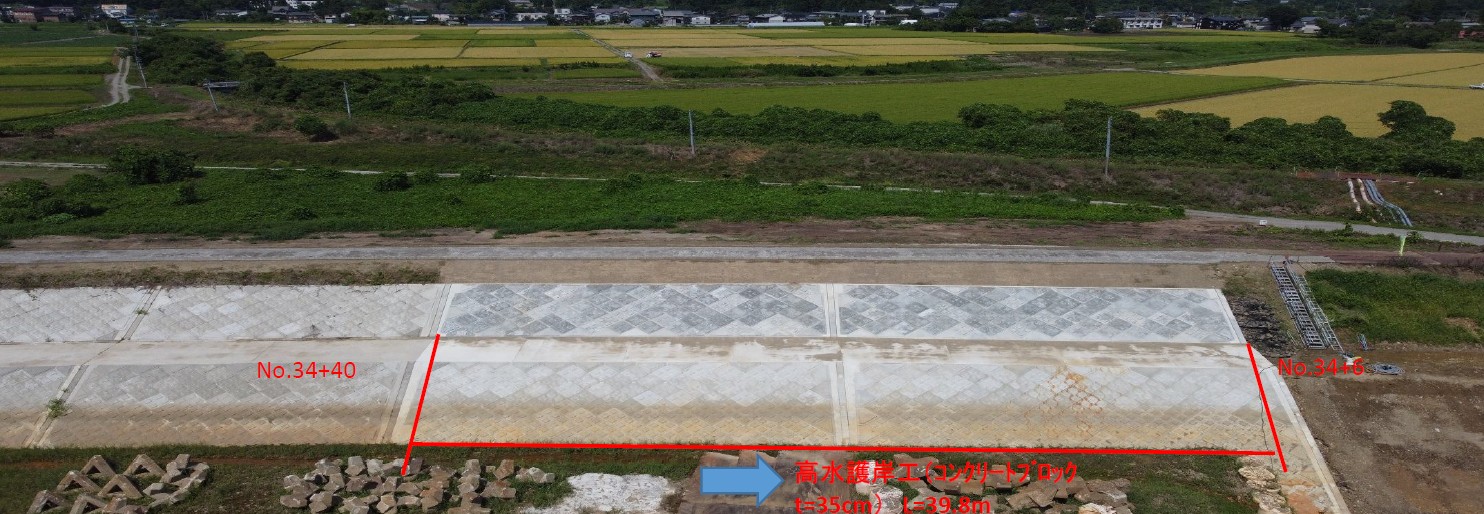

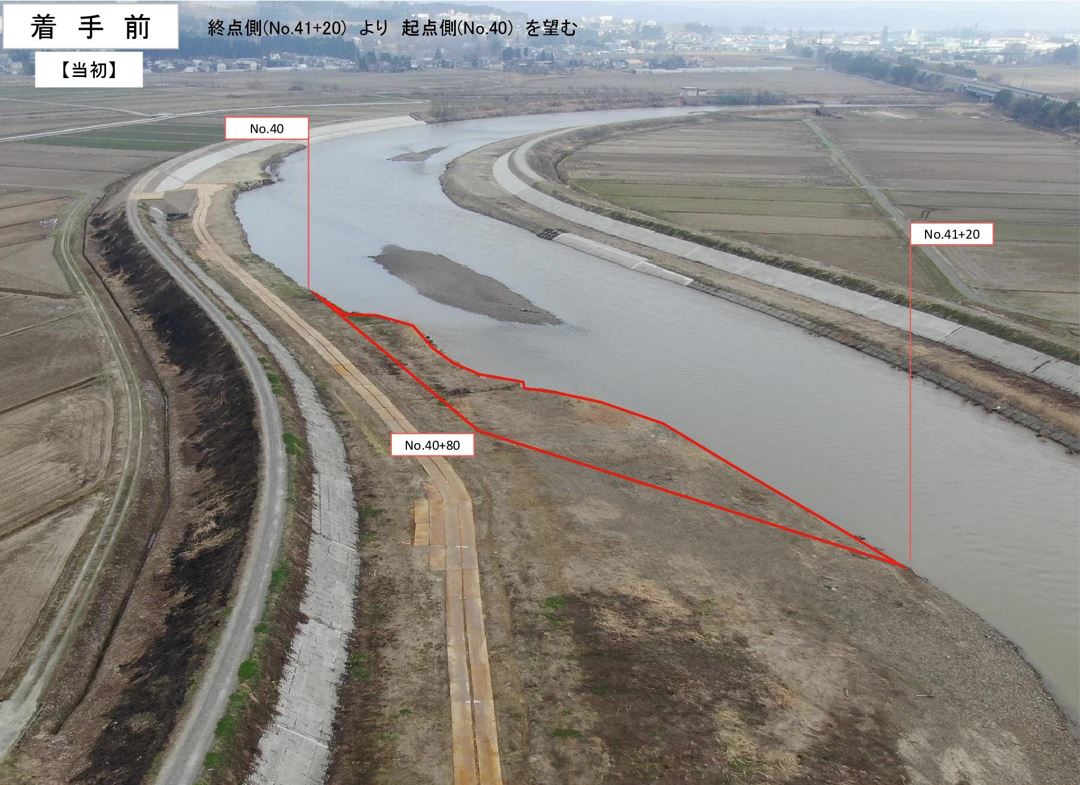

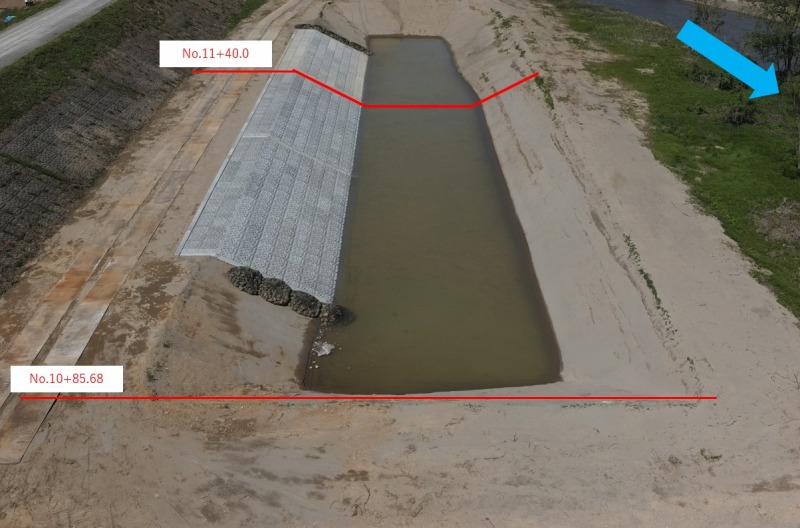

No.42+40.1(終点)~No.40+99.7(起点)方向を望む

右岸側からNo.40+99.7(起点)・No.42+40.1(終点)方向を望む

No.40+99.7(起点)~No.42+40.1(終点)方向を望む

真上からNo.40+99.7(起点)・No.42+40.1(終点)方向を望む

皆様のご協力により、無事故・無災害で完了することができました。
ありがとうございました。

渋海川防安(3カ年)中小プロ・重点右岸高水護岸その1工事 株式会社白井組

2019年8月下旬

渋海川広域河川一級(防安緊急・補正)右岸高水護岸その1工事 越後交通工業株式会社

2020年3月 工事完成

下流側より撮影

上流側より撮影

2020年2月上旬 護岸工完了

2020年1月下旬 高水護岸完了

2019年12月中旬 低水護岸完了

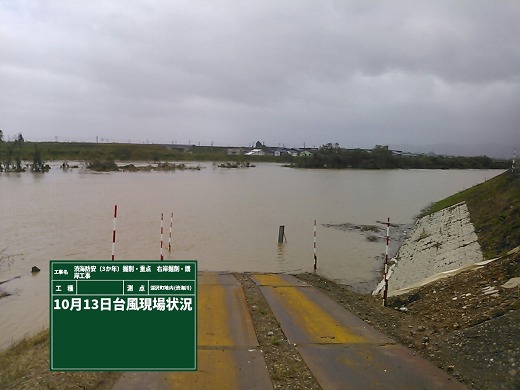

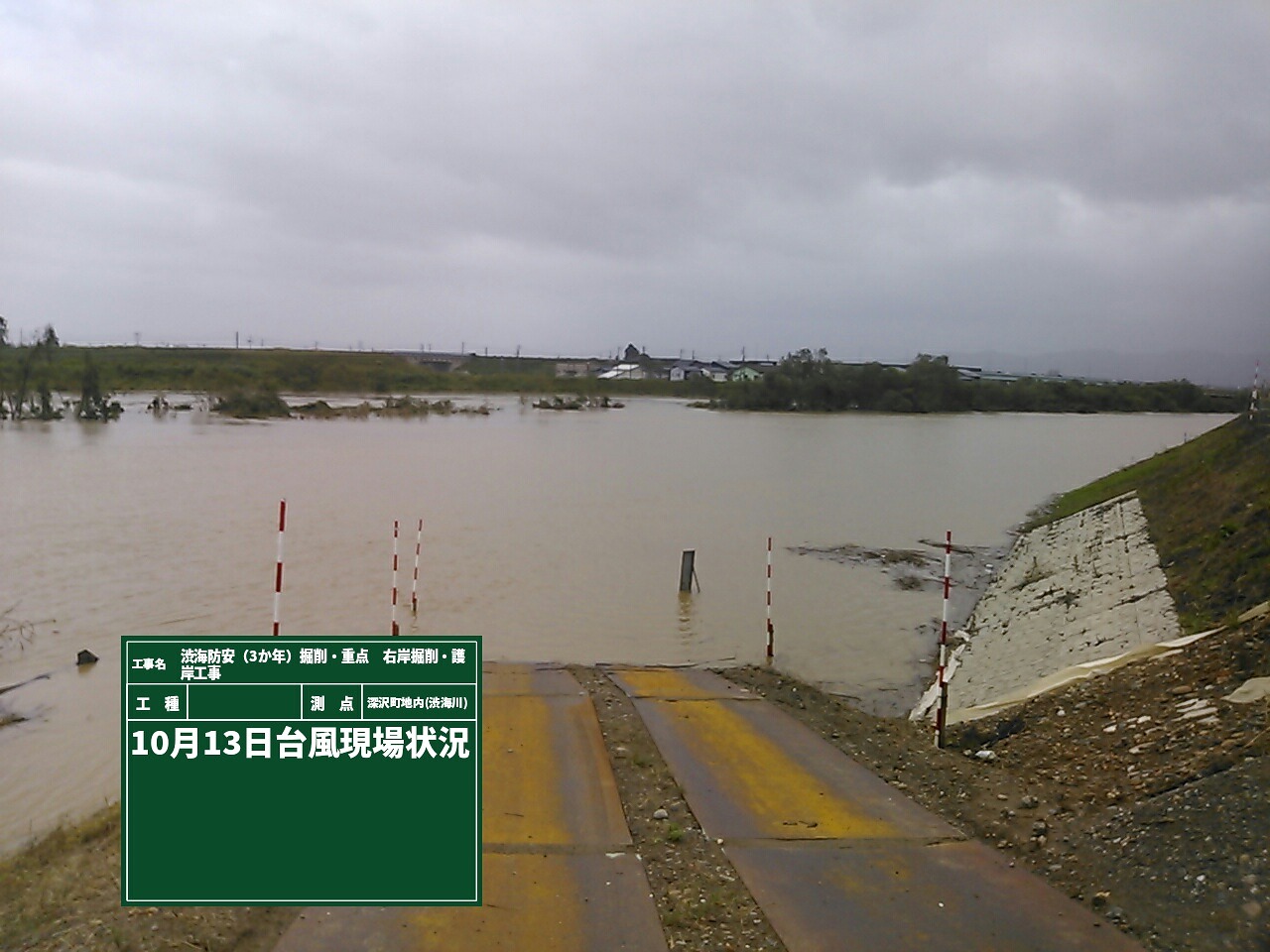

2019年10月中旬 台風状況

2019年8月末

2019年8月下旬

2019年8月上旬

着手前

下流側~望む

上流側~望む

渋海川防安(3か年)掘削・重点 右岸高水護岸その3工事 株式会社大石組

着手前

上流から望む

下流から望む

渋海川防安(3か年)掘削・重点 右岸高水護岸その1工事 株式会社堀井組

2019年11月22日 工事完成

2019年11月22日に完成検査を行い、本工事の施工が終了致しました。
皆様のご協力により、無事故・無災害で工事完成することができました。

渋海川防安(3か年)掘削・重点 左岸高水敷掘削その1工事 株式会社中越興業

2019年12月下旬 工事完成

12月2日に臨時検査(現場検査)、12月20日に竣工検査を行いました。
皆様のご協力により、無事故・無災害で工事完成することができました。

2019年4月上旬

渋海川広域河川一級(防災安全緊急)右岸高水敷掘削その3工事 株式会社白井組

2019年4月中旬

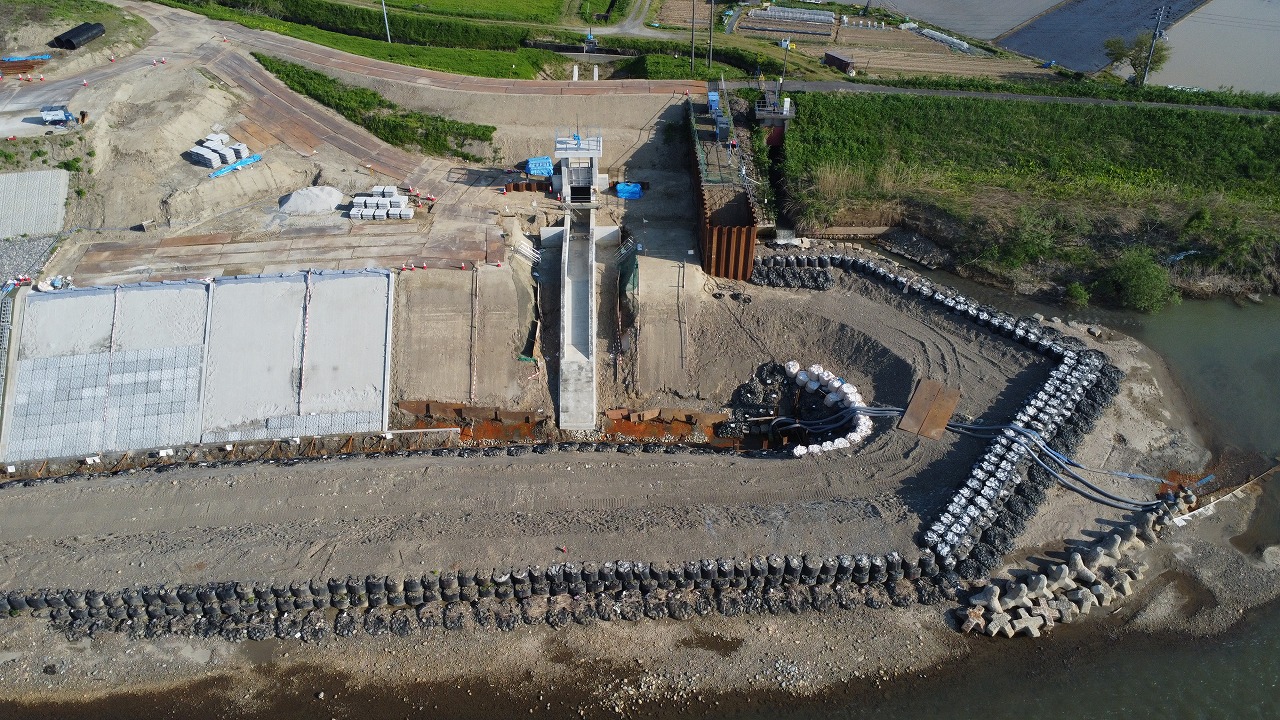

渋海川広域河川一級(防災安全緊急)既設サイフォン撤去工事 株式会社大石組

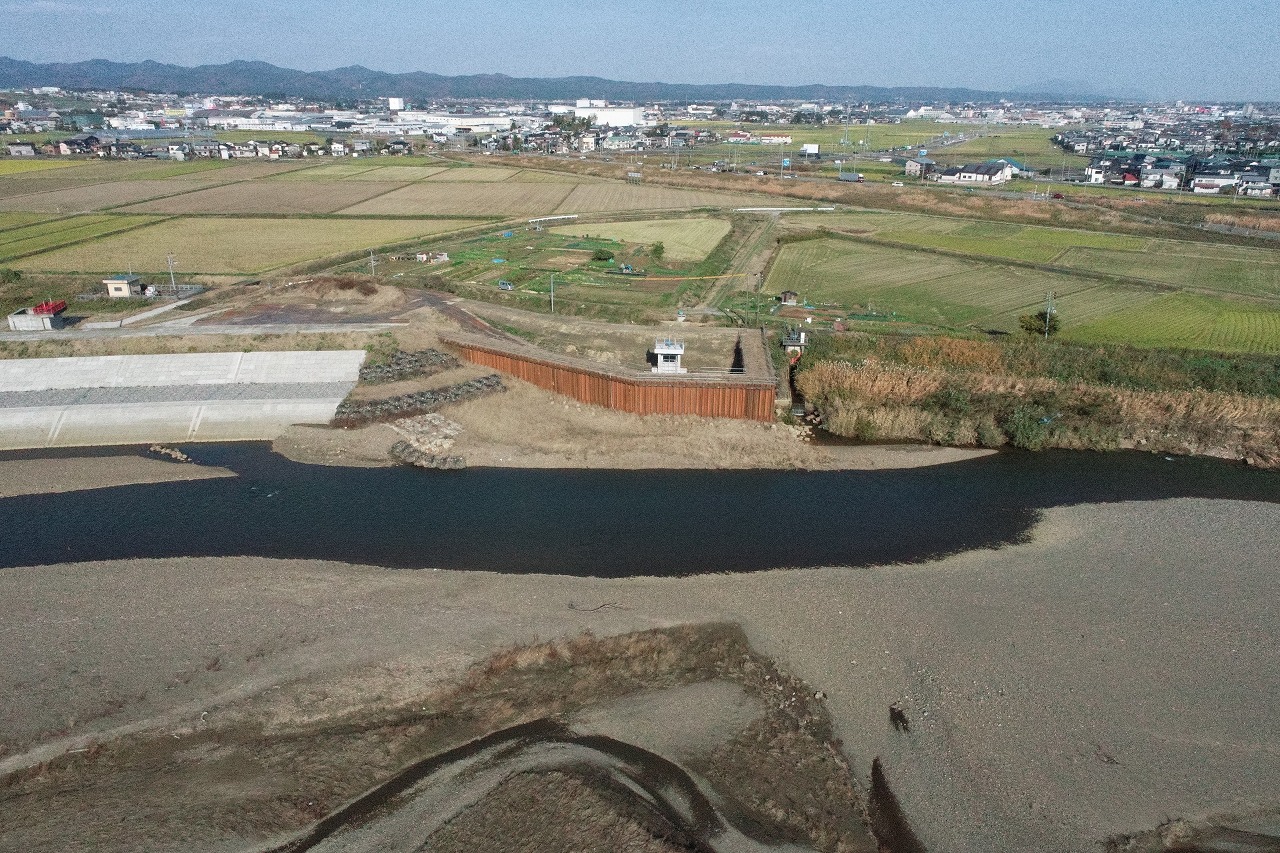

2019年8月26日 工事完成

8月26日で、本工事の施工が終了致しました。
皆様のご協力により、無事故・無災害で完了することができました。
今後、完成検査を受けて発注者様への引き渡しとなります。

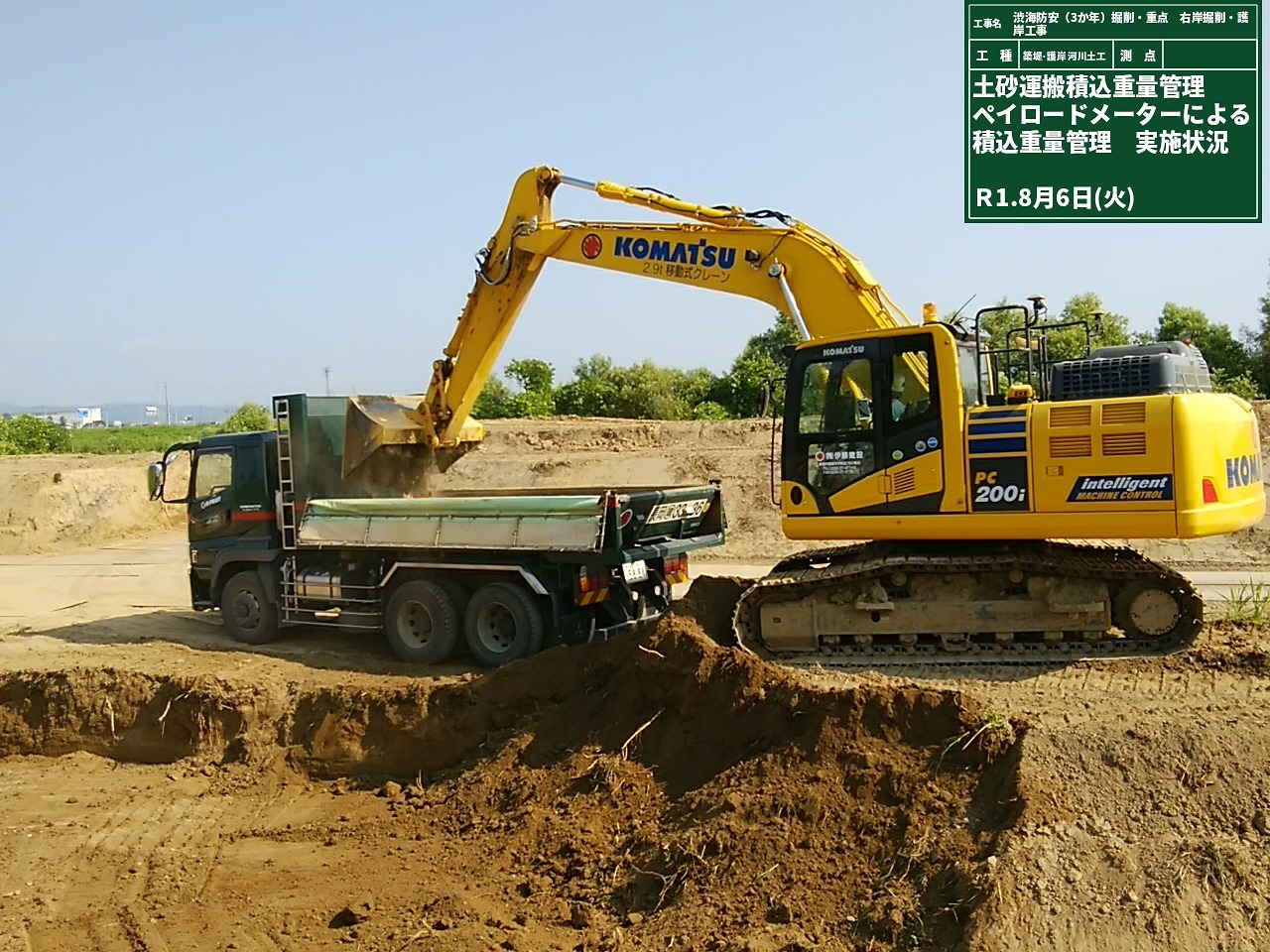

2019年5月27日現在

増工工事の右岸低水護岸工施工のための仮締切堤防が完了しました。
これから雨の多い時期を迎え、河川の急激な増水等が予想されますが、
上流部の天候及び水位を確認し、状況によっては作業中止とするなど
安全第一で作業を進めていきます。

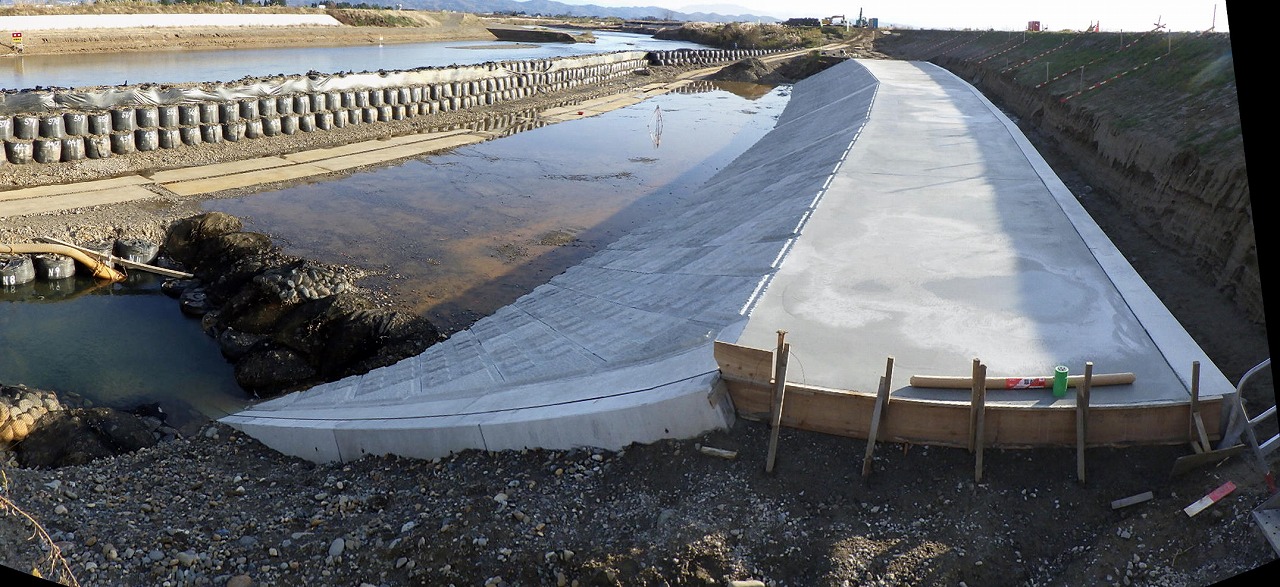

2019年2月22日現在

2019年4月16日現在

2月末で既設サイフォンの撤去が終了しました。
この工事は繰越しとなり、年度をまたいで右岸側の低水護岸工を増工で行うことになりました。
現在は、既設サイフォン撤去のために築造した仮締切堤防を、低水護岸工施工のための仮締切堤防に作り変えています。

2018年9月

渋海川広域河川一級(防安緊急・補正)右岸高水護岸その1工事 越後交通工業株式会社

2018年11月末

2018年11月末

2018年11月末

2018年10月末

2018年10月末

2018年10月末

2018年9月末

2018年9月末

2018年9月末

2018年8月末

2018年7月末

2018年6月末

2018年5月末

渋海川広域河川一級(防災安全緊急)右岸高水敷掘削その2工事 株式会社西栄建設

11月6日掘削完了状況

ICT機械 掘削面整形状況

ICT機械掘削法面整形状況

掘削積込、整形状況

土砂運搬状況

掘削積込状況

着手前

渋海川広域河川一級(防安緊急・補正)左岸高水護岸その1工事 株式会社中越興業

2018年10月

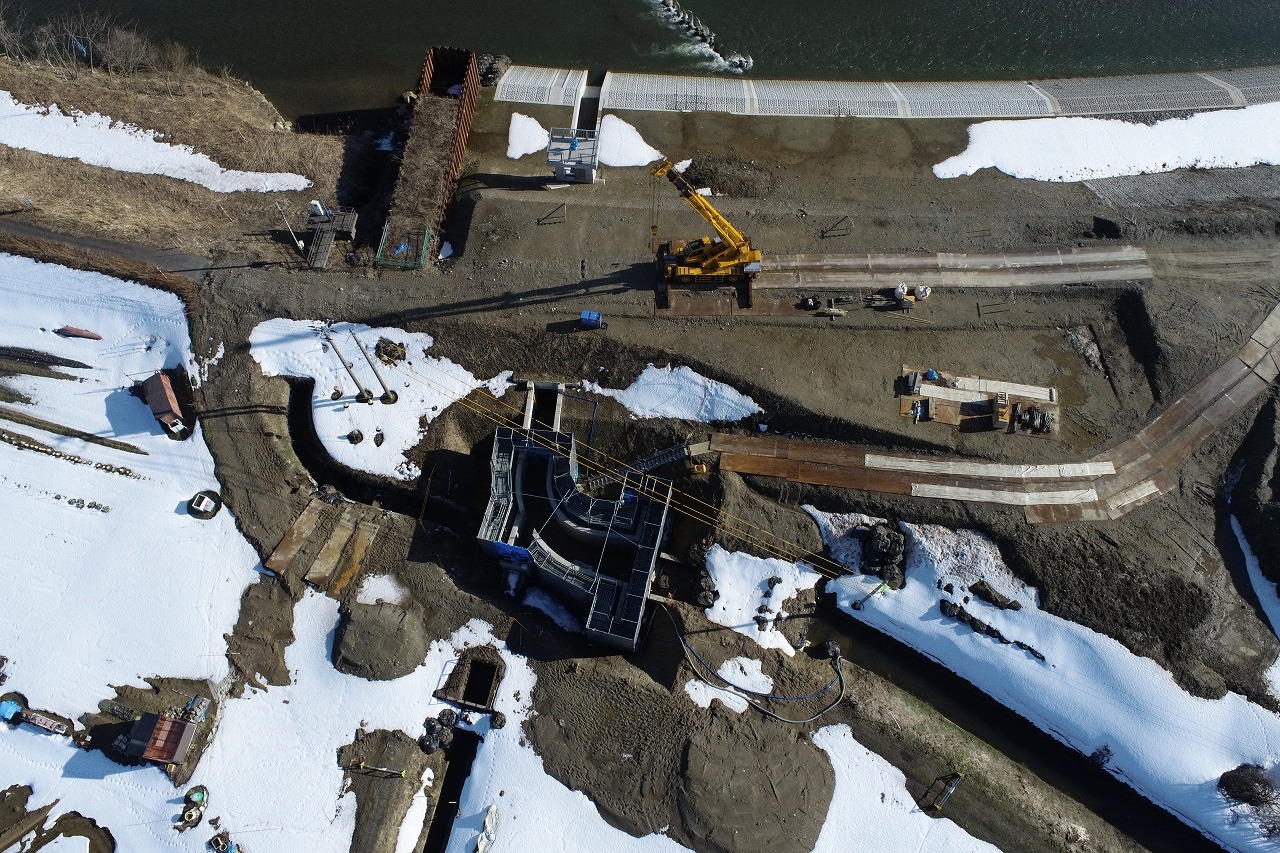

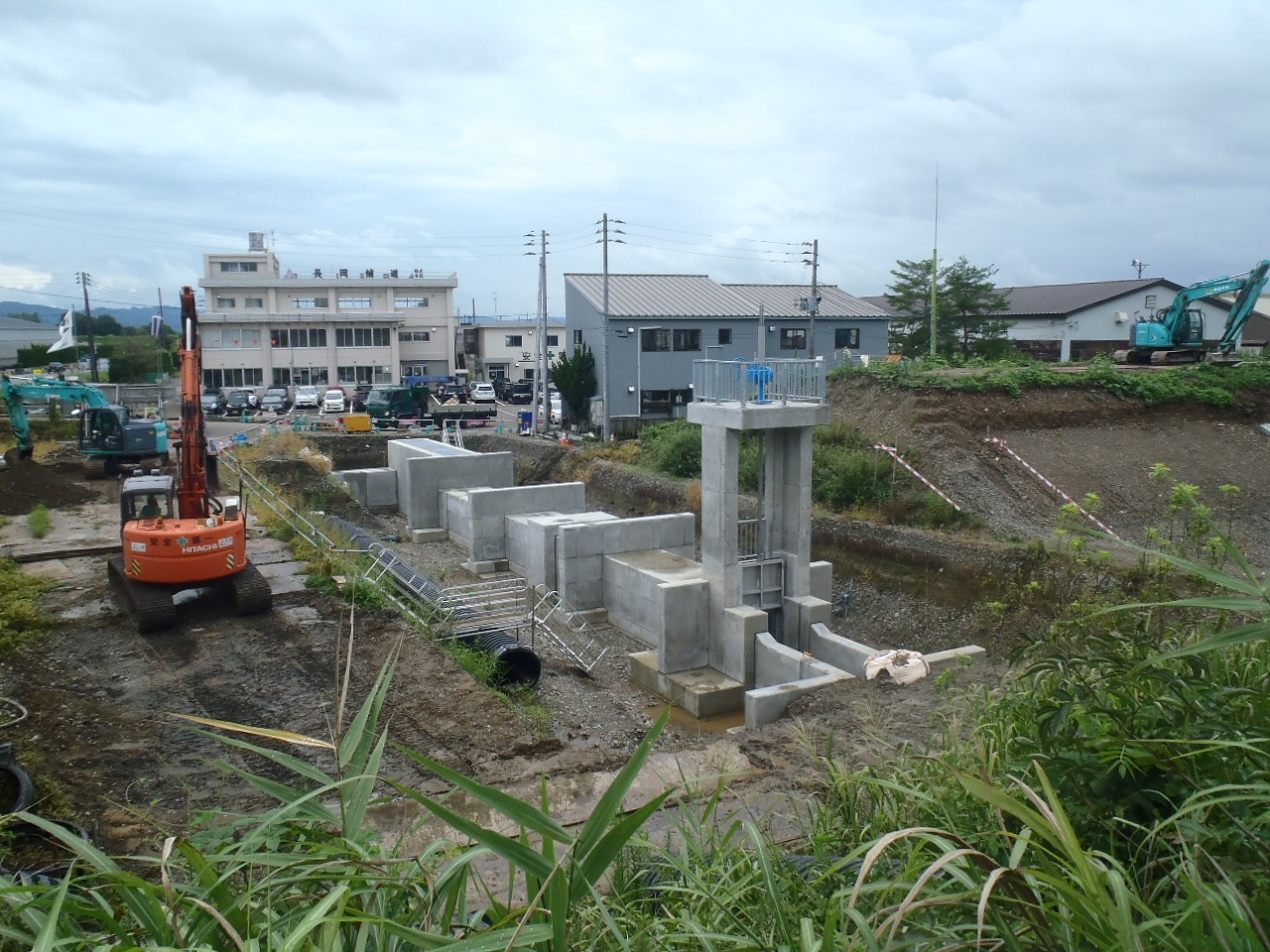

渋海川広域河川一級(防災安全緊急)右岸排水樋門工事 株式会社中越興業

2018年12月末

12月27日に完成検査を行いました。

2018年8月末

着手前

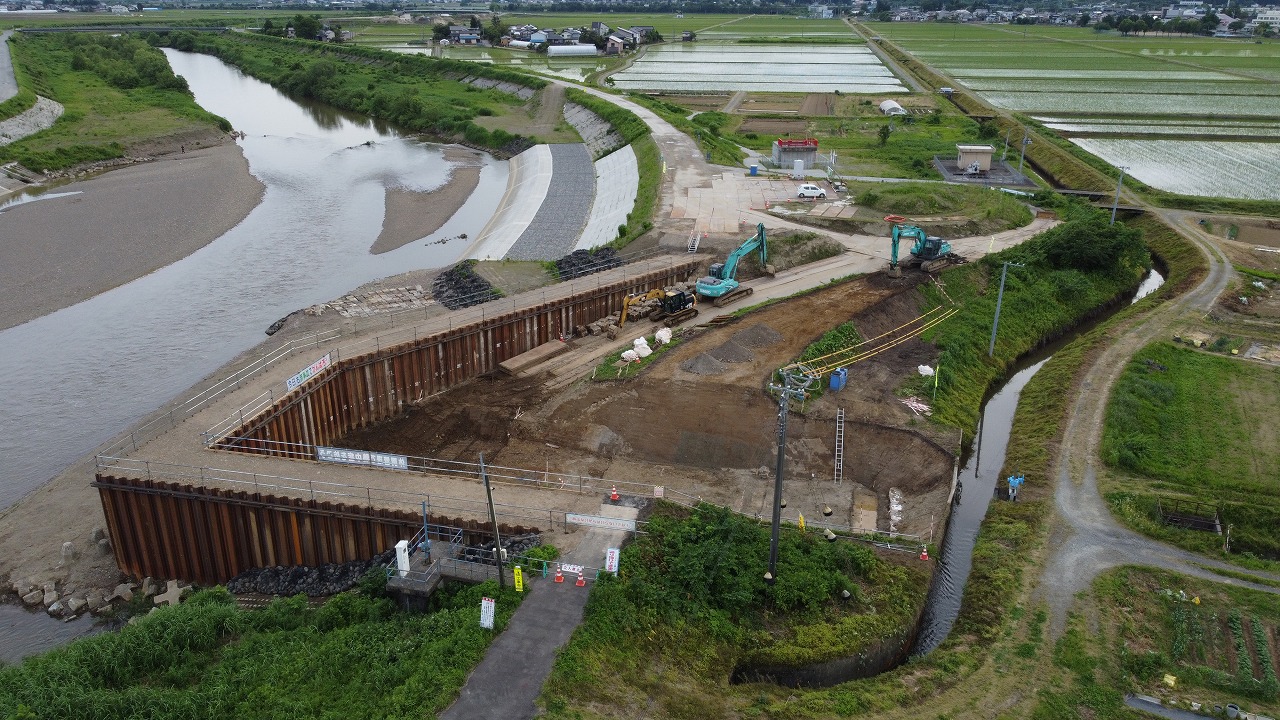

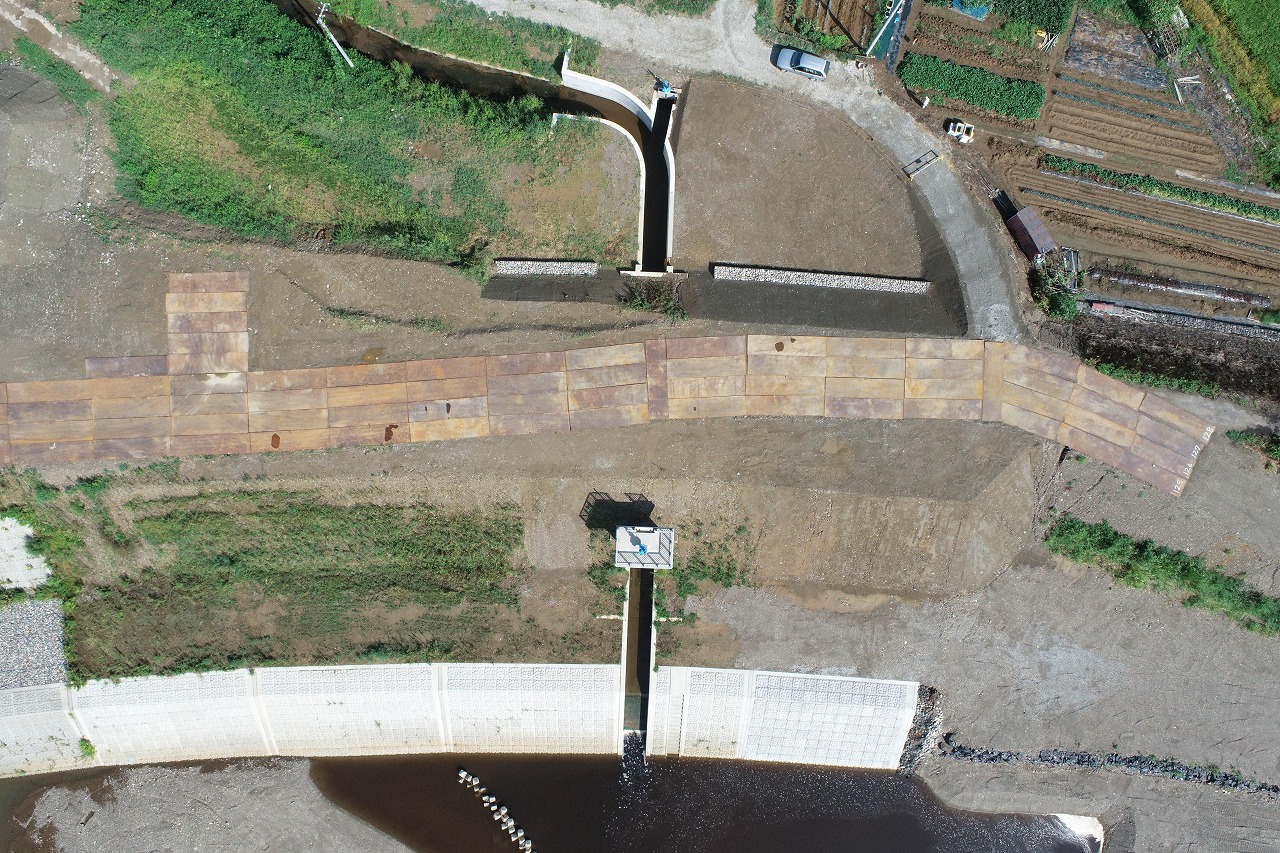

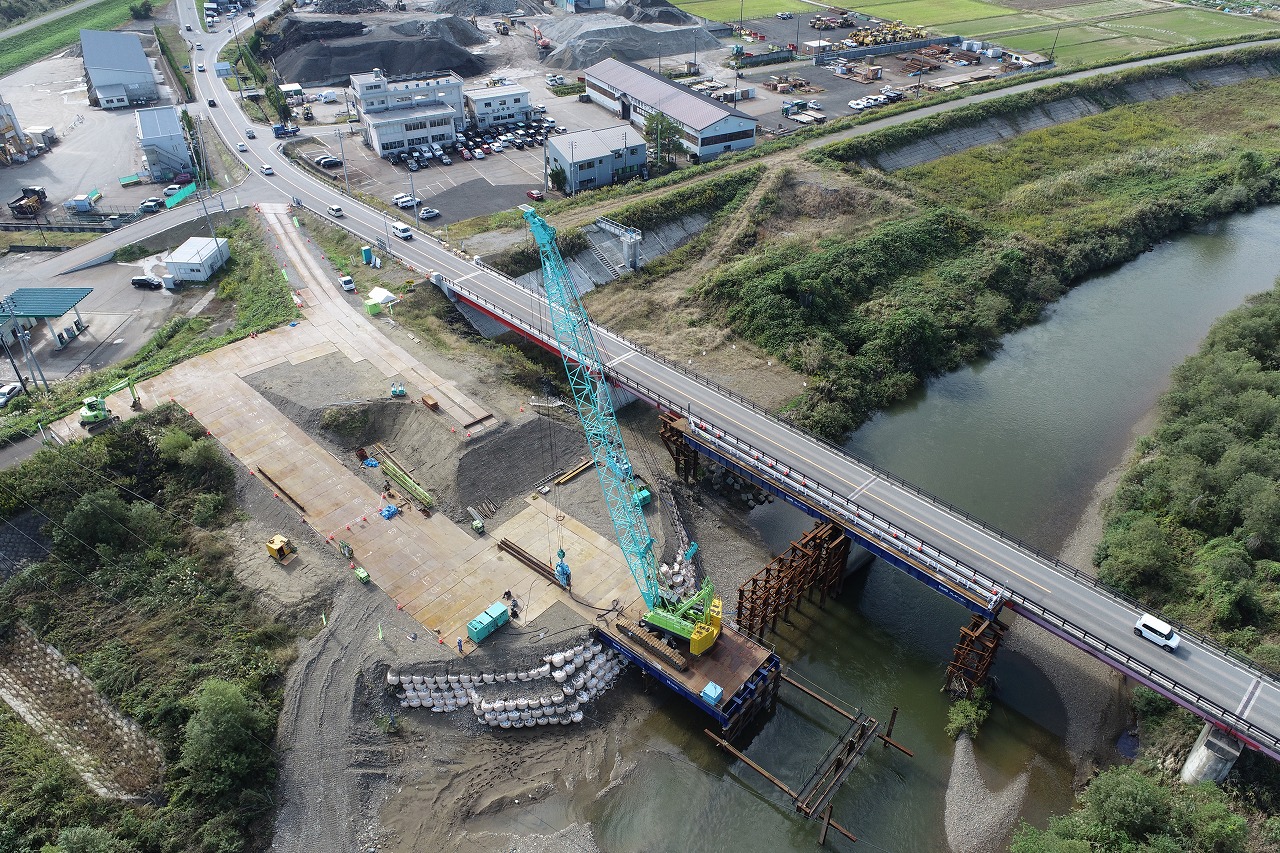

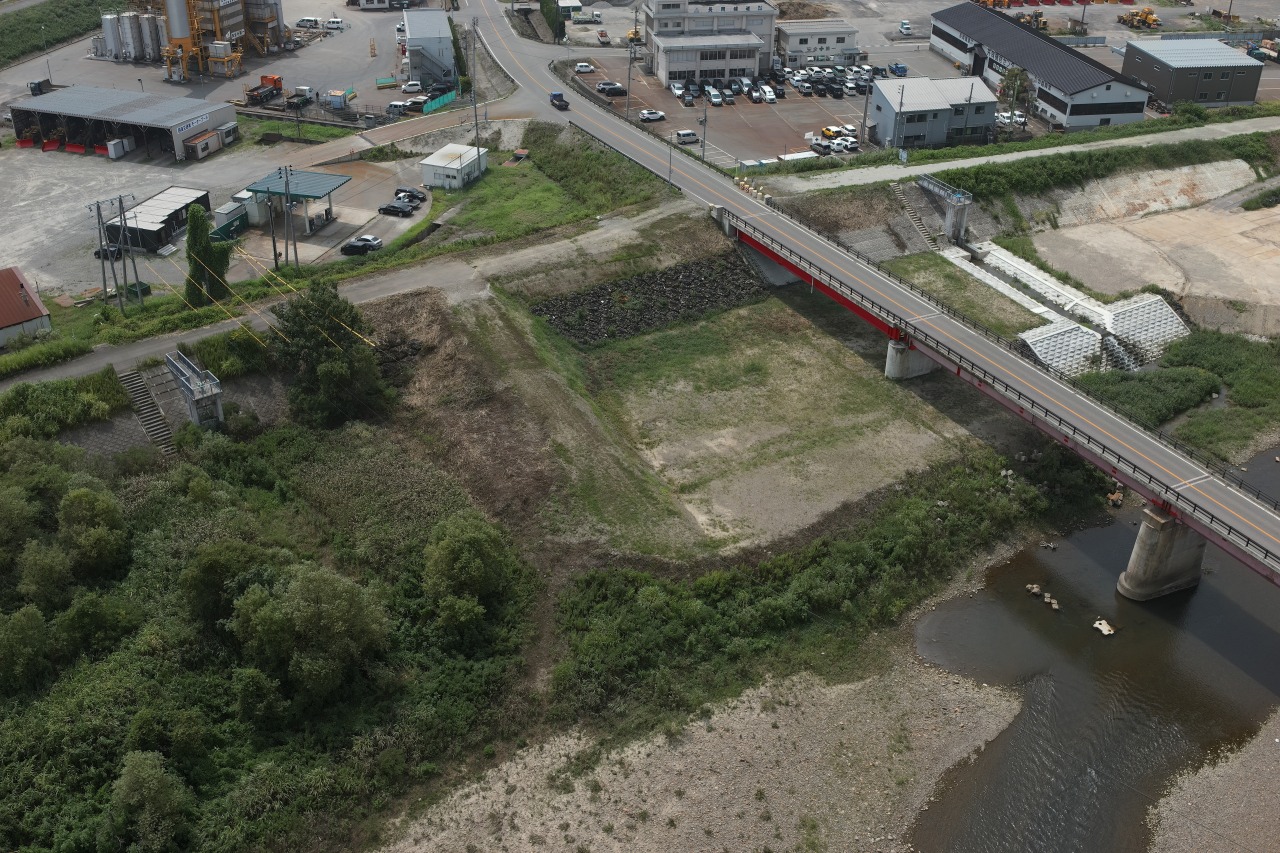

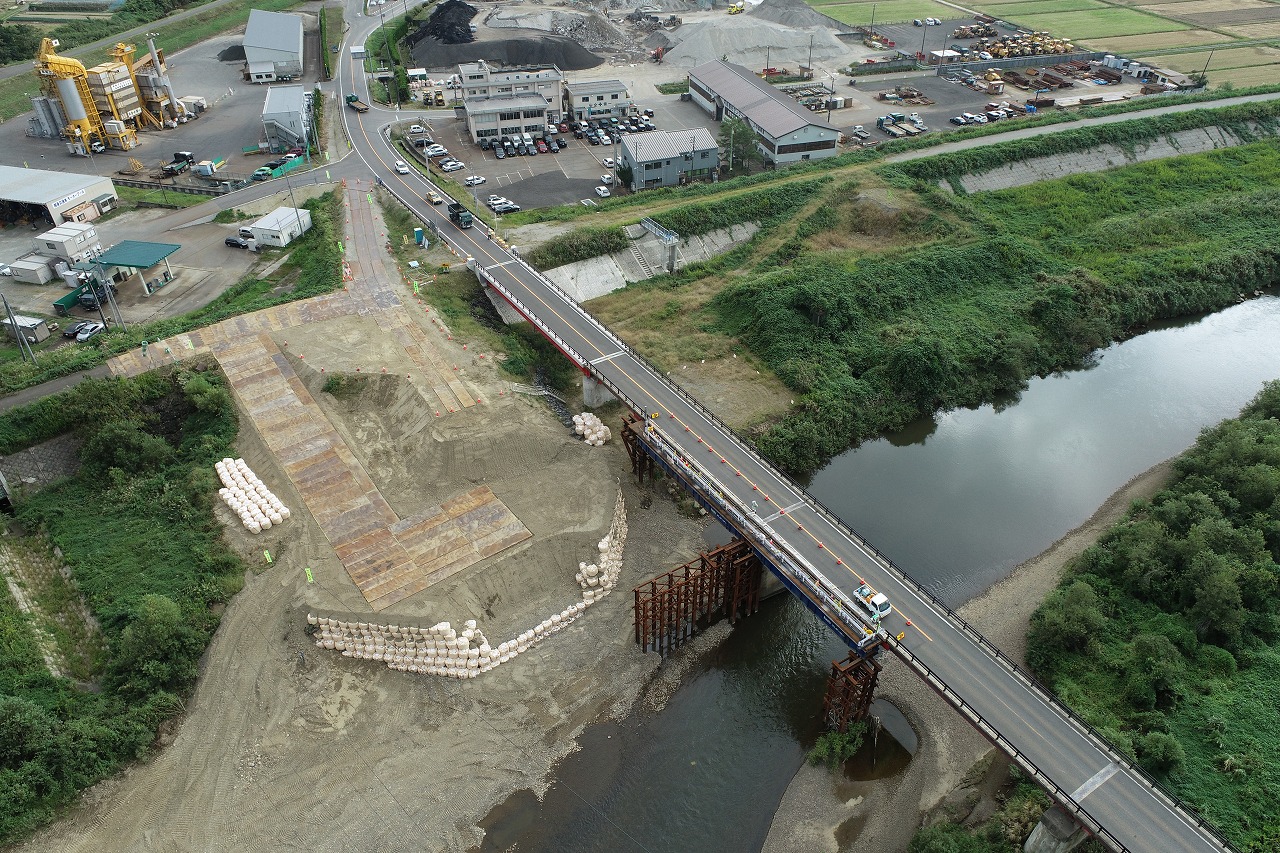

一級河川渋海川(永盛橋)広域連携(河川)橋台工工事 株式会社大石組

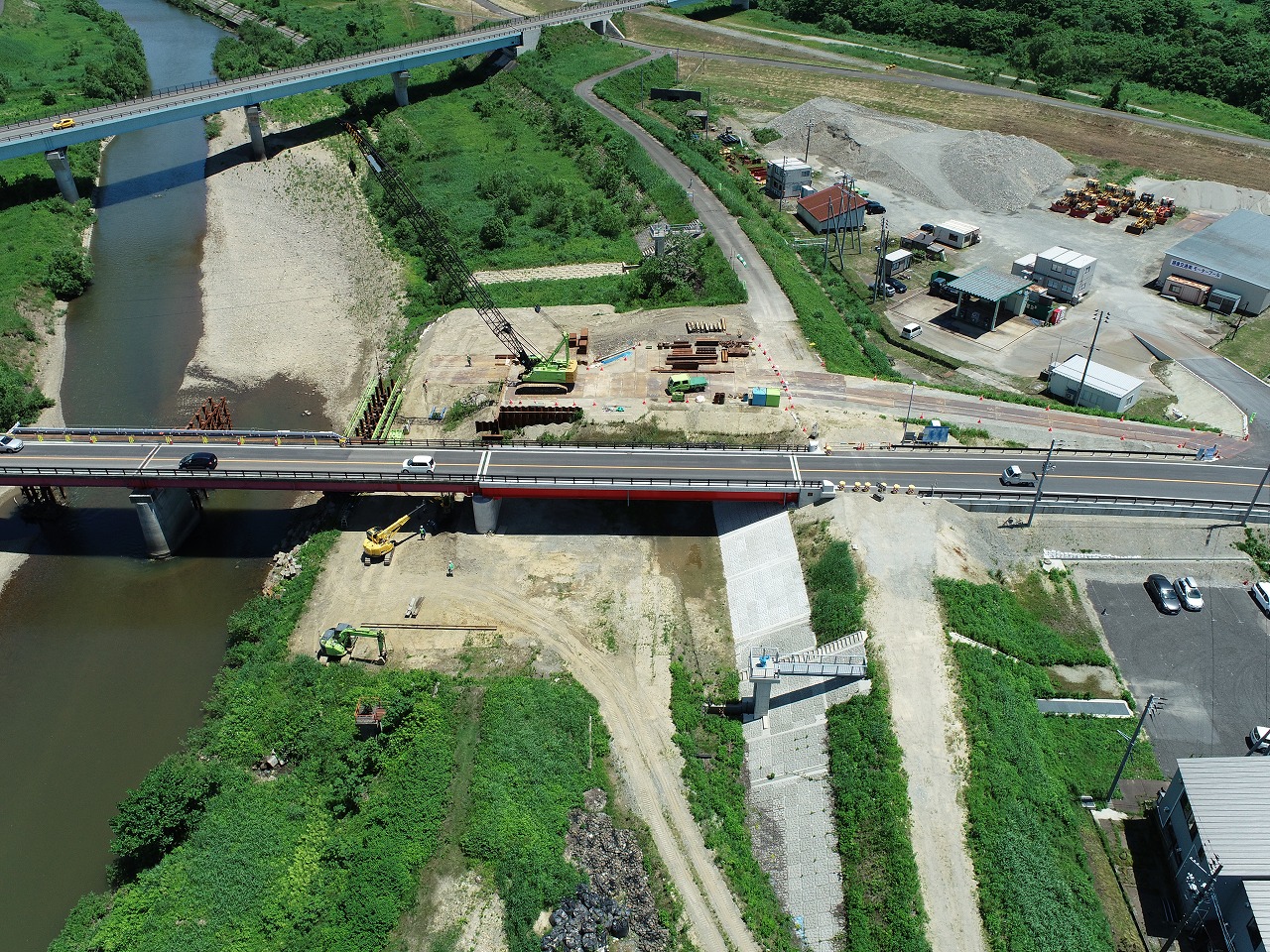

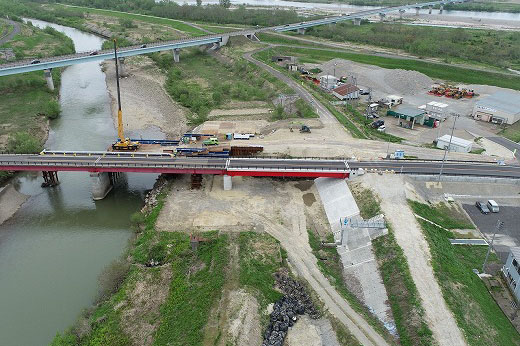

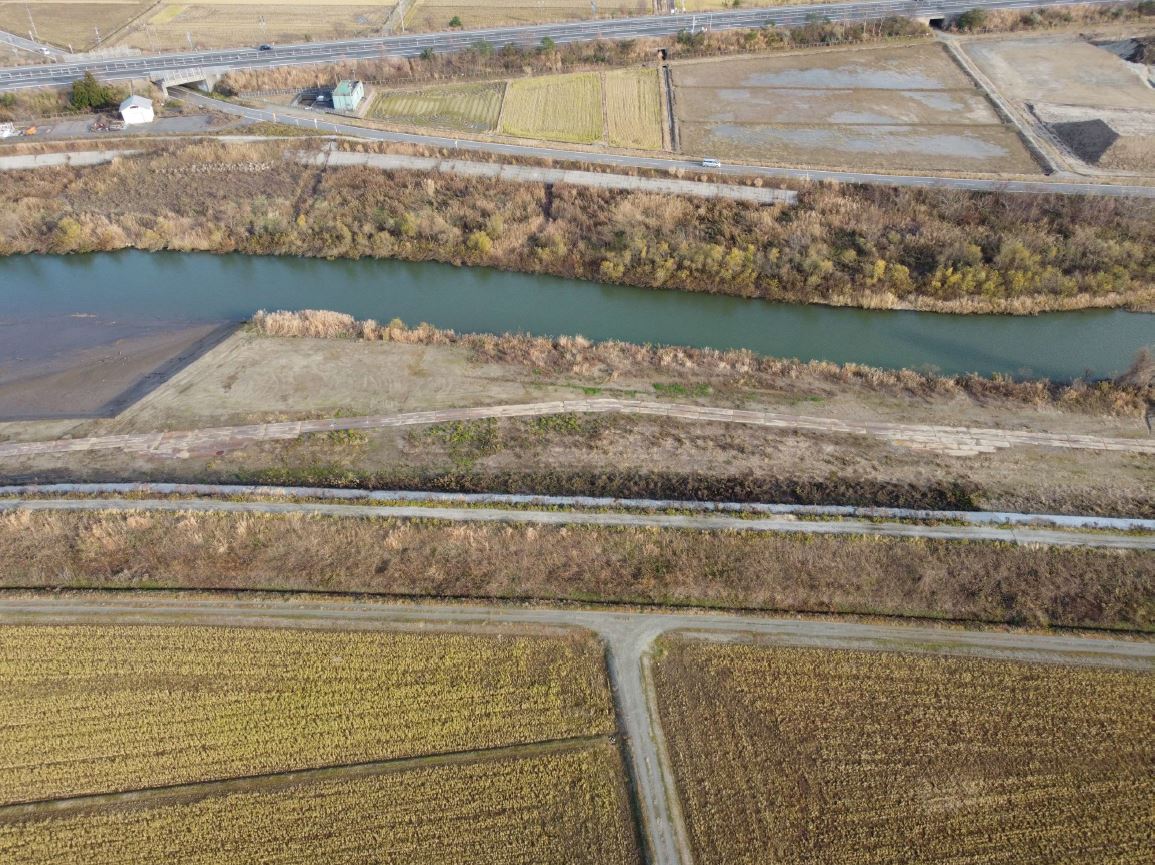

2018年10月上旬 空撮動画

総閲覧者数

バナースペース

施工者一覧

スマートフォン版

スマートフォン版サイトはこちらから
